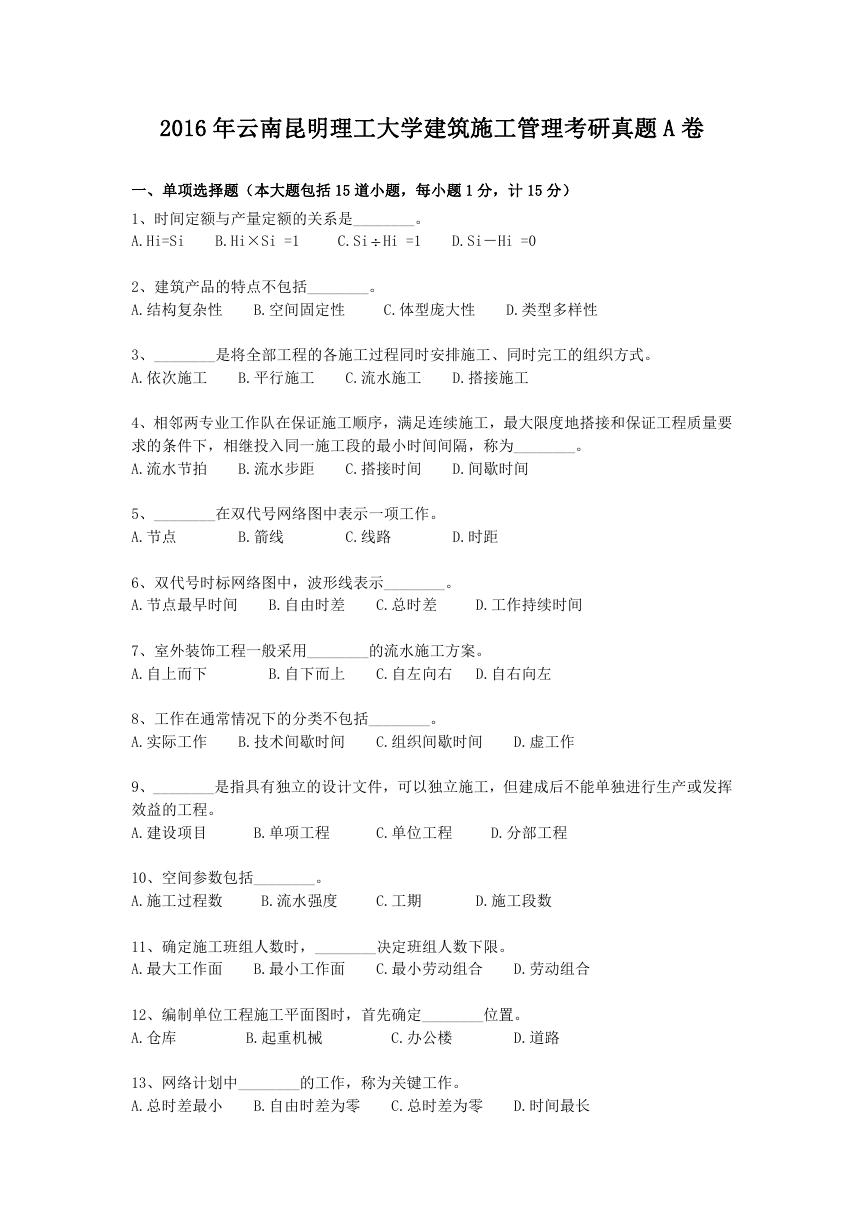

2016 年云南昆明理工大学建筑施工管理考研真题 A 卷
一、单项选择题(本大题包括 15 道小题,每小题 1 分,计 15 分)
1、时间定额与产量定额的关系是________。
C.Si Hi =1
A.Hi=Si
B.Hi×Si =1
D.Si-Hi =0
2、建筑产品的特点不包括________。
A.结构复杂性
B.空间固定性
C.体型庞大性
D.类型多样性
3、________是将全部工程的各施工过程同时安排施工、同时完工的组织方式。
A.依次施工
B.平行施工
D.搭接施工
C.流水施工
4、相邻两专业工作队在保证施工顺序,满足连续施工,最大限度地搭接和保证工程质量要
求的条件下,相继投入同一施工段的最小时间间隔,称为________。
A.流水节拍
B.流水步距
D.间歇时间
C.搭接时间
5、________在双代号网络图中表示一项工作。
A.节点
B.箭线
C.线路
D.时距
6、双代号时标网络图中,波形线表示________。
A.节点最早时间
B.自由时差
C.总时差
D.工作持续时间
7、室外装饰工程一般采用________的流水施工方案。
A.自上而下
B.自下而上
C.自左向右 D.自右向左
8、工作在通常情况下的分类不包括________。
A.实际工作
B.技术间歇时间
C.组织间歇时间
D.虚工作
9、________是指具有独立的设计文件,可以独立施工,但建成后不能单独进行生产或发挥
效益的工程。
A.建设项目
D.分部工程
B.单项工程
C.单位工程
10、空间参数包括________。
A.施工过程数
B.流水强度
C.工期
D.施工段数
11、确定施工班组人数时,________决定班组人数下限。
A.最大工作面
C.最小劳动组合
B.最小工作面
D.劳动组合
12、编制单位工程施工平面图时,首先确定________位置。
A.仓库
B.起重机械
C.办公楼
D.道路
13、网络计划中________的工作,称为关键工作。
A.总时差最小
B.自由时差为零
C.总时差为零
D.时间最长

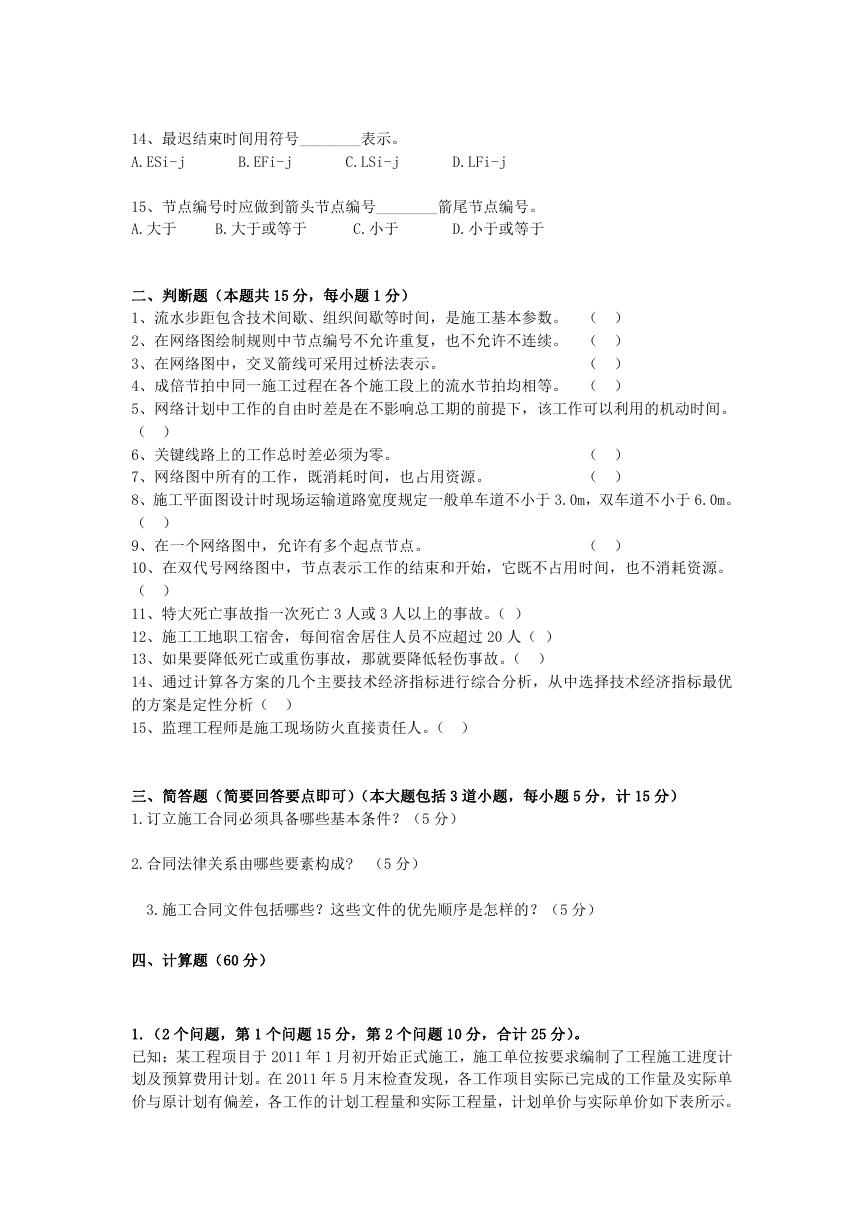

14、最迟结束时间用符号________表示。
A.ESi-j
C.LSi-j
B.EFi-j
D.LFi-j
15、节点编号时应做到箭头节点编号________箭尾节点编号。
A.大于
D.小于或等于
B.大于或等于
C.小于
二、判断题(本题共 15 分,每小题 1 分)
1、流水步距包含技术间歇、组织间歇等时间,是施工基本参数。 ( )
2、在网络图绘制规则中节点编号不允许重复,也不允许不连续。 ( )
3、在网络图中,交叉箭线可采用过桥法表示。
( )
4、成倍节拍中同一施工过程在各个施工段上的流水节拍均相等。 ( )
5、网络计划中工作的自由时差是在不影响总工期的前提下,该工作可以利用的机动时间。
( )
6、关键线路上的工作总时差必须为零。
7、网络图中所有的工作,既消耗时间,也占用资源。
8、施工平面图设计时现场运输道路宽度规定一般单车道不小于 3.0m,双车道不小于 6.0m。
( )
9、在一个网络图中,允许有多个起点节点。
10、在双代号网络图中,节点表示工作的结束和开始,它既不占用时间,也不消耗资源。
( )
11、特大死亡事故指一次死亡 3 人或 3 人以上的事故。( )
12、施工工地职工宿舍,每间宿舍居住人员不应超过 20 人( )
13、如果要降低死亡或重伤事故,那就要降低轻伤事故。( )
14、通过计算各方案的几个主要技术经济指标进行综合分析,从中选择技术经济指标最优
的方案是定性分析( )
15、监理工程师是施工现场防火直接责任人。( )
( )
( )
( )
三、简答题(简要回答要点即可)(本大题包括 3 道小题,每小题 5 分,计 15 分)
1.订立施工合同必须具备哪些基本条件?(5 分)
2.合同法律关系由哪些要素构成? (5 分)
3.施工合同文件包括哪些?这些文件的优先顺序是怎样的?(5 分)
四、计算题(60 分)
1.(2 个问题,第 1 个问题 15 分,第 2 个问题 10 分,合计 25 分)。
已知:某工程项目于 2011 年 1 月初开始正式施工,施工单位按要求编制了工程施工进度计
划及预算费用计划。在 2011 年 5 月末检查发现,各工作项目实际已完成的工作量及实际单
价与原计划有偏差,各工作的计划工程量和实际工程量,计划单价与实际单价如下表所示。
工作
计划工程量(m3)
计划单价(元/m3)
实际已完工程量(m3)
实际单价(元/m3)
1
150
12
200
15
2
150
12
200
15
3
750
26
550
32
4
750
26
950
30
5
450
28
950
30
要求:(1)试在下列表格中,采用表格法计算出 3 月至 5 月各工作的计划工作预算费用
(BCWS)、已完工作预算费用(BCWP)、已完工作实际费用(ACVP),并分析费用局部偏差值、
费用绩效指数 CPI、进度局部偏差值、进度绩效指数 SPI,以及费用累计偏差和进度累计偏
差。(15)
3
4
5
(1)时间(月份)
(2) 计划工作量(m3)
(3) 计划单价(元/ m3)
(4) 计划工作预算费用(BCWS)/元
(5) 计划工作预算费用累计
(6) 已完成工作量(m3)
(7) 已完工作预算费用(BCWP)/元
(8) 已完工作预算费用累计/元
(9)实际单价(元/ m3)
(10)已完工作实际费用(ACWP)/元
2
--
--
--
3600
--
--
4800
--
--
(11) 已完工作实际费用累计/元
6000
(12)费用局部偏差/元
(13)费用绩效指数 CPI
(14)进度局部偏差/元
(15)进度绩效指数 SPI
--
--
--
--
(2)采用曲线法绘制计划工作预算费用(BCWS)、已完工作预算费用(BCWP)、已完工作实际
费用(ACVP)的评价曲线示意图(2 月至 5 月),并标注 5 月末的费用偏差和进度偏差情况。
(10)
费
用
0
1
2
3
4
5 月
2.某工程由 A、B、C 三个施工过程组成,分三段组织流水施工,已知 At =2 天, Bt =4 天, Ct =3
天,试组织不等节拍流水施工,计算其工期并绘制进度计划表。 (20 分)
3.某分部工程划分为 A、B、C 三个施工过程和四个施工段,其流水节拍均为二天,且 A 施
工过程完成后,技术间歇一天。试组织全等节拍流水施工,计算其工期并绘制进度计划表。
(15 分)

五、综合分析题(45 分)
1.某单层工业厂房工程施工拆除顶层钢模板时,将拆下的 25 根钢管(每根长 4.5m)和扣件
运到井字架的吊篮上,6 名工人随吊篮盘一起从屋顶下落到地面。(20 分)
此时,恰好操作该吊篮的专职司机上厕所不在岗,临时由附近施工的一名普工开动卷扬机。
在卷扬机下降过程中,钢丝绳突然断裂,人随吊盘下落坠地,造成 3 人死亡、3 人重伤的事
故。
问题:
(1)该事故属何等级?简述该等级的判定标准?
(2)分析造成这起事故的原因。
(3)该单位在 2h 内书面向有关单位报告事故,并按规定逐级上报。简要说明报告事故时
应包括哪些具体内容。
2.某工程位于北三环和北二环之间,建筑面积约 35000m2。地下 3 层,地上 12 层。框架结
构,筏形基础,基础埋深约为 12.8m。通过招标方式甲乙双方签订了工程施工合同。经监理
工程师批准,乙方将土方和护坡分包给该市某专业基施公司施工。边坡支护采用桩锚体系,
护坡直径 600mm,间距 1200mm,嵌固深度约为 4.5m。锚杆按 3 桩 2 锚进行布设,锚杆长度
约为 18m。基坑降水采用大管井的方法,分 3 步开挖土方。

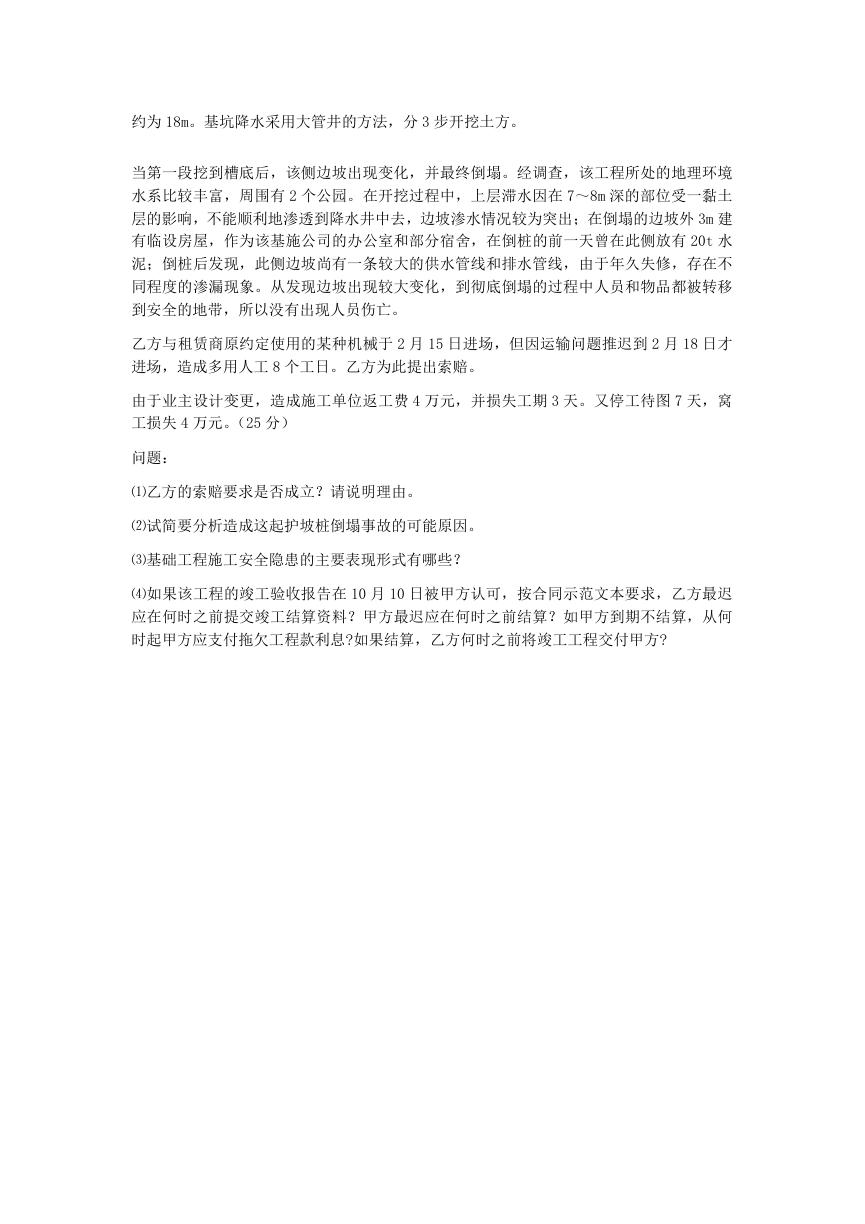

当第一段挖到槽底后,该侧边坡出现变化,并最终倒塌。经调查,该工程所处的地理环境
水系比较丰富,周围有 2 个公园。在开挖过程中,上层滞水因在 7~8m 深的部位受一黏土
层的影响,不能顺利地渗透到降水井中去,边坡渗水情况较为突出;在倒塌的边坡外 3m 建
有临设房屋,作为该基施公司的办公室和部分宿舍,在倒桩的前一天曾在此侧放有 20t 水
泥;倒桩后发现,此侧边坡尚有一条较大的供水管线和排水管线,由于年久失修,存在不
同程度的渗漏现象。从发现边坡出现较大变化,到彻底倒塌的过程中人员和物品都被转移
到安全的地带,所以没有出现人员伤亡。
乙方与租赁商原约定使用的某种机械于 2 月 15 日进场,但因运输问题推迟到 2 月 18 日才
进场,造成多用人工 8 个工日。乙方为此提出索赔。
由于业主设计变更,造成施工单位返工费 4 万元,并损失工期 3 天。又停工待图 7 天,窝
工损失 4 万元。(25 分)
问题:
⑴乙方的索赔要求是否成立?请说明理由。
⑵试简要分析造成这起护坡桩倒塌事故的可能原因。
⑶基础工程施工安全隐患的主要表现形式有哪些?
⑷如果该工程的竣工验收报告在 10 月 10 日被甲方认可,按合同示范文本要求,乙方最迟
应在何时之前提交竣工结算资料?甲方最迟应在何时之前结算?如甲方到期不结算,从何
时起甲方应支付拖欠工程款利息?如果结算,乙方何时之前将竣工工程交付甲方?
