2010 年 10 月浙江省自学考试建设工程合同管理真题
一、单项选择题(本大题共 20 小题,每小题 2 分,共 40 分)
在每小题列出的四个备选项中只有一个是符合题目要求的,请将其代码填写在题后的括号
内。错选、多选或未选均无分。
1.____模式运作的项目周期长,业主管理成本较高,前期投入较大,工程变更时引起较多的
索赔。(
)
A.设计—招标—建造
B.设计—建造
C.项目管理
设
2.下列____属于合同法律关系的客体。(
)
A.承包商
C.标的
3.合同法律关系的要素不包括(
)
A.合同法律关系主体
C.合同法律关系客体
D.设计—采购—建
B.监理工程师
D.合同条款
B.合同法律关系行为
D.合同法律关系内容
4.按照《合同法》规定,承担违约责任的条件采用____,只要当事人有违约行为,即当事人
不履行合同或者履行合同不符合约定的条件,就应当承担违约责任。(
)
A.诺成责任原则
C.严格责任原则
B.实践责任原则
D.强制责任原则
5.设计招标确定中标人后,发包人与中标人在工程设计合同上签字、盖章时,表明(
)
A.要约生效
C.合同成立
B.承诺生效
D.合同生效
6.根据招投标法的规定,投标人少于____家的,招标人应当依照招投标法重新招标。(
)
A.2
B.3
C.4
D.5
7.某涉及国家安全的投资项目,施工单项合同估算价为 5000 万元人民币,该项目(
)
A.必须公开招标
C.必须邀请招标
机构委托发包
B.可直接委托发包
D.必须聘请招标代理
8.委托监理合同的标的是____。即监理工程师凭据自己的知识、经验、技能受业主委托为其
所签订其他合同的履行实施监督和管理。(
)
A.物
C.过程
B.监督
D.服务
9.监理合同履行中,监理人要调换____须事先经委托人同意。(
)
A.监理工程师
C.监理员
B.总监理工程师
D.总监代表
10.某建设单位委托设计院承担办公楼设计任务,设计院在完成设计任务 30%时,由于某种
原因,办公楼项目停建,建设单位向设计院发出终止合同的通知。依据设计合同示范文本的
规定,承担解除合同后果责任的方式应为(
)
A.设计院没收建设单位支付的定金
B.设计院没收建设单位支付的定金,建设单位再支付合同设计费的 30%
C.建设单位支付合同设计费的 50%
D.设计院没收定金,建设单位再支付合同设计费的 50%
11.不属于委托勘察范围,发包人又未提供相关资料,致使勘察人在勘察工作中发生人身伤
害和造成经济损失时,由____承担民事责任。(
)
A.勘察人
C.保险机构
B.政府
D.发包人
12.施工合同履行中,发包人拖欠工程结算款,在收到竣工结算报告及结算资料 56 天内仍不
支付,则承包人(
)
A.无权对该工程主张任何权利
B.无权申请人民法院拍卖该工程,但可主张该工程所有权
C.可以申请人民法院拍卖该工程,承包人优先受偿
D.可以留置该工程
13.某项目施工需要办理爆破作业的批准手续,但没有及时获得批准,给承发包双方都造成
一定损失,则(
)
A.承包人的损失都由发包人承担
B.发包人的损失都由承包人承担
C.双方的损失各自承担
D.双方的损失都由审批部门承担
14.工程物资采购合同属于(
)
A.委托合同
C.买卖合同
B.承揽合同
D.财产转移合同
15.依据 FIDIC《施工合同条件》,当工程师发现承包商使用的施工设备不能保证工程质量时,
要求承包商更换,则(
)
A.增加的费用和工期延误责任都由发包人承担
B.增加的费用由发包人承担,工期延误责任由承包人承担
C.增加的费用由承包人承担,工期延误责任由发包人承担
D.增加的费用和工期延误责任都由承包人承担
16.依据 FIDIC《施工合同条件》,工程师审查承包商的索赔报告时,对因____提出的索赔,
不应计入利润损失补偿。(
)
A.延误移交施工现场
B.设计图错误返工
C.施工中遇到有文物价值的古迹所作的保护工作
D.业主提前占用部分工程导致承包商后续施工的损失
17.一般而言,工程项目实施控制包括成本控制、质量控制、进度控制和合同控制。其中____
是核心。(
)
A.成本控制
C.进度控制
B.质量控制
D.合同控制
18.依据施工合同示范文本的规定,索赔事件发生后的 28 天内,承包人应向工程师递交
(
)
A.现场同期记录
C.索赔报告
B.索赔意向通知
D.索赔证据
19.工程施工索赔分类中,将承包商的索赔划分为工程延误索赔、工程变更索赔、合同被迫
终止索赔、工程加速索赔、意外风险和不可预见因素索赔等,是依据____进行分类。(
)
A.索赔的合同依据
C.索赔事件的性质
B.索赔的目的
D.索赔的起因
20.某工程发包人与承包人达成口头协议但未签订书面施工合同,承包人就开始实际施工。
工程竣工后,由于发包人拖欠工程款而发生纠纷,人民法院应认定该合同(
)
A.不成立
C.成立
二、多项选择题(本大题共 5 小题,每小题 2 分,共 10 分)
B.无效
D.可撤销
在每小题列出的五个备选项中至少有两个是符合题目要求的,请将其代码填写在题后的括号
内。错选、多选、少选或未选均无分。
1.合同不当履行的处理包括(
)
A.因债权人致使债务履行困难的处理
B.提前或部分履行的处理
C.合同不当履行中的保全措施
D.部分合同失效的处理
E.合同部分撤销的处理
2.对索赔报告的审查包括(
)
A.事态分析
C.分析索赔理由
E.损害事件原因分析
B.证据资料调查
D.实际损失分析
3.在工程监理合同中,下列属于委托人的权利的是(
)
A.选定工程总承包人以及与其订立合同的权利
B.对工程规划、设计标准、规划设计、生产工艺设计和设计使用功能要求认定权,以及对设
计变更的审批权
C.监理人调换普通监理人员须事先经委托人同意
D.有权要求监理人提交监理工作月报及监理业务范围内的专项报告
E.当发现监理人员不按监理合同履行监理职责,或与承包人串通给委托人或工程造成损失
的,委托人有权要求监理人更换监理人员,直到终止合同并要求监理人承担相应的赔偿责任
或连带赔偿责任
4.按照《建设工程施工合同》通用条款的规定,下列在合同履行过程中发生的款项,属于“费
用”的包括(
)
A.设计变更给承包人增加的款额
B.工程师批准承包商索赔的款项
C.承包人聘请专家解决施工中技术问题的顾问费
D.承包商对不合格工程拆除后重新施工发生的经济支出
E.承包商收取的分包管理费
5.依据 FIDIC《施工合同条件》的规定,工程师处理索赔时,应给予承包商利润补偿的情况
包括(
)
A.业主延误移交施工现场
B.不可抗力造成的损失
C.业主提前占用部分工程对承包商后续施工干扰的损失
D.施工中遇到图纸未标明需保护的地下文物导致施工成本增加的补偿
E.施工中遇到异常恶劣气候条件的影响
三、简答题(本大题共 3 小题,每小题 5 分,共 15 分)
1.简述 BOT 模式的优点。
2.简述工程合同审查分析主要内容。
3.订立施工合同应具备什么条件?
四、案例分析题(本大题共 2 小题,第 1 小题 18 分,第 2 小题 17 分,共 35 分)

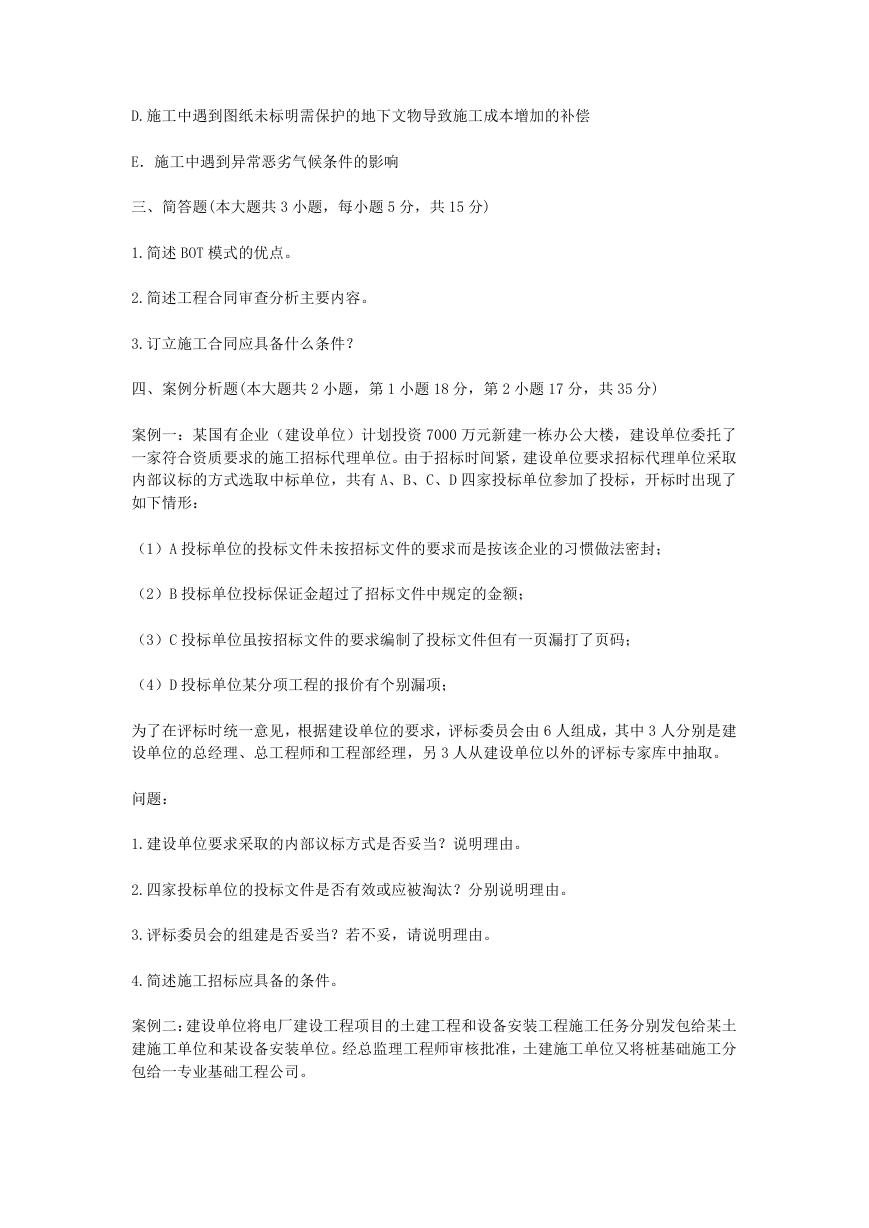

案例一:某国有企业(建设单位)计划投资 7000 万元新建一栋办公大楼,建设单位委托了
一家符合资质要求的施工招标代理单位。由于招标时间紧,建设单位要求招标代理单位采取
内部议标的方式选取中标单位,共有 A、B、C、D 四家投标单位参加了投标,开标时出现了
如下情形:
(1)A 投标单位的投标文件未按招标文件的要求而是按该企业的习惯做法密封;
(2)B 投标单位投标保证金超过了招标文件中规定的金额;
(3)C 投标单位虽按招标文件的要求编制了投标文件但有一页漏打了页码;
(4)D 投标单位某分项工程的报价有个别漏项;
为了在评标时统一意见,根据建设单位的要求,评标委员会由 6 人组成,其中 3 人分别是建
设单位的总经理、总工程师和工程部经理,另 3 人从建设单位以外的评标专家库中抽取。
问题:
1.建设单位要求采取的内部议标方式是否妥当?说明理由。
2.四家投标单位的投标文件是否有效或应被淘汰?分别说明理由。
3.评标委员会的组建是否妥当?若不妥,请说明理由。
4.简述施工招标应具备的条件。
案例二:建设单位将电厂建设工程项目的土建工程和设备安装工程施工任务分别发包给某土
建施工单位和某设备安装单位。经总监理工程师审核批准,土建施工单位又将桩基础施工分
包给一专业基础工程公司。

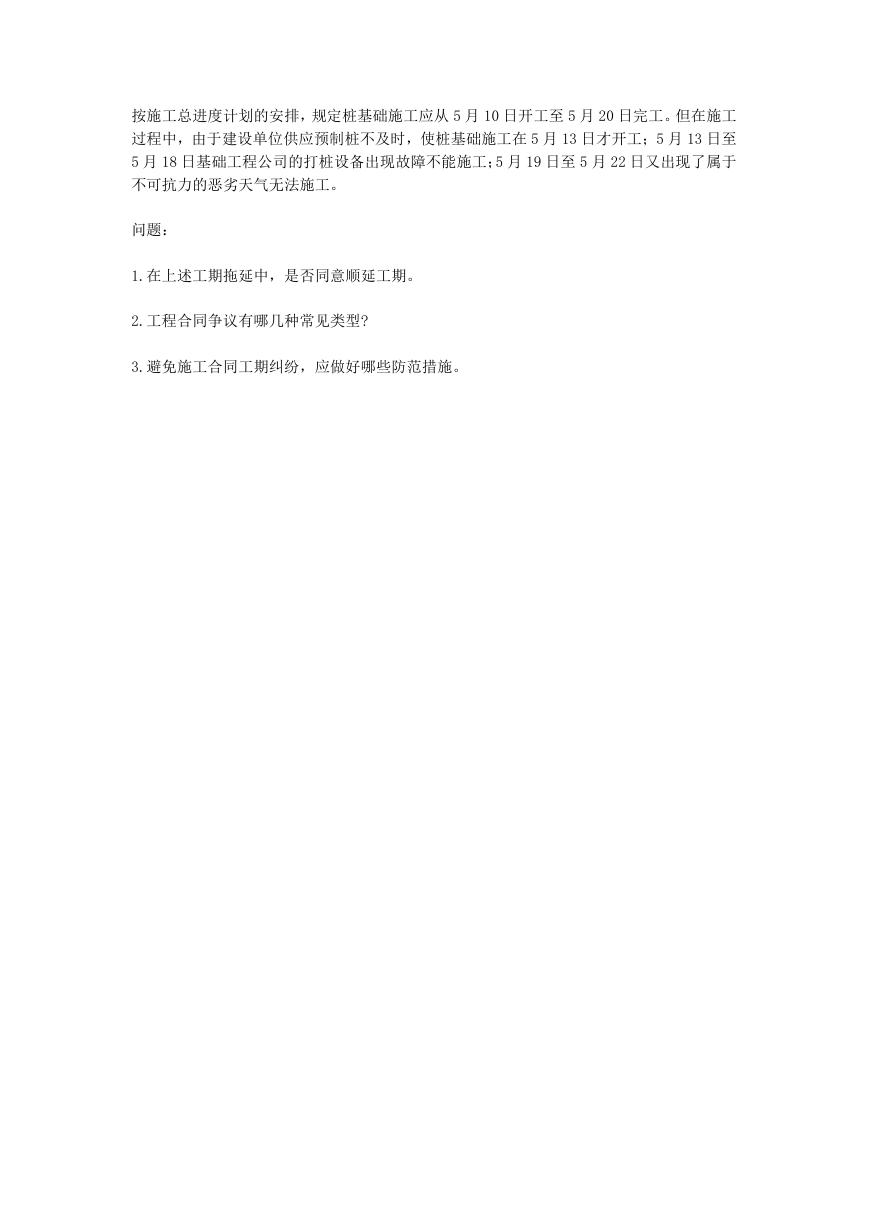

按施工总进度计划的安排,规定桩基础施工应从 5 月 10 日开工至 5 月 20 日完工。但在施工
过程中,由于建设单位供应预制桩不及时,使桩基础施工在 5 月 13 日才开工;5 月 13 日至
5 月 18 日基础工程公司的打桩设备出现故障不能施工;5 月 19 日至 5 月 22 日又出现了属于
不可抗力的恶劣天气无法施工。
问题:
1.在上述工期拖延中,是否同意顺延工期。
2.工程合同争议有哪几种常见类型?
3.避免施工合同工期纠纷,应做好哪些防范措施。
