一、单项选择题(本大题包括15道小题,每小题1分,计15分)
二、判断题(本题共15分,每小题1分)
1.砖墙轴线位置偏移不允许超过20mm,一般可用经纬仪和尺检查。( )
2.“四口”是指楼梯口、电梯井口、预留洞口和通道口。( )
3.质量控制点一般可分为长期型和短期型两种。( )
4.高压线路下面不得搭设作业棚、布置生活设施,低压线路下方可以布设生活设施。( )
5.材料质量标准是用以衡量材料质量的尺度,不同的材料有不同的质量标准。( )
6.免检就是免去质量检验过程,对于非承重结构的材料可以免检。( )
7.在承包商未提出最后一个延期申请时,监理工程师批准的延期时间都在暂定的延期时间。( )
8.保管合同是保管人储存存货人交付的仓储物,存货人支付仓储物,存货人支付仓储费的合同。( )
9.因作为技术开发合同标的技术已经由他人公开,致使技术开发合同的履行没有意义,当事人可以解除合同。(
10.执行政府定价或者政府指导价的,在合同约定的交付期限内政府价格调整时,按照交付时的价格计价(
11订立合同协议书并收到履约保函后,业主即应尽快将投标保证金退还未中标的投标者,而中标的投资者不需要
12.承包人在接到业主发出中标函并最后签订工程合同之后,要根据合同文件有关条款要求,办理保函手续和保
13.施工组织计划不能作为承包商向业主索赔的证据。( )
14.工程建设全过程中总承包,一般由业主以公开招标方式选择承包商。( )
15.当监理工程师书面通知承包商工程变更,承包商才执行变更的工程。( )
三、简答题(简要回答要点即可)(本大题包括3道小题,每小题5分,计15分)
1.质量事故调查报告一般应包含哪些内容?
2.简述安全事故的处理程序。
3.简述施工招标应具备的条件?

2018 年云南昆明理工大学建筑施工管理考研真题 A 卷 一、单项选择题(本大题包括 15 道小题,每小题 1 分,计 15 分) 1、工程项目流水作业是由固定组织的工人,在若干个( 的一种施工组织方法。 A、工作性质相同 B、工作性质不同 C、工作时间相同 D、工作时间不同 )的施工区域中依次连续工作 2、在组织流水施工时,用来表达流水施工时间参数通常保括( A、施工过程和施工段 C、流水过程和流水强度 B、流水节拍和流水步距 D、流水过程和流水步距 )。 3、考虑到建设工程的施工特点、工艺流程、资源利用、平面或空间布置等要求,可以采用 不同的施工组织方式。其中有利于资源供应的施工组织方式是( A、顺序施工和平行施工 C、顺序施工和流水施工 B、平行施工和流水施工 D、平行施工和搭接施工 ) 4、在下列施工组织方式中,不能实现工作队专业化施工的组织方式是( A、顺序施工和平行施工 C、顺序施工和流水施工 B、平行施工和流水施工 D、平行施工和搭接施工 )。 5、组织建设工程顺序施工时,其特点包括( A、每个专业队在各段依次连续施工 B、每个专业队无法按施工顺序要求连续施工 C、各施工段同时开展相同专业施工 D、同一时间段内各施工段均能充分利用工作面 )。 6、在组织流水施工时,用来表达流水施工空间参数通常保括( A、施工段 C、流水过程和流水强度 B、流水节拍和流水步距 D、流水过程和流水步距 )。 7、流水施工中,划分施工过程主要按( A、建造类 B、运输类 C、制备类 D 管理类 )划分。 8、如果施工段不变,若流水步距越大,则工期( A、越小 B、不变 C、越大 D、不能确定 9、如果施工段不变,若流水节拍越大,则流水步距( A、越小 C、越大 D、不能确定 B、不变 )。 )。 10、利用工作的自由时差,其结果是( A.不会影响紧后工作,也不会影响工期 C.会影响紧后工作,但不会影响工期 )。 B.不会影响紧后工作,但会影响工期 D.会影响紧后工作和工期 11、在某工程网络计划中,工作 M 的最早开始时间和最迟开始时间分别为第 12 天和第 15 天,其持续时间为 5 天。工作 M 有 3 项紧后工作,它们的最早开始时间分别为第 21 天、第 24 天和第 28 天,则工作 M 的自由时差为( A.1 )天。 D.8 B.3 C.4 12、某工程网络计划中工作 M 的总时差和自由时差分别为 5 天和 3 天,该计划执行过程中 经检查发现只有工作 M 的实际进度拖后 4 天,则工作 M 的实际进度( )。

A.既不影响总工期,也不影响其后续工作的正常执行 B.将其紧后工作的最早开始时间推迟 1 天,并使总工期延长 1 天 C.不影响其后续工作的继续进行,但使总工期延长 1 天 D.不影响总工期,但使其紧后工作的最早开始时间推迟 1 天 13、与工程网络计划方法相比,横道图进度计划方法的缺点是不能( A.直观表示计划中工作的持续时间 C.直观表示计划完成所需要的时间 )。 B.确定实施计划所需要的资源数量 D.确定计划中的关键工作和时差 14、在工程网络计划中,关键线路是指( )。 A.单代号网络计划中总的工作持续时间最长的线路 B.双代号网络计划中由关键节点组成的线路 C.单代号搭接网络计划中总的工作持续时间最长的线路 D.双代号时标网络计划中无虚箭线的线路 15、某工程网络计划中工作 M 的总时差为 3 天,自由时差为 0。该计划执行过程中,只有工 作 M 的实际进度拖后 4 天,则工作 M 的实际进度将其紧后工作的最早开始时间推迟和使总 工期延长的时间分别为( A.3 天和 0 天 D.4 天和 1 天 B.3 天和 1 天 )。 C.4 天和 0 天 二、判断题(本题共 15 分,每小题 1 分) 1.砖墙轴线位置偏移不允许超过 20mm,一般可用经纬仪和尺检查。( ) 2.“四口”是指楼梯口、电梯井口、预留洞口和通道口。( ) 3.质量控制点一般可分为长期型和短期型两种。( ) 4.高压线路下面不得搭设作业棚、布置生活设施,低压线路下方可以布设生活设施。( ) 5.材料质量标准是用以衡量材料质量的尺度,不同的材料有不同的质量标准。( ) 6.免检就是免去质量检验过程,对于非承重结构的材料可以免检。( ) 7.在承包商未提出最后一个延期申请时,监理工程师批准的延期时间都在暂定的延期时间。 ( ) 8.保管合同是保管人储存存货人交付的仓储物,存货人支付仓储物,存货人支付仓储费的 合同。( ) 9.因作为技术开发合同标的技术已经由他人公开,致使技术开发合同的履行没有意义,当 事人可以解除合同。( ) 10.执行政府定价或者政府指导价的,在合同约定的交付期限内政府价格调整时,按照交付 时的价格计价( 11 订立合同协议书并收到履约保函后,业主即应尽快将投标保证金退还未中标的投标者, 而中标的投资者不需要立即退还。( ) )

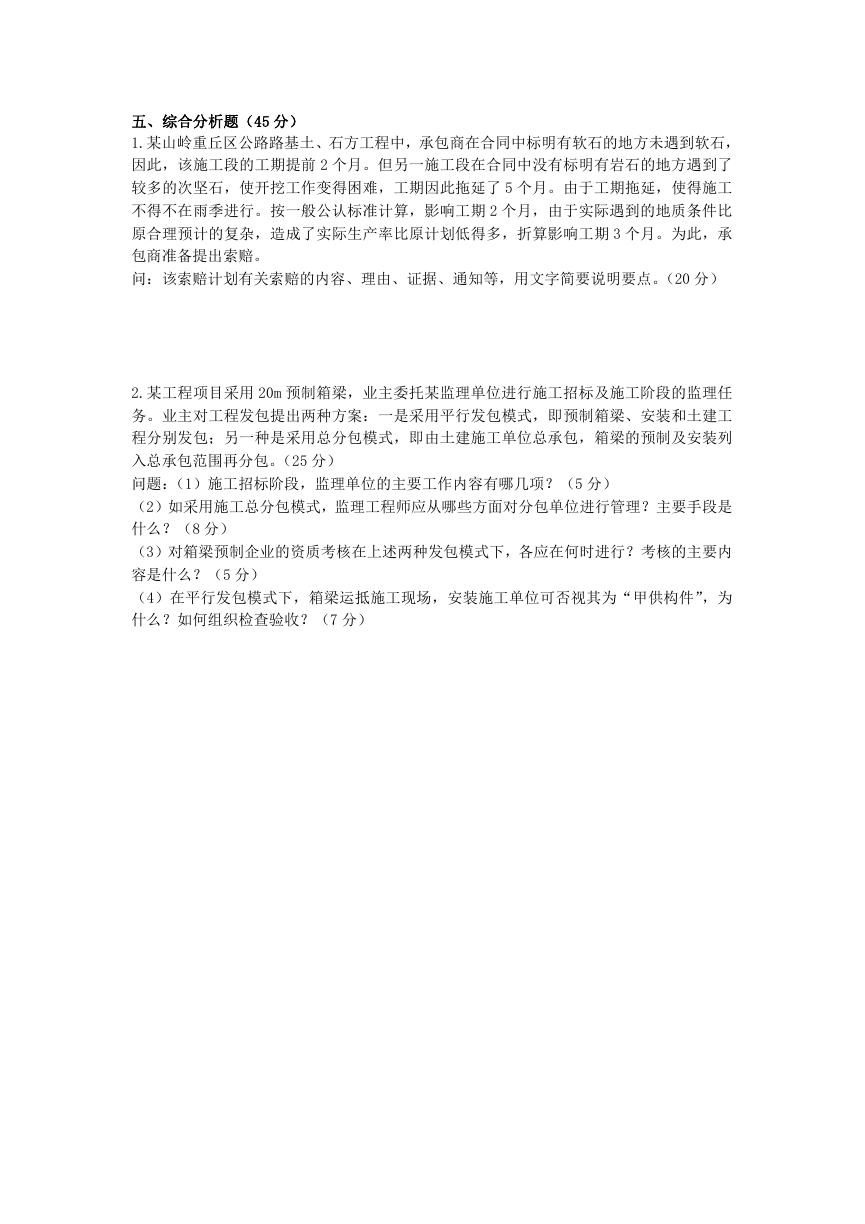

12.承包人在接到业主发出中标函并最后签订工程合同之后,要根据合同文件有关条款要 求,办理保函手续和保险手续。( ) 13.施工组织计划不能作为承包商向业主索赔的证据。( ) 14.工程建设全过程中总承包,一般由业主以公开招标方式选择承包商。( ) 15.当监理工程师书面通知承包商工程变更,承包商才执行变更的工程。( ) 三、简答题(简要回答要点即可)(本大题包括 3 道小题,每小题 5 分,计 15 分) 1.质量事故调查报告一般应包含哪些内容? 2.简述安全事故的处理程序。 3.简述施工招标应具备的条件? 四、计算题(60 分) 1.某土方工程总挖方量为 4000 立方米。预算单价为 45 元/立方米。该工程预算总费用为 18 万元。计划用 10 天完成,每天 400 立方米。开工后第 7 天早晨上班时业主项目管理人员前 去测量,取得了两个数据:已完成挖方 2000 立方米,支付给承包单位的工程进度款累计已 达 12 万元。根据项目计划,开工后第 6 天结束时,承包单位应得到工程进度款累计额为 10.8 万元。计算费用偏差和进度偏差,再结合绩效指标分析工作是否按照计划进行。(20 分) 2.某建设工程需建造四幢定型设计的装配式大板住宅,每幢房屋的主要施工过程及其作业 时间为:基础工程 5 周、结构安装 10 周、室内装修 10 周、室外工程 5 周。试组织等步距 异节拍流水施工,并绘制横道图。(20 分) 3.某工程的各个施工过程在各个施工段上的流水节拍如表所示,试组织无节奏流水。(20 分)
五、综合分析题(45 分) 1.某山岭重丘区公路路基土、石方工程中,承包商在合同中标明有软石的地方未遇到软石, 因此,该施工段的工期提前 2 个月。但另一施工段在合同中没有标明有岩石的地方遇到了 较多的次坚石,使开挖工作变得困难,工期因此拖延了 5 个月。由于工期拖延,使得施工 不得不在雨季进行。按一般公认标准计算,影响工期 2 个月,由于实际遇到的地质条件比 原合理预计的复杂,造成了实际生产率比原计划低得多,折算影响工期 3 个月。为此,承 包商准备提出索赔。 问:该索赔计划有关索赔的内容、理由、证据、通知等,用文字简要说明要点。(20 分) 2.某工程项目采用 20m 预制箱梁,业主委托某监理单位进行施工招标及施工阶段的监理任 务。业主对工程发包提出两种方案:一是采用平行发包模式,即预制箱梁、安装和土建工 程分别发包;另一种是采用总分包模式,即由土建施工单位总承包,箱梁的预制及安装列 入总承包范围再分包。(25 分) 问题:(1)施工招标阶段,监理单位的主要工作内容有哪几项?(5 分) (2)如采用施工总分包模式,监理工程师应从哪些方面对分包单位进行管理?主要手段是 什么?(8 分) (3)对箱梁预制企业的资质考核在上述两种发包模式下,各应在何时进行?考核的主要内 容是什么?(5 分) (4)在平行发包模式下,箱梁运抵施工现场,安装施工单位可否视其为“甲供构件”,为 什么?如何组织检查验收?(7 分)
