2016 江苏南京航空航天大学考研运筹学真题
一、简答题(每题 5 分,共 30 分)
1、简述影子价格及其管理启示。
2、简述增广链的概念。
3、简述互补松弛性。
4、简述割平面法的思想。
5、简述后悔值决策准则。
6、简述工序单时差。

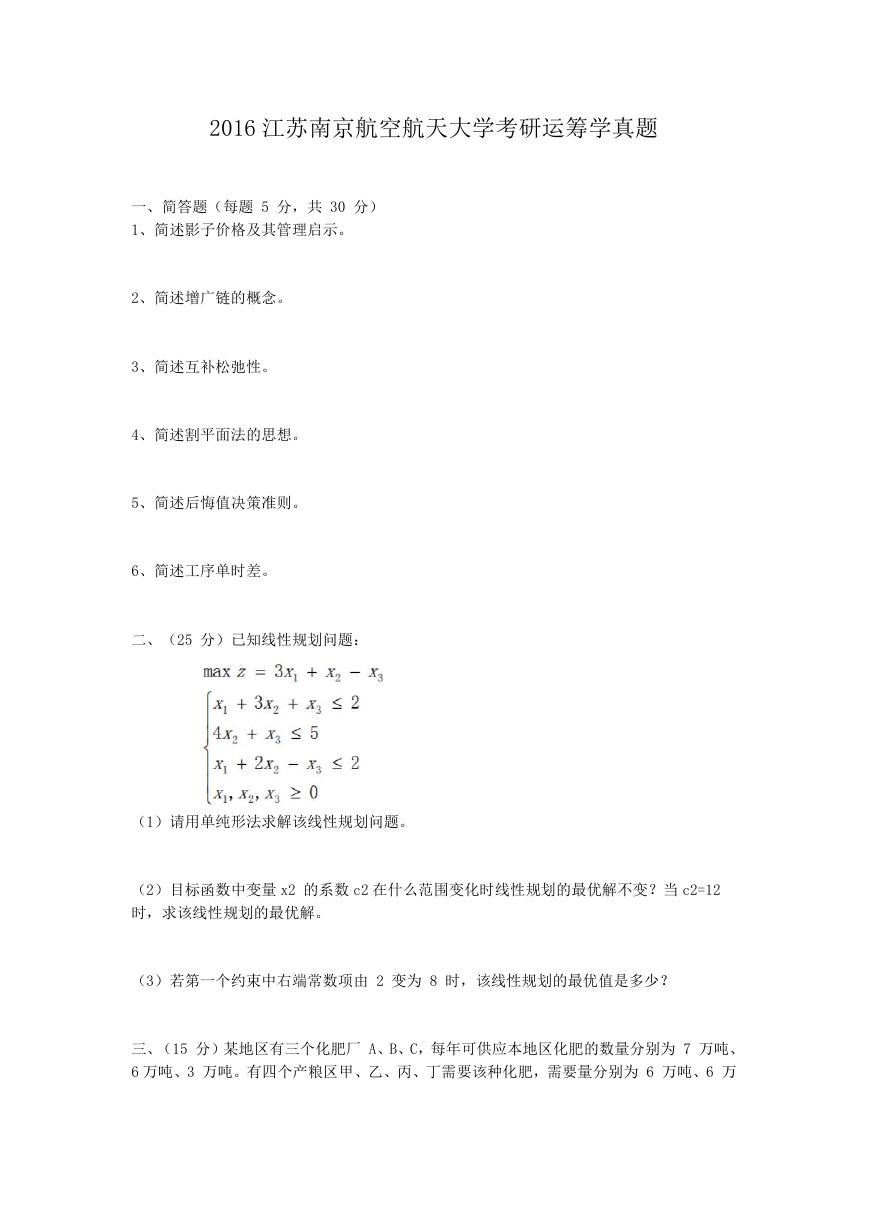

二、(25 分)已知线性规划问题:
(1)请用单纯形法求解该线性规划问题。
(2)目标函数中变量 x2 的系数 c2 在什么范围变化时线性规划的最优解不变?当 c2=12
时,求该线性规划的最优解。
(3)若第一个约束中右端常数项由 2 变为 8 时,该线性规划的最优值是多少?

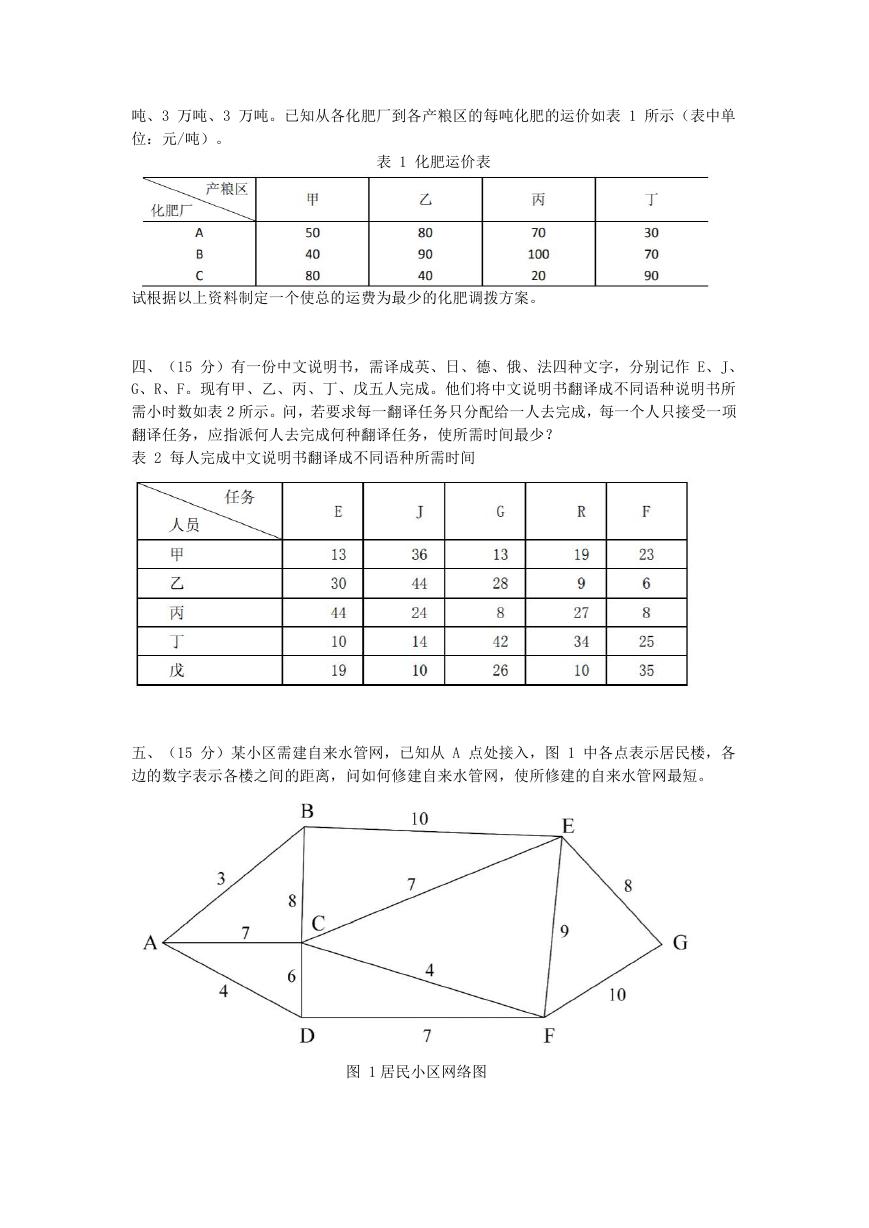

三、(15 分)某地区有三个化肥厂 A、B、C,每年可供应本地区化肥的数量分别为 7 万吨、
6 万吨、3 万吨。有四个产粮区甲、乙、丙、丁需要该种化肥,需要量分别为 6 万吨、6 万
吨、3 万吨、3 万吨。已知从各化肥厂到各产粮区的每吨化肥的运价如表 1 所示(表中单
位:元/吨)。
表 1 化肥运价表
试根据以上资料制定一个使总的运费为最少的化肥调拨方案。
四、(15 分)有一份中文说明书,需译成英、日、德、俄、法四种文字,分别记作 E、J、
G、R、F。现有甲、乙、丙、丁、戊五人完成。他们将中文说明书翻译成不同语种说明书所
需小时数如表2所示。问,若要求每一翻译任务只分配给一人去完成,每一个人只接受一项
翻译任务,应指派何人去完成何种翻译任务,使所需时间最少?
表 2 每人完成中文说明书翻译成不同语种所需时间
五、(15 分)某小区需建自来水管网,已知从 A 点处接入,图 1 中各点表示居民楼,各
边的数字表示各楼之间的距离,问如何修建自来水管网,使所修建的自来水管网最短。
图 1 居民小区网络图

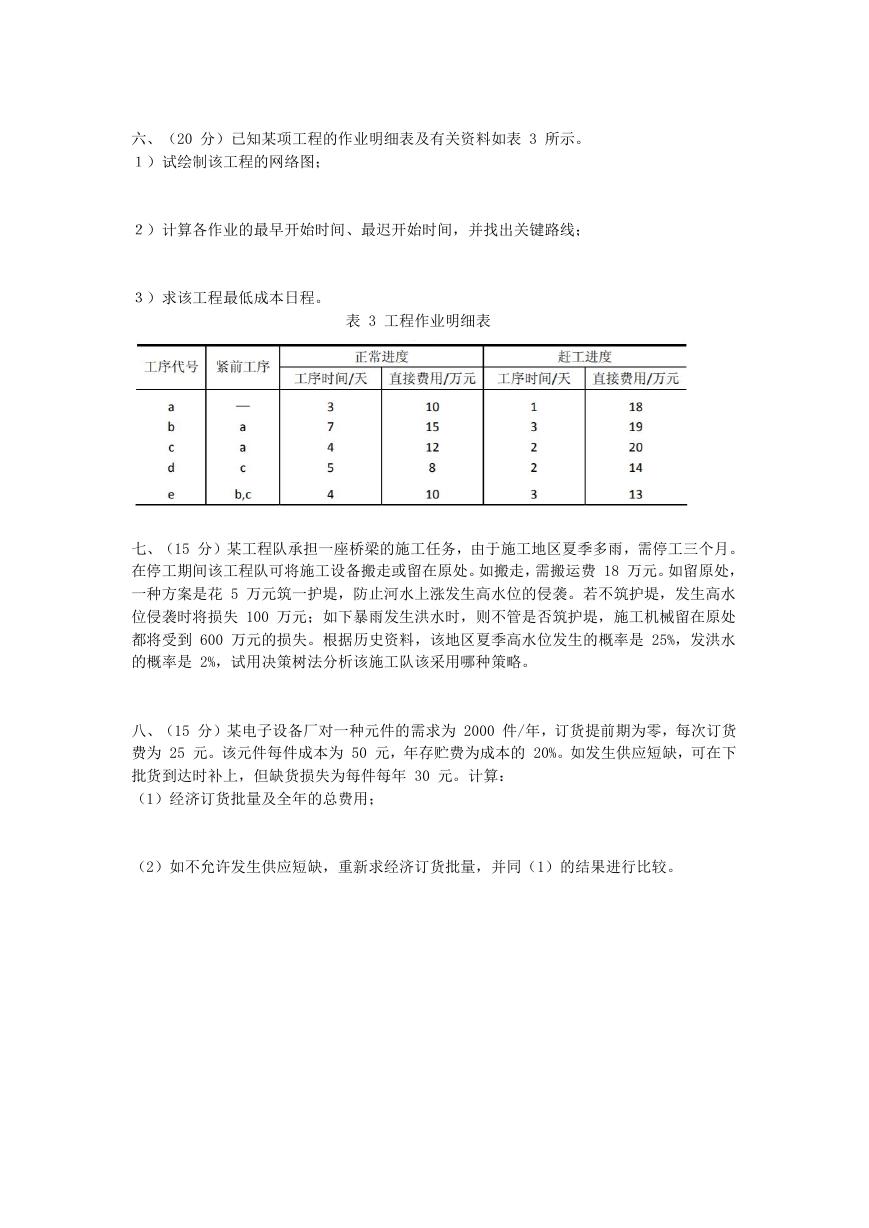

六、(20 分)已知某项工程的作业明细表及有关资料如表 3 所示。
1)试绘制该工程的网络图;
2)计算各作业的最早开始时间、最迟开始时间,并找出关键路线;
3)求该工程最低成本日程。
表 3 工程作业明细表
七、(15 分)某工程队承担一座桥梁的施工任务,由于施工地区夏季多雨,需停工三个月。
在停工期间该工程队可将施工设备搬走或留在原处。如搬走,需搬运费 18 万元。如留原处,
一种方案是花 5 万元筑一护堤,防止河水上涨发生高水位的侵袭。若不筑护堤,发生高水
位侵袭时将损失 100 万元;如下暴雨发生洪水时,则不管是否筑护堤,施工机械留在原处
都将受到 600 万元的损失。根据历史资料,该地区夏季高水位发生的概率是 25%,发洪水
的概率是 2%,试用决策树法分析该施工队该采用哪种策略。
八、(15 分)某电子设备厂对一种元件的需求为 2000 件/年,订货提前期为零,每次订货
费为 25 元。该元件每件成本为 50 元,年存贮费为成本的 20%。如发生供应短缺,可在下
批货到达时补上,但缺货损失为每件每年 30 元。计算:
(1)经济订货批量及全年的总费用;
(2)如不允许发生供应短缺,重新求经济订货批量,并同(1)的结果进行比较。
