2014 年一级建造师市政工程考试真题及答案 C.中线偏位 D.路基宽度 一、单项选择题(共 20 小题,每题 1 分。每题的备选项中,只有一个最符合题意) 1、路基质量检查与验收的主控项目是(A)。 A.弯沉值 B.平整度 解析:教材 P17 页。第一题是送分题目,不管是路基、基层和面层,压实度和弯沉值都是主 控项目,只不过基层和面层的主控项目还要有原材料和厚度。 2、与悬浮密实结构的沥青混合料相比,关于骨架空隙结构的黏聚力和内摩擦角的说法正确 的是(C)。 A.黏聚力大,内摩擦角大 B.黏聚力大,内摩擦角小 解析:教材 P8 页。因为骨架空隙结构基本上以骨料为主,所以机械碾压的时候吨位太小, 就有可能碾压不密实,那么必须用大吨位的压路机碾压。 3、下图所示挡土墙的结构形式为(B)。 C.黏聚力小,内摩擦角大 D.黏聚力小,内摩擦角小 C.扶壁式 D.柱板式 A.重力式 B.悬臂式 解析:教材 P13 页。考表格内容是一种时尚,几乎年年都会有这种题目。 4、关于承重模板及支架的设计与施工的说法,错误的是(D)。 A.模板及支架应具有足够的承载力、刚度和稳定性 B.支架立柱高于 5m 时,应在两横撑间加剪刀撑 C.支架通行孔的两边应加护桩,夜间设警示灯 D.施工脚手架应与支架相连,以提高整体稳定性 解析:教材 P43、45 页。应该说今年选择题都很简单,但是这个题目一定是最简单,市政考 试的特点是选择题越来越简单,案例越来越变态。 5、关于预应力施工说法,错误的是(B)。 A.预应力筋实际伸长值与理论伸长值之差应控制在±6%以内 B.预应力超张拉的目的是为了减少孔道摩阻损失的影响 C.后张法曲线孔道的波峰部位应留排气孔 D.曲线预应力筋宜两端张拉 解析:教材 P54~56 页。C、D 不用想也知道是对的,A 选项如果是自己写可能会忘记,但是 答案中有这个数值一般都可以知道是对的,只有 B 没有依据。 6、用于城市地下管道全断面修复的方法是(A)。 A.内衬法 C.密封法
C.可塑的黏性土 D.密实的砂类土 B.补丁法 D.灌浆法 解析:教材 P185 页。纯粹记忆内容,这种点选择题会经常出。 7、关于隧道浅埋暗挖法施工的说法,错误的是(C)。 A.施工时不允许带水作业 B.要求开挖面具有一定的自立性和自稳性 C.常采用预制装配式衬砌 D.与新奥法相比,初期支护允许变形量较小 解析:教材 P91、97 页。一次衬砌、二次衬砌都是现场锚喷和浇筑,何来装配式。 8、设有支护的基坑土方开挖过程中,能够反应基坑土体隆起的监测项目是(A)。 A.立柱变形 B.冠梁变形 解析:教材 P116 页。同样是教材的原文内容,此题目在今年算是偏题了。 9、水泥土搅拌法地基加固适用于(C)。 A.障碍物较多的杂填土 B.欠固结的淤泥质土 解析:教材 P119 页。也是教材原文,稍偏。 10、关于隧道全断面暗挖法施工的说法,错误的是(D)。 A.可减少开挖对围岩的扰动次数 B.围岩必须有足够的自稳能力 C.自上而下一次开挖成形并及时进行初期支护 D.适用于地表沉降难于控制的隧道施工 解析:教材 P143 页。地表沉降难于控制的隧道尽量减少开挖面,全断面是最不适用的。 11、属于给水处理构筑物的是(D)。 A.消化池 C.氧化沟 B.曝气池 D.混凝沉淀池 解析:教材 P156 页。A、B、C 三个都是污水处理的,从字面上也可以理解。 12、关于沉井下沉监控测量的说法,错误的是(B)。 A.下沉时轴线、标高位移每班至少测量一次 B.封底前自沉速率应大于 10mm/8h C.如发现异常情况应加密量测 D.大型沉井应进行结构变形和裂缝观测 解析:教材 P173 页。与其说考核的是教材知识,还不如说是在考核审核文字能力,应该不 大于 10mm/8h,理解这句话自然就可以答出来。 13、施工精度高、适用于各种土层不开槽管道施工方法是(D)。 A.夯管 B.定向钻 C.浅埋暗挖 D.密闭式顶管 解析:教材 P179 页。还是教材上的表格内容,记忆考点。 14、市政公用工程施工中,每一个单位(子单位)工程完成后,应进行(A)的测量。 A.竣工 B.复核 解析:教材 P228 页。核心词是单位(子单位)工程完成后,那么一定就是到了竣工时候, 当然是竣工测量了。 C.地表沉降 D.支撑梁变形 C.校核 D.放灰线

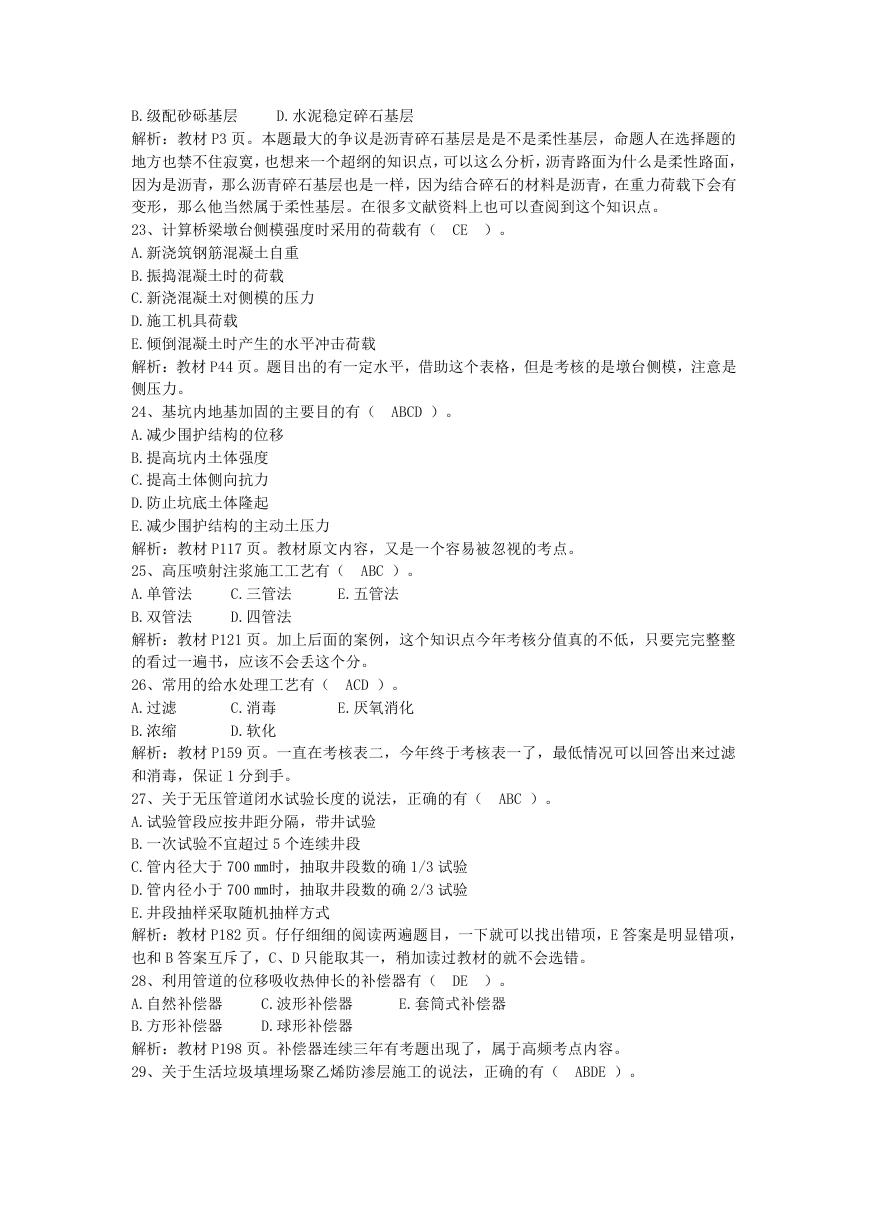

C.检漏管 D.排污管 C.冠幅 D.胸径 C.蒸汽 D.凝结水 C.夏末秋初 D.秋末冬初 15、热动力疏水阀应安装在(C)管线上。 A.热水 B.排潮 解析:教材 P200 页。也是教材上面的原文内容,不过是容易被忽视的一个考点。 16、供热管道安装补偿器的目的是(B)。 A.保护固定支架 B.消除温度应力 C.方便管道焊接 D.利于设备更换 解析:教材 P196 页。本题目 A、C 明显不对,知道了热力管线会受到温度影响而产生较大的 应力,就可以判断出是 B 消除温度应力。 17、穿越铁路的燃气管道应在套管上装设(C)。 A.放散管 B.排气管 解析:教材 P206 页。可以分析,过铁路的燃气管万一有很微小的漏点,会使得铁路下面的 管沟内有燃气,列车通过时候,可能产生火花,造成事故,所以在铁路下面的套管内必须有 检漏管。 18、暖季型草种在华北地区适宜的茎铺季节为(B)。 A.冬末春初 B.春末夏初 解析:教材 P233 页。这种题目也需要分析一下,春末夏初种、铺、栽任何带根带叶的植物 效果都不会太差,如果没有记住这个考点,那么就选择春末夏初。 19、决定落叶乔木移植土球大小的是(D)。 A.树龄 B.树高 解析:教材 P237 页。需要看过书,冠幅和树高很有迷惑性。 20、基坑工程中,应由(B)委托第三方监测。 A.施工方 B.建设方 C.设计方 D.质量监督机构 解析:教材 P379 页。其实在很多实际中,施工单位也可以委托。 二、多项选择题(共十题,每题 2 分。每题和备选项中,有 2 个或 2 个以上符合题意,至少 有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分) 21、关于石方路基施工的说法,正确的有( AE )。 A.应先清理地表,再开始填筑施工 B.先填筑石料,再码砌边坡 C.宜用 12T 以下的振动压路机 D.路基范围内管线四周宜回填石料 E.碾压前应经过试验段,确定施工参数 解析:教材 P17 页。虽然一道选择题,但是考核了整个石方路基的施工要求,命题人在这里 体现出独到的功底,这种题目有可能是未来考试的趋势。 22、下列城市道路基层中,属于柔性基层的有( ABC )。 A.级配碎石基层 C.沥青碎石基层 E.石灰粉煤灰稳定砂砾基层
D.水泥稳定碎石基层 B.级配砂砾基层 解析:教材 P3 页。本题最大的争议是沥青碎石基层是是不是柔性基层,命题人在选择题的 地方也禁不住寂寞,也想来一个超纲的知识点,可以这么分析,沥青路面为什么是柔性路面, 因为是沥青,那么沥青碎石基层也是一样,因为结合碎石的材料是沥青,在重力荷载下会有 变形,那么他当然属于柔性基层。在很多文献资料上也可以查阅到这个知识点。 23、计算桥梁墩台侧模强度时采用的荷载有( CE )。 A.新浇筑钢筋混凝土自重 B.振捣混凝土时的荷载 C.新浇混凝土对侧模的压力 D.施工机具荷载 E.倾倒混凝土时产生的水平冲击荷载 解析:教材 P44 页。题目出的有一定水平,借助这个表格,但是考核的是墩台侧模,注意是 侧压力。 24、基坑内地基加固的主要目的有( ABCD )。 A.减少围护结构的位移 B.提高坑内土体强度 C.提高土体侧向抗力 D.防止坑底土体隆起 E.减少围护结构的主动土压力 解析:教材 P117 页。教材原文内容,又是一个容易被忽视的考点。 25、高压喷射注浆施工工艺有( ABC )。 A.单管法 B.双管法 解析:教材 P121 页。加上后面的案例,这个知识点今年考核分值真的不低,只要完完整整 的看过一遍书,应该不会丢这个分。 26、常用的给水处理工艺有( ACD )。 A.过滤 B.浓缩 解析:教材 P159 页。一直在考核表二,今年终于考核表一了,最低情况可以回答出来过滤 和消毒,保证 1 分到手。 27、关于无压管道闭水试验长度的说法,正确的有( ABC )。 A.试验管段应按井距分隔,带井试验 B.一次试验不宜超过 5 个连续井段 C.管内径大于 700 ㎜时,抽取井段数的确 1/3 试验 D.管内径小于 700 ㎜时,抽取井段数的确 2/3 试验 E.井段抽样采取随机抽样方式 解析:教材 P182 页。仔仔细细的阅读两遍题目,一下就可以找出错项,E 答案是明显错项, 也和 B 答案互斥了,C、D 只能取其一,稍加读过教材的就不会选错。 28、利用管道的位移吸收热伸长的补偿器有( DE )。 A.自然补偿器 E.套筒式补偿器 B.方形补偿器 解析:教材 P198 页。补偿器连续三年有考题出现了,属于高频考点内容。 29、关于生活垃圾填埋场聚乙烯防渗层施工的说法,正确的有( ABDE )。 C.波形补偿器 D.球形补偿器 C.三管法 D.四管法 E.五管法 C.消毒 D.软化 E.厌氧消化

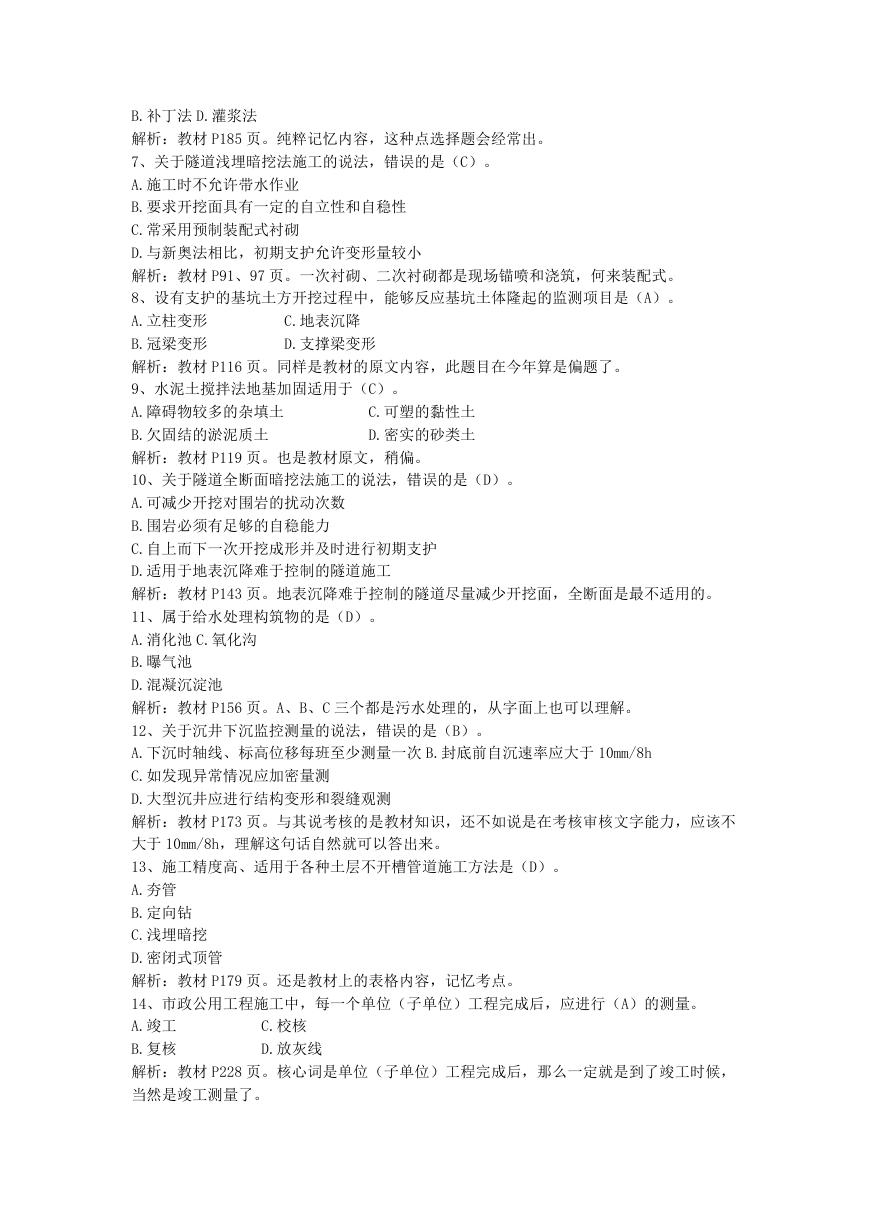

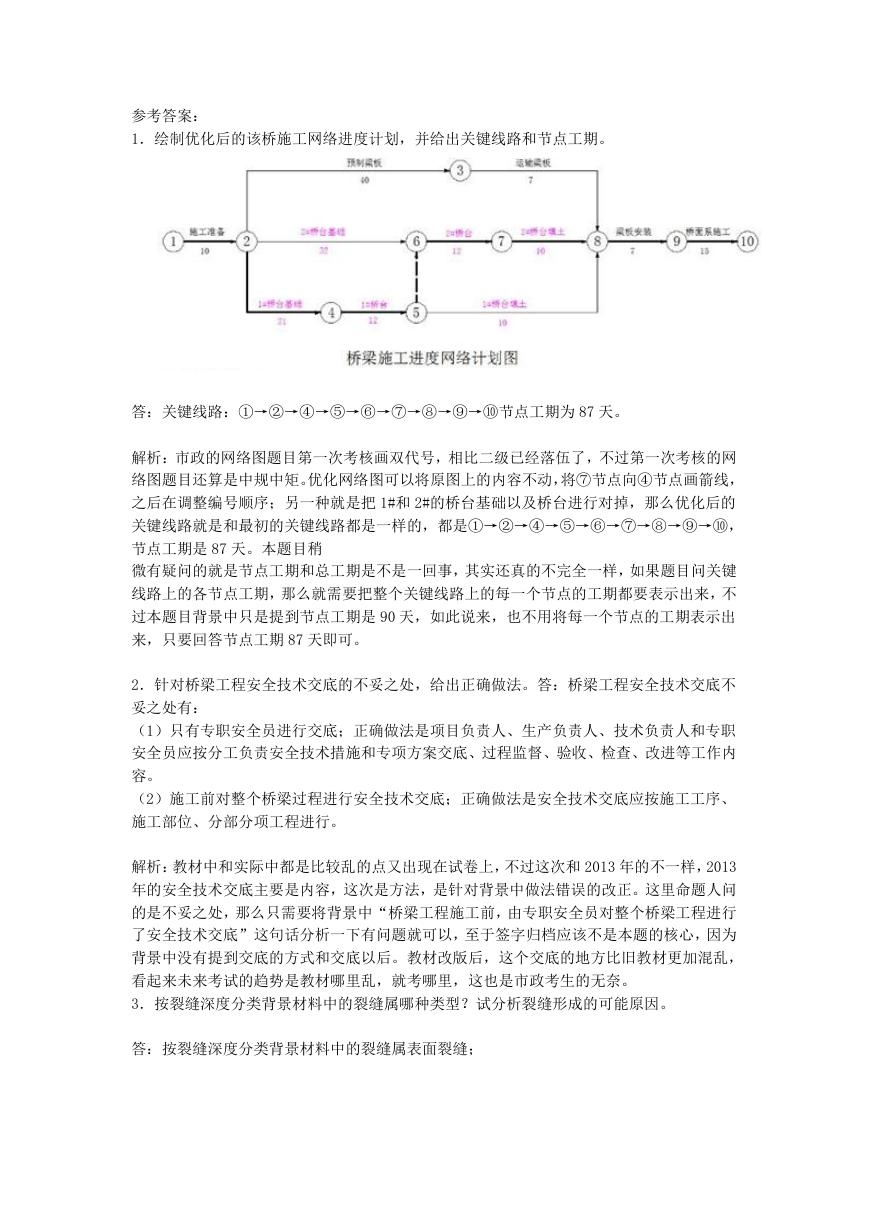

A.铺设前应进行外观检查 B.焊机应经试焊合格 C.焊接处应经水压渗漏检验 D.聚乙烯防渗膜的质量是防渗层施工质量的关键 E.铺设前施工场地应验收合格 解析:教材 P215~216 页。本题出的不太好,虽然说“焊接处应经水压渗漏检验”是一个干 扰项,但是这个干扰项一点也不好,容易引起争议,好在其他项比较容易判别。 30、地下停车场顶面绿化栽植基层有( ACDE )。 A.栽植土层 B.设施层 C.过滤层 D.排蓄水层 E.耐根穿刺防水层 解析:教材 P231 页。本题属于冷门考点,没有复习到的考生只能靠蒙了。 三、案例分析题(共 5 题,第 1、2、3 题,每题 20 分,第 4、5 题,每题 30 分) (一) 背景资料 A 公司承建城市道路改扩建工程,其中新建设一座单跨简支桥梁,节点工期为 90 天,项目 部编制了网络进度计划如图所示(单位:天)。公司技术负责人在审核中发现施工进度计划 不能满足节点工期要求,工序安排不合理,要求在每项工作作业时间不变,桥台钢模仍为一 套的前提下对网络进度计划进行优化。桥梁工程施工前,由专职安全员对整个桥梁工程进行 了安全技术交底。桥台施工完成后在台身上发现较多裂纹,裂缝宽度为 0.1mm~0.4mm,深 度 3mm~5mm,经检测鉴定这些裂缝危害性较小,仅影响外观质量,项目部按程序对裂缝进 行了处理。 问题 1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。 2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。 3.按裂缝深度分类背景材料中的裂缝属哪种类型?试分析裂缝形成的可能 原因。 4.给出背景材料中裂缝的处理方法。
参考答案: 1.绘制优化后的该桥施工网络进度计划,并给出关键线路和节点工期。 答:关键线路:①→②→④→⑤→⑥→⑦→⑧→⑨→⑩节点工期为 87 天。 解析:市政的网络图题目第一次考核画双代号,相比二级已经落伍了,不过第一次考核的网 络图题目还算是中规中矩。优化网络图可以将原图上的内容不动,将⑦节点向④节点画箭线, 之后在调整编号顺序;另一种就是把 1#和 2#的桥台基础以及桥台进行对掉,那么优化后的 关键线路就是和最初的关键线路都是一样的,都是①→②→④→⑤→⑥→⑦→⑧→⑨→⑩, 节点工期是 87 天。本题目稍 微有疑问的就是节点工期和总工期是不是一回事,其实还真的不完全一样,如果题目问关键 线路上的各节点工期,那么就需要把整个关键线路上的每一个节点的工期都要表示出来,不 过本题目背景中只是提到节点工期是 90 天,如此说来,也不用将每一个节点的工期表示出 来,只要回答节点工期 87 天即可。 2.针对桥梁工程安全技术交底的不妥之处,给出正确做法。答:桥梁工程安全技术交底不 妥之处有: (1)只有专职安全员进行交底;正确做法是项目负责人、生产负责人、技术负责人和专职 安全员应按分工负责安全技术措施和专项方案交底、过程监督、验收、检查、改进等工作内 容。 (2)施工前对整个桥梁过程进行安全技术交底;正确做法是安全技术交底应按施工工序、 施工部位、分部分项工程进行。 解析:教材中和实际中都是比较乱的点又出现在试卷上,不过这次和 2013 年的不一样,2013 年的安全技术交底主要是内容,这次是方法,是针对背景中做法错误的改正。这里命题人问 的是不妥之处,那么只需要将背景中“桥梁工程施工前,由专职安全员对整个桥梁工程进行 了安全技术交底”这句话分析一下有问题就可以,至于签字归档应该不是本题的核心,因为 背景中没有提到交底的方式和交底以后。教材改版后,这个交底的地方比旧教材更加混乱, 看起来未来考试的趋势是教材哪里乱,就考哪里,这也是市政考生的无奈。 3.按裂缝深度分类背景材料中的裂缝属哪种类型?试分析裂缝形成的可能原因。 答:按裂缝深度分类背景材料中的裂缝属表面裂缝;

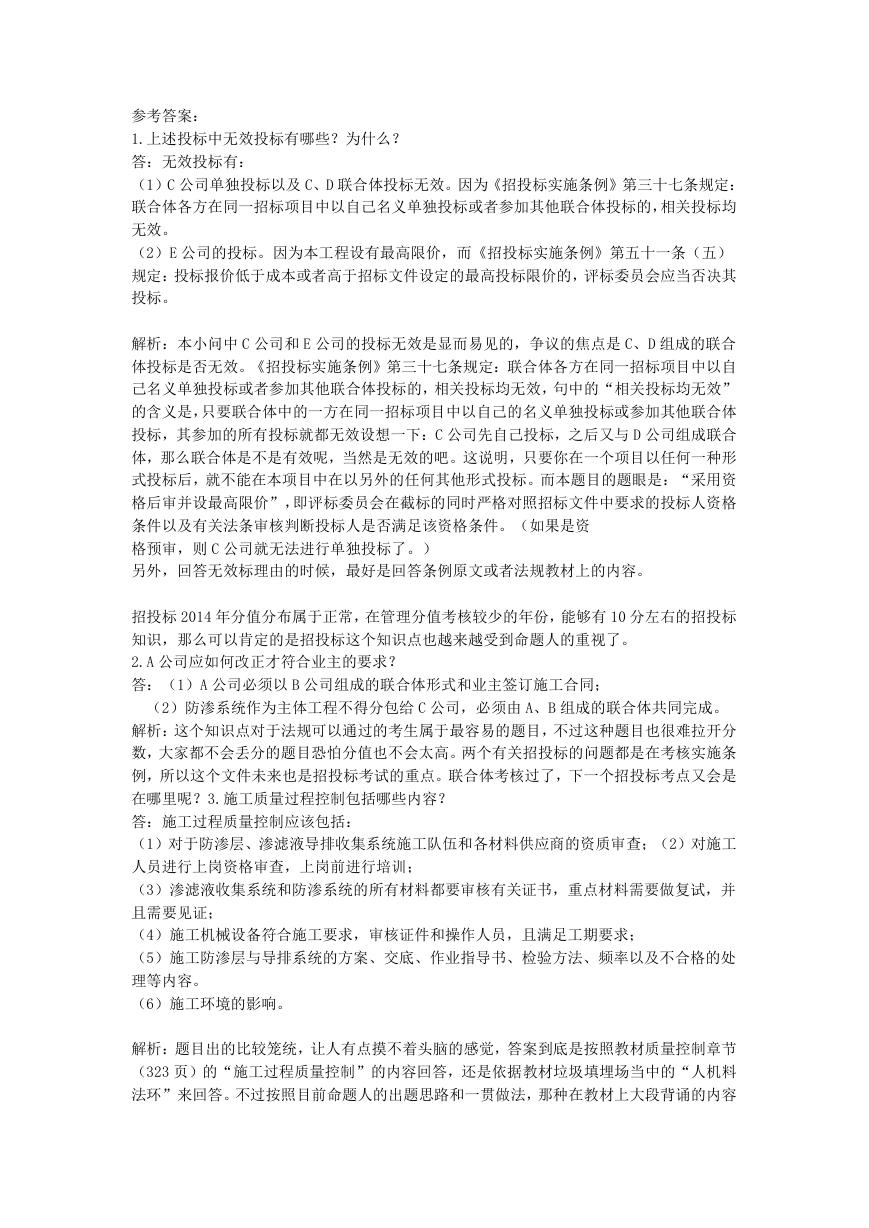

裂缝形成的可能原因是:水泥水化热高、内外约束影响、外界气温变化影响、混凝土收缩变 形、养护措施不当。 解析:本题相对简单,几乎在教材上可以找到原文,不过也不能完全照搬,例如教材上混凝 土沉降原因产生的裂缝就不能写,因为过早拆除支架容易使混凝土结构发生裂缝的已经不是 表面裂缝了。 4.给出背景材料中裂缝的处理方法。 答:处理方法:清理裂缝位置表面混凝土(用钢丝刷)、湿润、抹不低于原结构混凝土等级 的水泥浆、采用砂纸打磨、验收。 解析:今年的题目依然是接近施工现场,拆模以后混凝土出现裂缝最后进行修补属于在正常 不过的一种现象了,但是如何处理,如果没有在施工现场做过的人确不好回答出来,不过可 以从题目背景中“裂缝宽度为 0.1mm~0.4mm,深度 3mm~5mm,经检测鉴定这些裂缝危害性 较小,仅影响外观质量”也可以判断,不必“兴师动众”最好的办法就是用水泥浆抹面。不 过在这种修补不必凿毛,处理前简单的用钢丝刷清理一下就可以,抹面完成以后,有的还需 要用砂纸打磨一下混凝土表面。如果在施工现场从事过混凝土施工的人,这个题目就相当的 容易了,最起码不会看到题目不知道回答什么。 (二) 背景资料 某市新建生活垃圾填埋场,工程规模为日消纳量 200T。向社会公开招标,采用资格后审并 设最高限价,接受联合体投标。A 公司缺少防渗系统施工业绩,为加大中标机会,与有业绩 的 B 公司组成联合体投标;C 公司和 D 公司组成联合体投标,同时 C 公司又单独参加该项目 的投标;参加投标的还有 E、F、G 等其他公司,其中 E 公司投标报价高于限价,F 公司报价 最低。 A 公司中标后准备单独与业主签订合同,并将防渗系统的施工分包给报价更优的 C 公司,被 业主拒绝并要求 A 公司立即改正。项目部进场后,确定了本工程的施工质量控制要点,重点 加强施工过程质量控制,确保施工质量;项目部编制了渗沥液收集导排系统和防渗系统的专 项施工方案,其中收集导排系统采用 HDPE 渗沥液收集花管,其连接工艺流程如图 2 所示。 问题 1.上述投标中无效投标有哪些?为什么? 2.A 公司应如何改正才符合业主的要求? 3.施工质量过程控制包括哪些内容? 4.指出工艺流程图 2 中①、②、③的工序名称。5.补充渗沥液收集导排系统的施工内容。
参考答案: 1.上述投标中无效投标有哪些?为什么? 答:无效投标有: (1)C 公司单独投标以及 C、D 联合体投标无效。因为《招投标实施条例》第三十七条规定: 联合体各方在同一招标项目中以自己名义单独投标或者参加其他联合体投标的,相关投标均 无效。 (2)E 公司的投标。因为本工程设有最高限价,而《招投标实施条例》第五十一条(五) 规定:投标报价低于成本或者高于招标文件设定的最高投标限价的,评标委员会应当否决其 投标。 解析:本小问中 C 公司和 E 公司的投标无效是显而易见的,争议的焦点是 C、D 组成的联合 体投标是否无效。《招投标实施条例》第三十七条规定:联合体各方在同一招标项目中以自 己名义单独投标或者参加其他联合体投标的,相关投标均无效,句中的“相关投标均无效” 的含义是,只要联合体中的一方在同一招标项目中以自己的名义单独投标或参加其他联合体 投标,其参加的所有投标就都无效设想一下:C 公司先自己投标,之后又与 D 公司组成联合 体,那么联合体是不是有效呢,当然是无效的吧。这说明,只要你在一个项目以任何一种形 式投标后,就不能在本项目中在以另外的任何其他形式投标。而本题目的题眼是:“采用资 格后审并设最高限价”,即评标委员会在截标的同时严格对照招标文件中要求的投标人资格 条件以及有关法条审核判断投标人是否满足该资格条件。(如果是资 格预审,则 C 公司就无法进行单独投标了。) 另外,回答无效标理由的时候,最好是回答条例原文或者法规教材上的内容。 招投标 2014 年分值分布属于正常,在管理分值考核较少的年份,能够有 10 分左右的招投标 知识,那么可以肯定的是招投标这个知识点也越来越受到命题人的重视了。 2.A 公司应如何改正才符合业主的要求? 答:(1)A 公司必须以 B 公司组成的联合体形式和业主签订施工合同; (2)防渗系统作为主体工程不得分包给 C 公司,必须由 A、B 组成的联合体共同完成。 解析:这个知识点对于法规可以通过的考生属于最容易的题目,不过这种题目也很难拉开分 数,大家都不会丢分的题目恐怕分值也不会太高。两个有关招投标的问题都是在考核实施条 例,所以这个文件未来也是招投标考试的重点。联合体考核过了,下一个招投标考点又会是 在哪里呢?3.施工质量过程控制包括哪些内容? 答:施工过程质量控制应该包括: (1)对于防渗层、渗滤液导排收集系统施工队伍和各材料供应商的资质审查;(2)对施工 人员进行上岗资格审查,上岗前进行培训; (3)渗滤液收集系统和防渗系统的所有材料都要审核有关证书,重点材料需要做复试,并 且需要见证; (4)施工机械设备符合施工要求,审核证件和操作人员,且满足工期要求; (5)施工防渗层与导排系统的方案、交底、作业指导书、检验方法、频率以及不合格的处 理等内容。 (6)施工环境的影响。 解析:题目出的比较笼统,让人有点摸不着头脑的感觉,答案到底是按照教材质量控制章节 (323 页)的“施工过程质量控制”的内容回答,还是依据教材垃圾填埋场当中的“人机料 法环”来回答。不过按照目前命题人的出题思路和一贯做法,那种在教材上大段背诵的内容
