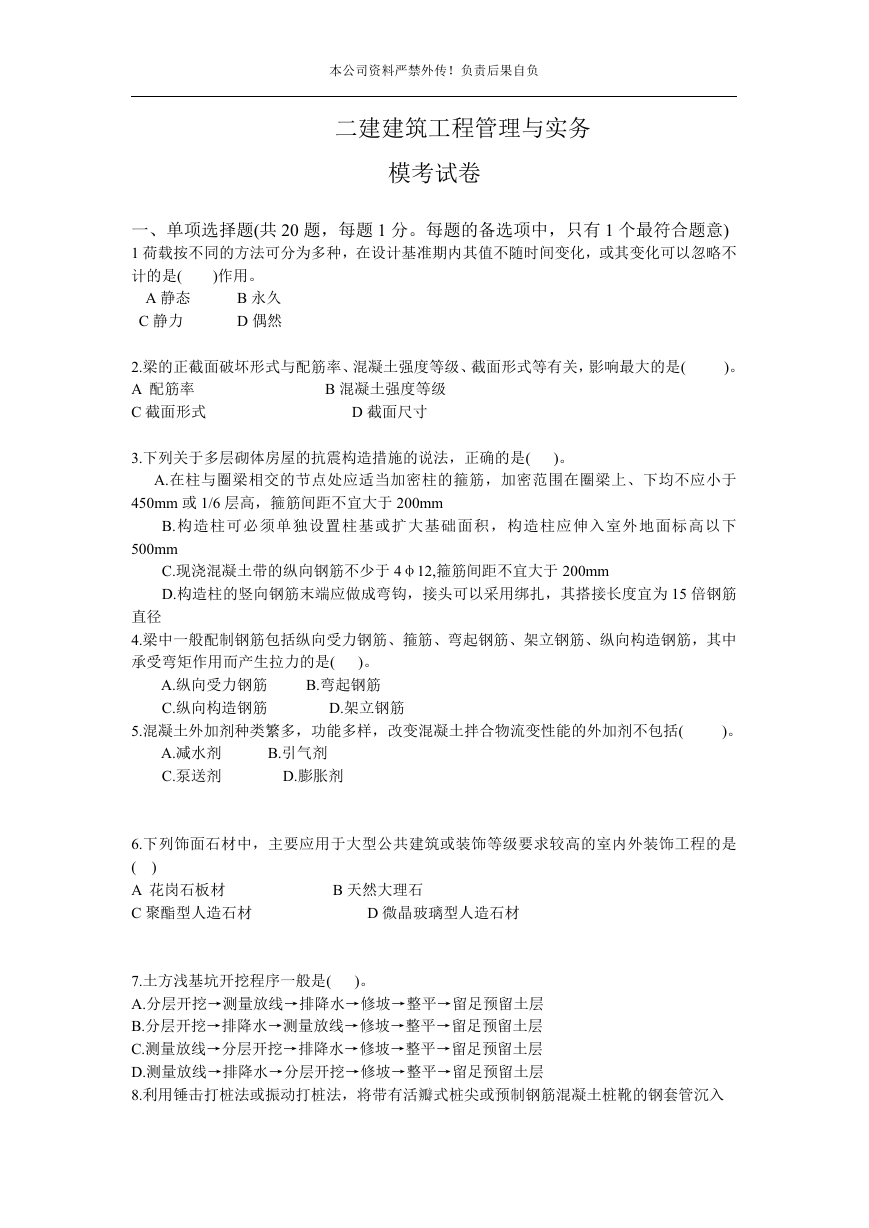

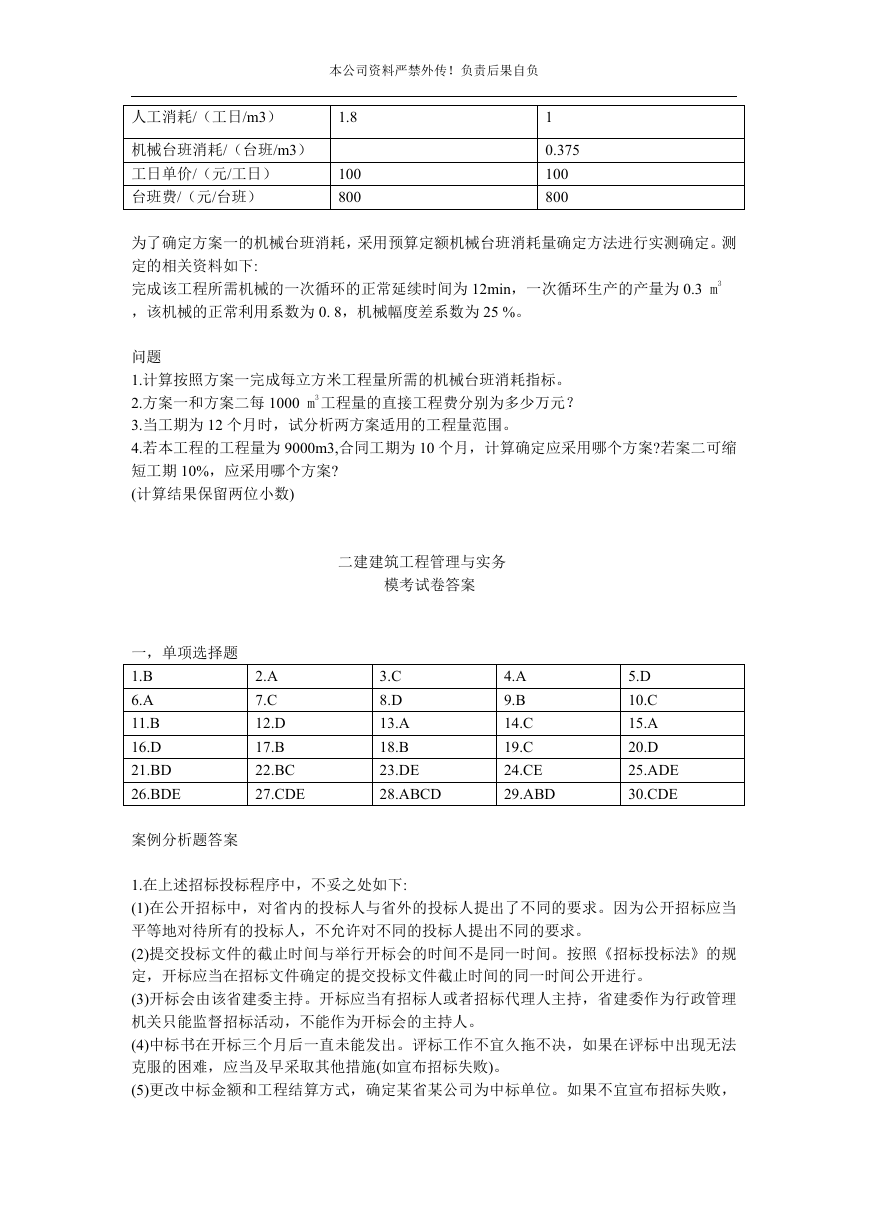

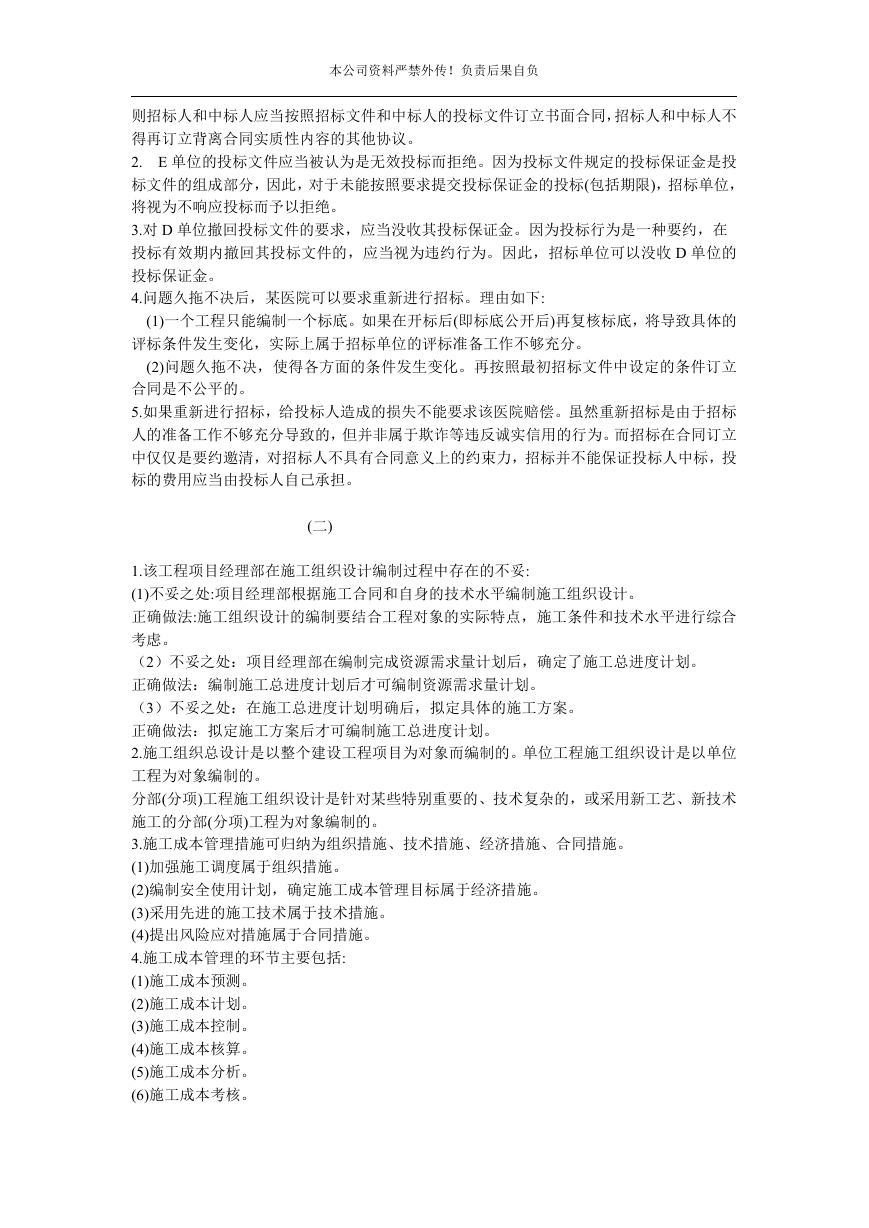

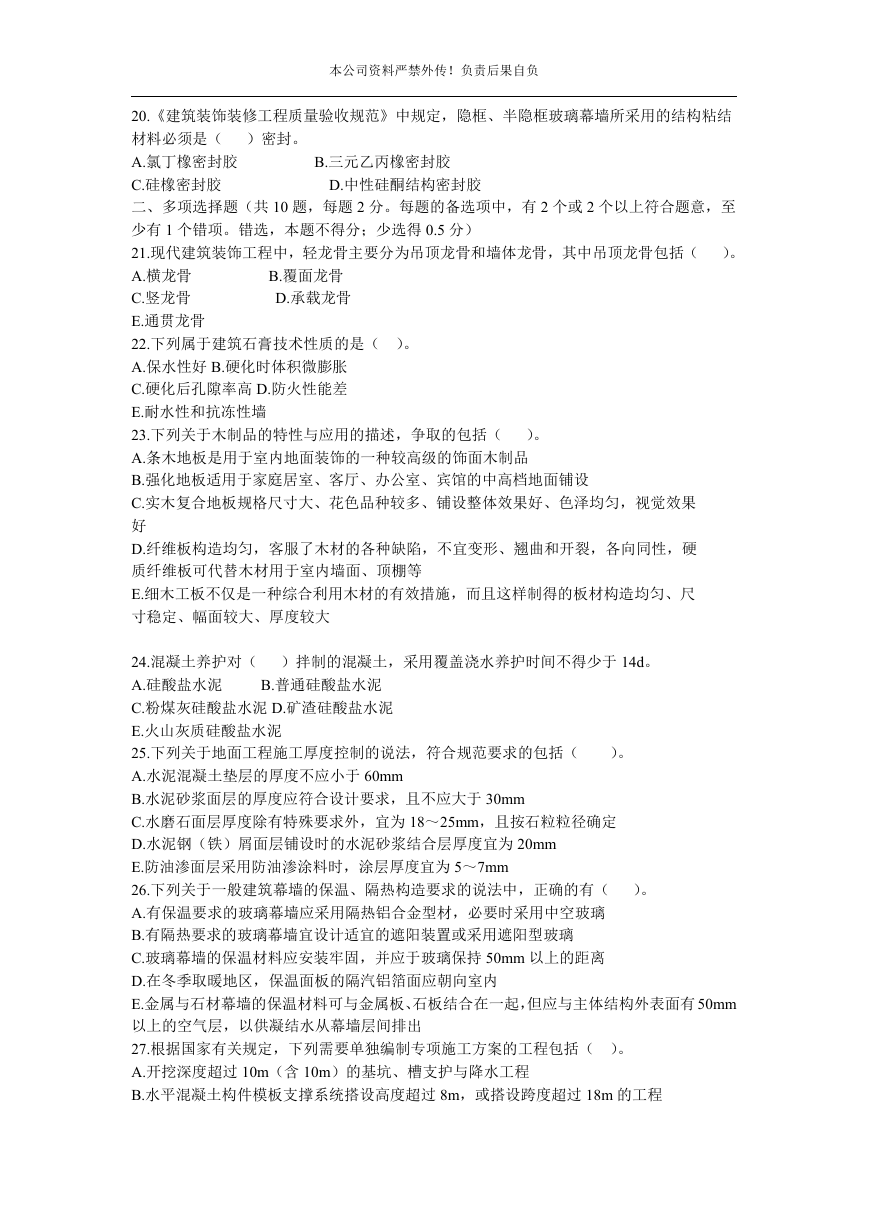

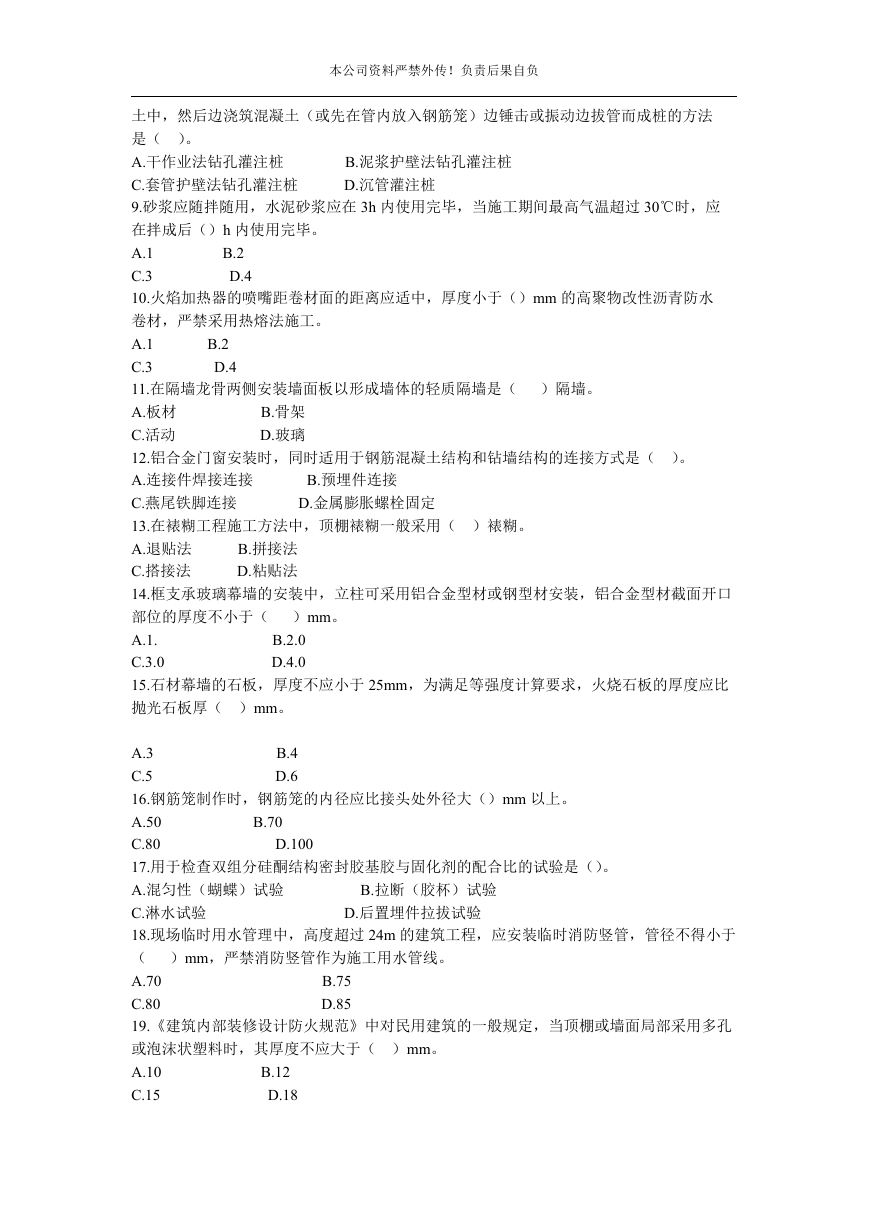

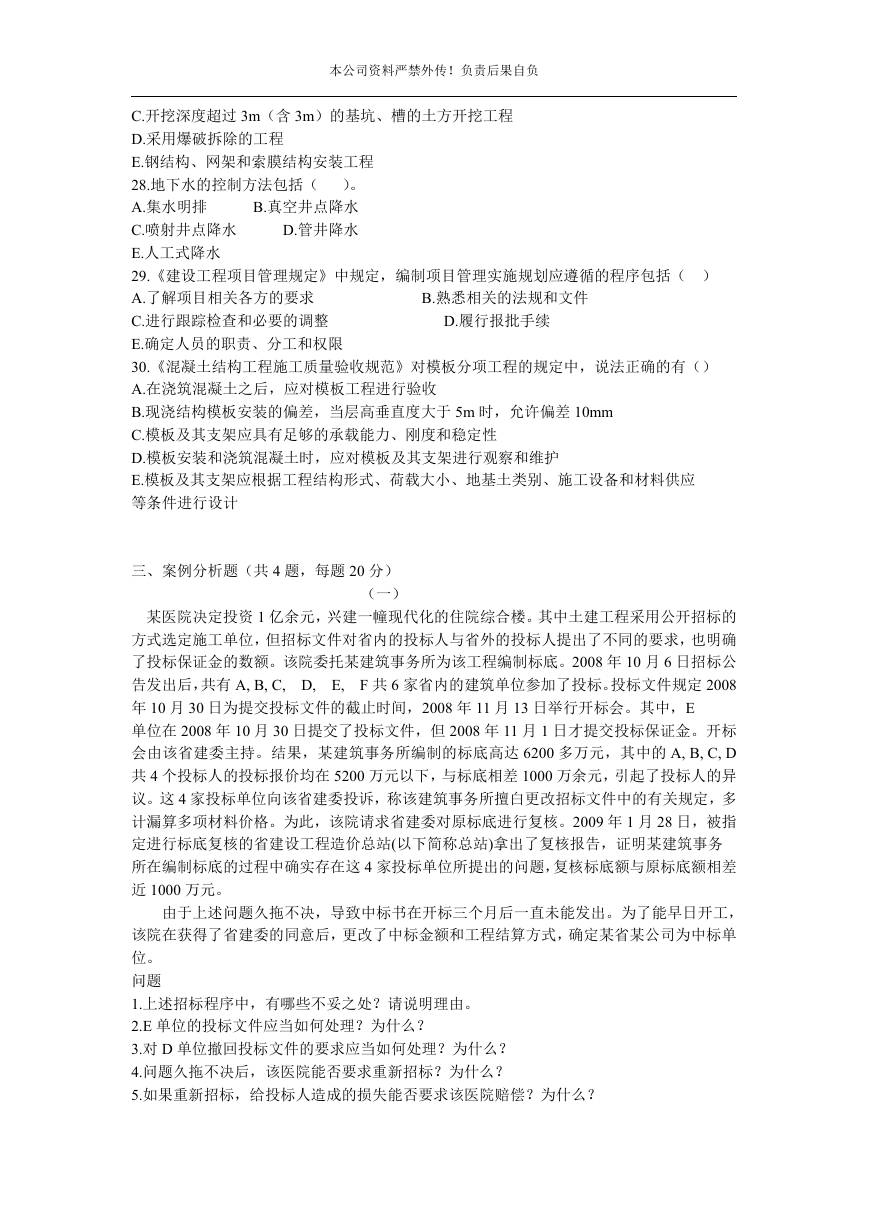

本公司资料严禁外传!负责后果自负 二建建筑工程管理与实务 模考试卷 一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意) 1 荷载按不同的方法可分为多种,在设计基准期内其值不随时间变化,或其变化可以忽略不 计的是( A 静态 C 静力 B 永久 D 偶然 )作用。 2.梁的正截面破坏形式与配筋率、混凝土强度等级、截面形式等有关,影响最大的是( A 配筋率 C 截面形式 B 混凝土强度等级 D 截面尺寸 )。 3.下列关于多层砌体房屋的抗震构造措施的说法,正确的是( )。 A.在柱与圈梁相交的节点处应适当加密柱的箍筋,加密范围在圈梁上、下均不应小于 450mm 或 1/6 层高,箍筋间距不宜大于 200mm B.构造柱可必须单独设置柱基或扩大基础面积,构造柱应伸入室外地面标高以下 500mm C.现浇混凝土带的纵向钢筋不少于 4φ12,箍筋间距不宜大于 200mm D.构造柱的竖向钢筋末端应做成弯钩,接头可以采用绑扎,其搭接长度宜为 15 倍钢筋 直径 4.梁中一般配制钢筋包括纵向受力钢筋、箍筋、弯起钢筋、架立钢筋、纵向构造钢筋,其中 承受弯矩作用而产生拉力的是( A.纵向受力钢筋 C.纵向构造钢筋 )。 B.弯起钢筋 D.架立钢筋 5.混凝土外加剂种类繁多,功能多样,改变混凝土拌合物流变性能的外加剂不包括( )。 A.减水剂 C.泵送剂 B.引气剂 D.膨胀剂 ) 6.下列饰面石材中,主要应用于大型公共建筑或装饰等级要求较高的室内外装饰工程的是 ( A 花岗石板材 C 聚酯型人造石材 D 微晶玻璃型人造石材 B 天然大理石 )。 7.土方浅基坑开挖程序一般是( A.分层开挖→测量放线→排降水→修坡→整平→留足预留土层 B.分层开挖→排降水→测量放线→修坡→整平→留足预留土层 C.测量放线→分层开挖→排降水→修坡→整平→留足预留土层 D.测量放线→排降水→分层开挖→修坡→整平→留足预留土层 8.利用锤击打桩法或振动打桩法,将带有活瓣式桩尖或预制钢筋混凝土桩靴的钢套管沉入
本公司资料严禁外传!负责后果自负 B.2 D.4 B.2 D.4 B.泥浆护壁法钻孔灌注桩 D.沉管灌注桩 土中,然后边浇筑混凝土(或先在管内放入钢筋笼)边锤击或振动边拔管而成桩的方法 是( )。 A.干作业法钻孔灌注桩 C.套管护壁法钻孔灌注桩 9.砂浆应随拌随用,水泥砂浆应在 3h 内使用完毕,当施工期间最高气温超过 30℃时,应 在拌成后()h 内使用完毕。 A.1 C.3 10.火焰加热器的喷嘴距卷材面的距离应适中,厚度小于()mm 的高聚物改性沥青防水 卷材,严禁采用热熔法施工。 A.1 C.3 11.在隔墙龙骨两侧安装墙面板以形成墙体的轻质隔墙是( )隔墙。 A.板材 C.活动 12.铝合金门窗安装时,同时适用于钢筋混凝土结构和钻墙结构的连接方式是( )。 A.连接件焊接连接 C.燕尾铁脚连接 13.在裱糊工程施工方法中,顶棚裱糊一般采用( )裱糊。 A.退贴法 C.搭接法 14.框支承玻璃幕墙的安装中,立柱可采用铝合金型材或钢型材安装,铝合金型材截面开口 部位的厚度不小于( )mm。 A.1. C.3.0 15.石材幕墙的石板,厚度不应小于 25mm,为满足等强度计算要求,火烧石板的厚度应比 抛光石板厚( )mm。 B.预埋件连接 D.金属膨胀螺栓固定 B.拼接法 D.粘贴法 B.骨架 D.玻璃 B.2.0 D.4.0 B.70 D.100 B.4 D.6 A.3 C.5 16.钢筋笼制作时,钢筋笼的内径应比接头处外径大()mm 以上。 A.50 C.80 17.用于检查双组分硅酮结构密封胶基胶与固化剂的配合比的试验是()。 A.混匀性(蝴蝶)试验 C.淋水试验 18.现场临时用水管理中,高度超过 24m 的建筑工程,应安装临时消防竖管,管径不得小于 ( )mm,严禁消防竖管作为施工用水管线。 A.70 C.80 19.《建筑内部装修设计防火规范》中对民用建筑的一般规定,当顶棚或墙面局部采用多孔 或泡沫状塑料时,其厚度不应大于( )mm。 A.10 C.15 D.后置埋件拉拔试验 B.拉断(胶杯)试验 B.12 D.18 B.75 D.85
本公司资料严禁外传!负责后果自负 B.三元乙丙橡密封胶 D.中性硅酮结构密封胶 B.覆面龙骨 D.承载龙骨 20.《建筑装饰装修工程质量验收规范》中规定,隐框、半隐框玻璃幕墙所采用的结构粘结 材料必须是( )密封。 A.氯丁橡密封胶 C.硅橡密封胶 二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至 少有 1 个错项。错选,本题不得分;少选得 0.5 分) 21.现代建筑装饰工程中,轻龙骨主要分为吊顶龙骨和墙体龙骨,其中吊顶龙骨包括( )。 A.横龙骨 C.竖龙骨 E.通贯龙骨 22.下列属于建筑石膏技术性质的是( )。 A.保水性好 B.硬化时体积微膨胀 C.硬化后孔隙率高 D.防火性能差 E.耐水性和抗冻性墙 23.下列关于木制品的特性与应用的描述,争取的包括( )。 A.条木地板是用于室内地面装饰的一种较高级的饰面木制品 B.强化地板适用于家庭居室、客厅、办公室、宾馆的中高档地面铺设 C.实木复合地板规格尺寸大、花色品种较多、铺设整体效果好、色泽均匀,视觉效果 好 D.纤维板构造均匀,客服了木材的各种缺陷,不宜变形、翘曲和开裂,各向同性,硬 质纤维板可代替木材用于室内墙面、顶棚等 E.细木工板不仅是一种综合利用木材的有效措施,而且这样制得的板材构造均匀、尺 寸稳定、幅面较大、厚度较大 )。 B.普通硅酸盐水泥 24.混凝土养护对( )拌制的混凝土,采用覆盖浇水养护时间不得少于 14d。 A.硅酸盐水泥 C.粉煤灰硅酸盐水泥 D.矿渣硅酸盐水泥 E.火山灰质硅酸盐水泥 25.下列关于地面工程施工厚度控制的说法,符合规范要求的包括( A.水泥混凝土垫层的厚度不应小于 60mm B.水泥砂浆面层的厚度应符合设计要求,且不应大于 30mm C.水磨石面层厚度除有特殊要求外,宜为 18~25mm,且按石粒粒径确定 D.水泥钢(铁)屑面层铺设时的水泥砂浆结合层厚度宜为 20mm E.防油渗面层采用防油渗涂料时,涂层厚度宜为 5~7mm 26.下列关于一般建筑幕墙的保温、隔热构造要求的说法中,正确的有( )。 A.有保温要求的玻璃幕墙应采用隔热铝合金型材,必要时采用中空玻璃 B.有隔热要求的玻璃幕墙宜设计适宜的遮阳装置或采用遮阳型玻璃 C.玻璃幕墙的保温材料应安装牢固,并应于玻璃保持 50mm 以上的距离 D.在冬季取暖地区,保温面板的隔汽铝箔面应朝向室内 E.金属与石材幕墙的保温材料可与金属板、石板结合在一起,但应与主体结构外表面有 50mm 以上的空气层,以供凝结水从幕墙层间排出 27.根据国家有关规定,下列需要单独编制专项施工方案的工程包括( )。 A.开挖深度超过 10m(含 10m)的基坑、槽支护与降水工程 B.水平混凝土构件模板支撑系统搭设高度超过 8m,或搭设跨度超过 18m 的工程
本公司资料严禁外传!负责后果自负 C.开挖深度超过 3m(含 3m)的基坑、槽的土方开挖工程 D.采用爆破拆除的工程 E.钢结构、网架和索膜结构安装工程 28.地下水的控制方法包括( )。 B.真空井点降水 A.集水明排 C.喷射井点降水 D.管井降水 E.人工式降水 29.《建设工程项目管理规定》中规定,编制项目管理实施规划应遵循的程序包括( ) A.了解项目相关各方的要求 C.进行跟踪检查和必要的调整 E.确定人员的职责、分工和权限 30.《混凝土结构工程施工质量验收规范》对模板分项工程的规定中,说法正确的有() A.在浇筑混凝土之后,应对模板工程进行验收 B.现浇结构模板安装的偏差,当层高垂直度大于 5m 时,允许偏差 10mm C.模板及其支架应具有足够的承载能力、刚度和稳定性 D.模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护 E.模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应 等条件进行设计 B.熟悉相关的法规和文件 D.履行报批手续 三、案例分析题(共 4 题,每题 20 分) (一) 某医院决定投资 1 亿余元,兴建一幢现代化的住院综合楼。其中土建工程采用公开招标的 方式选定施工单位,但招标文件对省内的投标人与省外的投标人提出了不同的要求,也明确 了投标保证金的数额。该院委托某建筑事务所为该工程编制标底。2008 年 10 月 6 日招标公 告发出后,共有 A, B, C, D, E, F 共 6 家省内的建筑单位参加了投标。投标文件规定 2008 年 10 月 30 日为提交投标文件的截止时间,2008 年 11 月 13 日举行开标会。其中,E 单位在 2008 年 10 月 30 日提交了投标文件,但 2008 年 11 月 1 日才提交投标保证金。开标 会由该省建委主持。结果,某建筑事务所编制的标底高达 6200 多万元,其中的 A, B, C, D 共 4 个投标人的投标报价均在 5200 万元以下,与标底相差 1000 万余元,引起了投标人的异 议。这 4 家投标单位向该省建委投诉,称该建筑事务所擅白更改招标文件中的有关规定,多 计漏算多项材料价格。为此,该院请求省建委对原标底进行复核。2009 年 1 月 28 日,被指 定进行标底复核的省建设工程造价总站(以下简称总站)拿出了复核报告,证明某建筑事务 所在编制标底的过程中确实存在这 4 家投标单位所提出的问题,复核标底额与原标底额相差 近 1000 万元。 由于上述问题久拖不决,导致中标书在开标三个月后一直未能发出。为了能早日开工, 该院在获得了省建委的同意后,更改了中标金额和工程结算方式,确定某省某公司为中标单 位。 问题 1.上述招标程序中,有哪些不妥之处?请说明理由。 2.E 单位的投标文件应当如何处理?为什么? 3.对 D 单位撤回投标文件的要求应当如何处理?为什么? 4.问题久拖不决后,该医院能否要求重新招标?为什么? 5.如果重新招标,给投标人造成的损失能否要求该医院赔偿?为什么?
本公司资料严禁外传!负责后果自负 (二) 某建筑安装工程公司承担了一工程项目的装修任务,合同工期为 120d,合同价款为 300 万元。 该建筑安装工程公司项目经理部根据施工合同和自身的技术水平为该工程编制了施工组织 设计,该施工组织设计包括施工组织总设计、单位工程施工组织设计和分部(分项)工程施 工组织设计,在施工组织总设计的编制中,项目经理部在编制完成资源需求量计划后,确定 了施工总进度计划,在施工总进度计划明确后,拟定具体的施工方案。 该安装工程公司项目经理部在保证工期和质量满足要求的前提下,对施工成本采取了一定的 控制管理措施,在具体的施工成本管理中实施了以下措施: (1)加强施工调度。 (2)编制安全使用计划,确定施工成本管理目标。 (3)采用先进的施工技术。 (4)提出风险应对策略。 问题 1.该工程项目经理部在施工组织设计编制过程中存在哪些不妥,并改正。 2.施工组织总设计,单位工程施工组织设计和分部分项工程施工组织设计分别是以何为对象 进行编制的? 3.施工成本管理的措施可归纳为哪几类?以上四项具体措施应归入哪一类? 4.施工成本管理的环节主要有哪些? 5.施工成本控制的目标是什么? (三) 某工程项目,采用钢筋混凝土剪力墙结构,施工顺序划分为基础工程、主体结构工程、 机电安装工程和装饰工程四个施工阶段。 施工承包单位对该工程的施工方法进行了选择,拟采用以下施工方案。 1.土石方工程采用人工挖土方,放坡系数为 1:0.5,待挖土至设计标高进行验槽,验槽合 格后进行下道工序。 2.砌筑工程的强身用皮数杆控制,先砌外墙后砌内墙,370mm 墙采用单面挂线,以保证墙 体平整。 3.屋面防水分项工程的防水材料进场后,检查出厂合格证后即可使用。 4.扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大间距不应大于纵距的 3/4。 问题 1 施工承包单位采用的施工方案有何不妥?请指出并改正。 2 针对砌筑工程在选择施工方案时的主要内容包括哪些? 3 扣件式钢管脚手架的作业层上非主节点处的横向水平杆宜根据什么来设置间距? (四) 某工程有两个备选施工方案,采用方案一时,固定成本为 160 万元,与工期有关的费用 为 35 万元/月;采用方案二时,固定成本为 200 万元,与工期有关的费用为 25 万元/月。两方 案除方案一机械台班消耗以外的直接工程费相关数据见下表。 两个施工方案直接工程费的相关数据 项目 材料费/(元/m3) 方案一 700 方案二 700
本公司资料严禁外传!负责后果自负 人工消耗/(工日/m3) 机械台班消耗/(台班/m3) 工日单价/(元/工日) 台班费/(元/台班) 1.8 100 800 1 0.375 100 800 为了确定方案一的机械台班消耗,采用预算定额机械台班消耗量确定方法进行实测确定。测 定的相关资料如下: 完成该工程所需机械的一次循环的正常延续时间为 12min,一次循环生产的产量为 0.3 m3 ,该机械的正常利用系数为 0. 8,机械幅度差系数为 25 %。 问题 1.计算按照方案一完成每立方米工程量所需的机械台班消耗指标。 2.方案一和方案二每 1000 m3 工程量的直接工程费分别为多少万元? 3.当工期为 12 个月时,试分析两方案适用的工程量范围。 4.若本工程的工程量为 9000m3,合同工期为 10 个月,计算确定应采用哪个方案?若案二可缩 短工期 10%,应采用哪个方案? (计算结果保留两位小数) 二建建筑工程管理与实务 模考试卷答案 一,单项选择题 1.B 6.A 11.B 16.D 21.BD 26.BDE 案例分析题答案 2.A 7.C 12.D 17.B 22.BC 27.CDE 3.C 8.D 13.A 18.B 23.DE 28.ABCD 4.A 9.B 14.C 19.C 24.CE 29.ABD 5.D 10.C 15.A 20.D 25.ADE 30.CDE 1.在上述招标投标程序中,不妥之处如下: (1)在公开招标中,对省内的投标人与省外的投标人提出了不同的要求。因为公开招标应当 平等地对待所有的投标人,不允许对不同的投标人提出不同的要求。 (2)提交投标文件的截止时间与举行开标会的时间不是同一时间。按照《招标投标法》的规 定,开标应当在招标文件确定的提交投标文件截止时间的同一时间公开进行。 (3)开标会由该省建委主持。开标应当有招标人或者招标代理人主持,省建委作为行政管理 机关只能监督招标活动,不能作为开标会的主持人。 (4)中标书在开标三个月后一直未能发出。评标工作不宜久拖不决,如果在评标中出现无法 克服的困难,应当及早采取其他措施(如宣布招标失败)。 (5)更改中标金额和工程结算方式,确定某省某公司为中标单位。如果不宜宣布招标失败,
本公司资料严禁外传!负责后果自负 则招标人和中标人应当按照招标文件和中标人的投标文件订立书面合同,招标人和中标人不 得再订立背离合同实质性内容的其他协议。 2. E 单位的投标文件应当被认为是无效投标而拒绝。因为投标文件规定的投标保证金是投 标文件的组成部分,因此,对于未能按照要求提交投标保证金的投标(包括期限),招标单位, 将视为不响应投标而予以拒绝。 3.对 D 单位撤回投标文件的要求,应当没收其投标保证金。因为投标行为是一种要约,在 投标有效期内撤回其投标文件的,应当视为违约行为。因此,招标单位可以没收 D 单位的 投标保证金。 4.问题久拖不决后,某医院可以要求重新进行招标。理由如下: (1)一个工程只能编制一个标底。如果在开标后(即标底公开后)再复核标底,将导致具体的 评标条件发生变化,实际上属于招标单位的评标准备工作不够充分。 (2)问题久拖不决,使得各方面的条件发生变化。再按照最初招标文件中设定的条件订立 合同是不公平的。 5.如果重新进行招标,给投标人造成的损失不能要求该医院赔偿。虽然重新招标是由于招标 人的准备工作不够充分导致的,但并非属于欺诈等违反诚实信用的行为。而招标在合同订立 中仅仅是要约邀清,对招标人不具有合同意义上的约束力,招标并不能保证投标人中标,投 标的费用应当由投标人自己承担。 (二) 1.该工程项目经理部在施工组织设计编制过程中存在的不妥: (1)不妥之处:项目经理部根据施工合同和自身的技术水平编制施工组织设计。 正确做法:施工组织设计的编制要结合工程对象的实际特点,施工条件和技术水平进行综合 考虑。 (2)不妥之处:项目经理部在编制完成资源需求量计划后,确定了施工总进度计划。 正确做法:编制施工总进度计划后才可编制资源需求量计划。 (3)不妥之处:在施工总进度计划明确后,拟定具体的施工方案。 正确做法:拟定施工方案后才可编制施工总进度计划。 2.施工组织总设计是以整个建设工程项目为对象而编制的。单位工程施工组织设计是以单位 工程为对象编制的。 分部(分项)工程施工组织设计是针对某些特别重要的、技术复杂的,或采用新工艺、新技术 施工的分部(分项)工程为对象编制的。 3.施工成本管理措施可归纳为组织措施、技术措施、经济措施、合同措施。 (1)加强施工调度属于组织措施。 (2)编制安全使用计划,确定施工成本管理目标属于经济措施。 (3)采用先进的施工技术属于技术措施。 (4)提出风险应对措施属于合同措施。 4.施工成本管理的环节主要包括: (1)施工成本预测。 (2)施工成本计划。 (3)施工成本控制。 (4)施工成本核算。 (5)施工成本分析。 (6)施工成本考核。
本公司资料严禁外传!负责后果自负 5.施工成本控制的目标是合同文件和成本计划。 (三) 1.施工承包单位采用的施工方案的不妥之处: (1)不妥之处:先砌外墙后砌内墙。 正确做法:内外墙同时砌筑。 2)不妥之处:370mm,墙采用单面挂线。 正确做法:370mm 墙采用双面挂线。 (3)不妥之处:防水材料进场后,检查出厂合格证后即可使用。 正确做法:防水材料进场后,要检查出厂合格证和实验室的复试报告,试验合格后方可使用。 (4)不妥之处:扣件式钢管脚手架的作业层非主节点处的横向水平杆的最大问距不应大于纵距 的 3/4。 正确做法:作业层非主节点处的横向水平杆的最大间距不应大于纵距的 1/2。 2.砌筑工程在选择施工方案时的主要内容: (1)砌体的组砌方法和质量要求。 (2)弹性及皮数杆的控制要求。 (3)确定脚手架搭设方法及安全网的挂设方法。 3.扣件式钢管脚手架作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要间距设 置。 (四) 1. 方案一机械纯工作 1h 的正常生产率=(60/12 X 0. 3 ) m3=1. 5m3 机械台班产量定额=(1.5X8X0.8) m3/台班=9. 6m3/台班 机械时间定额=(1/9. 6) m3/台班=0. 10 台班/m3 完成每立方米工程量所需的机械台班消耗=0. 10 X (1 十 25%)台班/m3=0. 13 台班/m3 2. 方案一直接工程费单价=700 元/m3 十 1. 8 工日/m3X 100 元/工日十 0. 13 台班/m3X 800 元/ 台班=984 元/m3 每 1000m3 工程量直接工程费=984 元/m3X 1000 m3=984000 元=98. 4 万元 方案二直接工程费单价=700 元/m3 十 1 工日/m3X 100 元/工日十 0. 375 台班/了 m3X 800 元/ 台班=1100 元/m3 每 1000 m3 工程量直接工程费=1100 元/m3 X 1000m3=1100000 元=110 万元 3. 设工程量为 Qm3 则: 方案一的成本表达式为:C1=160+35x12+0. 0984Q=580+0. 0984Q 方案二的成本表达式为:C2=200+25 X 12+0.11Q=500+0.11Q 令:C1=C2,则:580+0. 0984Q=500+0. 11Q 求得:Q=6896. 55 m3 结论:当工程量小于 6896. 55m3 时选用方案二;当工程量大于 6896. 55m3 时选用方案一。 4.本工程的工程量为 9000m3,合同工期 10 个月时: 方案一的成本 C1=160 万元+35 万元/月 X10 月+0. 0984 万元/m3X 9000m3=1395. 60 万元 方案二的成本 C2=200 万元+25 万元/月 X10 月+0. 11 万元/m3X 9000m3=1440 万元 由于 1395. 60 万元<1440 万元,应采用方案一。 若方案二可缩短工期 10%,则:
