2022 年下半年信息系统项目管理师考试真题及答案-下午卷
试题一(24 分)
阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸对应栏内。
【说明】
某集团为提升企业服务水平和办公效率,通过招投标选定 A 公司为其开发企业协同办公管理
信息系统。A 公司组建了项目团队,任命小张担任项目经理,并将系统中的数据可视化模块
外包给某一软件公司。
在制定项目管理计划过程中,小张让负责研发的小陈制定沟通管理计划,作为项目管理计划
的子计划,小陈认为编制沟通管理计划是一件重复性的工作,于是参考过去的项目管理计划,
简单进行了修改后放入了项目计划文件夹下作为公共信息供大家查阅,完成后的沟通管理计
划表如下:
每次参加客户召集的项目沟通会,小张会根据项目组人员空闲时间临时安排参会人员。参会
人员不固定,新的参会人员对之前会议需要确认的内容毫不知情,这种情况时有发生。引起
客户强烈不满,沟通不好,效率也不高。
在项目进行中,客户对数据可视化模块要求增加了新功能。经变更确认后,小张电话通知外
包公司增加,新功能项目验收时发现新功能并未实现。
【问题 1】(6 分)
指出小陈制定的沟通管理计划表当中已列出内容的不合理之处。
【问题 2】(10 分)
在下表中补充沟通管理过程并写出该项目在沟通管理各过程上存在的问题。
【问题 3】(8 分)
(1)请指出常用的沟通方法一般分为几类?
(2)案例中沟通管理计划表中所提到的沟通方法分别属于哪类沟通?
【参考答案】
【问题 1】(6 分)
小陈制定的沟通管理计划表中已列内容不合理之处有:
(1)周工作例会采取谈话方式不合理,建议采取会议方式;
(2)每周工作例会还应该包括项目潜在风险的评估,项目团队人力资源协调等议题;
(3)方案评审的参与人不合理,不仅需要 A 公司项目组相关成员参加,还应包含公司主管
领导及客户等重要干系人;
(4)软件开发技能培训沟通时间临时不合理,需要重视且有确定的时间;
(5)项目交流会只在项目启动和结束时进行不合理,可以根据需要组织;
(6)项目启动应召开项目启动会议,而不是项目交流会;
(7)项目结束时还应召开项目总结会议。
【问题 2】(10 分)
【问题 3】
(1)
常用的沟通方法一般分为交互式沟通、推式沟通、拉式沟通。
(2)
谈话:交互式沟通
会议:交互式沟通
电子邮件:推式沟通
在线课程:拉式沟通
电话:交互式沟通
试题二(26 分)
阅读下列说明,回答问题 1 至问题 4,将解答填入答题纸对应栏内。
【说明】
某项目基本信息如表所示:

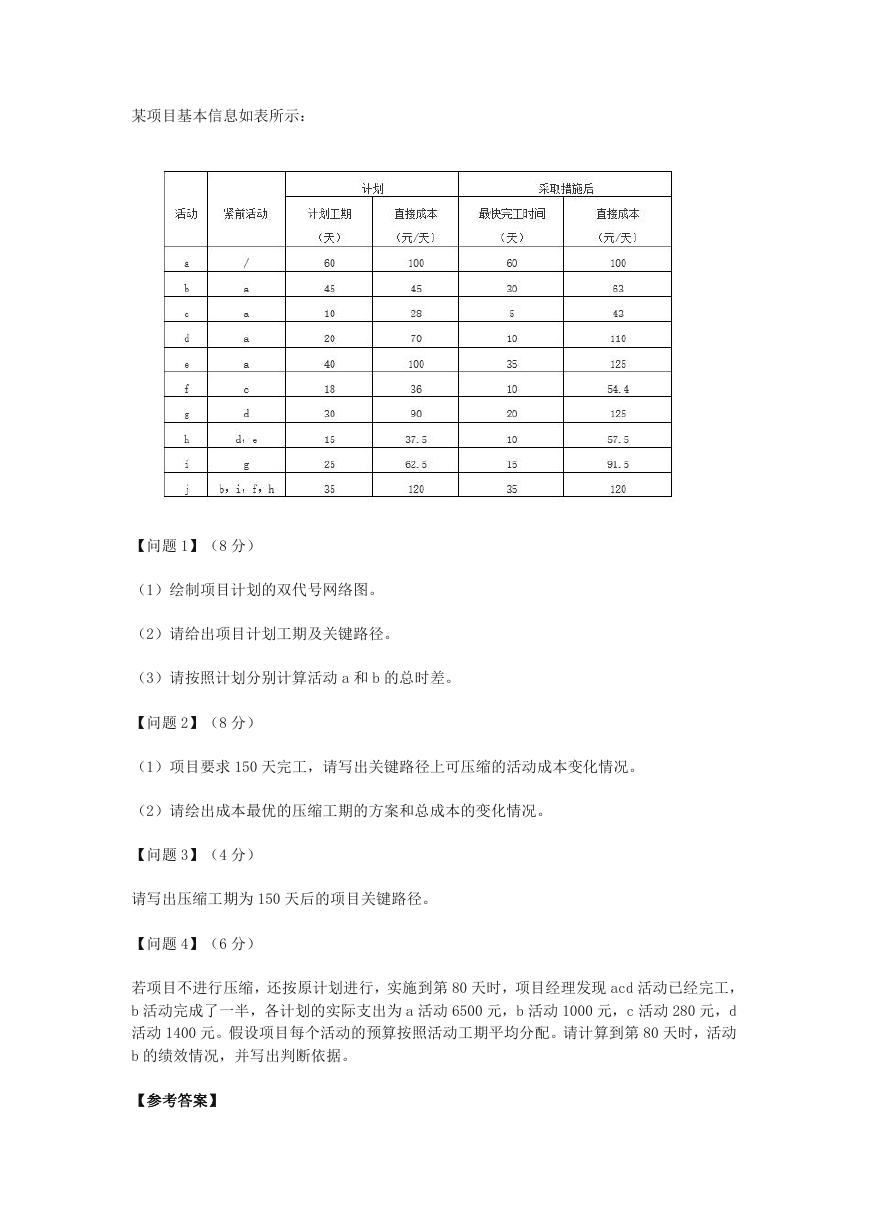

【问题 1】(8 分)
(1)绘制项目计划的双代号网络图。
(2)请给出项目计划工期及关键路径。
(3)请按照计划分别计算活动 a 和 b 的总时差。
【问题 2】(8 分)

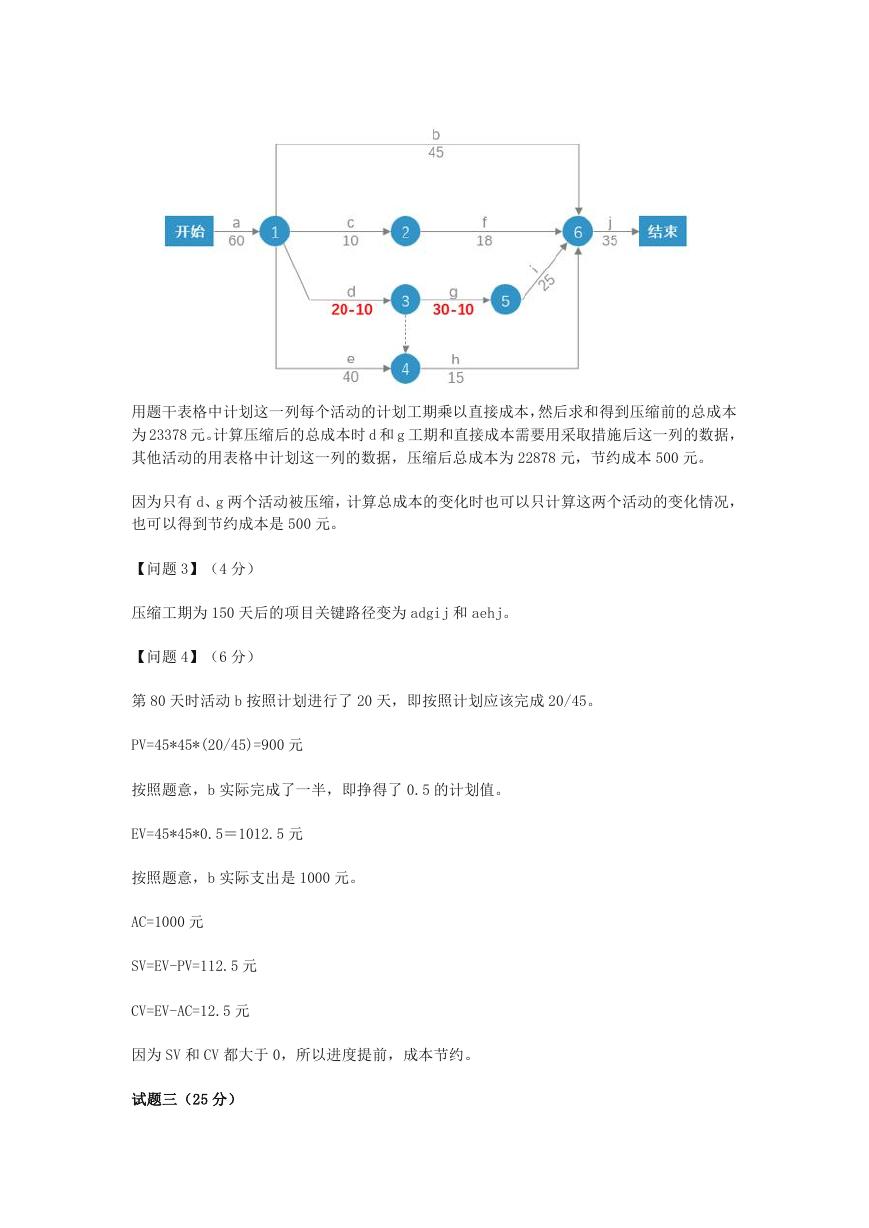

(1)项目要求 150 天完工,请写出关键路径上可压缩的活动成本变化情况。
(2)请绘出成本最优的压缩工期的方案和总成本的变化情况。
【问题 3】(4 分)
请写出压缩工期为 150 天后的项目关键路径。
【问题 4】(6 分)
若项目不进行压缩,还按原计划进行,实施到第 80 天时,项目经理发现 acd 活动已经完工,
b 活动完成了一半,各计划的实际支出为 a 活动 6500 元,b 活动 1000 元,c 活动 280 元,d
活动 1400 元。假设项目每个活动的预算按照活动工期平均分配。请计算到第 80 天时,活动
b 的绩效情况,并写出判断依据。
【参考答案】
【问题 1】(8 分)

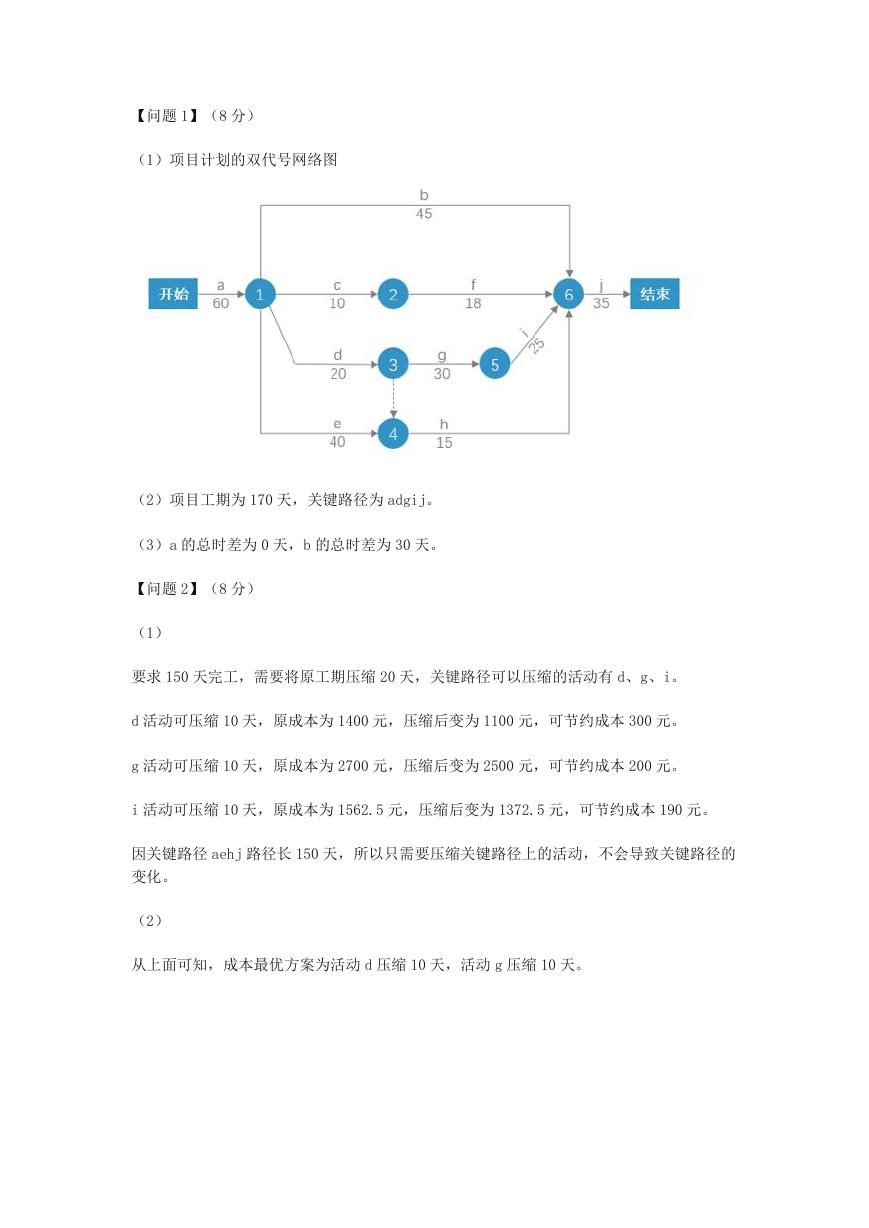

(1)项目计划的双代号网络图
(2)项目工期为 170 天,关键路径为 adgij。
(3)a 的总时差为 0 天,b 的总时差为 30 天。
【问题 2】(8 分)
(1)
要求 150 天完工,需要将原工期压缩 20 天,关键路径可以压缩的活动有 d、g、i。
d 活动可压缩 10 天,原成本为 1400 元,压缩后变为 1100 元,可节约成本 300 元。
g 活动可压缩 10 天,原成本为 2700 元,压缩后变为 2500 元,可节约成本 200 元。
i 活动可压缩 10 天,原成本为 1562.5 元,压缩后变为 1372.5 元,可节约成本 190 元。
因关键路径 aehj 路径长 150 天,所以只需要压缩关键路径上的活动,不会导致关键路径的
变化。
(2)
从上面可知,成本最优方案为活动 d 压缩 10 天,活动 g 压缩 10 天。
用题干表格中计划这一列每个活动的计划工期乘以直接成本,然后求和得到压缩前的总成本
为 23378 元。计算压缩后的总成本时 d 和 g 工期和直接成本需要用采取措施后这一列的数据,
其他活动的用表格中计划这一列的数据,压缩后总成本为 22878 元,节约成本 500 元。
因为只有 d、g 两个活动被压缩,计算总成本的变化时也可以只计算这两个活动的变化情况,
也可以得到节约成本是 500 元。
【问题 3】(4 分)
压缩工期为 150 天后的项目关键路径变为 adgij 和 aehj。
【问题 4】(6 分)
第 80 天时活动 b 按照计划进行了 20 天,即按照计划应该完成 20/45。
PV=45*45*(20/45)=900 元
按照题意,b 实际完成了一半,即挣得了 0.5 的计划值。
EV=45*45*0.5=1012.5 元
按照题意,b 实际支出是 1000 元。
AC=1000 元
SV=EV-PV=112.5 元
CV=EV-AC=12.5 元
因为 SV 和 CV 都大于 0,所以进度提前,成本节约。
试题三(25 分)
阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸对应栏内。
【说明】
A 公司为提升市场竞争力,计划针对制造业数字化转型的需求,新开发一套数字化软件,实
现在工业产品生产和制造过程中数据采集,分析和决策功能。公司让产品部前期对市场需求
进行调研。产品部对软件预期能产生的经济效益和社会效益,进行了详细的分析,并针对这
两部分,编制了《可行性分析报告》。公司高层领导看了报告后,认为该软件未来会为公司
带来巨大的收益,当场拍板决定启动项目,要求产品部补充编制《项目建议书》,并组建项
目团队。
小王作为某名校计算机专业刚毕业的研究生,被公司委以重任,担任该项目的项目经理。研
发负责人向小王建议为配置管理设置一名专职配置管理员,但小王认为有配置管理工具对代
码进行控制,大家只要对程序代码做好版本控制就可以了,考虑到项目组人员紧张,没必要
再安排专人负责配置管理工作。
开发过程中,为避免多人同时修改代码导致冲突,研发人员要先将服务器上的代码下载,待
编码完成后,使用文本对比工具将代码中修改的部分进行上传整合。软件研发完成测试通过
后,研发人员将最终版本软件和软件使用说明书提供给产品部,产品部人员发现说明书描述
和内容与软件不完全一致,于是将问题反馈给小王,小王经检查发现提交的说明书并不是最
新的说明书。
【问题 1】(12 分)

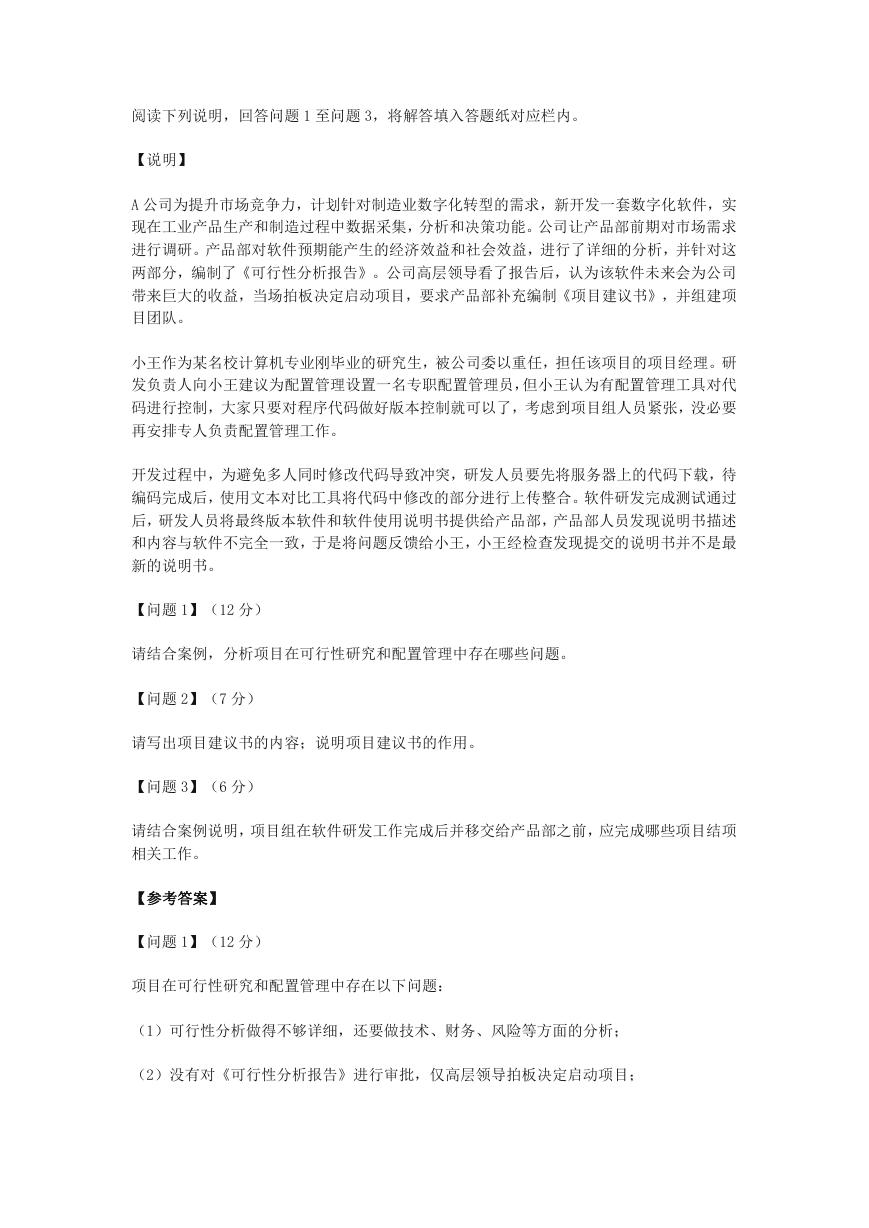

请结合案例,分析项目在可行性研究和配置管理中存在哪些问题。
【问题 2】(7 分)
请写出项目建议书的内容;说明项目建议书的作用。
【问题 3】(6 分)
请结合案例说明,项目组在软件研发工作完成后并移交给产品部之前,应完成哪些项目结项
相关工作。
【参考答案】
【问题 1】(12 分)
项目在可行性研究和配置管理中存在以下问题:
(1)可行性分析做得不够详细,还要做技术、财务、风险等方面的分析;
(2)没有对《可行性分析报告》进行审批,仅高层领导拍板决定启动项目;
(3)《项目建议书》后期补充编制不合适;
(4)作为刚毕业的研究生小王担任项目经理存在项目配置管理经验不足;
(5)没有制定配置管理计划;
(6)没有配备专职的配置管理人员;
(7)没有建立基线和管理好基线;
(8)没有建立包含开发库、受控库、产品库的项目配置库;
(9)所选用配置管理工具不合适,目前主流的配置管理工具均已集成了对比功能;
(10)软件说明书版本管理没有做好;
(11)项目变更管理没有做好;
(12)无规范的配置管理流程。
【问题 2】(7 分)
项目建议书包括的核心内容:
(1) 项目的必要性;
(2) 项目的市场预测;
(3) 产品方案或服务的市场预测;
(4) 项目建设必需的条件。
项目建议书的作用:项目建议书是国家或上级主管部门选择项目的依据,也是可行性研究的
依据,涉及利用外资的项目,在项目建议书批准后,方可开展对外工作。
【问题 3】(6 分)
项目组在软件研发工作完成后并移交给产品部之前,应完成以下项目结项相关工作:
(1)产品核实,确认全部工作都按项目产品的既定要求完成;
(2)财务收尾,完成财务结算;
(3)更新项目记录,完成最终的项目绩效报告和项目团队成员的业绩记录;
(4)总结经验教训,进行项目完工后评价;
