logo资料库

2017年一级建造师机电工程考试真题及答案.doc

第1页 / 共12页
第2页 / 共12页
第3页 / 共12页
第4页 / 共12页
第5页 / 共12页
第6页 / 共12页
第7页 / 共12页
第8页 / 共12页
资料共12页,剩余部分请下载后查看

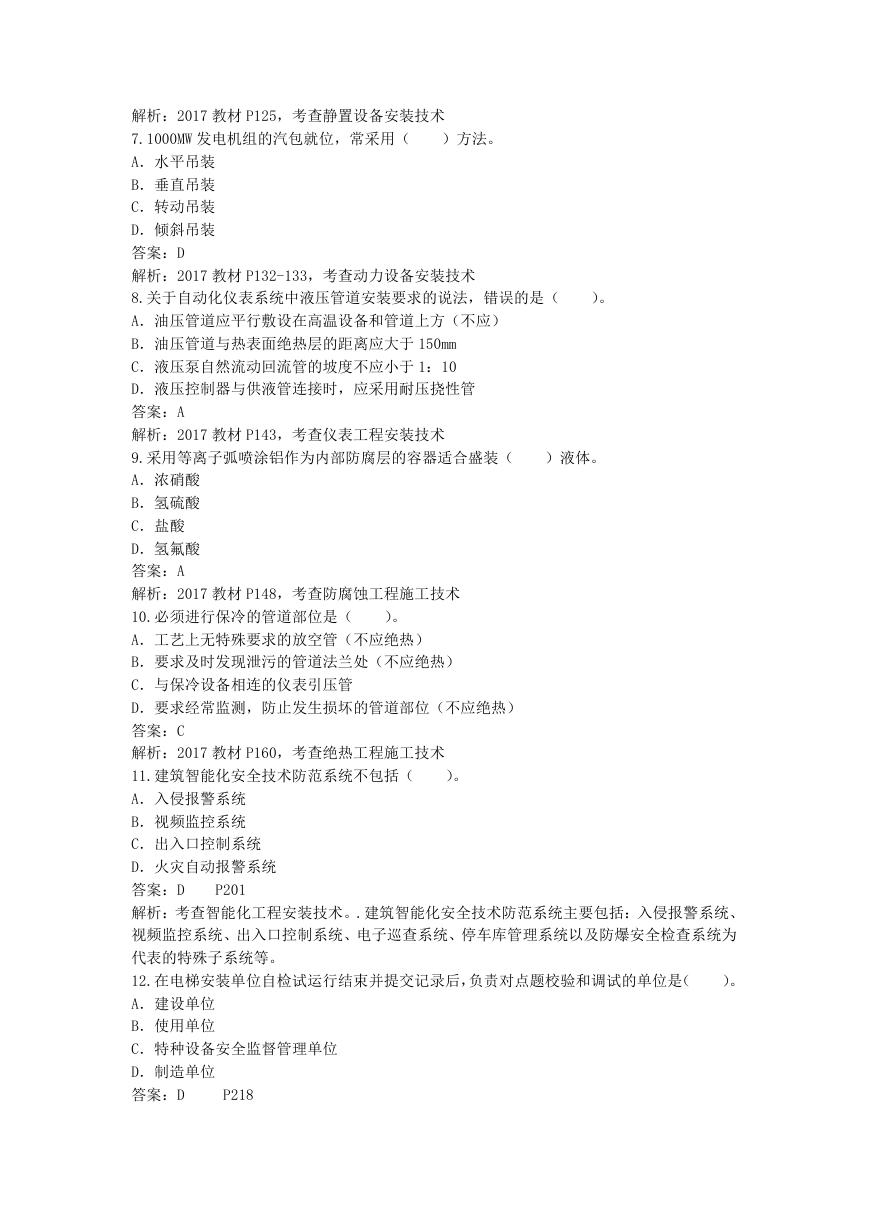

2017 年一级建造师机电工程考试真题及答案 )。 )基准点。 一、单项选择题 1.SF6 断路器的灭弧介质和绝缘介质分别是( A.气体和液体 B.气体和气体 C.液体和液体 D.液体和真空 答案:B 解析:2017 教材 P12,考查机电工程常用材料 2.连续生产线上的设备安装标高测量应选用( A.简单标高 B.预埋标高 C.中心标板 D.木桩式标高 答案:B 解析:2017 教材 P29,考查测量技术 3.关于齿轮装配的说法,正确的是( A.齿轮的端面与轴肩端面不应靠紧贴合(应该) B.圆柱齿轮和蜗轮的接触斑点,应趋于齿侧面下部(中部) C.用压铅法检查传动齿轮啮合的接触斑点(着色法) D.基准端面与轴线的垂直度应符合传动要求 答案:D 解析:2017 教材 P69-70,考查机械设备安装技术 4.高压开关柜的安装要求中,不属于“五防”要求的是( A.防止带负电荷拉合刀闸 B.防止带地线合闸 C.防止带电挂地线 D.防止无保护合闸 答案:D 解析:2017 教材 P78,考查工业电气 5.管道系统压力试验前,应具备的条件是( A.管道上的膨胀节己设置临时约束装置 B.管道焊缝已防腐绝热(除了防腐、绝热外) C.试验压力表不少于 1 块(2 块) D.管道上的安全阀处于自然状态(已拆下或加以隔离) 答案:A 解析:2017 教材 P105,考查工业管道管道压力试验前应具备的条件 6.连接钢结构的高强度螺栓安装前,高强度螺栓连接摩擦面应进行( A.贴合系数 B.扭矩 C.抗滑移系数 D.抗剪切系数 答案:C )。 )。 )。 )试验。

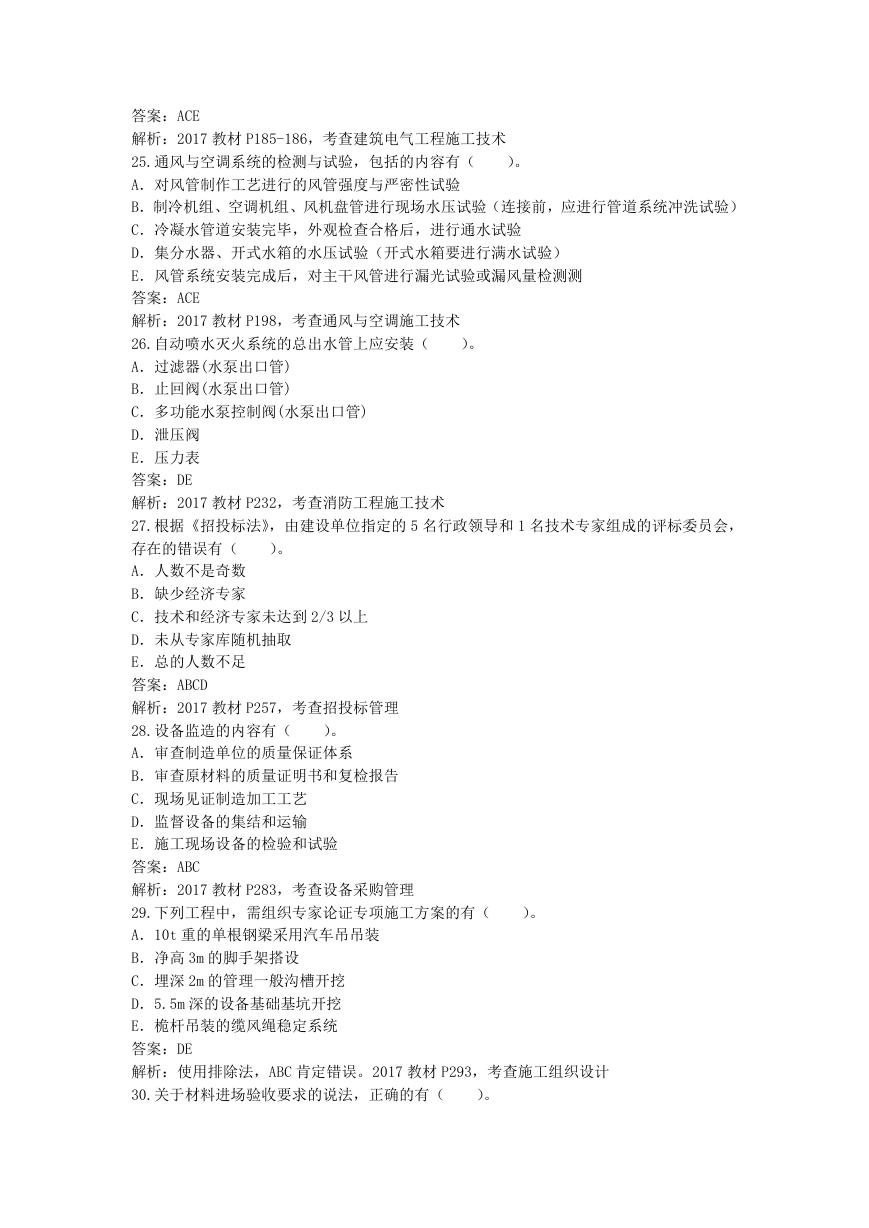

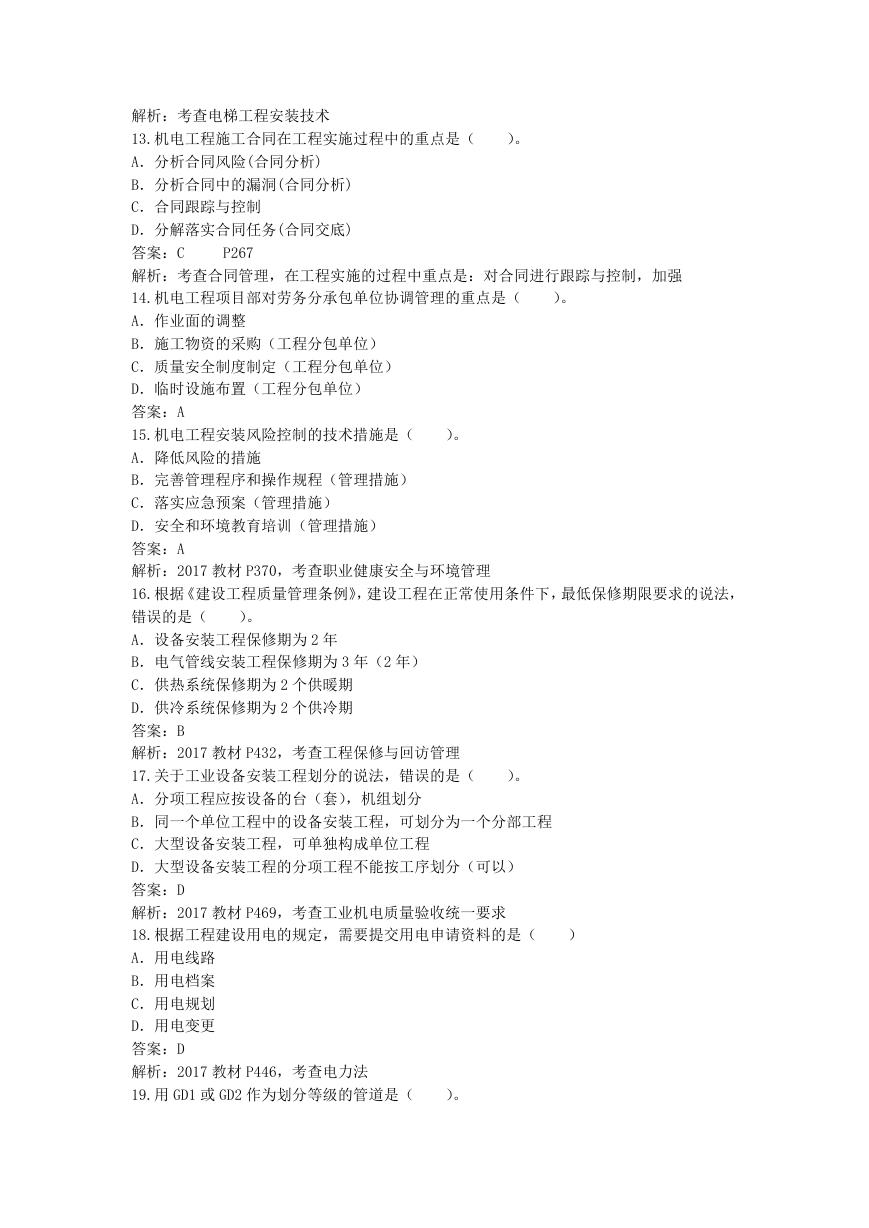

)。 )。 )。 )液体。 )方法。 解析:2017 教材 P125,考查静置设备安装技术 7.1000MW 发电机组的汽包就位,常采用( A.水平吊装 B.垂直吊装 C.转动吊装 D.倾斜吊装 答案:D 解析:2017 教材 P132-133,考查动力设备安装技术 8.关于自动化仪表系统中液压管道安装要求的说法,错误的是( A.油压管道应平行敷设在高温设备和管道上方(不应) B.油压管道与热表面绝热层的距离应大于 150mm C.液压泵自然流动回流管的坡度不应小于 1:10 D.液压控制器与供液管连接时,应采用耐压挠性管 答案:A 解析:2017 教材 P143,考查仪表工程安装技术 9.采用等离子弧喷涂铝作为内部防腐层的容器适合盛装( A.浓硝酸 B.氢硫酸 C.盐酸 D.氢氟酸 答案:A 解析:2017 教材 P148,考查防腐蚀工程施工技术 10.必须进行保冷的管道部位是( A.工艺上无特殊要求的放空管(不应绝热) B.要求及时发现泄污的管道法兰处(不应绝热) C.与保冷设备相连的仪表引压管 D.要求经常监测,防止发生损坏的管道部位(不应绝热) 答案:C 解析:2017 教材 P160,考查绝热工程施工技术 11.建筑智能化安全技术防范系统不包括( A.入侵报警系统 B.视频监控系统 C.出入口控制系统 D.火灾自动报警系统 答案:D 解析:考查智能化工程安装技术。.建筑智能化安全技术防范系统主要包括:入侵报警系统、 视频监控系统、出入口控制系统、电子巡查系统、停车库管理系统以及防爆安全检查系统为 代表的特殊子系统等。 12.在电梯安装单位自检试运行结束并提交记录后,负责对点题校验和调试的单位是( A.建设单位 B.使用单位 C.特种设备安全监督管理单位 D.制造单位 答案:D P201 P218 )。

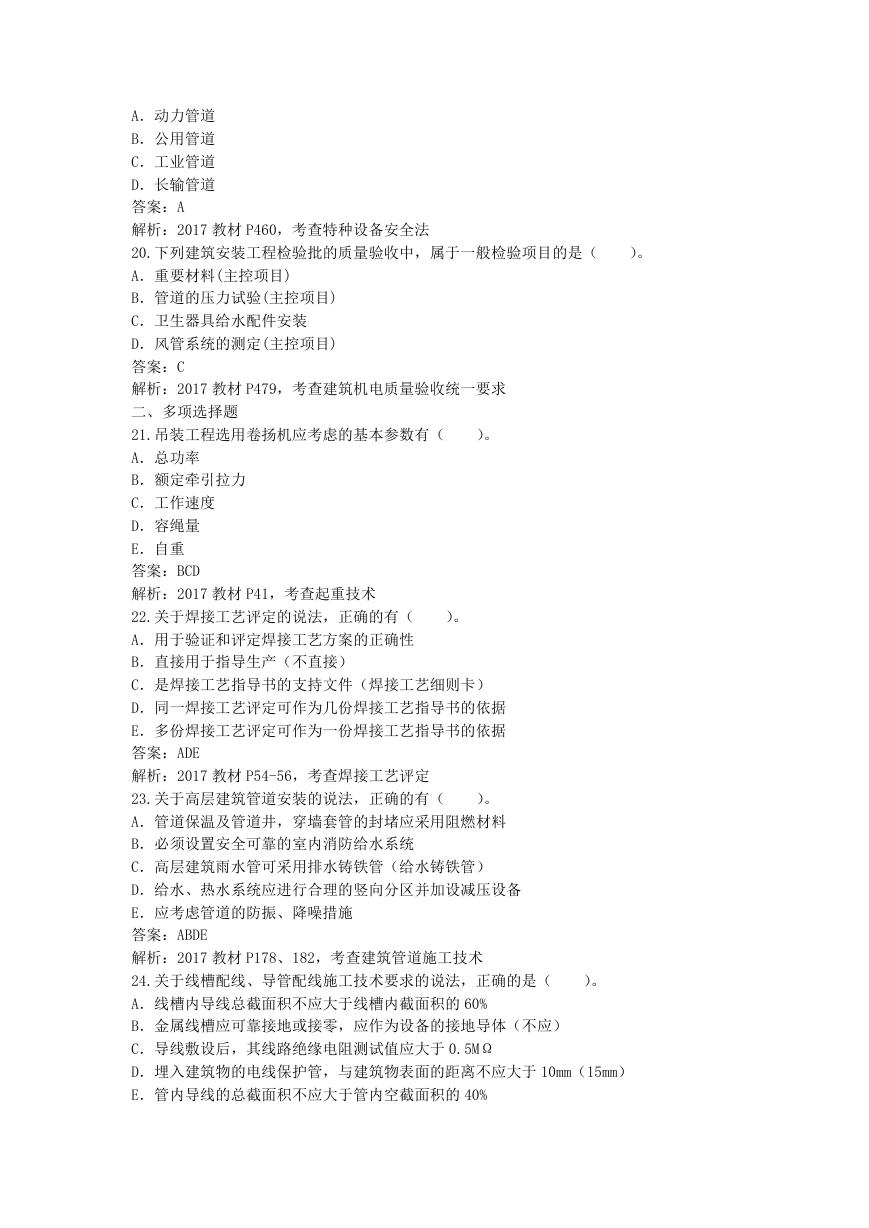

)。 )。 P267 解析:考查电梯工程安装技术 13.机电工程施工合同在工程实施过程中的重点是( A.分析合同风险(合同分析) B.分析合同中的漏洞(合同分析) C.合同跟踪与控制 D.分解落实合同任务(合同交底) 答案:C 解析:考查合同管理,在工程实施的过程中重点是:对合同进行跟踪与控制,加强 14.机电工程项目部对劳务分承包单位协调管理的重点是( A.作业面的调整 B.施工物资的采购(工程分包单位) C.质量安全制度制定(工程分包单位) D.临时设施布置(工程分包单位) 答案:A 15.机电工程安装风险控制的技术措施是( A.降低风险的措施 B.完善管理程序和操作规程(管理措施) C.落实应急预案(管理措施) D.安全和环境教育培训(管理措施) 答案:A 解析:2017 教材 P370,考查职业健康安全与环境管理 16.根据《建设工程质量管理条例》,建设工程在正常使用条件下,最低保修期限要求的说法, 错误的是( A.设备安装工程保修期为 2 年 B.电气管线安装工程保修期为 3 年(2 年) C.供热系统保修期为 2 个供暖期 D.供冷系统保修期为 2 个供冷期 答案:B 解析:2017 教材 P432,考查工程保修与回访管理 17.关于工业设备安装工程划分的说法,错误的是( A.分项工程应按设备的台(套),机组划分 B.同一个单位工程中的设备安装工程,可划分为一个分部工程 C.大型设备安装工程,可单独构成单位工程 D.大型设备安装工程的分项工程不能按工序划分(可以) 答案:D 解析:2017 教材 P469,考查工业机电质量验收统一要求 18.根据工程建设用电的规定,需要提交用电申请资料的是( A.用电线路 B.用电档案 C.用电规划 D.用电变更 答案:D 解析:2017 教材 P446,考查电力法 19.用 GD1 或 GD2 作为划分等级的管道是( )。 )。 ) )。 )。
)。 )。 )。 A.动力管道 B.公用管道 C.工业管道 D.长输管道 答案:A 解析:2017 教材 P460,考查特种设备安全法 20.下列建筑安装工程检验批的质量验收中,属于一般检验项目的是( A.重要材料(主控项目) B.管道的压力试验(主控项目) C.卫生器具给水配件安装 D.风管系统的测定(主控项目) 答案:C 解析:2017 教材 P479,考查建筑机电质量验收统一要求 二、多项选择题 21.吊装工程选用卷扬机应考虑的基本参数有( A.总功率 B.额定牵引拉力 C.工作速度 D.容绳量 E.自重 答案:BCD 解析:2017 教材 P41,考查起重技术 22.关于焊接工艺评定的说法,正确的有( A.用于验证和评定焊接工艺方案的正确性 B.直接用于指导生产(不直接) C.是焊接工艺指导书的支持文件(焊接工艺细则卡) D.同一焊接工艺评定可作为几份焊接工艺指导书的依据 E.多份焊接工艺评定可作为一份焊接工艺指导书的依据 答案:ADE 解析:2017 教材 P54-56,考查焊接工艺评定 23.关于高层建筑管道安装的说法,正确的有( A.管道保温及管道井,穿墙套管的封堵应采用阻燃材料 B.必须设置安全可靠的室内消防给水系统 C.高层建筑雨水管可采用排水铸铁管(给水铸铁管) D.给水、热水系统应进行合理的竖向分区并加设减压设备 E.应考虑管道的防振、降噪措施 答案:ABDE 解析:2017 教材 P178、182,考查建筑管道施工技术 24.关于线槽配线、导管配线施工技术要求的说法,正确的是( A.线槽内导线总截面积不应大于线槽内截面积的 60% B.金属线槽应可靠接地或接零,应作为设备的接地导体(不应) C.导线敷设后,其线路绝缘电阻测试值应大于 0.5MΩ D.埋入建筑物的电线保护管,与建筑物表面的距离不应大于 10mm(15mm) E.管内导线的总截面积不应大于管内空截面积的 40% )。 )。

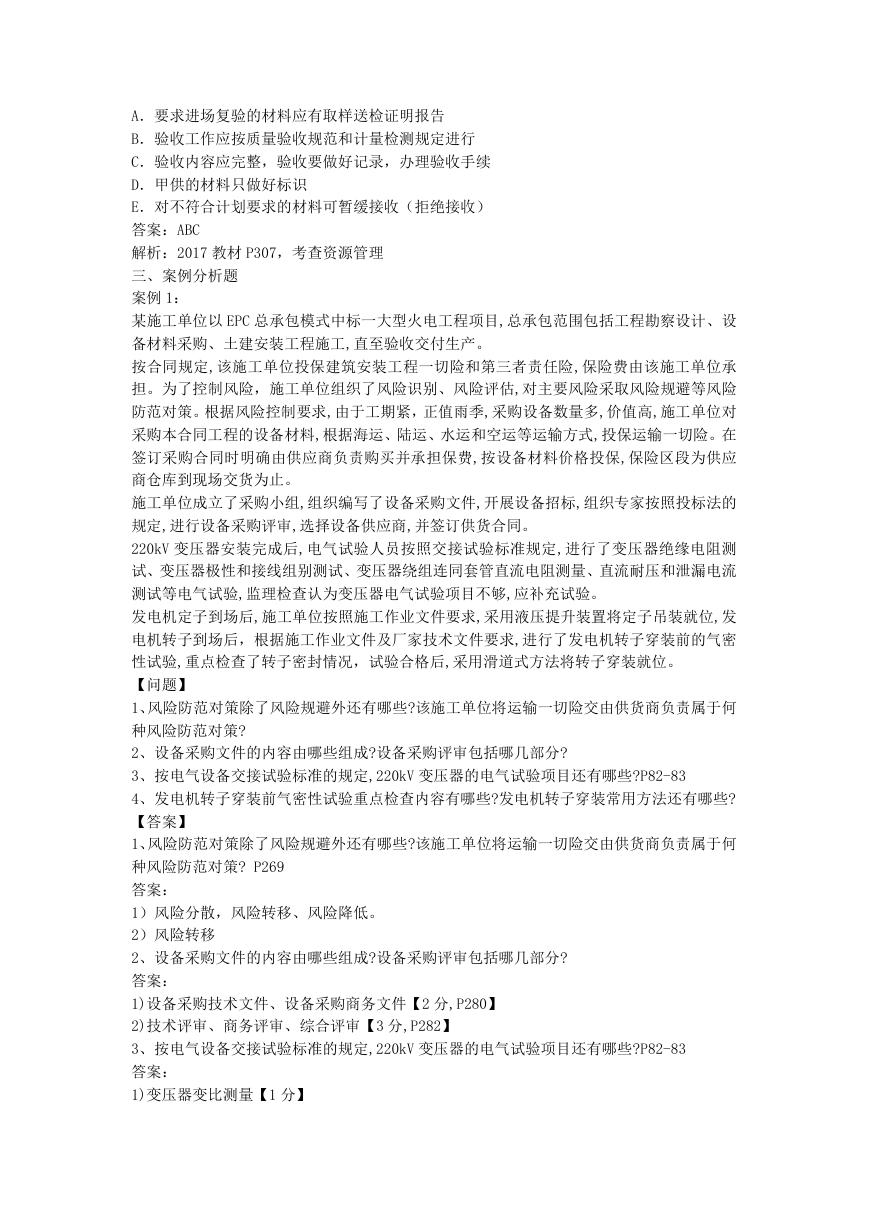

)。 答案:ACE 解析:2017 教材 P185-186,考查建筑电气工程施工技术 25.通风与空调系统的检测与试验,包括的内容有( A.对风管制作工艺进行的风管强度与严密性试验 B.制冷机组、空调机组、风机盘管进行现场水压试验(连接前,应进行管道系统冲洗试验) C.冷凝水管道安装完毕,外观检查合格后,进行通水试验 D.集分水器、开式水箱的水压试验(开式水箱要进行满水试验) E.风管系统安装完成后,对主干风管进行漏光试验或漏风量检测测 答案:ACE 解析:2017 教材 P198,考查通风与空调施工技术 26.自动喷水灭火系统的总出水管上应安装( A.过滤器(水泵出口管) B.止回阀(水泵出口管) C.多功能水泵控制阀(水泵出口管) D.泄压阀 E.压力表 答案:DE 解析:2017 教材 P232,考查消防工程施工技术 27.根据《招投标法》,由建设单位指定的 5 名行政领导和 1 名技术专家组成的评标委员会, 存在的错误有( A.人数不是奇数 B.缺少经济专家 C.技术和经济专家未达到 2/3 以上 D.未从专家库随机抽取 E.总的人数不足 答案:ABCD 解析:2017 教材 P257,考查招投标管理 28.设备监造的内容有( A.审查制造单位的质量保证体系 B.审查原材料的质量证明书和复检报告 C.现场见证制造加工工艺 D.监督设备的集结和运输 E.施工现场设备的检验和试验 答案:ABC 解析:2017 教材 P283,考查设备采购管理 29.下列工程中,需组织专家论证专项施工方案的有( A.10t 重的单根钢梁采用汽车吊吊装 B.净高 3m 的脚手架搭设 C.埋深 2m 的管理一般沟槽开挖 D.5.5m 深的设备基础基坑开挖 E.桅杆吊装的缆风绳稳定系统 答案:DE 解析:使用排除法,ABC 肯定错误。2017 教材 P293,考查施工组织设计 30.关于材料进场验收要求的说法,正确的有( )。 )。 )。 )。 )。
A.要求进场复验的材料应有取样送检证明报告 B.验收工作应按质量验收规范和计量检测规定进行 C.验收内容应完整,验收要做好记录,办理验收手续 D.甲供的材料只做好标识 E.对不符合计划要求的材料可暂缓接收(拒绝接收) 答案:ABC 解析:2017 教材 P307,考查资源管理 三、案例分析题 案例 1: 某施工单位以 EPC 总承包模式中标一大型火电工程项目,总承包范围包括工程勘察设计、设 备材料采购、土建安装工程施工,直至验收交付生产。 按合同规定,该施工单位投保建筑安装工程一切险和第三者责任险,保险费由该施工单位承 担。为了控制风险,施工单位组织了风险识别、风险评估,对主要风险采取风险规避等风险 防范对策。根据风险控制要求,由于工期紧,正值雨季,采购设备数量多,价值高,施工单位对 采购本合同工程的设备材料,根据海运、陆运、水运和空运等运输方式,投保运输一切险。在 签订采购合同时明确由供应商负责购买并承担保费,按设备材料价格投保,保险区段为供应 商仓库到现场交货为止。 施工单位成立了采购小组,组织编写了设备采购文件,开展设备招标,组织专家按照投标法的 规定,进行设备采购评审,选择设备供应商,并签订供货合同。 220kV 变压器安装完成后,电气试验人员按照交接试验标准规定,进行了变压器绝缘电阻测 试、变压器极性和接线组别测试、变压器绕组连同套管直流电阻测量、直流耐压和泄漏电流 测试等电气试验,监理检查认为变压器电气试验项目不够,应补充试验。 发电机定子到场后,施工单位按照施工作业文件要求,采用液压提升装置将定子吊装就位,发 电机转子到场后,根据施工作业文件及厂家技术文件要求,进行了发电机转子穿装前的气密 性试验,重点检查了转子密封情况,试验合格后,采用滑道式方法将转子穿装就位。 【问题】 1、风险防范对策除了风险规避外还有哪些?该施工单位将运输一切险交由供货商负责属于何 种风险防范对策? 2、设备采购文件的内容由哪些组成?设备采购评审包括哪几部分? 3、按电气设备交接试验标准的规定,220kV 变压器的电气试验项目还有哪些?P82-83 4、发电机转子穿装前气密性试验重点检查内容有哪些?发电机转子穿装常用方法还有哪些? 【答案】 1、风险防范对策除了风险规避外还有哪些?该施工单位将运输一切险交由供货商负责属于何 种风险防范对策? P269 答案: 1)风险分散,风险转移、风险降低。 2)风险转移 2、设备采购文件的内容由哪些组成?设备采购评审包括哪几部分? 答案: 1)设备采购技术文件、设备采购商务文件【2 分,P280】 2)技术评审、商务评审、综合评审【3 分,P282】 3、按电气设备交接试验标准的规定,220kV 变压器的电气试验项目还有哪些?P82-83 答案: 1)变压器变比测量【1 分】

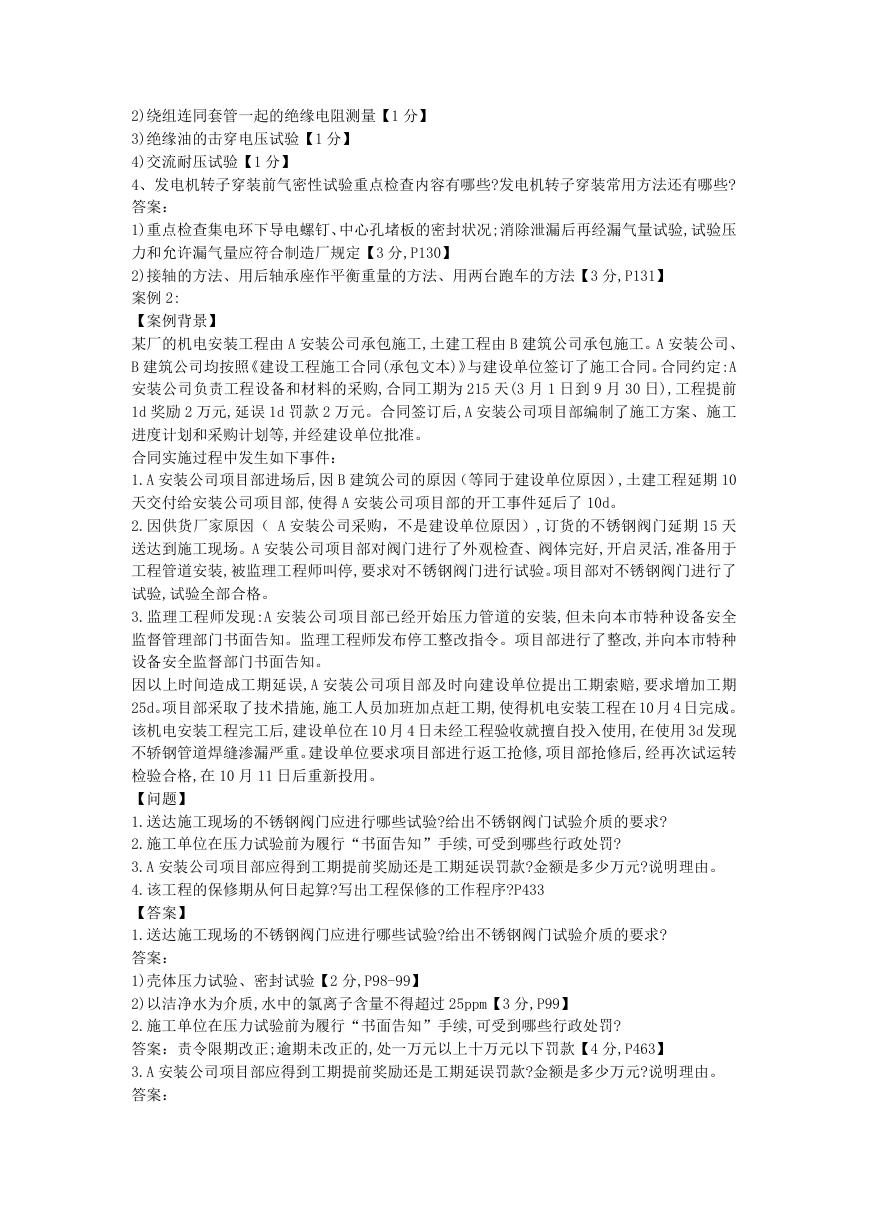

2)绕组连同套管一起的绝缘电阻测量【1 分】 3)绝缘油的击穿电压试验【1 分】 4)交流耐压试验【1 分】 4、发电机转子穿装前气密性试验重点检查内容有哪些?发电机转子穿装常用方法还有哪些? 答案: 1)重点检查集电环下导电螺钉、中心孔堵板的密封状况;消除泄漏后再经漏气量试验,试验压 力和允许漏气量应符合制造厂规定【3 分,P130】 2)接轴的方法、用后轴承座作平衡重量的方法、用两台跑车的方法【3 分,P131】 案例 2: 【案例背景】 某厂的机电安装工程由 A 安装公司承包施工,土建工程由 B 建筑公司承包施工。A 安装公司、 B 建筑公司均按照《建设工程施工合同(承包文本)》与建设单位签订了施工合同。合同约定:A 安装公司负责工程设备和材料的采购,合同工期为 215 天(3 月 1 日到 9 月 30 日),工程提前 1d 奖励 2 万元,延误 1d 罚款 2 万元。合同签订后,A 安装公司项目部编制了施工方案、施工 进度计划和采购计划等,并经建设单位批准。 合同实施过程中发生如下事件: 1.A 安装公司项目部进场后,因 B 建筑公司的原因(等同于建设单位原因),土建工程延期 10 天交付给安装公司项目部,使得 A 安装公司项目部的开工事件延后了 10d。 2.因供货厂家原因( A 安装公司采购,不是建设单位原因),订货的不锈钢阀门延期 15 天 送达到施工现场。A 安装公司项目部对阀门进行了外观检查、阀体完好,开启灵活,准备用于 工程管道安装,被监理工程师叫停,要求对不锈钢阀门进行试验。项目部对不锈钢阀门进行了 试验,试验全部合格。 3.监理工程师发现:A 安装公司项目部已经开始压力管道的安装,但未向本市特种设备安全 监督管理部门书面告知。监理工程师发布停工整改指令。项目部进行了整改,并向本市特种 设备安全监督部门书面告知。 因以上时间造成工期延误,A 安装公司项目部及时向建设单位提出工期索赔,要求增加工期 25d。项目部采取了技术措施,施工人员加班加点赶工期,使得机电安装工程在 10 月 4 日完成。 该机电安装工程完工后,建设单位在 10 月 4 日未经工程验收就擅自投入使用,在使用 3d 发现 不轿钢管道焊缝渗漏严重。建设单位要求项目部进行返工抢修,项目部抢修后,经再次试运转 检验合格,在 10 月 11 日后重新投用。 【问题】 1.送达施工现场的不锈钢阀门应进行哪些试验?给出不锈钢阀门试验介质的要求? 2.施工单位在压力试验前为履行“书面告知”手续,可受到哪些行政处罚? 3.A 安装公司项目部应得到工期提前奖励还是工期延误罚款?金额是多少万元?说明理由。 4.该工程的保修期从何日起算?写出工程保修的工作程序?P433 【答案】 1.送达施工现场的不锈钢阀门应进行哪些试验?给出不锈钢阀门试验介质的要求? 答案: 1)壳体压力试验、密封试验【2 分,P98-99】 2)以洁净水为介质,水中的氯离子含量不得超过 25ppm【3 分,P99】 2.施工单位在压力试验前为履行“书面告知”手续,可受到哪些行政处罚? 答案:责令限期改正;逾期未改正的,处一万元以上十万元以下罚款【4 分,P463】 3.A 安装公司项目部应得到工期提前奖励还是工期延误罚款?金额是多少万元?说明理由。 答案:

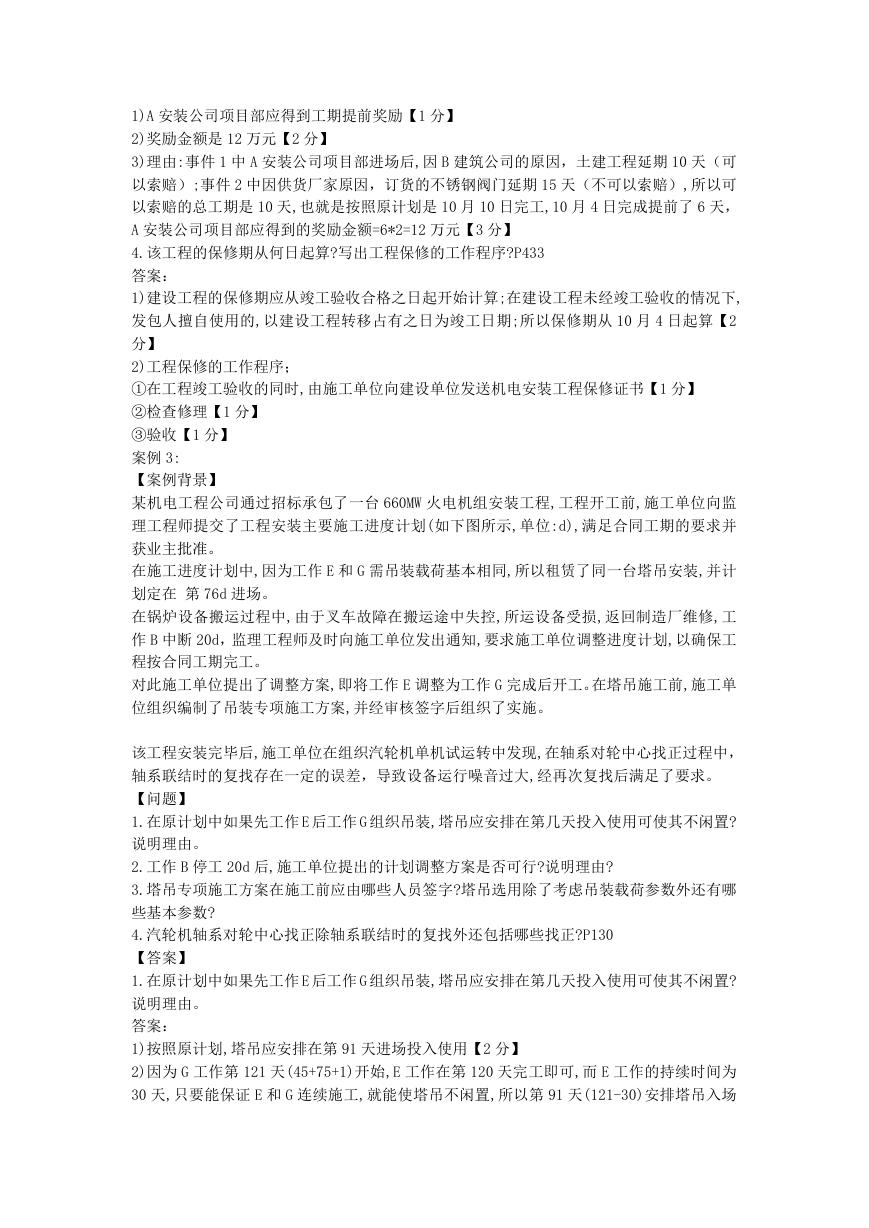

1)A 安装公司项目部应得到工期提前奖励【1 分】 2)奖励金额是 12 万元【2 分】 3)理由:事件 1 中 A 安装公司项目部进场后,因 B 建筑公司的原因,土建工程延期 10 天(可 以索赔);事件 2 中因供货厂家原因,订货的不锈钢阀门延期 15 天(不可以索赔),所以可 以索赔的总工期是 10 天,也就是按照原计划是 10 月 10 日完工,10 月 4 日完成提前了 6 天, A 安装公司项目部应得到的奖励金额=6*2=12 万元【3 分】 4.该工程的保修期从何日起算?写出工程保修的工作程序?P433 答案: 1)建设工程的保修期应从竣工验收合格之日起开始计算;在建设工程未经竣工验收的情况下, 发包人擅自使用的,以建设工程转移占有之日为竣工日期;所以保修期从 10 月 4 日起算【2 分】 2)工程保修的工作程序; ①在工程竣工验收的同时,由施工单位向建设单位发送机电安装工程保修证书【1 分】 ②检查修理【1 分】 ③验收【1 分】 案例 3: 【案例背景】 某机电工程公司通过招标承包了一台 660MW 火电机组安装工程,工程开工前,施工单位向监 理工程师提交了工程安装主要施工进度计划(如下图所示,单位:d),满足合同工期的要求并 获业主批准。 在施工进度计划中,因为工作 E 和 G 需吊装载荷基本相同,所以租赁了同一台塔吊安装,并计 划定在 第 76d 进场。 在锅炉设备搬运过程中,由于叉车故障在搬运途中失控,所运设备受损,返回制造厂维修,工 作 B 中断 20d,监理工程师及时向施工单位发出通知,要求施工单位调整进度计划,以确保工 程按合同工期完工。 对此施工单位提出了调整方案,即将工作 E 调整为工作 G 完成后开工。在塔吊施工前,施工单 位组织编制了吊装专项施工方案,并经审核签字后组织了实施。 该工程安装完毕后,施工单位在组织汽轮机单机试运转中发现,在轴系对轮中心找正过程中, 轴系联结时的复找存在一定的误差,导致设备运行噪音过大,经再次复找后满足了要求。 【问题】 1.在原计划中如果先工作 E 后工作 G 组织吊装,塔吊应安排在第几天投入使用可使其不闲置? 说明理由。 2.工作 B 停工 20d 后,施工单位提出的计划调整方案是否可行?说明理由? 3.塔吊专项施工方案在施工前应由哪些人员签字?塔吊选用除了考虑吊装载荷参数外还有哪 些基本参数? 4.汽轮机轴系对轮中心找正除轴系联结时的复找外还包括哪些找正?P130 【答案】 1.在原计划中如果先工作 E 后工作 G 组织吊装,塔吊应安排在第几天投入使用可使其不闲置? 说明理由。 答案: 1)按照原计划,塔吊应安排在第 91 天进场投入使用【2 分】 2)因为 G 工作第 121 天(45+75+1)开始,E 工作在第 120 天完工即可,而 E 工作的持续时间为 30 天,只要能保证 E 和 G 连续施工,就能使塔吊不闲置,所以第 91 天(121-30)安排塔吊入场
分享到:
收藏
