2016年一级造价工程师案例分析考试真题及答案
试题一:(20 分)
某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据下:
1.拟建项目占地面积 30 亩,建筑面积 11000 ㎡。其项目设计标准、规模与该企业 2 年前在另一城市
修建的同类项目相同。已建同类项目的单位建筑工程费用为 1600 元/㎡,建筑工程的综合用工量为 4.5 工
日/㎡,综合工日单价为 80 元/工日,建筑工程费用中的材料费占比为 50%,机械使用费占比为 8%,考虑
地区和交易时间差异,拟建项目的综合工日单价为 100 元/工日,材料费修正系数为 1.1,机械使用费的修
正系数为 1.05,人材机以外的其它费用修正系数为 1.08.
根据市场询价,该拟建项目设备投资估算为 2000 万元,设备安装工程费用为设备投资的 15%。项目土
地相关费用按 20 万元/亩计算,除土地外的工程建设其他费用为项目建安工程费用的 15%,项目的基本预
备费率为 5%,不考虑价差预备费。
2.项目建设期 1 年,运营期 10 年,建设投资全部形成固定资产。固定资产使用年限为 10 年,残值率
为 5%,直线法折旧。
3.项目运营期第 1 年投入自有资金 200 万元作为运营期的流动资金。
4.项目正常年份年销售收入为 1560 万元,营业税金及附加税率为 6%,项目正常年份年经营成本为 400
万元。项目运营期第 1 年产量为设计产量的 85%,运营期第 2 年及以后各年均达到设计产量。运营期第 1
年的销售收入、经营成本均为正常年份的 85%,企业所得税税率为 25%。
问题:
1.列式计算拟建项目的建设投资。
2.若该项目的建设投资为 5500 万元,建筑投资来源为自有资金和贷款,贷款为 3000 万元,贷款年利
率为 7.2%(按月计息),约定的还款方式为运营期前 5 年等额还本,利息照付方式。分期列式计算项目运
营期第 1 年,第 2 年的总成本费用和净利润以及运营期第 2 年年末的项目累计盈余资金,(不考虑企业公
积金,公益金提取及投资者股利分配)
(计算结果保留两位小数)
参考答案:
问题 1:
同类项目人工费占建筑工程费比例=4.5×80/1600=22.5%
人工费修正系数=100/80=1.25
同类项目建筑工程费中人材机以外的其它费用占=1-22.5%-50%-8%=19.5%

拟建项目单位建筑工程费=1600×(22.5%×1.25+50%×1.1 +8%×1.05+19.5%×1.08)=1801.36 元/m2
拟建项目建筑工程费=1801.36×11000/10000=1981.496 万元
拟建项目设备投资=2000 万元
拟建项目设备安装工程费=2000×15%=300 万元
拟建项目土地相关费用=20×30=600 万元
除土地外的工程建设其他费用=(建筑工程费+安装工程费)×15%
= (1981.496+300)×15%=342.224 万元
拟建项目工程建设其他费用=600+342.224=942.224 万元
拟 建 项 目 基 本 预 备 费 = ( 建 筑 工 程 费 + 安 装 工 程 费 + 设 备 投 资 + 工 程 建 设 其 他 费 ) × 5%=
(1981.496+300+2000+942.224)×5%=261.186 万元
拟 建 项 目 建 设 投 资 = 建 筑 工 程 费 + 安 装 工 程 费 + 设 备 投 资 + 工 程 建 设 其 他 费 + 基 本 预 备 费
=1981.496+300+2000+942.224+261.186)=5484.91 万元
(知识点来源:计价教材第 1 章:建设工程造价构成。P3-31)
问题 2:
年实际利率=(1+7.2%/12)12-1=7.442%
建设期利息=(3000/2)×7.442%=111.63 万元
建设期借款本息和=3000+111.63=3111.63 万元
运营期前 5 年每年还本额=3111.63/5=622.326 万元
运营期第 1 年应还利息=3111.63×7.442%=231.568 万元
运营期第 2 年应还利息=(3111.63-622.326)×7.442%=185.254 万元
固定资产原值=建设投资+建设期利息=5500+111.63=5611.63 万元
固定资产年折旧费=5611.63×(1-5%)/10=533.105 万元
运营期第 1 年总成本费用=经营成本+折旧+利息支出
=400×85%+533.105+231.568=1104.673 万元
运营期第 2 年总成本费用=经营成本+折旧+利息支出=400+533.105+185.254=1118.369 万元
运 营 期 第 1 年 利 润 总 额 = 销 售 收 入 × ( 1- 营 业 税 金 及 附 加 ) - 总 成 本 费 用 =1560 × 85% × ( 1-6% )
-1104.673=141.767 万元
运营期第 2 年利润总额=销售收入×(1-营业税金及附加)-总成本费用=1560×(1-6%)-1118.369=348.031
万元

运营期第 1 年净利润=利润总额-所得税=141.767-141.767×25%=106.33 万元
运营期第 2 年净利润=利润总额-所得税=348.031-348.031×25%=261.03 万元
运营期第 1 年剩余利润=年折旧费+净利润-当年应还本金=533.105+106.330-622.326=17.109 万元
运营期第 2 年年末的项目累计盈余资金=533.105+261.03+17.109-622.326=188.92 万元
(知识点来源:管理教材第 6 章第 1 节决策阶段造价管理。P287-296)
试题二:(20 分)
某隧洞工程,施工单位与项目业主签订了 120000 万元的施工总承包合同,合同约定:每延长(或缩
短)1 天工期,处罚(或奖励)金额 3 万元。
施工过程中发生了以下事件:
事件 1:施工前,施工单位拟定了三种隧洞开挖施工方案,并测算了各方案的施工成本,见表 2.1。
表 2.1
各施工方案施工成本
单位:万元
施工方案
施工准备工作成本
不同地质条件下的施工成本
先拱后墙法
台阶法
全断面法
4300
4500
6800
地质较好
地质不好
101000
99000
93000
102000
106000
/
当采用全断面法施工时,在地质条件不好的情况下,须改用其他施工方法,如果改用先拱后墙法施工,需
再投入 3300 万元的施工准备工作成本;如果改用台阶法施工,需再投入 1100 万元的施工准备工作成本。
根据对地质勘探资料的分析评估,地质情况较好的可能性为 0.6。
事件 2:实际开工前发现地质情况不好,经综合考虑施工方案采用台阶法,造价工程师测算了按计划工期
施工的施工成本;间接成本为 2 万元/天;直接成本每压缩工期 5 天增加 30 万元,每延长工期 5 天减少 20
万元。
问题:
绘制事件 1 中施工单位施工方案的决策树。
列式计算事件 1 中施工方案选择的决策过程,并按成本最低原则确定最佳施工方案。
事件 2 中,从经济的角度考虑,施工单位应压缩工期,延长工期还是按计划工期施工?说明理由。
事件 2 中,施工单位按计划工期施工的产值利润率为多少万元?若施工单位希望实现 10%的产值利润率,
应降低成本多少万元?
参考答案:

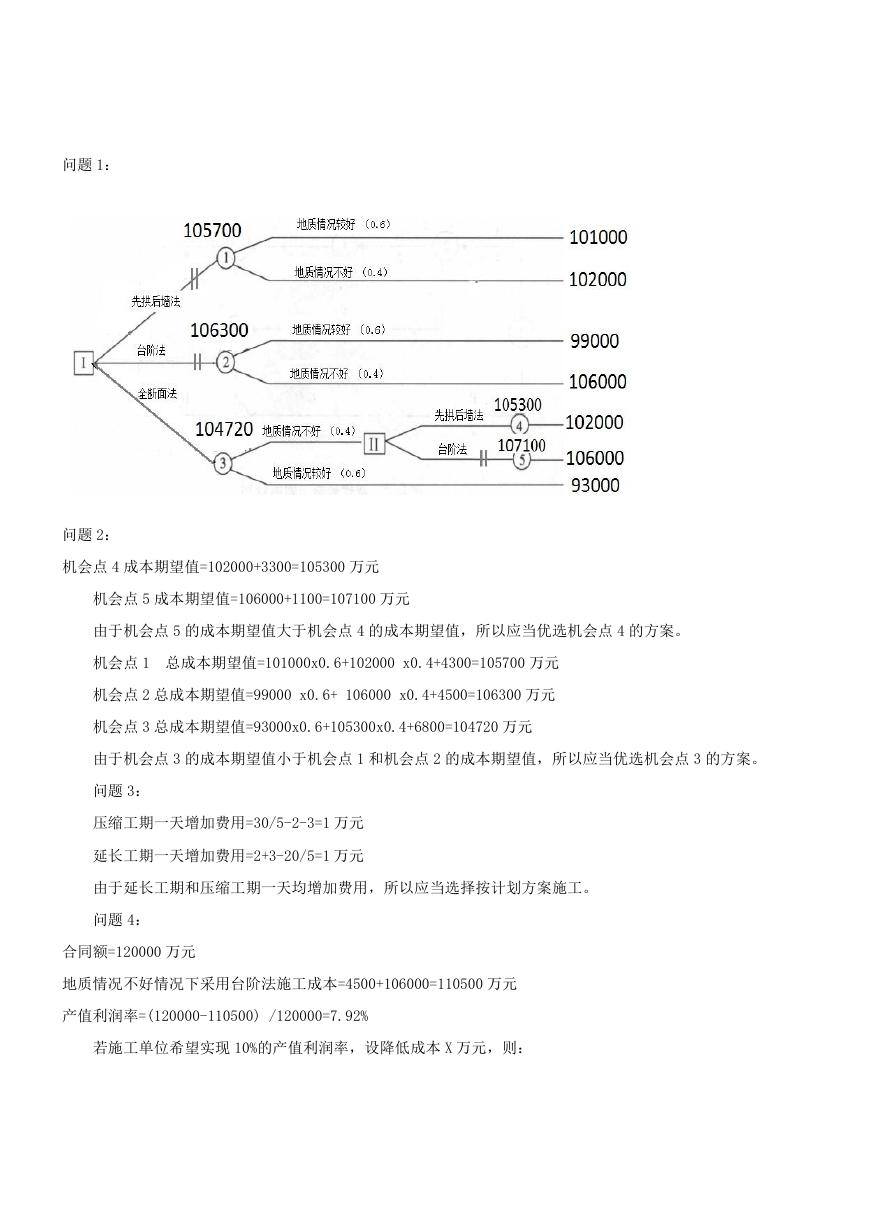

问题 1:
问题 2:
机会点 4 成本期望值=102000+3300=105300 万元
机会点 5 成本期望值=106000+1100=107100 万元
由于机会点 5 的成本期望值大于机会点 4 的成本期望值,所以应当优选机会点 4 的方案。
机会点 1 总成本期望值=101000x0.6+102000 x0.4+4300=105700 万元
机会点 2 总成本期望值=99000 x0.6+ 106000 x0.4+4500=106300 万元
机会点 3 总成本期望值=93000x0.6+105300x0.4+6800=104720 万元
由于机会点 3 的成本期望值小于机会点 1 和机会点 2 的成本期望值,所以应当优选机会点 3 的方案。
问题 3:
压缩工期一天增加费用=30/5-2-3=1 万元
延长工期一天增加费用=2+3-20/5=1 万元
由于延长工期和压缩工期一天均增加费用,所以应当选择按计划方案施工。
问题 4:
合同额=120000 万元
地质情况不好情况下采用台阶法施工成本=4500+106000=110500 万元
产值利润率=(120000-110500) /120000=7.92%

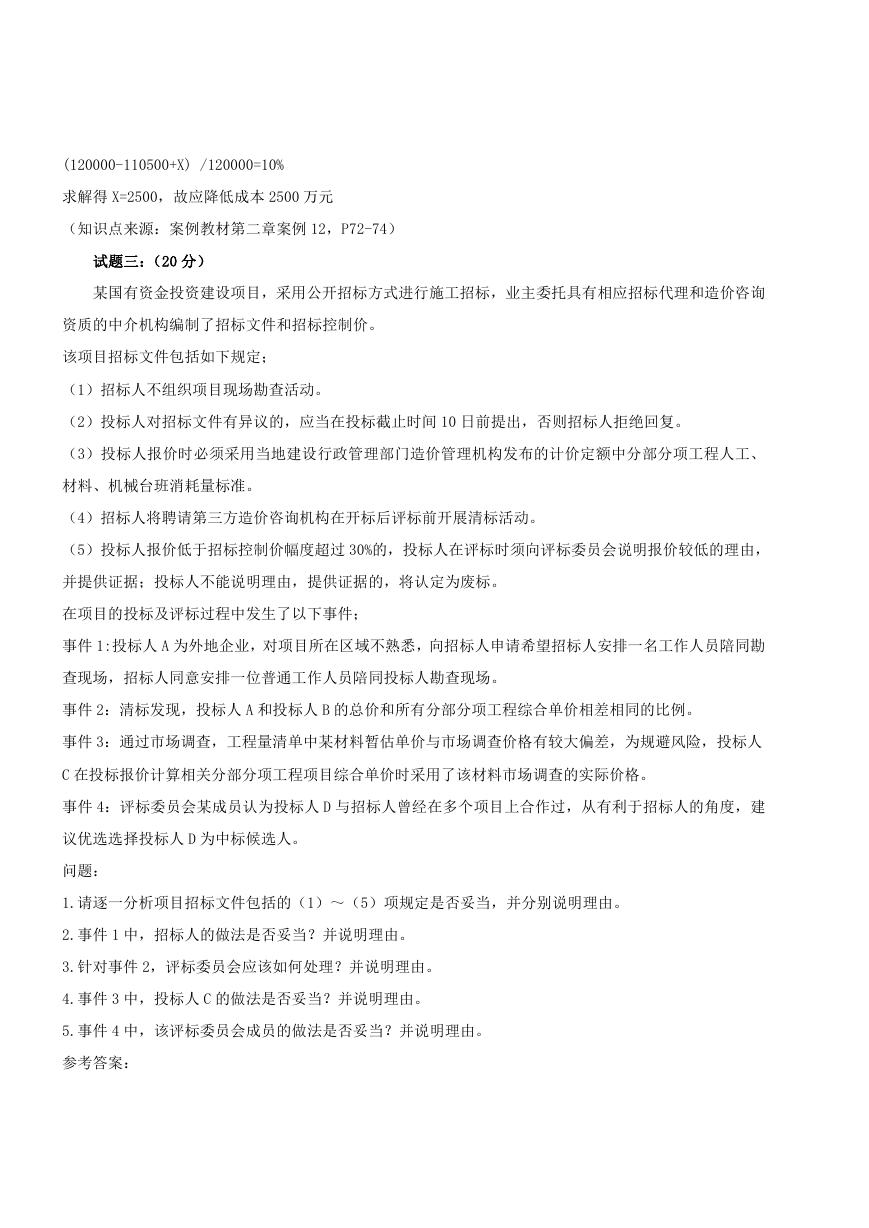

若施工单位希望实现 10%的产值利润率,设降低成本 X 万元,则:
(120000-110500+X) /120000=10%
求解得 X=2500,故应降低成本 2500 万元
(知识点来源:案例教材第二章案例 12,P72-74)
试题三:(20 分)
某国有资金投资建设项目,采用公开招标方式进行施工招标,业主委托具有相应招标代理和造价咨询
资质的中介机构编制了招标文件和招标控制价。
该项目招标文件包括如下规定;
(1)招标人不组织项目现场勘查活动。
(2)投标人对招标文件有异议的,应当在投标截止时间 10 日前提出,否则招标人拒绝回复。
(3)投标人报价时必须采用当地建设行政管理部门造价管理机构发布的计价定额中分部分项工程人工、
材料、机械台班消耗量标准。
(4)招标人将聘请第三方造价咨询机构在开标后评标前开展清标活动。
(5)投标人报价低于招标控制价幅度超过 30%的,投标人在评标时须向评标委员会说明报价较低的理由,
并提供证据;投标人不能说明理由,提供证据的,将认定为废标。
在项目的投标及评标过程中发生了以下事件;
事件 1:投标人 A 为外地企业,对项目所在区域不熟悉,向招标人申请希望招标人安排一名工作人员陪同勘
查现场,招标人同意安排一位普通工作人员陪同投标人勘查现场。
事件 2:清标发现,投标人 A 和投标人 B 的总价和所有分部分项工程综合单价相差相同的比例。
事件 3:通过市场调查,工程量清单中某材料暂估单价与市场调查价格有较大偏差,为规避风险,投标人
C 在投标报价计算相关分部分项工程项目综合单价时采用了该材料市场调查的实际价格。
事件 4:评标委员会某成员认为投标人 D 与招标人曾经在多个项目上合作过,从有利于招标人的角度,建
议优选选择投标人 D 为中标候选人。
问题:
1.请逐一分析项目招标文件包括的(1)~(5)项规定是否妥当,并分别说明理由。
2.事件 1 中,招标人的做法是否妥当?并说明理由。
3.针对事件 2,评标委员会应该如何处理?并说明理由。
4.事件 3 中,投标人 C 的做法是否妥当?并说明理由。
5.事件 4 中,该评标委员会成员的做法是否妥当?并说明理由。
参考答案:

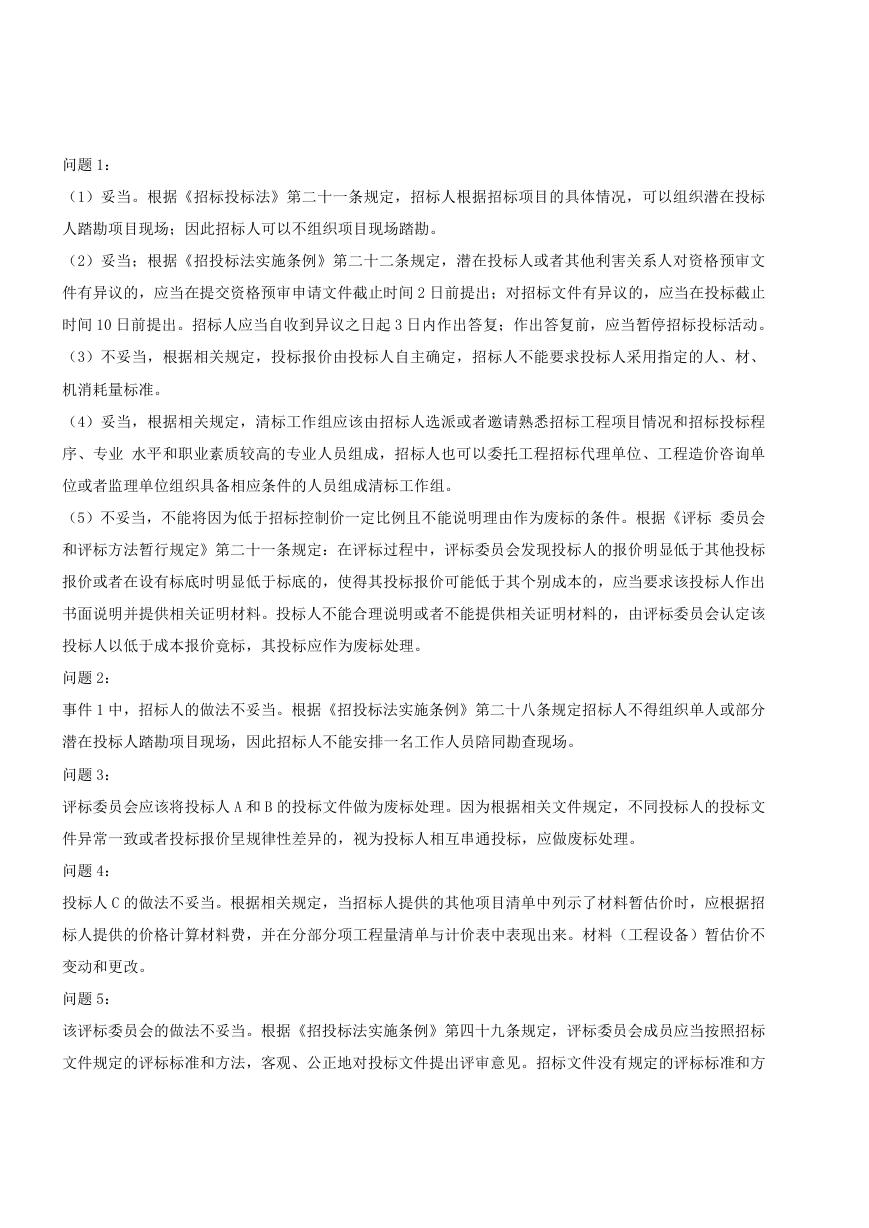

问题 1:
(1)妥当。根据《招标投标法》第二十一条规定,招标人根据招标项目的具体情况,可以组织潜在投标
人踏勘项目现场;因此招标人可以不组织项目现场踏勘。
(2)妥当;根据《招投标法实施条例》第二十二条规定,潜在投标人或者其他利害关系人对资格预审文
件有异议的,应当在提交资格预审申请文件截止时间 2 日前提出;对招标文件有异议的,应当在投标截止
时间 10 日前提出。招标人应当自收到异议之日起 3 日内作出答复;作出答复前,应当暂停招标投标活动。
(3)不妥当,根据相关规定,投标报价由投标人自主确定,招标人不能要求投标人采用指定的人、材、
机消耗量标准。
(4)妥当,根据相关规定,清标工作组应该由招标人选派或者邀请熟悉招标工程项目情况和招标投标程
序、专业 水平和职业素质较高的专业人员组成,招标人也可以委托工程招标代理单位、工程造价咨询单
位或者监理单位组织具备相应条件的人员组成清标工作组。
(5)不妥当,不能将因为低于招标控制价一定比例且不能说明理由作为废标的条件。根据《评标 委员会
和评标方法暂行规定》第二十一条规定:在评标过程中,评标委员会发现投标人的报价明显低于其他投标
报价或者在设有标底时明显低于标底的,使得其投标报价可能低于其个别成本的,应当要求该投标人作出
书面说明并提供相关证明材料。投标人不能合理说明或者不能提供相关证明材料的,由评标委员会认定该
投标人以低于成本报价竟标,其投标应作为废标处理。
问题 2:
事件 1 中,招标人的做法不妥当。根据《招投标法实施条例》第二十八条规定招标人不得组织单人或部分
潜在投标人踏勘项目现场,因此招标人不能安排一名工作人员陪同勘查现场。
问题 3:
评标委员会应该将投标人 A 和 B 的投标文件做为废标处理。因为根据相关文件规定,不同投标人的投标文
件异常一致或者投标报价圼规律性差异的,视为投标人相互串通投标,应做废标处理。
问题 4:
投标人 C 的做法不妥当。根据相关规定,当招标人提供的其他项目清单中列示了材料暂估价时,应根据招
标人提供的价格计算材料费,并在分部分项工程量清单与计价表中表现出来。材料(工程设备)暂估价不
变动和更改。
问题 5:
该评标委员会的做法不妥当。根据《招投标法实施条例》第四十九条规定,评标委员会成员应当按照招标
文件规定的评标标准和方法,客观、公正地对投标文件提出评审意见。招标文件没有规定的评标标准和方
法不得作为评标的依据。
(知识点来源:管理教材第 1 章第 3 节招标投标法及其实施条例。P55-62)
试题四:(20 分)
【背景资料】
某工程项目业主分别与甲、乙施工单位签订了土建施工合同和设备安装合同,土建施工合同约定:管理费
为人材机费用之和的 10%,利润为人材机费用与管理费之和的 6%,规费和税金(营业税)为人材机费用与
管理费和利润之和的 9.8%,合同工期为 100 天。设备安装合同约定:管理费和利润均以人工费为基础,其
费率分别为 55%、45%。规费和税金(营业税)为人材机费用与管理费和利润之和的 9.8%,合同工期 20 天。
土建施工合同与设备安装合同均约定:人工工日单价为 80 元/工日,窝工补偿按 70%计,机械台班单价为
500 元/台班,闲置补偿按 80%计。
甲、乙施工单位编制了施工进度计划,获得监理工程师的批准,如图 4.1 所示。
该工程实施过程中发生如下事件:
事件 1:基础工程 A 工作施工完毕组织验槽时,发现基坑实际土质与业主提供的工程地质资料不符,为此,
设计单位修改加大了基础埋深,该工程基础加深处理使甲施工单位增加用工 50 个工日,增加机械 10 个台
班,A 工作时间延长 3 天,甲施工单位及时向业主提出费用索赔和工期索赔。
事件 2:设备基础 D 工作的预埋件施工完毕后,甲施工单位报监理工程师进行隐蔽工程验收,监理工程师
未按合同约定的时限到现场验收,也未通知甲施工单位推迟验收事件,在此情况下,甲施工单位进行了隐
蔽工序的施工,业主代表得知该情况后要求施工单位剥露重新检验,检验发现预埋件尺寸不足,位置偏差
过大,不符合设计要求。该重新检验导致甲施工单位增加人工 30 工日,材料费 1.2 万元,D 工作时间延长
2 天,甲施工单位及时向业主提出了费用索赔和工期索赔。
事件 3::设备安装 S 工作开始后,乙施工单位发现业主采购的设备配件缺失,业主要求乙施工单位自行采
购缺失配件。为此,乙施工单位发生材料费 2.5 万元,人工费 0.5 万元,S 工作时间延长 2 天。乙施工单
位向业主提出费用索赔和工期延长 2 天的索赔,向甲施工单位提出受事件 1 和事件 2 影响工期延长 5 天的
索赔。
事件 4:设备安装过程中,由于乙施工单位安装设备故障和调试设备损坏,使 S 工作延长施工工期 6 天,
窝工 24 个工日。增加安装、调试设备修理费 1.6 万元。并影响了甲施工单位后续工作的开工时间,造成
甲施工单位窝工 36 个工日,机械闲置 6 个台班。为此,甲施工单位分别向业主和乙施工单位及时提出了
费用和工期索赔。

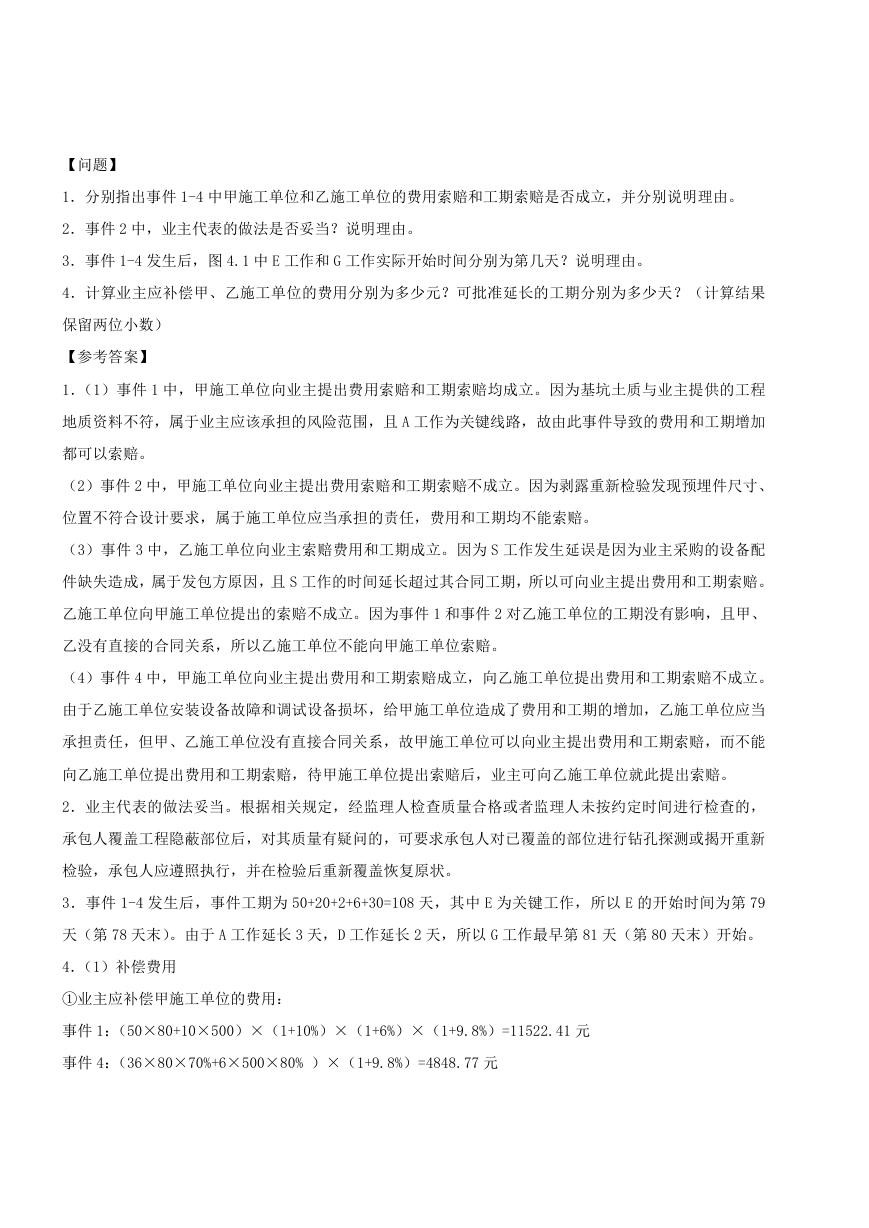

【问题】
1.分别指出事件 1-4 中甲施工单位和乙施工单位的费用索赔和工期索赔是否成立,并分别说明理由。
2.事件 2 中,业主代表的做法是否妥当?说明理由。
3.事件 1-4 发生后,图 4.1 中 E 工作和 G 工作实际开始时间分别为第几天?说明理由。
4.计算业主应补偿甲、乙施工单位的费用分别为多少元?可批准延长的工期分别为多少天?(计算结果
保留两位小数)
【参考答案】
1.(1)事件 1 中,甲施工单位向业主提出费用索赔和工期索赔均成立。因为基坑土质与业主提供的工程
地质资料不符,属于业主应该承担的风险范围,且 A 工作为关键线路,故由此事件导致的费用和工期增加
都可以索赔。
(2)事件 2 中,甲施工单位向业主提出费用索赔和工期索赔不成立。因为剥露重新检验发现预埋件尺寸、
位置不符合设计要求,属于施工单位应当承担的责任,费用和工期均不能索赔。
(3)事件 3 中,乙施工单位向业主索赔费用和工期成立。因为 S 工作发生延误是因为业主采购的设备配
件缺失造成,属于发包方原因,且 S 工作的时间延长超过其合同工期,所以可向业主提出费用和工期索赔。
乙施工单位向甲施工单位提出的索赔不成立。因为事件 1 和事件 2 对乙施工单位的工期没有影响,且甲、
乙没有直接的合同关系,所以乙施工单位不能向甲施工单位索赔。
(4)事件 4 中,甲施工单位向业主提出费用和工期索赔成立,向乙施工单位提出费用和工期索赔不成立。
由于乙施工单位安装设备故障和调试设备损坏,给甲施工单位造成了费用和工期的增加,乙施工单位应当
承担责任,但甲、乙施工单位没有直接合同关系,故甲施工单位可以向业主提出费用和工期索赔,而不能
向乙施工单位提出费用和工期索赔,待甲施工单位提出索赔后,业主可向乙施工单位就此提出索赔。
2.业主代表的做法妥当。根据相关规定,经监理人检查质量合格或者监理人未按约定时间进行检查的,
承包人覆盖工程隐蔽部位后,对其质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新
检验,承包人应遵照执行,并在检验后重新覆盖恢复原状。
3.事件 1-4 发生后,事件工期为 50+20+2+6+30=108 天,其中 E 为关键工作,所以 E 的开始时间为第 79
天(第 78 天末)。由于 A 工作延长 3 天,D 工作延长 2 天,所以 G 工作最早第 81 天(第 80 天末)开始。
4.(1)补偿费用
①业主应补偿甲施工单位的费用:
事件 1:(50×80+10×500)×(1+10%)×(1+6%)×(1+9.8%)=11522.41 元
事件 4:(36×80×70%+6×500×80% )×(1+9.8%)=4848.77 元
