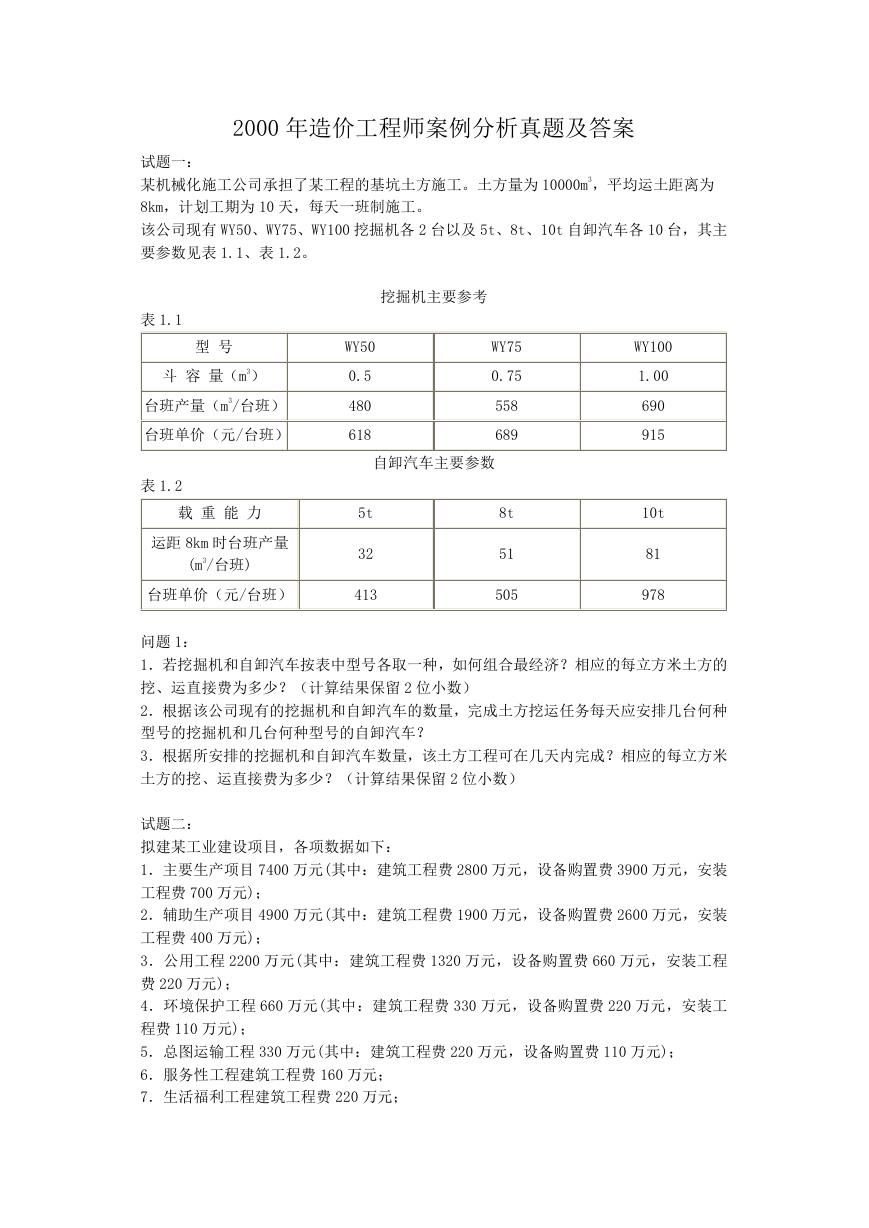

2000 年造价工程师案例分析真题及答案 试题一: 某机械化施工公司承担了某工程的基坑土方施工。土方量为 10000m3,平均运土距离为 8km,计划工期为 10 天,每天一班制施工。 该公司现有 WY50、WY75、WY100 挖掘机各 2 台以及 5t、8t、10t 自卸汽车各 10 台,其主 要参数见表 1.1、表 1.2。 表 1.1 型 号 斗 容 量(m3) 台班产量(m3/台班) 台班单价(元/台班) 表 1.2 载 重 能 力 运距 8km 时台班产量 (m3/台班) WY100 1.00 690 915 10t 81 978 挖掘机主要参考 WY50 0.5 480 618 WY75 0.75 558 689 自卸汽车主要参数 5t 32 8t 51 505 台班单价(元/台班) 413 问题 1: 1.若挖掘机和自卸汽车按表中型号各取一种,如何组合最经济?相应的每立方米土方的 挖、运直接费为多少?(计算结果保留 2 位小数) 2.根据该公司现有的挖掘机和自卸汽车的数量,完成土方挖运任务每天应安排几台何种 型号的挖掘机和几台何种型号的自卸汽车? 3.根据所安排的挖掘机和自卸汽车数量,该土方工程可在几天内完成?相应的每立方米 土方的挖、运直接费为多少?(计算结果保留 2 位小数) 试题二: 拟建某工业建设项目,各项数据如下: 1.主要生产项目 7400 万元(其中:建筑工程费 2800 万元,设备购置费 3900 万元,安装 工程费 700 万元); 2.辅助生产项目 4900 万元(其中:建筑工程费 1900 万元,设备购置费 2600 万元,安装 工程费 400 万元); 3.公用工程 2200 万元(其中:建筑工程费 1320 万元,设备购置费 660 万元,安装工程 费 220 万元); 4.环境保护工程 660 万元(其中:建筑工程费 330 万元,设备购置费 220 万元,安装工 程费 110 万元); 5.总图运输工程 330 万元(其中:建筑工程费 220 万元,设备购置费 110 万元); 6.服务性工程建筑工程费 160 万元; 7.生活福利工程建筑工程费 220 万元;
8.厂外工程建筑工程费 110 万元; 9.工程建设其他费用 400 万元; 10.基本预备费费率为 10%; 11.建设期各年涨价预备费费率为 6%: 12.建设期为 2 年,每年建设投资相等。建设资金来源为:第 1 年贷款 5000 万元,第 2 年贷款 4800 万元,其余为自有资金。贷款年利率为 6%(每半年计息一次); 13.固定资产投资方向调节税税率为 5%。 问题: 1.试将以上数据填入表 2.1(建设项目固定资产投资估算表)。 2.列式计算基本预备费、涨价预备费、固定资产投资方向调节税和建设期贷款利息,并 将费用名称和相应计算结果填入表 2.1 中。 3.完成该建设项目固定资产投资估算表。 注:计算结果为百分数的,取 2 位小数,其余均取整数。(表 2.1 略) 试题三: 某工业架空热力管道工程,由型钢支架工程和管道工程两项工程内容组成。由于现行预算定 额中没有适用的定额子目,需要根据现场实测数据,结合工程所在地的人工、材料、机械台 班价格,编制每 10 吨钢支架和每 l0m 管道工程单价。 问题: 1. 简述现行建筑安装工程费用由哪几部分费用组成。 2. 简述分部分项工程单价由哪几部分费用组成。试写出每一部分费用的计算表达式。 请在下面型钢支架工程与管道工程中选择一项,求解问题 3、4、5;两项均选者,按第Ⅰ项 计分(计算结果保留 2 位小数)。 Ⅰ. 型钢支架工程 问题: 3.若测得每焊接 1 吨型钢支架需要基本工作时间 54 小时,辅助工作时间、准备与结束工作 时间、不可避免的中断时间、休息时间分别占工作延续时间的 3%、2%、2%、18%。试计 算每焊接 1 吨型钢支架的人工时间定额和产量定额。 4.若除焊接外,每吨型钢支架的安装、防腐、油漆等作业测算出的人工时间定额为 12 工日。 各项作业人工幅度差取 10%,试计算每吨型钢支架工程的定额人工消耗量。 5.若工程所在地综合人工日工资标准为 22.50 元,每吨型钢支架工程消耗的各种型钢 1.06 吨(每吨型钢综合单价 3600 元),消耗其它材料费 380 元,消耗各种机械台班费 490 元,试 计算每 10 吨型钢支架工程的单价。 Ⅱ.管道工程 问题: 3.若测得完成每米管道保温需要基本工作时间 5.2 小时,辅助工作时间、准备与结束工作 时间、不可避免的中断时间、休息时间分别占工作延续时间的 2%、2%、2%、16%。试计 算每米管道保温的人工时间定额和产量定额。 4.若除保温外,每米管道工程安装、防腐、包铝箔等作业的人工时间定额为 8 个工日。各 项作业人工幅度差取 12%。试计算每米管道工程的定额人工耗量。 5.若工程所在地综合人工日工资标准为 23.00 元。每米管道工程消耗φ325 普通碳素钢管 56kg(每吨钢管单价 3100 元)、保温材料 0.085m3(每立方米保温材料综合单价 290 元),消耗 其他材料费 230 元,消耗各种机械台班费 360 元。试计算每 l0m 管道工程的单价。 试题四: 某工业项目生产工艺较为复杂,且安装工程投资约占项目总投资的 70%。该项目业主对
承包方式有 倾向性意见,在招标文件中对技术标的评标标准特设"承包方式"一项指标并规定:若由 安装专业公司和土建专业公司组成联合体投标,得 10 分;若由安装专业公司作总包,土 建专业公司作分包,得 7 分:若由安装公司独立投标,且全部工程均自己施工,得 4 分。 某安装公司决定参与该项目投标,经分析,在其他条件(如报价、工期等)相同的情况下, 上述评标标 准使得 3 种承包方式的中标概率分别为 0.6、0.5、0.4;另经分析,3 种承包方式的承包 效果、概率和盈利情况见表 4.1。编制投标文件的费用均为 5 万元。 问题: 1.投标人应当具备的条件有哪些? 2.请运用决策树方法决定采用何种承包方式投标。 注:各机会点的期望值应列式计算,计算结果取整数。 各种承包方式的效果、概率及盈利情况表 表 4.1 承 包 方 式 效 果 概 率 盈利万元) 联合体承包 总 分 包 独 立 承 包 好 中 差 好 中 差 好 中 差 0.3 0.4 0.3 0.5 0.3 0.2 0.2 0.5 0.3 150 100 50 200 150 100 300 150 -50 试题五: 某施工单位(乙方)与某建设单位(甲方)签订了建造无线电发射试验基地施工合同。合同 工期为 38 天。由于该项目急于投入使用,在合同中规定,工期每提前(或拖后)1 天奖(罚) 5000 元。乙方按时提交了施工方案和施工网络进度计划(如图 5.1 所示),并得到甲方代表 的同意。 实际施工过程中发生了如下几项事件: 事件 1:在房屋基槽开挖后,发现局部有软弱下卧层。按甲方代表指示乙方配合地质复查, 配合用工为 10 个工日。地质复查后,根据经甲方代表批准的地基处理方案,增加工程费用 4 万元,因地基复查和处理使房屋基础施工延长 3 天,工人窝工 15 个工日。 事件 2:在发射塔基础施工时,因发射塔坐落位置的设计尺寸不当,甲方代表要求修改设计, 拆除已施工的基础,重新定位施工。由此造成工程费用增加 1.5 万元,发射塔基础施工延长 2 天。 事件 3:在房屋主体施工中,因施工机械故障,造成工人窝工 8 个工日,房屋主体施工延长 2 天 事件 4:在敷设电缆时,因乙方购买的电缆质量不合格,甲方代表令乙方重新购买合格电缆。
由此造成敷设电缆施工延长 4 天,材料损失费 1.2 万元。 事件 5:鉴于该工程工期较紧,乙方在房屋装修过程中采取了加快施工的技术措施,使房屋 装修施工缩短 3 天,该项技术措施费为 0.9 万元。 其余各项工作持续时间和费用均为原计划相符。 问题: 1.在上述事件中,乙方可以就哪些事件向甲方提出工期补偿和(或)费用补偿要求?为什么? 2.该工程的实际工期为多少天?可得到的工期补偿为多少天? 3.假设工程所在地人工费标准为 30 元/工日,应由甲方给予补偿的窝工人工费补偿标准为 18 元/工日,间接费、利润等均不予补偿。则在该工程中,乙方可得到的合理的费用补偿有 哪几项?费用补偿额为多少元? 试题六: 某工程计划进度与实际进度如表 6.1 所示。表中实线表示计划进度(计划进度线上方的 数据为每周计划投资),虚线表示实际进度(实际进度线上方的数据为每周实际投资)。 各分项工程每周计划完成和实际完成的工程量相等。 表 6.1 分项工 程 A B C D E 工程计划进度与实际进度表 计 划 进 度 与 实 际 进 度 (周) 单位:万元 1 5 5 2 5 5 4 3 5 5 4 4 4 4 4 9 5 4 4 9 6 4 3 9 9 5 7 8 9 10 11 12 3 9 8 5 4 7 5 4 3 7 5 4 3 5 3 3 5 3 3 问题: 1. 计算投资数据,并将结果填入表 6.2。(表 6.2 略) 2. 试在图 6.3 中绘制该工程三种投资曲线,即:①拟完工程计划投资曲线;②已完工程 实际投资曲线;③已完工程计划投资曲线。(图 6.3 略) 3. 分析第 6 周末和第 10 周末的投资偏差和进度偏差(以投资额表示)。 试题一参考答案: 参考答案 问题 1: 解:以挖掘机和自卸汽车每立方米挖、运直接费最少为原则选择其组合。 (1)挖掘机: 618/480=1.29(元/m3) 689/558=1.23(元/m3)
915/690=1.33(元/m3) 因此,取单价为 1.23(元/m3)的 WY75 挖掘机 (2)自卸汽车:413/32=12.91(元/m3) 505/51=9.90(元/m3) 978/81=12.07(元/m3) 因此,取单价为 9.90 元/m3 的 8t 自卸汽车 (3)相应的每立方米土方的挖运直接费为: 1.23+9.90=11.13 元/m3 问题 2: 解:(1)挖掘机选择 ① 每天需要 WY75 挖掘机的台数土方量为: 10000/(558×10)=1.79(台) 取 2 台 ② 2 台 WY75 挖掘机每天挖掘土方量为: 558×2=1116(m3) (2)自卸汽车选择 ①按最经济的 8t 自卸汽车每天应配备台数为: 1116/51=21.88(台) (或挖掘机与自卸汽车台数比例为 558/51=10.94 所需配备 8t 自卸汽车台数为: 2×10.94=21.88(台) 所以 10 台 8t 自卸汽车均配备 每天运输土方量为:51×10=510(m3) 每天尚有需运输土方量为: 1116-510=606(m3) ②增加配备 l0t 和(或)5t 自卸汽车台数,有两种可行方案: a.仅配备 l0t 自卸汽车台数: (1116-510)/81=7.48 取 8 台,或:(21.88-10)×51/81=7.48(台) 取 8 台 b.配备 6 台 l0t 自卸汽车,4 台 5t 自卸汽车,每天运输土方量: 6×81+4×32=614(m3) 问题 3: 解:(1)按 2 台 WY75 型挖掘机的台班产量完成 10000m3 土方工程所需时间为: 10000/(558×2)=8.96(天) 即,该土方工程可在 9 天内完成。 (2)相应的每 m3 土方的挖运直接费为: (2×689+505×10+6×978+4×413) ×9/10000=12.55(元/m3) 试题二参考答案: 问题 1: 解:见表 2.1。 问题 2: 解:1. 基本预备费=16380×10%=1638(万元) 2. 涨价预备费=(16380+1638)/2[(1+6%)1-1]+(16380+1638)/2[(1+6%)2-1]=1654(万元) 3. 固定资产投资方向调节税 (16380+3292)×5%=19672×5%=984(万元)
4.年实际贷款利率:(1+6%/2)2-1=6.09(%) 贷款利息计算: 第一年贷款利息=1/2×5000×6.09%=152(万元) 第二年贷款利息=(5000+152+1/2×4800)×6.09%=460(万元) 建设期贷款利息:152+460=612(万元) 问题 3: 解:见表 2.1。 表 2.1 某建设项目固定资产投资估算表 单位:万元 序 号 工程费用名称 建筑工 设备购 安装工 其它费 程 置 程 用 估 算 价 值 占固定资 产 合 计 投资比例 (%) 1 工程费用 7060 7490 1430 15980 81.23 700 400 220 110 1.1 主要生产项目 2800 3900 1.2 辅助生产项目 1900 2600 1.3 公用工程 1.4 环境保护工程 1.5 总图运输工程 1.6 服务性工程 1.7 生活福利工程 1.8 厂外工程 2 工程建设其他费用 660 220 110 1320 330 220 160 220 110 1-2 小计 7060 7490 1430 3 预备费 3.1 基本预备费 3.2 涨价预备费 4 投资方向调节税 5 建设期贷款利息 7400 4900 2200 660 330 160 220 110 400 16380 3292 1638 1654 984 612 400 400 3292 1638 1654 984 612 2.03 16.74 总计 7060 7490 1430 5288 21268 试题三参考答案: 问题 l: 答:由直接工程费、间接费、计划利润、税金四部分费用组成。 问题 2: 答:(1)分部分项工程单价由人工费、材料费、机械台班使用费(或机械使用费、机械 费)三部分费用组成。
(2)分部分项工程单价人工费=∑(人工工日数×人工单价)或人工费=∑(概预算定 额中人工工日消耗量×相应等级的日工资综合单价) (3)分部分项工程单价材料费=∑(材料消耗量×材料单价)或材料费=∑(概预算定 额中材料、构配件、零件、半成品的消耗量×相应预算价格) (4)分部分项工程单价机械台班使用费=∑(机械台班消耗量×机械台班单价)或施工 机械使用费=∑(概预算定额中机械台班量×机械台班综合单价)+其他机械使用费+施 工机械进出场费 I.型钢支架工程 问题 3: 解:(1)人工时间定额: 54/[(1-3%-2%-2%-18%)×8]=9(工日/t) (2)人工产量定额=1/9=0.1l(t/工日) 问题 4: 解:每吨型钢支架定额人工消耗量 (9+12) ×(1+10%)=23.1(工日) 问题 5: 解:(1)每 10 吨型钢支架工程人工费: 23.1×22.5×10=5197.5(元) (2)每 10 吨型钢支架工程材料费: (1.06×3600+380) ×10=41960(元) (3)每 10 吨型钢支架工程机械台班使用费: 490×10=4900(元) (4)每 10 吨型钢支架工程单价: 5197.50+41960+4900=52057.5(元) Ⅱ.管道工程 问题 3: 解:(1)人工时间定额: 5.2/[(1-2%-2%-2%-16%) ×8]=0.83(工日/ m) (2)人工产量定额=1/0.83=1.2(m/工日) 问题 4: 解:每 m 管道工程定额人工消耗量 (0.83+8) ×(1+12%)=9.89(工日) 问题 5: 解:(1)每 l0rn 管道工程人工费: 9.89×23.00×10=2274.70(元) (2)每 l0m 管道工程材料费: (56×3.10+0.085×290+230) ×10=4282.50(元) (3)每 l0m 管道工程机械台班使用费: 360×10=3600(元) (4)每 10m 管道工程单价: 2274.70+4282.50+3600=10157.20(元)
试题四参考答案: 问题 1: 答:投标人应具备的条件有: (1)应当具备承担招标项目的能力; (2)应当符合招标文件规定的资格条件。 问题 2: 解:(1)画出决策树,标明各方案的概率和盈利值。 (2)计算图中各机会点的期望值 点⑤:150×0.3+100×0.4+50×0.3=100(万元) 点②:100×0.6-5×0.4=58(万元) 点⑥:200×0.5+150×0.3=100×0.2=165(万元) 点③:165×0.5-5×0.5=80(万元) 点⑦:300×0.2+150×0.5-50×0.3=120(万元) 点④:120×0.4-5×0.6=45(万元) (3)选择最优方案 因为点③期望值最大,故应以安装公司总包、土建公司分包的承包方式投标。 试题五参考答案: 问题 1: 解:事件 1 可以提出工期补偿和费用补偿要求,因为地质条件变化属于甲方应承担的 责任(或有经 验的承包商无法预测的原因),且房屋基础工作位于关键线路上。 事件 2 可以提出费用补偿和工期补偿要求,因为发射塔设计位置变化是甲方的责任, 由此增加的费 用应由甲方承担,但该项工作的拖延时间 2 天,没有超出其总时差 8 天,所以工期补偿 为 0 天。 事件 3 不能提出工期和费用补偿要求,因为施工机械故障属于乙方应承担的责任。 事件 4 不能提出工期和费用补偿要求,因为乙方应该对自己购买的材料质量和完成的 产品质量负
