logo资料库

2012年监理工程师考试案例分析真题及答案.doc

第1页 / 共14页
第2页 / 共14页
第3页 / 共14页
第4页 / 共14页
第5页 / 共14页
第6页 / 共14页
第7页 / 共14页
第8页 / 共14页
资料共14页,剩余部分请下载后查看
本试卷均为案例分析题(共 6 题。每题 20 分),要求分析合理,结论正确;有计算要求的。应简要写出
试题二(20 分)
试题三(20 分)
试题四(20 分)
试题五(20 分)
试题六(20 分)
试题一
试题二
试题三
试题四
试题五
试题六
2012年监理工程师考试案例分析真题及答案 本试卷均为案例分析题(共 6 题。每题 20 分),要求分析合理,结论正确;有计算要求的。 应简要写出计算过程。 试题一(20 分) 某实施监理的工程,监理合同履行过程中发生以下事件。 事件 1:监理规划中明确的部分工作如下: (1) 论证工程项目总投资目标; (2) 制订施工阶段资金使用计划; (3)编制由建设单位供应的材料和设备的进场计划; (4) 审查确认施工分包单位; (5) 检查施工单位试验室试验设备的计量检定证明; (6) 协助建设单位确定招标控制价; (7) 计量已完工程; (8) 验收隐蔽工程; (9) 审核工程索赔费用; (10) 审核施工单位提交的工程结算书; (11) 参与工程竣工验收; (12) 办理工程竣工备案。 事件 2:建设单位提出要求:总监理工程师应主持召开第一次工地会议、每周一次的工 地例会以及所有专业性监理会议,负责编制各专业监理实施细则,负责工程计量,主持整理监 理资料。 事件 3:项目监理机构履行安全生产管理的监理职责,审查了施工单位报送的安全生产 相关资料。 事件 4:专业监理工程师发现,施工单位使用的起重机械没有现场安装后的验收合格证 明,随即向施工单位发出监理工程师通知单。 【问题】

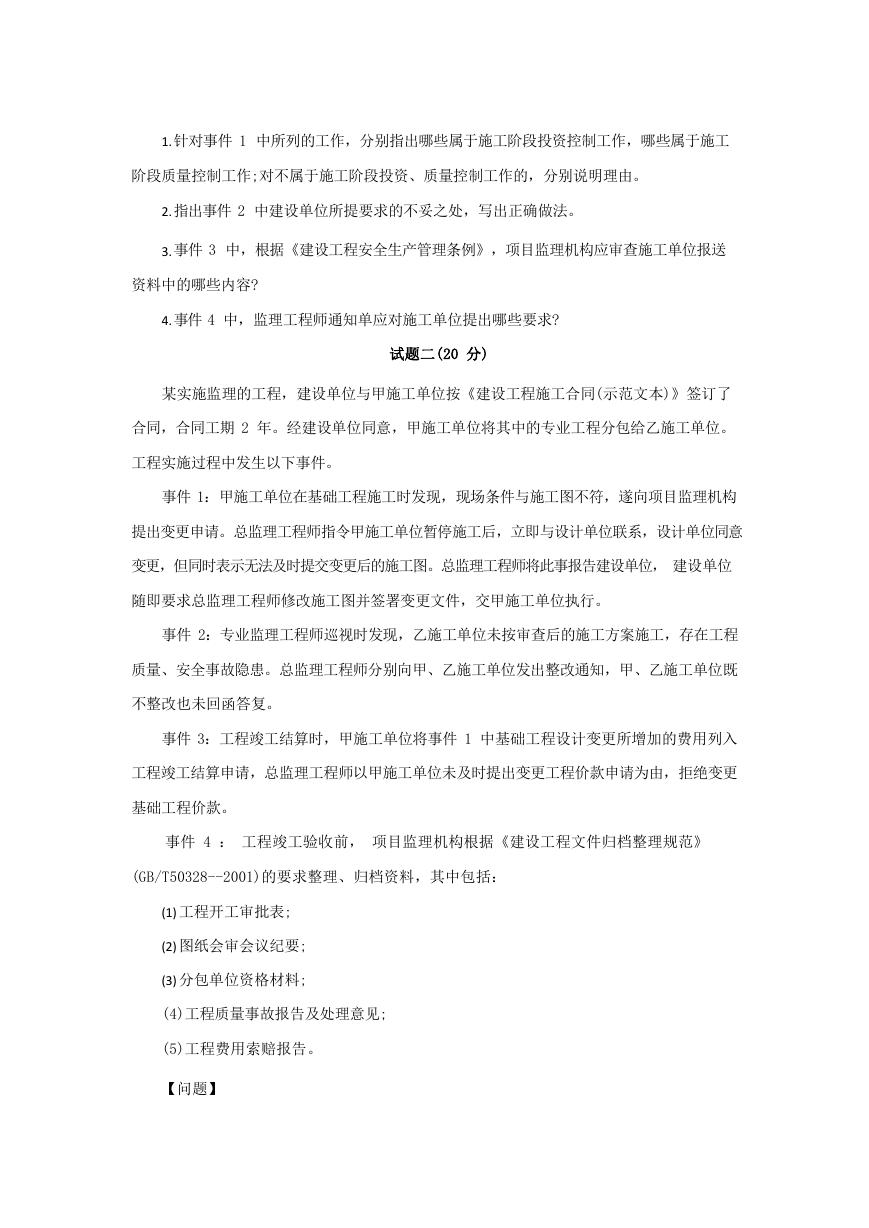

1.针对事件 1 中所列的工作,分别指出哪些属于施工阶段投资控制工作,哪些属于施工 阶段质量控制工作;对不属于施工阶段投资、质量控制工作的,分别说明理由。 2.指出事件 2 中建设单位所提要求的不妥之处,写出正确做法。 3.事件 3 中,根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送 资料中的哪些内容? 4.事件 4 中,监理工程师通知单应对施工单位提出哪些要求? 试题二(20 分) 某实施监理的工程,建设单位与甲施工单位按《建设工程施工合同(示范文本)》签订了 合同,合同工期 2 年。经建设单位同意,甲施工单位将其中的专业工程分包给乙施工单位。 工程实施过程中发生以下事件。 事件 1:甲施工单位在基础工程施工时发现,现场条件与施工图不符,遂向项目监理机构 提出变更申请。总监理工程师指令甲施工单位暂停施工后,立即与设计单位联系,设计单位同意 变更,但同时表示无法及时提交变更后的施工图。总监理工程师将此事报告建设单位, 建设单位 随即要求总监理工程师修改施工图并签署变更文件,交甲施工单位执行。 事件 2:专业监理工程师巡视时发现,乙施工单位未按审查后的施工方案施工,存在工程 质量、安全事故隐患。总监理工程师分别向甲、乙施工单位发出整改通知,甲、乙施工单位既 不整改也未回函答复。 事件 3:工程竣工结算时,甲施工单位将事件 1 中基础工程设计变更所增加的费用列入 工程竣工结算申请,总监理工程师以甲施工单位未及时提出变更工程价款申请为由,拒绝变更 基础工程价款。 事件 4 : 工程竣工验收前, 项目监理机构根据《建设工程文件归档整理规范》 (GB/T50328--2001)的要求整理、归档资料,其中包括: (1) 工程开工审批表; (2) 图纸会审会议纪要; (3) 分包单位资格材料; (4)工程质量事故报告及处理意见; (5)工程费用索赔报告。 【问题】

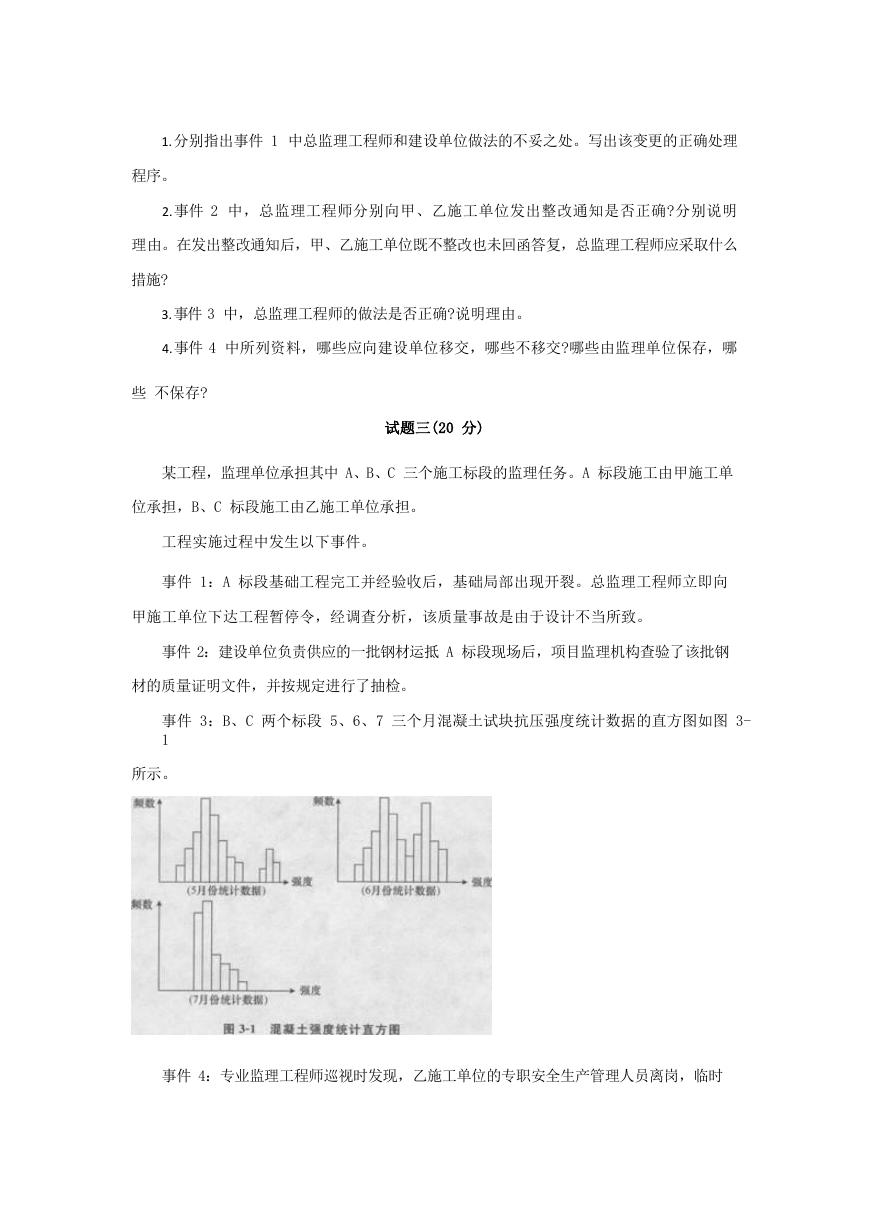

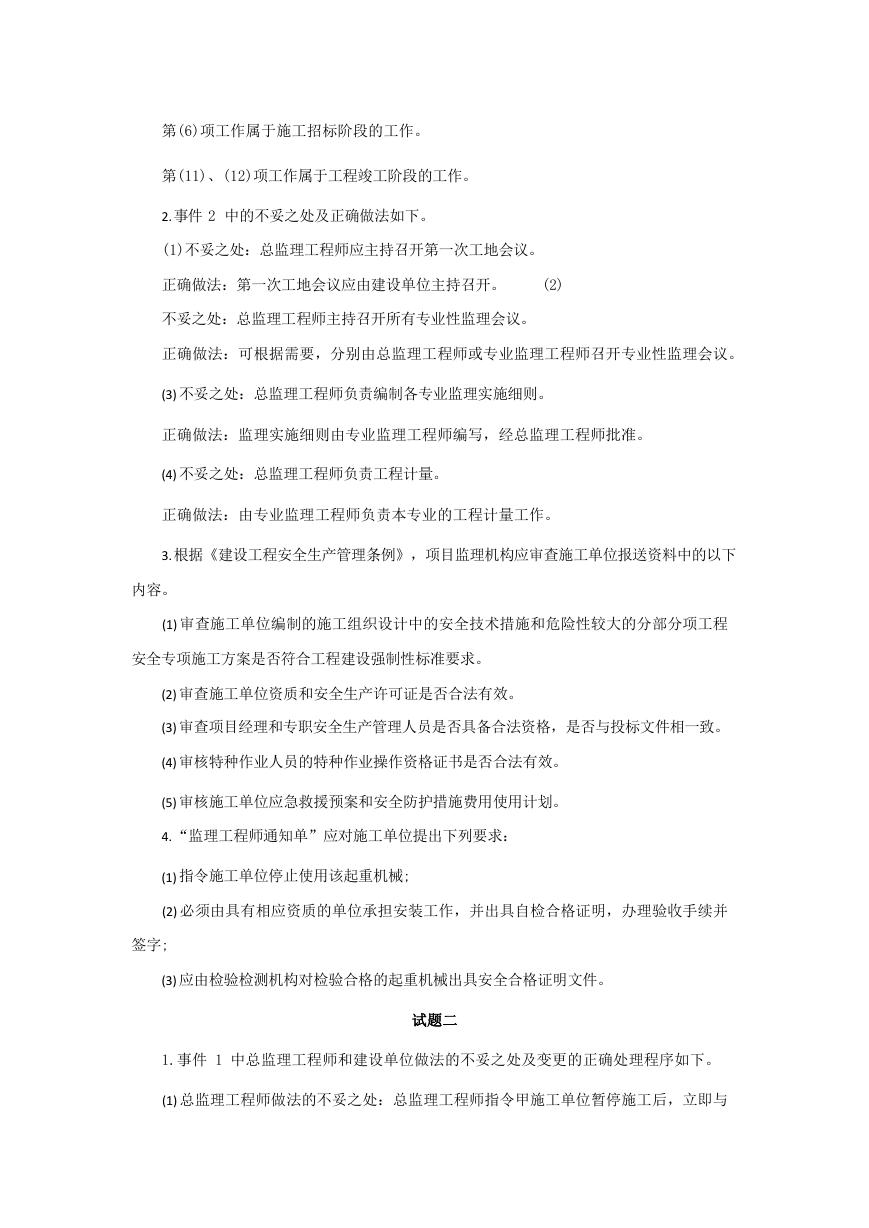

1.分别指出事件 1 中总监理工程师和建设单位做法的不妥之处。写出该变更的正确处理 程序。 2.事件 2 中,总监理工程师分别向甲、乙施工单位发出整改通知是否正确?分别说明 理由。在发出整改通知后,甲、乙施工单位既不整改也未回函答复,总监理工程师应采取什么 措施? 3.事件 3 中,总监理工程师的做法是否正确?说明理由。 4.事件 4 中所列资料,哪些应向建设单位移交,哪些不移交?哪些由监理单位保存,哪 些 不保存? 试题三(20 分) 某工程,监理单位承担其中 A、B、C 三个施工标段的监理任务。A 标段施工由甲施工单 位承担,B、C 标段施工由乙施工单位承担。 工程实施过程中发生以下事件。 事件 1:A 标段基础工程完工并经验收后,基础局部出现开裂。总监理工程师立即向 甲施工单位下达工程暂停令,经调查分析,该质量事故是由于设计不当所致。 事件 2:建设单位负责供应的一批钢材运抵 A 标段现场后,项目监理机构查验了该批钢 材的质量证明文件,并按规定进行了抽检。 事件 3:B、C 两个标段 5、6、7 三个月混凝土试块抗压强度统计数据的直方图如图 3- 1 所示。 事件 4:专业监理工程师巡视时发现,乙施工单位的专职安全生产管理人员离岗,临时

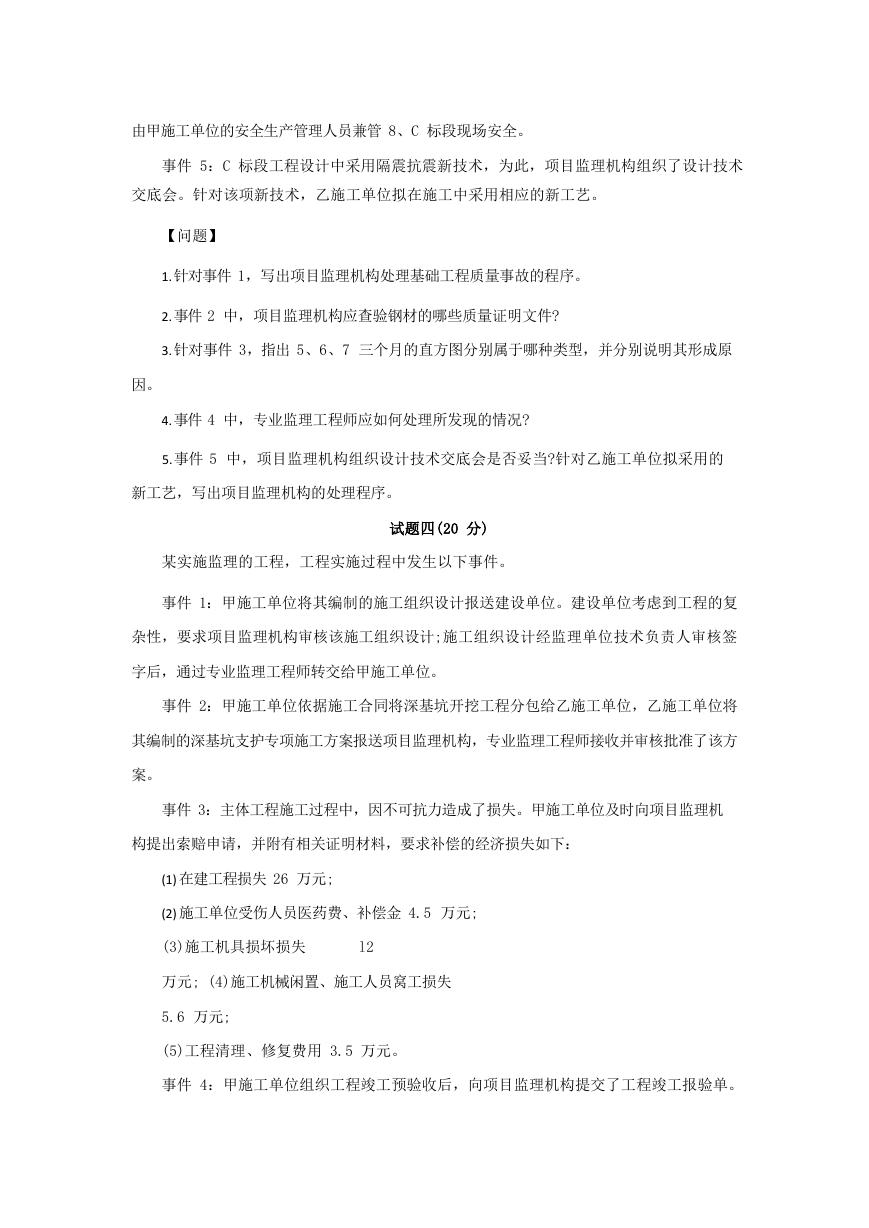

由甲施工单位的安全生产管理人员兼管 8、C 标段现场安全。 事件 5:C 标段工程设计中采用隔震抗震新技术,为此,项目监理机构组织了设计技术 交底会。针对该项新技术,乙施工单位拟在施工中采用相应的新工艺。 【问题】 1.针对事件 1,写出项目监理机构处理基础工程质量事故的程序。 2.事件 2 中,项目监理机构应查验钢材的哪些质量证明文件? 3.针对事件 3,指出 5、6、7 三个月的直方图分别属于哪种类型,并分别说明其形成原 因。 4.事件 4 中,专业监理工程师应如何处理所发现的情况? 5.事件 5 中,项目监理机构组织设计技术交底会是否妥当?针对乙施工单位拟采用的 新工艺,写出项目监理机构的处理程序。 某实施监理的工程,工程实施过程中发生以下事件。 试题四(20 分) 事件 1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复 杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签 字后,通过专业监理工程师转交给甲施工单位。 事件 2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将 其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方 案。 事件 3:主体工程施工过程中,因不可抗力造成了损失。甲施工单位及时向项目监理机 构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下: (1) 在建工程损失 26 万元; (2) 施工单位受伤人员医药费、补偿金 4.5 万元; (3)施工机具损坏损失 l2 万元; (4)施工机械闲置、施工人员窝工损失 5.6 万元; (5)工程清理、修复费用 3.5 万元。 事件 4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。

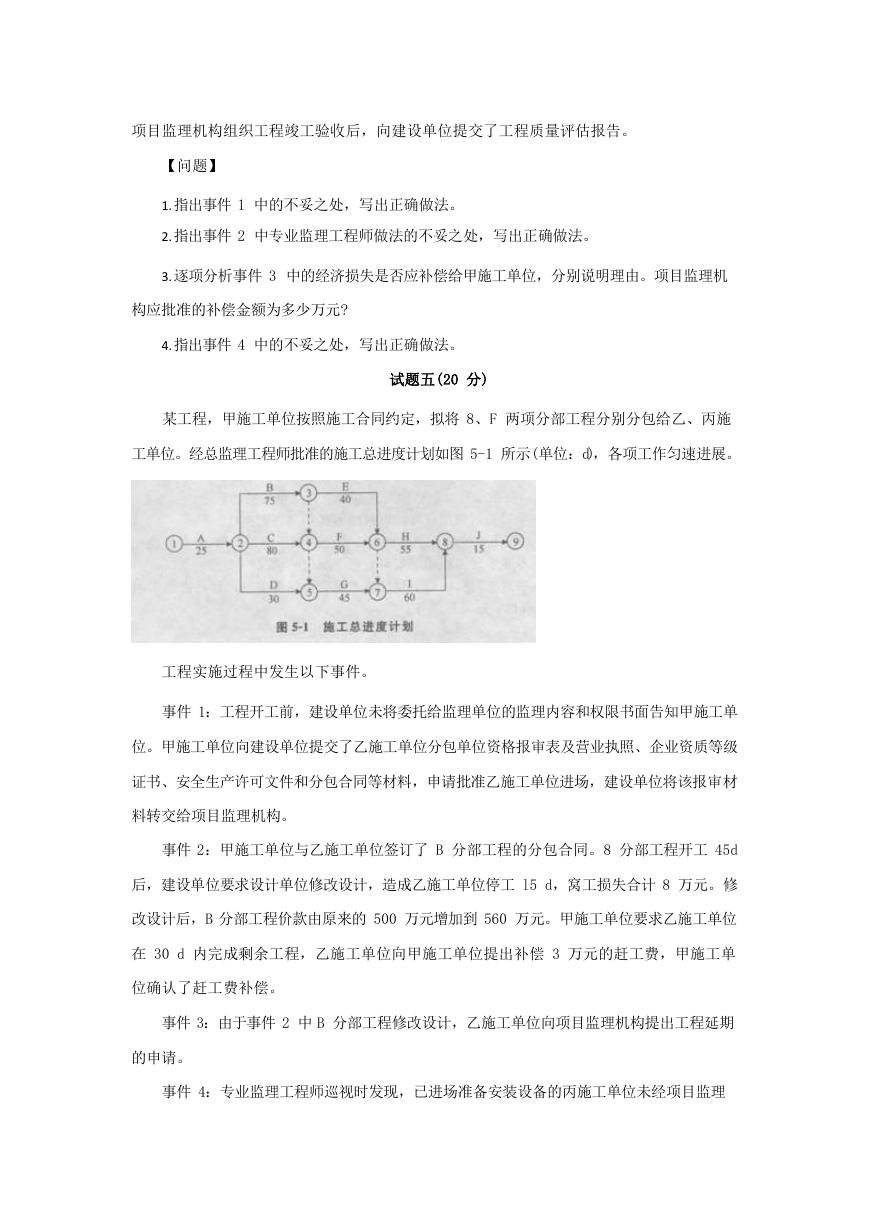

项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。 【问题】 1.指出事件 1 中的不妥之处,写出正确做法。 2.指出事件 2 中专业监理工程师做法的不妥之处,写出正确做法。 3.逐项分析事件 3 中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机 构应批准的补偿金额为多少万元? 4.指出事件 4 中的不妥之处,写出正确做法。 试题五(20 分) 某工程,甲施工单位按照施工合同约定,拟将 8、F 两项分部工程分别分包给乙、丙施 工单位。经总监理工程师批准的施工总进度计划如图 5-1 所示(单位:d),各项工作匀速进展。 工程实施过程中发生以下事件。 事件 1:工程开工前,建设单位未将委托给监理单位的监理内容和权限书面告知甲施工单 位。甲施工单位向建设单位提交了乙施工单位分包单位资格报审表及营业执照、企业资质等级 证书、安全生产许可文件和分包合同等材料,申请批准乙施工单位进场,建设单位将该报审材 料转交给项目监理机构。 事件 2:甲施工单位与乙施工单位签订了 B 分部工程的分包合同。8 分部工程开工 45d 后,建设单位要求设计单位修改设计,造成乙施工单位停工 l5 d,窝工损失合计 8 万元。修 改设计后,B 分部工程价款由原来的 500 万元增加到 560 万元。甲施工单位要求乙施工单位 在 30 d 内完成剩余工程,乙施工单位向甲施工单位提出补偿 3 万元的赶工费,甲施工单 位确认了赶工费补偿。 事件 3:由于事件 2 中 B 分部工程修改设计,乙施工单位向项目监理机构提出工程延期 的申请。 事件 4:专业监理工程师巡视时发现,已进场准备安装设备的丙施工单位未经项目监理

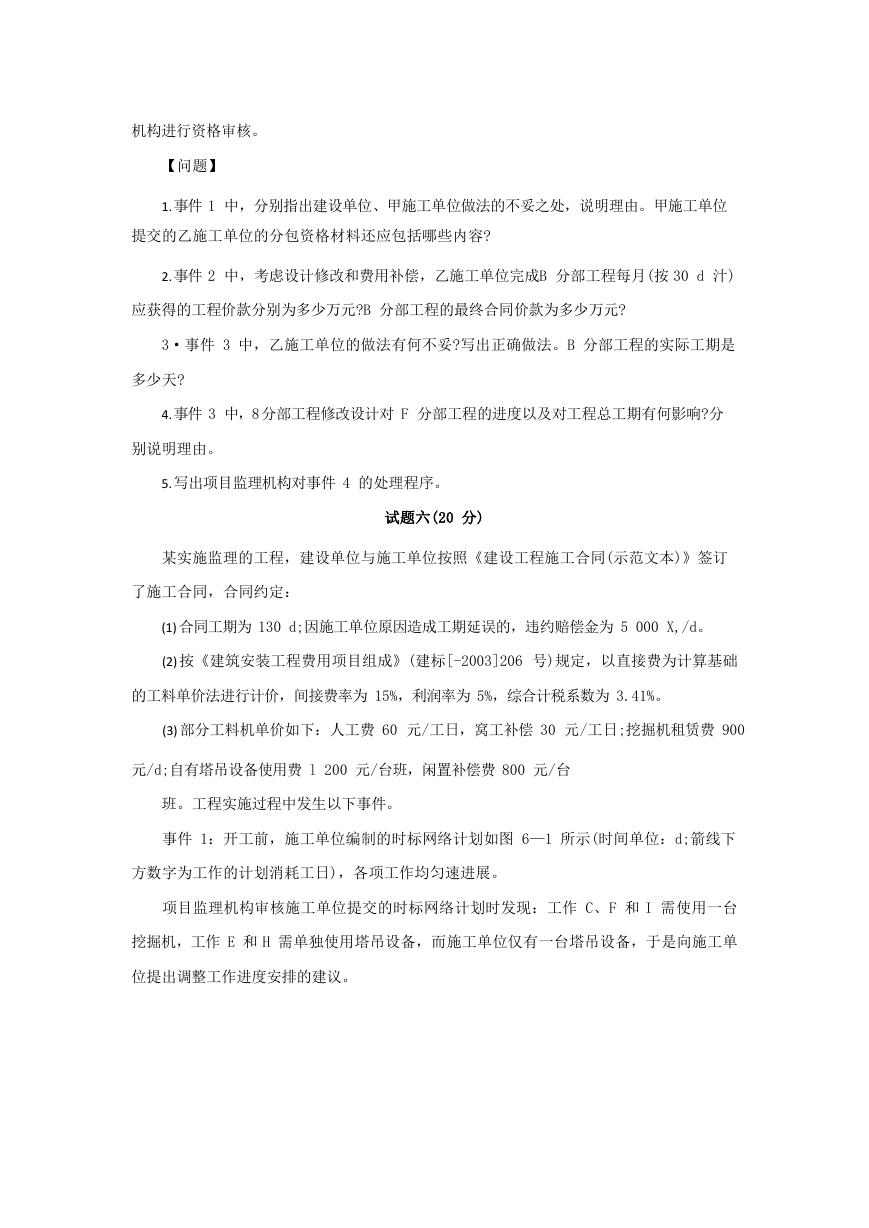

机构进行资格审核。 【问题】 1.事件 1 中,分别指出建设单位、甲施工单位做法的不妥之处,说明理由。甲施工单位 提交的乙施工单位的分包资格材料还应包括哪些内容? 2.事件 2 中,考虑设计修改和费用补偿,乙施工单位完成B 分部工程每月(按 30 d 汁) 应获得的工程价款分别为多少万元?B 分部工程的最终合同价款为多少万元? 3·事件 3 中,乙施工单位的做法有何不妥?写出正确做法。B 分部工程的实际工期是 多少天? 4.事件 3 中,8 分部工程修改设计对 F 分部工程的进度以及对工程总工期有何影响?分 别说明理由。 5.写出项目监理机构对事件 4 的处理程序。 试题六(20 分) 某实施监理的工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订 了施工合同,合同约定: (1) 合同工期为 130 d;因施工单位原因造成工期延误的,违约赔偿金为 5 000 X,/d。 (2) 按《建筑安装工程费用项目组成》(建标[-2003]206 号)规定,以直接费为计算基础 的工料单价法进行计价,间接费率为 15%,利润率为 5%,综合计税系数为 3.41%。 (3) 部分工料机单价如下:人工费 60 元/工日,窝工补偿 30 元/工日;挖掘机租赁费 900 元/d;自有塔吊设备使用费 l 200 元/台班,闲置补偿费 800 元/台 班。工程实施过程中发生以下事件。 事件 1:开工前,施工单位编制的时标网络计划如图 6—1 所示(时间单位:d;箭线下 方数字为工作的计划消耗工日),各项工作均匀速进展。 项目监理机构审核施工单位提交的时标网络计划时发现:工作 C、F 和 I 需使用一台 挖掘机,工作 E 和 H 需单独使用塔吊设备,而施工单位仅有一台塔吊设备,于是向施工单 位提出调整工作进度安排的建议。
事件 2:项目监理机构对施工单位调整后的计划安排进行风险分析,认为因施工单位原因 4 吏:r-作 C 持续时间延长 5 d 的概率是 l5%,使工作D 持续时间延长 l2 d 的概率是 20%, 使工作 G 持续时间延长lo d 的概率是 5%。工作持续时间的延长会导致机械闲置和人员窝工。 事件 3:建设单位要求对工作 E 进行设计变更,该变更使工作 E 的持续时间延长 5 d, 增加用工 150 工日、塔吊设备 5 台班、材料费 18 000 元、相应的措施费 7 000 元。施工 单位向项目监理机构提出变更工程价款和延长工期的要求。 事件 4:由于工作 E 的设计变更,使工作G、H 进场的施工人员不能按期施工,施工 单位向项目监理机构提出相应的窝工补偿要求。 【问题】 1.事件 1 中,应如何调整工作进度安排?调整后的总工期是多少? 2.事件 2 中,直接导致总工期延误 5 d 的风险事件有哪些?说明理由。仅考虑直接导致 总工期延误的风险事件,施工单位的风险量(以费用形式表示)是多少? 3.事件 3 中,项目监理机构应批准的变更价款和工期补偿分别是多少?说明理由。 4.事件 4 中,项目监理机构应批准的窝工补偿是多少?说明理由。 2012年监理工程师考试案例分析真题参考答案 试题一 1.属于施工阶段投资控制工作的有:(2)、(7)、(9)、 (10)。属于施工阶段质量控制工作的有:(4)、(5)、(8)。 第(1)项工作属于设计阶段投资控制工作。 第(3)项工作属于施工阶段进度控制工作。
第(6)项工作属于施工招标阶段的工作。 第(11)、(12)项工作属于工程竣工阶段的工作。 2.事件 2 中的不妥之处及正确做法如下。 (1)不妥之处:总监理工程师应主持召开第一次工地会议。 正确做法:第一次工地会议应由建设单位主持召开。 (2) 不妥之处:总监理工程师主持召开所有专业性监理会议。 正确做法:可根据需要,分别由总监理工程师或专业监理工程师召开专业性监理会议。 (3) 不妥之处:总监理工程师负责编制各专业监理实施细则。 正确做法:监理实施细则由专业监理工程师编写,经总监理工程师批准。 (4) 不妥之处:总监理工程师负责工程计量。 正确做法:由专业监理工程师负责本专业的工程计量工作。 3.根据《建设工程安全生产管理条例》,项目监理机构应审查施工单位报送资料中的以下 内容。 (1) 审查施工单位编制的施工组织设计中的安全技术措施和危险性较大的分部分项工程 安全专项施工方案是否符合工程建设强制性标准要求。 (2) 审查施工单位资质和安全生产许可证是否合法有效。 (3) 审查项目经理和专职安全生产管理人员是否具备合法资格,是否与投标文件相一致。 (4) 审核特种作业人员的特种作业操作资格证书是否合法有效。 (5) 审核施工单位应急救援预案和安全防护措施费用使用计划。 4.“监理工程师通知单”应对施工单位提出下列要求: (1) 指令施工单位停止使用该起重机械; (2) 必须由具有相应资质的单位承担安装工作,并出具自检合格证明,办理验收手续并 签字; (3) 应由检验检测机构对检验合格的起重机械出具安全合格证明文件。 试题二 1.事件 1 中总监理工程师和建设单位做法的不妥之处及变更的正确处理程序如下。 (1) 总监理工程师做法的不妥之处:总监理工程师指令甲施工单位暂停施工后,立即与
分享到:
收藏
