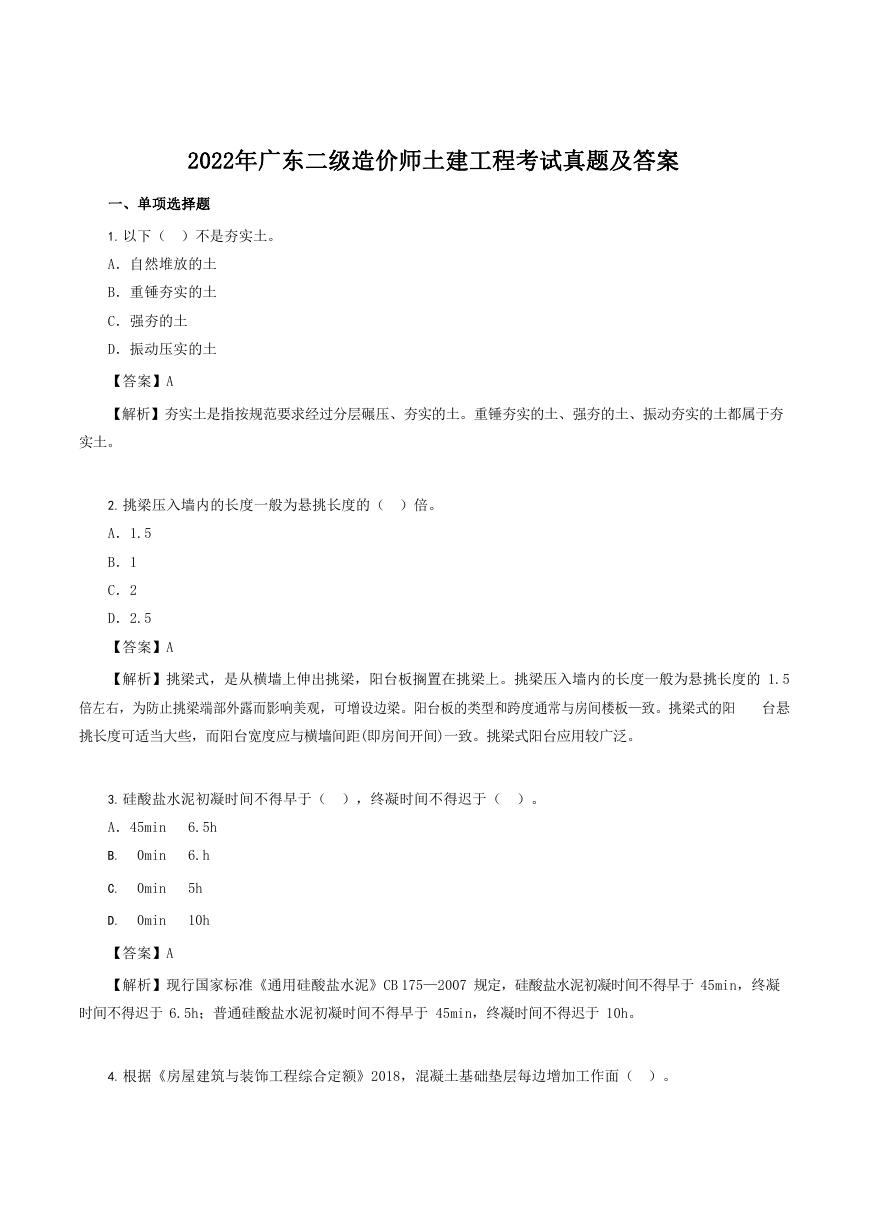

2022年广东二级造价师土建工程考试真题及答案
一、单项选择题
1. 以下( )不是夯实土。
A.自然堆放的土
B.重锤夯实的土
C.强夯的土
D.振动压实的土
【答案】A
【解析】夯实土是指按规范要求经过分层碾压、夯实的土。重锤夯实的土、强夯的土、振动夯实的土都属于夯
实土。
2. 挑梁压入墙内的长度一般为悬挑长度的( )倍。
A.1.5
B.1
C.2
D.2.5
【答案】A
【解析】挑梁式,是从横墙上伸出挑梁,阳台板搁置在挑梁上。挑梁压入墙内的长度一般为悬挑长度的 1.5
倍左右,为防止挑梁端部外露而影响美观,可增设边梁。阳台板的类型和跨度通常与房间楼板—致。挑梁式的阳 台悬
挑长度可适当大些,而阳台宽度应与横墙间距(即房间开间)一致。挑梁式阳台应用较广泛。
3. 硅酸盐水泥初凝时间不得早于( ),终凝时间不得迟于( )。
A.45min
6.5h
B.
C.
D.
0min
6.h
0min
5h
0min
10h
【答案】A
【解析】现行国家标准《通用硅酸盐水泥》CB 175—2007 规定,硅酸盐水泥初凝时间不得早于 45min,终凝
时间不得迟于 6.5h;普通硅酸盐水泥初凝时间不得早于 45min,终凝时间不得迟于 10h。

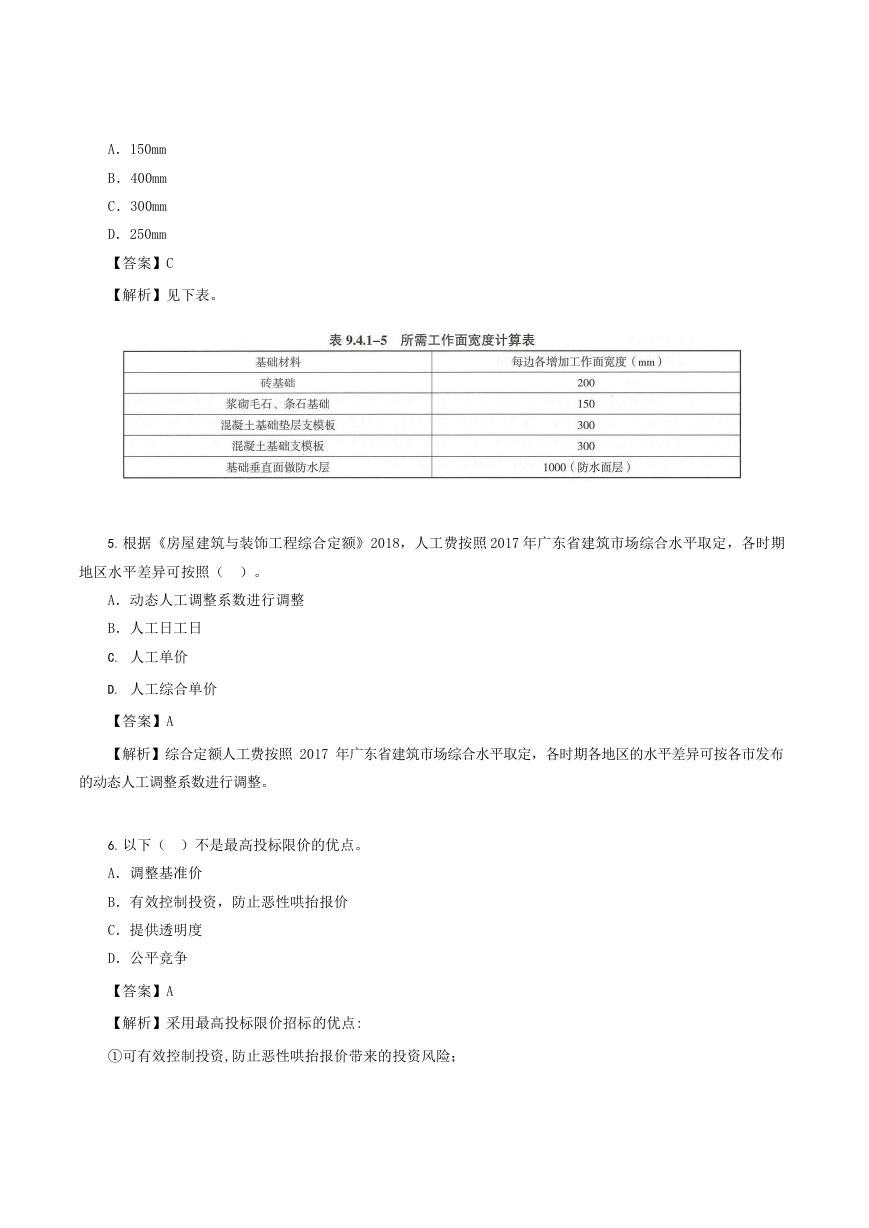

4. 根据《房屋建筑与装饰工程综合定额》2018,混凝土基础垫层每边增加工作面( )。
A.150mm
B.400mm
C.300mm
D.250mm
【答案】C
【解析】见下表。
5. 根据《房屋建筑与装饰工程综合定额》2018,人工费按照 2017 年广东省建筑市场综合水平取定,各时期
地区水平差异可按照( )。
A.动态人工调整系数进行调整
B.人工日工日
C. 人工单价
D. 人工综合单价
【答案】A
【解析】综合定额人工费按照 2017 年广东省建筑市场综合水平取定,各时期各地区的水平差异可按各市发布
的动态人工调整系数进行调整。
6. 以下( )不是最高投标限价的优点。
A.调整基准价
B.有效控制投资,防止恶性哄抬报价
C.提供透明度
D.公平竞争
【答案】A

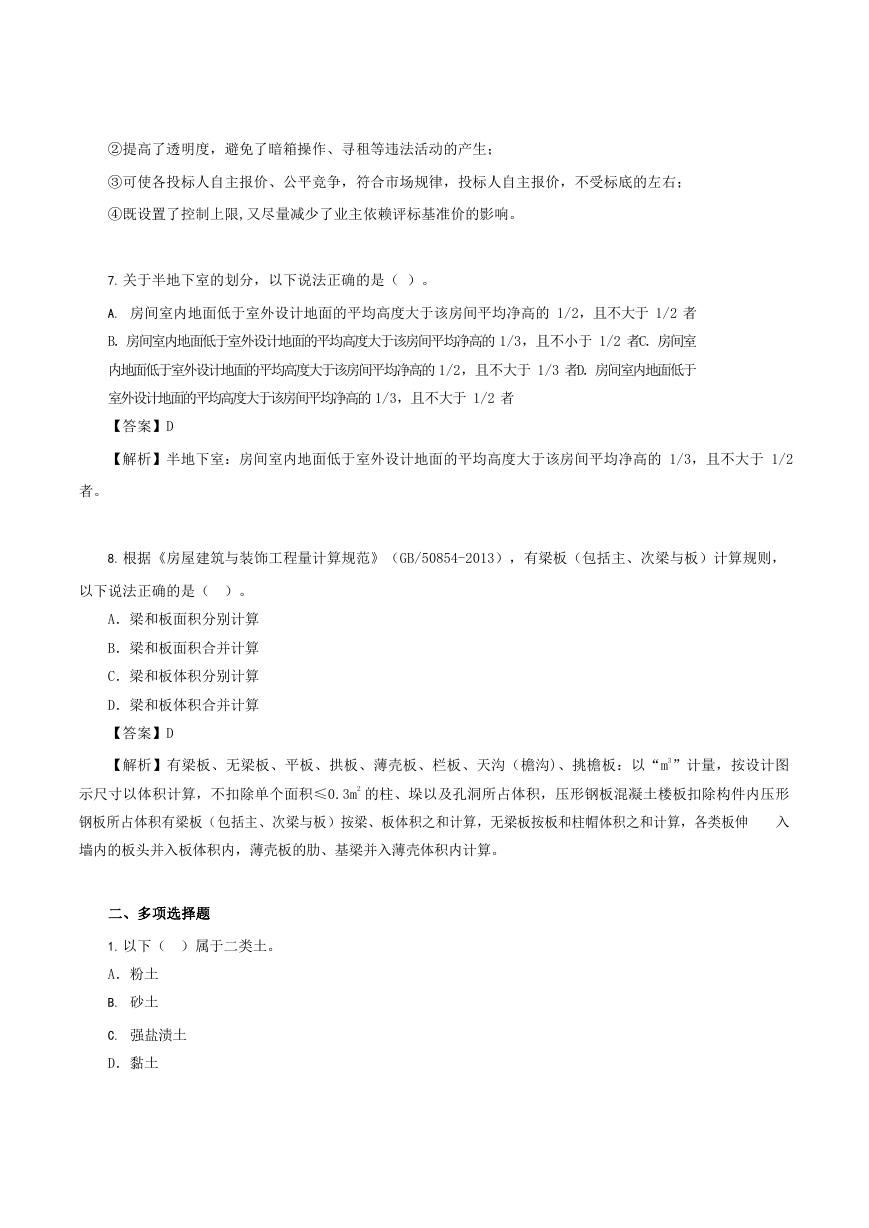

【解析】采用最高投标限价招标的优点:
①可有效控制投资,防止恶性哄抬报价带来的投资风险;
②提高了透明度,避免了暗箱操作、寻租等违法活动的产生;
③可使各投标人自主报价、公平竞争,符合市场规律,投标人自主报价,不受标底的左右;
④既设置了控制上限,又尽量减少了业主依赖评标基准价的影响。
7. 关于半地下室的划分,以下说法正确的是( )。
A. 房间室内地面低于室外设计地面的平均高度大于该房间平均净高的 1/2,且不大于 1/2 者
B.房间室内地面低于室外设计地面的平均高度大于该房间平均净高的 1/3,且不小于 1/2 者C.房间室
内地面低于室外设计地面的平均高度大于该房间平均净高的 1/2,且不大于 1/3 者D.房间室内地面低于
室外设计地面的平均高度大于该房间平均净高的 1/3,且不大于 1/2 者
【答案】D
【解析】半地下室:房间室内地面低于室外设计地面的平均高度大于该房间平均净高的 1/3,且不大于 1/2
者。
8. 根据《房屋建筑与装饰工程量计算规范》(GB/50854-2013),有梁板(包括主、次梁与板)计算规则,
以下说法正确的是( )。
A.梁和板面积分别计算
B.梁和板面积合并计算
C.梁和板体积分别计算
D.梁和板体积合并计算
【答案】D
【解析】有梁板、无梁板、平板、拱板、薄壳板、栏板、天沟(檐沟)、挑檐板:以“m3”计量,按设计图
示尺寸以体积计算,不扣除单个面积≤0.3m2 的柱、垛以及孔洞所占体积,压形钢板混凝土楼板扣除构件内压形
钢板所占体积有梁板(包括主、次梁与板)按梁、板体积之和计算,无梁板按板和柱帽体积之和计算,各类板伸 入
墙内的板头并入板体积内,薄壳板的肋、基梁并入薄壳体积内计算。
二、多项选择题
1. 以下( )属于二类土。
A.粉土
B. 砂土
C. 强盐渍土
D.黏土
E.碎石土
【答案】CDE
【解析】见下表。
2. 以下( )是安全玻璃。
A.钢化玻璃
B.夹丝玻璃
C.夹层玻璃
D.中空玻璃
E.真空玻璃
【答案】ABC
【解析】安全玻璃包括防火玻璃、钢化玻璃、夹丝玻璃、夹层玻璃。
3. 钢筋连接的方法有( )。
A.电弧焊
B.绑扎搭接
C.机械连接
D.电渣压力焊
E.**
【答案】ABCD
【解析】钢筋的连接方法有焊接连接、绑扎搭接连接和机械连接。常用焊接方法有:闪光对焊、电弧焊、电 阻点
焊、电渣压力焊、埋弧压力焊、气压焊等。

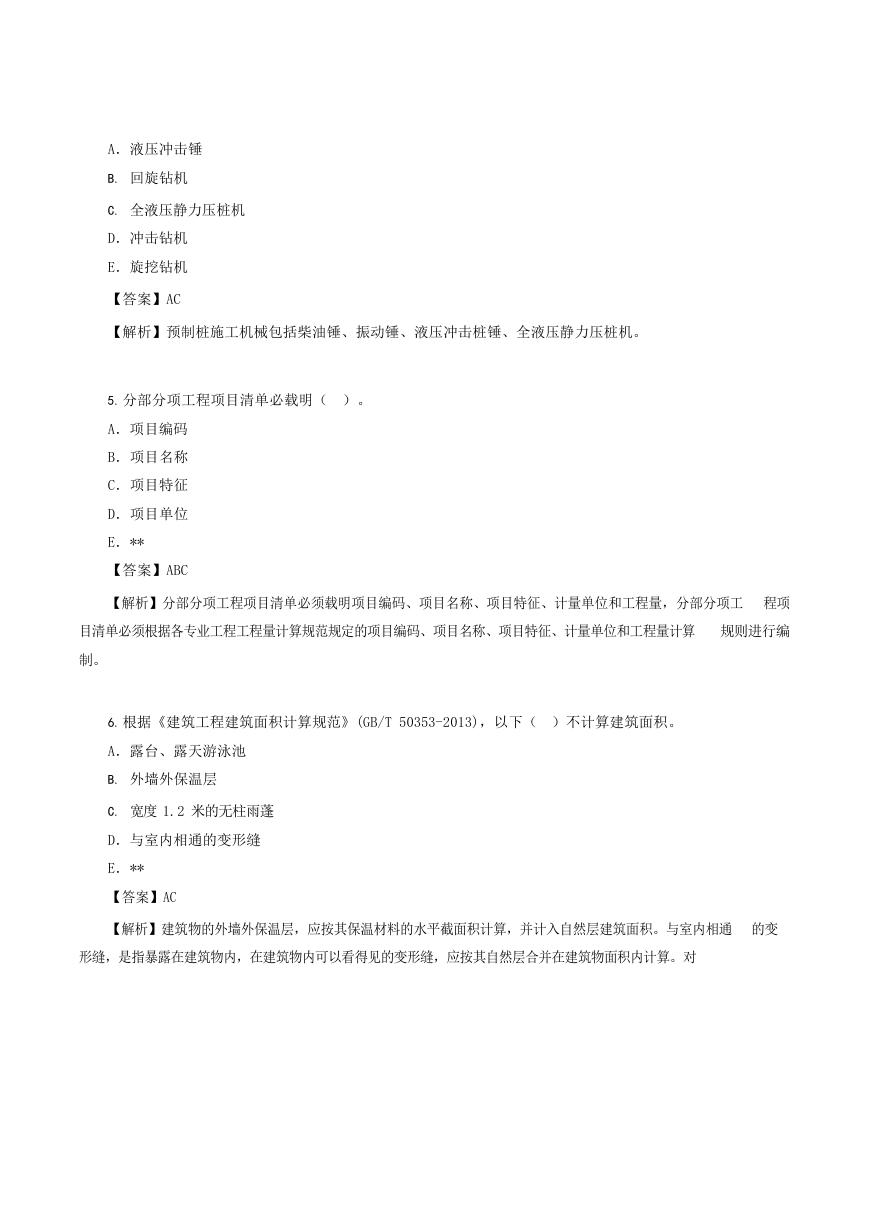

4. 以下( )是预制桩施工机械。
A.液压冲击锤
B. 回旋钻机
C. 全液压静力压桩机
D.冲击钻机
E.旋挖钻机
【答案】AC
【解析】预制桩施工机械包括柴油锤、振动锤、液压冲击桩锤、全液压静力压桩机。
5. 分部分项工程项目清单必载明( )。
A.项目编码
B.项目名称
C.项目特征
D.项目单位
E.**
【答案】ABC
【解析】分部分项工程项目清单必须载明项目编码、项目名称、项目特征、计量单位和工程量,分部分项工 程项
目清单必须根据各专业工程工程量计算规范规定的项目编码、项目名称、项目特征、计量单位和工程量计算 规则进行编
制。
6. 根据《建筑工程建筑面积计算规范》(GB/T 50353-2013),以下( )不计算建筑面积。
A.露台、露天游泳池
B. 外墙外保温层
C. 宽度 1.2 米的无柱雨蓬
D.与室内相通的变形缝
E.**
【答案】AC
【解析】建筑物的外墙外保温层,应按其保温材料的水平截面积计算,并计入自然层建筑面积。与室内相通 的变
形缝,是指暴露在建筑物内,在建筑物内可以看得见的变形缝,应按其自然层合并在建筑物面积内计算。对

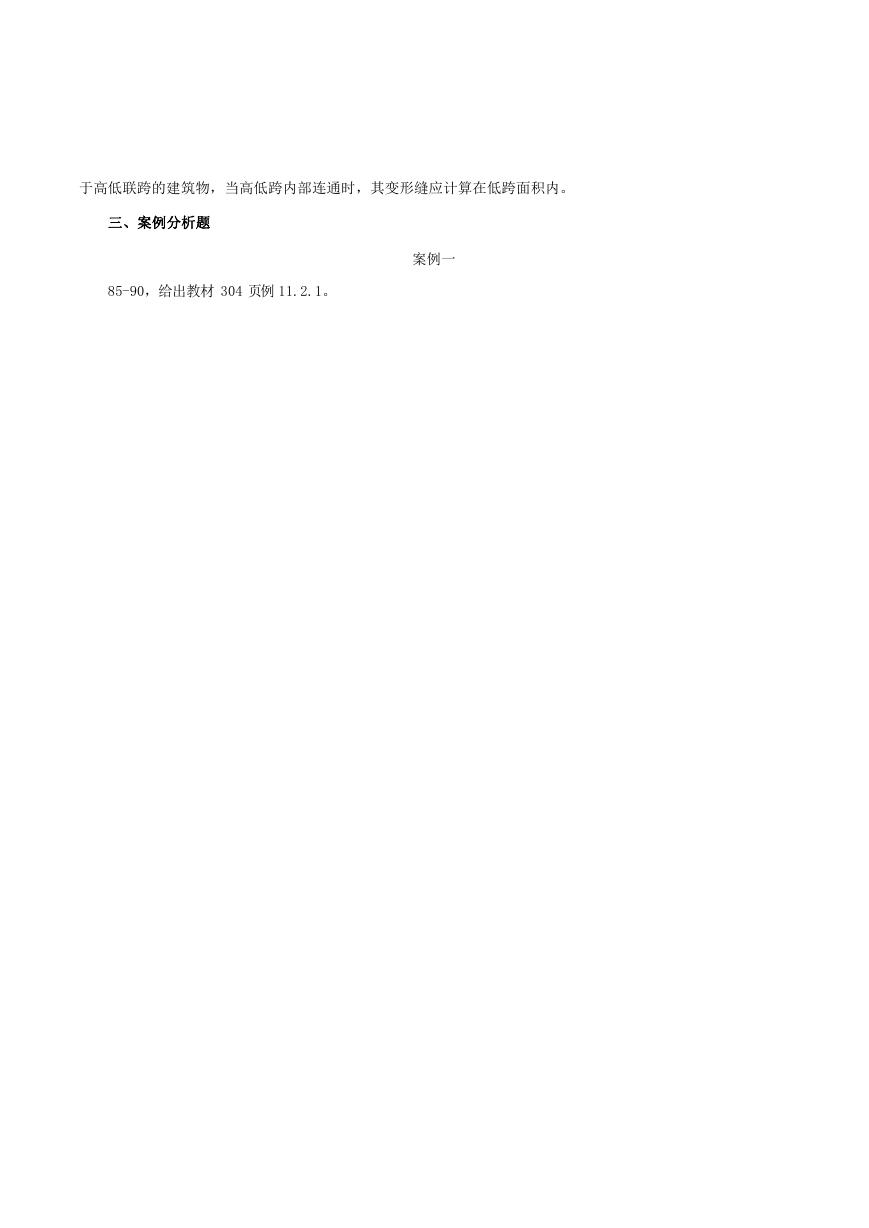

于高低联跨的建筑物,当高低跨内部连通时,其变形缝应计算在低跨面积内。
三、案例分析题
85-90,给出教材 304 页例 11.2.1。

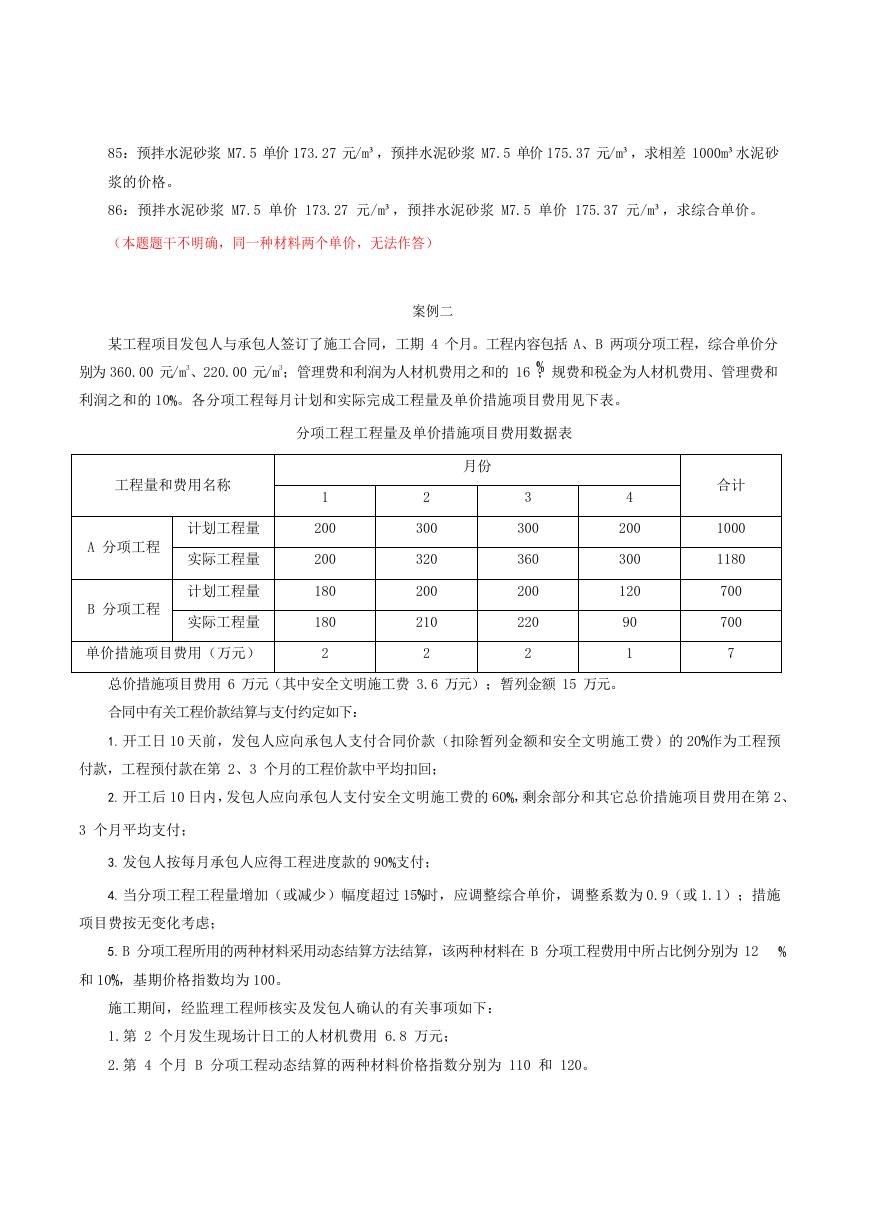

案例一
85:预拌水泥砂浆 M7.5 单价 173.27 元/m³,预拌水泥砂浆 M7.5 单价 175.37 元/m³,求相差 1000m³水泥砂
浆的价格。
86:预拌水泥砂浆 M7.5 单价 173.27 元/m³,预拌水泥砂浆 M7.5 单价 175.37 元/m³,求综合单价。
(本题题干不明确,同一种材料两个单价,无法作答)
案例二
某工程项目发包人与承包人签订了施工合同,工期 4 个月。工程内容包括 A、B 两项分项工程,综合单价分
别为 360.00 元/m3、220.00 元/m3;管理费和利润为人材机费用之和的 16 ;规费和税金为人材机费用、管理费和
利润之和的 10 。各分项工程每月计划和实际完成工程量及单价措施项目费用见下表。
分项工程工程量及单价措施项目费用数据表
月份
工程量和费用名称
A 分项工程
B 分项工程
计划工程量
实际工程量
计划工程量
实际工程量
单价措施项目费用(万元)
1
200
200
180
180
2
2
300
320
200
210
2
3
300
360
200
220
2
4
200
300
120
90
1
合计
1000
1180
700
700
7
总价措施项目费用 6 万元(其中安全文明施工费 3.6 万元);暂列金额 15 万元。
合同中有关工程价款结算与支付约定如下:
1. 开工日 10 天前,发包人应向承包人支付合同价款(扣除暂列金额和安全文明施工费)的 20 作为工程预
付款,工程预付款在第 2、3 个月的工程价款中平均扣回;
2. 开工后 10 日内,发包人应向承包人支付安全文明施工费的 60 ,剩余部分和其它总价措施项目费用在第 2、
3 个月平均支付;
3. 发包人按每月承包人应得工程进度款的 90 支付;
4. 当分项工程工程量增加(或减少)幅度超过 15 时,应调整综合单价,调整系数为 0.9(或 1.1);措施
项目费按无变化考虑;
5. B 分项工程所用的两种材料采用动态结算方法结算,该两种材料在 B 分项工程费用中所占比例分别为 12
和 10 ,基期价格指数均为 100。
施工期间,经监理工程师核实及发包人确认的有关事项如下:
1.第 2 个月发生现场计日工的人材机费用 6.8 万元;
2.第 4 个月 B 分项工程动态结算的两种材料价格指数分别为 110 和 120。

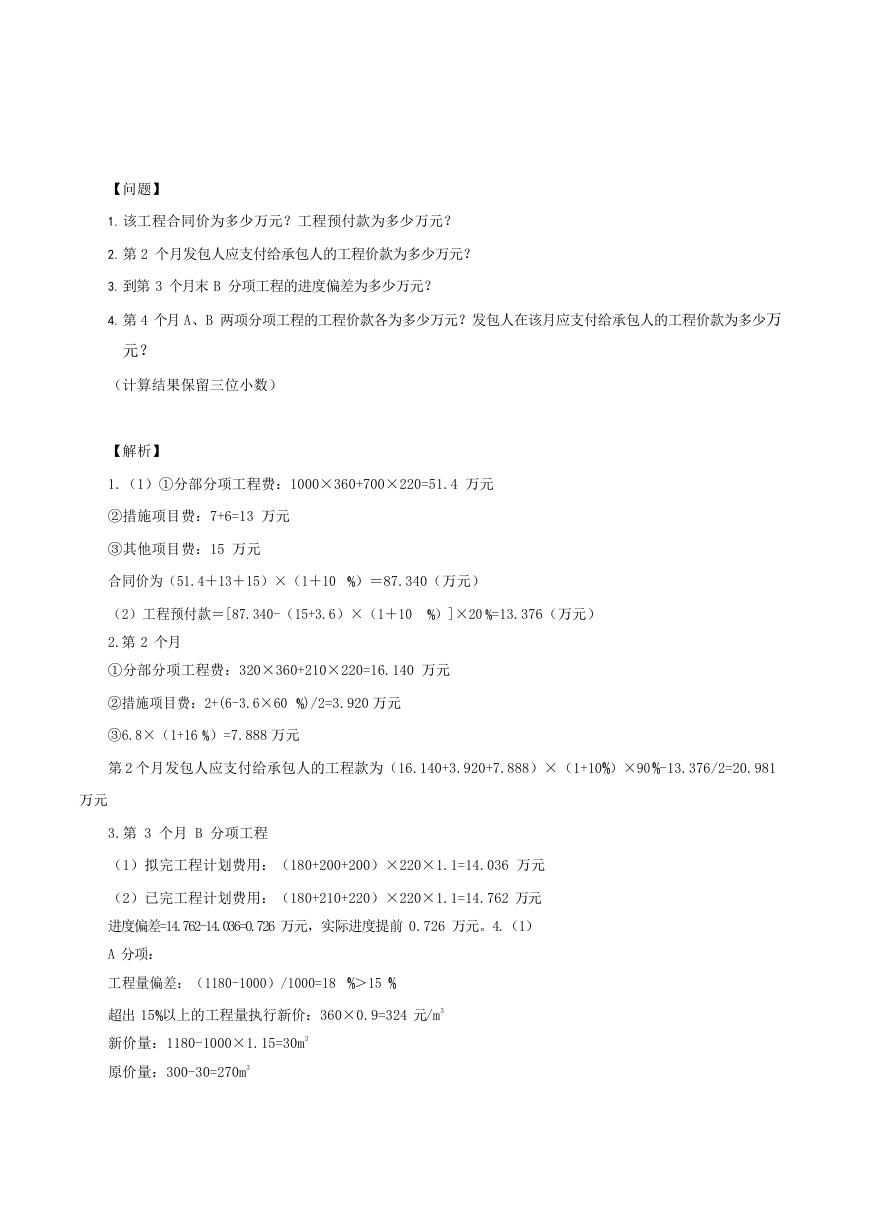

【问题】
1. 该工程合同价为多少万元?工程预付款为多少万元?
2. 第 2 个月发包人应支付给承包人的工程价款为多少万元?
3. 到第 3 个月末 B 分项工程的进度偏差为多少万元?
4. 第 4 个月 A、B 两项分项工程的工程价款各为多少万元?发包人在该月应支付给承包人的工程价款为多少万
元?
(计算结果保留三位小数)
【解析】
1.(1)①分部分项工程费:1000×360+700×220=51.4 万元
②措施项目费:7+6=13 万元
③其他项目费:15 万元
合同价为(51.4+13+15)×(1+10 )=87.340(万元)
(2)工程预付款=[87.340-(15+3.6)×(1+10 )]×20 =13.376(万元)
2.第 2 个月
①分部分项工程费:320×360+210×220=16.140 万元
②措施项目费:2+(6-3.6×60
)/2=3.920 万元
③6.8×(1+16 )=7.888 万元
第 2 个月发包人应支付给承包人的工程款为(16.140+3.920+7.888)×(1+10 )×90 -13.376/2=20.981
万元
3.第 3 个月 B 分项工程
(1)拟完工程计划费用:(180+200+200)×220×1.1=14.036 万元
(2)已完工程计划费用:(180+210+220)×220×1.1=14.762 万元
进度偏差=14.762-14.036=0.726 万元,实际进度提前 0.726 万元。4.(1)
A 分项:
工程量偏差:(1180-1000)/1000=18 >15
超出 15 以上的工程量执行新价:360×0.9=324 元/m3
新价量:1180-1000×1.15=30m3
原价量:300-30=270m3
