2019 年一级建造师《机电工程管理与实务》考试真题及答案
二、多选题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1
三、案例分析题(共 5 题,1-3 题每题 20 分,4-5 题每题 30 分。请根据背景资料,按要
(二)
(三)
(四)

(五)

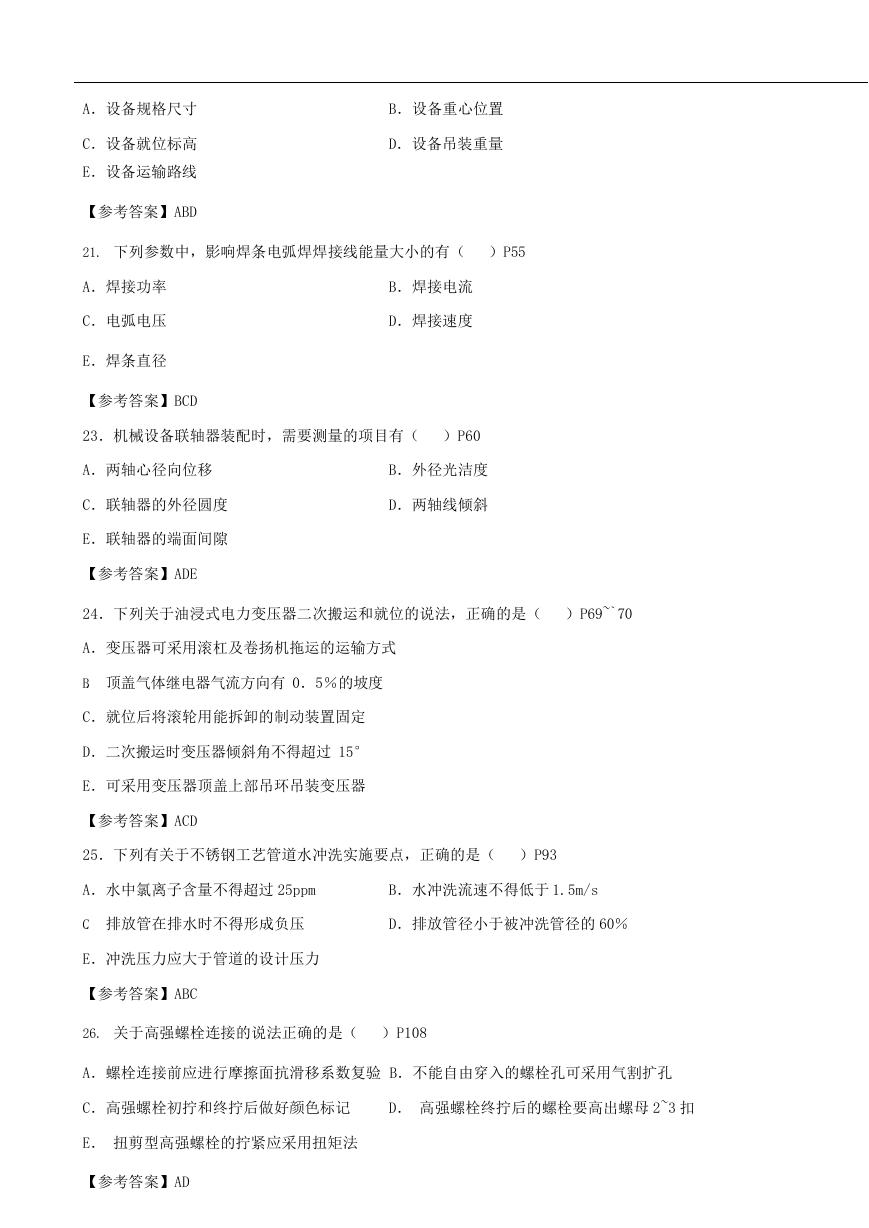

2019 年一级建造师《机电工程管理与实务》考试真题及答案 一:单项选择题(共 20 题,每题 1 分,每题的备选项中只有一个最符合题意) 1.下列管材中,属于金属层状复合材料的是( ) P4 A.镍基合金钢管 C.铝塑复合钢管 【参考答案】B B.衬不锈钢复合钢管 D.衬聚四氟乙烯钢管 2.关于互感器性能的说法,错误的是( )P24 A.将大电流变换成小电流 B.将仪表与高压隔离 C.使测量仪表实现标准化 D.可以直接测量电能 【参考答案】D 3. 关于工程测量的说法,错误的是( )P25 A.通常机电工程的测量精度高于建筑工程 B.机电工程的测量贯穿与工程施工全过程 C.必须对建设单位提供的基准点进行复测 D.工程测量工序与工程施工工序密切相关 【参考答案】C 4. 锅炉钢结构组件吊装时,与吊点选择无关的是( )P110 A.组件的结构强度和刚度 B.吊装机具的起升高度 C.起重机索具的安全要求 D.锅炉钢结构开口方式 【参考答案】D 5. 关于自动化仪表取源部件的安装要求,正确的是( )P125~126 A.合金钢管道上的开孔采用气割加工 B. 取源部件安装后与管道同时进行压力试验 C.绝热官道上安装的取源部件不应露出绝热层 D.取源阀门与管道的连接采用卡套式接头 【参考答案】B 6. 用氯丁乳水泥砂浆衬里的防腐蚀方法属于( )P135 A.介质处理 C. 覆盖层 【参考答案】C B.缓蚀剂 D.电化学保护
7. 关于保温结构的说法,正确的是( )P142
A.保冷结构与保温结构相同 B.保温结构任何条件下都不需要防潮 C.保冷管道与保温管道各层的功能不同 D.保温结构与保冷结构的热量流动方向相反 【参考答案】D 8. 施工阶段项目成本控制要点包括( )P333 A.落实成本计划 C.成本计划分解 【参考答案】A B.成本预测 D.成本考核 9. 电梯制造厂提供的资料不包括( )P207 A.井道布置图 B.产品合格证明文件 C.电梯使用说明 D.电梯安装方案 【参考答案】D 10. 下列属于气体灭火系统组成的是( )P216 A.储存装置 C.过滤装置 【参考答案】A B.发生装置 D.混合装置 11. 设备采购实施阶段的工作不包括( )P260 A.报价与评审 C.催交与检验 【参考答案】D B.接受请购文件 D.编制采购计划 12. 以下施工组织设计的编制依据中,不属于工程文件的是( )P273 A.施工图纸 C.技术协议 【参考答案】B B.标准规范 D.会议纪要 13. 下列关于保修期的说法,符合规定的是( )P428 A.保修自竣工验收合格之日计算 B.电气设备工程的最低保修期为 3 年 C.供暖管道的最低保修期为 1 年 D.给排水管道工程的最低保修期为 5 年 【参考答案】A 14. 不合格品经设计单位检测满足使用要求,可采取的处理方式是( )P388 A.返修处理 B.返工处理
C.不作处理 【参考答案】C D.降级使用 离心式给水泵试运转后,不必进行的工作是()P406 C.清水冲洗泵 D.排除积液 A.关闭泵的入口阀门 B.关闭附属系统的阀门 【参考答案】C 15. 关于计量器具的使用管理规定,正确的是( )P434 A.计量器具的测量极限误差大于被测对象所能允许的极限误差 B.检测器具应采用相同的防护措施混合存放 C.封存的计量器具办理启用手续后不需检定 D.对检定标识不清的计量器具应视为不合格 【参考答案】D 16. 临时用电组织设计的主要内容不包括( )P439 A.电费的计算方式 B.电源的接线位置 C.配电箱的安装位置 D.电路接线系统图 【参考答案】A 17. 产地存储库与使用单位之间的油气管道属于( )P447 A.动力管道 C.公用管道 【参考答案】D B.工业管道 D.长输管道 18. 自动化仪表安装工程中,主控制室的仪表分部工程不包括( )P459 A.取源部件安装 C.电源设备安装 【参考答案】A B.仪表线路安装 D.仪表盘柜安装 19. 属于安装工程一般项目的是( )P486 A.保证主要使用功能要求的检验项目 B.保证工程安全、节能和环保的检验项目 C.因无法定量而采取定性检验的项目 D.确定该检验批主要性能的检验项目 【参考答案】C 二、多选题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至少有 1 个错项。错 选,本题不得分:少选,所选的每个选项得 0.5 分) 20. 设计吊装工艺设计中,吊装参数表的主要内容包括( )P40
A.设备规格尺寸 C.设备就位标高 E.设备运输路线 【参考答案】ABD B.设备重心位置 D.设备吊装重量 21. 下列参数中,影响焊条电弧焊焊接线能量大小的有( )P55 A.焊接功率 C.电弧电压 E.焊条直径 【参考答案】BCD B.焊接电流 D.焊接速度 23.机械设备联轴器装配时,需要测量的项目有( )P60 A.两轴心径向位移 C.联轴器的外径圆度 E.联轴器的端面间隙 【参考答案】ADE B.外径光洁度 D.两轴线倾斜 24.下列关于油浸式电力变压器二次搬运和就位的说法,正确的是( )P69~`70 A.变压器可采用滚杠及卷扬机拖运的运输方式 B. 顶盖气体继电器气流方向有 0.5%的坡度 C.就位后将滚轮用能拆卸的制动装置固定 D.二次搬运时变压器倾斜角不得超过 15° E.可采用变压器顶盖上部吊环吊装变压器 【参考答案】ACD 25.下列有关于不锈钢工艺管道水冲洗实施要点,正确的是( )P93 A.水中氯离子含量不得超过 25ppm B.水冲洗流速不得低于 1.5m/s C. 排放管在排水时不得形成负压 D.排放管径小于被冲洗管径的 60% E.冲洗压力应大于管道的设计压力 【参考答案】ABC 26. 关于高强螺栓连接的说法正确的是( )P108 A.螺栓连接前应进行摩擦面抗滑移系数复验 B.不能自由穿入的螺栓孔可采用气割扩孔 C.高强螺栓初拧和终拧后做好颜色标记 D. 高强螺栓终拧后的螺栓要高出螺母 2~3 扣 E. 扭剪型高强螺栓的拧紧应采用扭矩法 【参考答案】AD

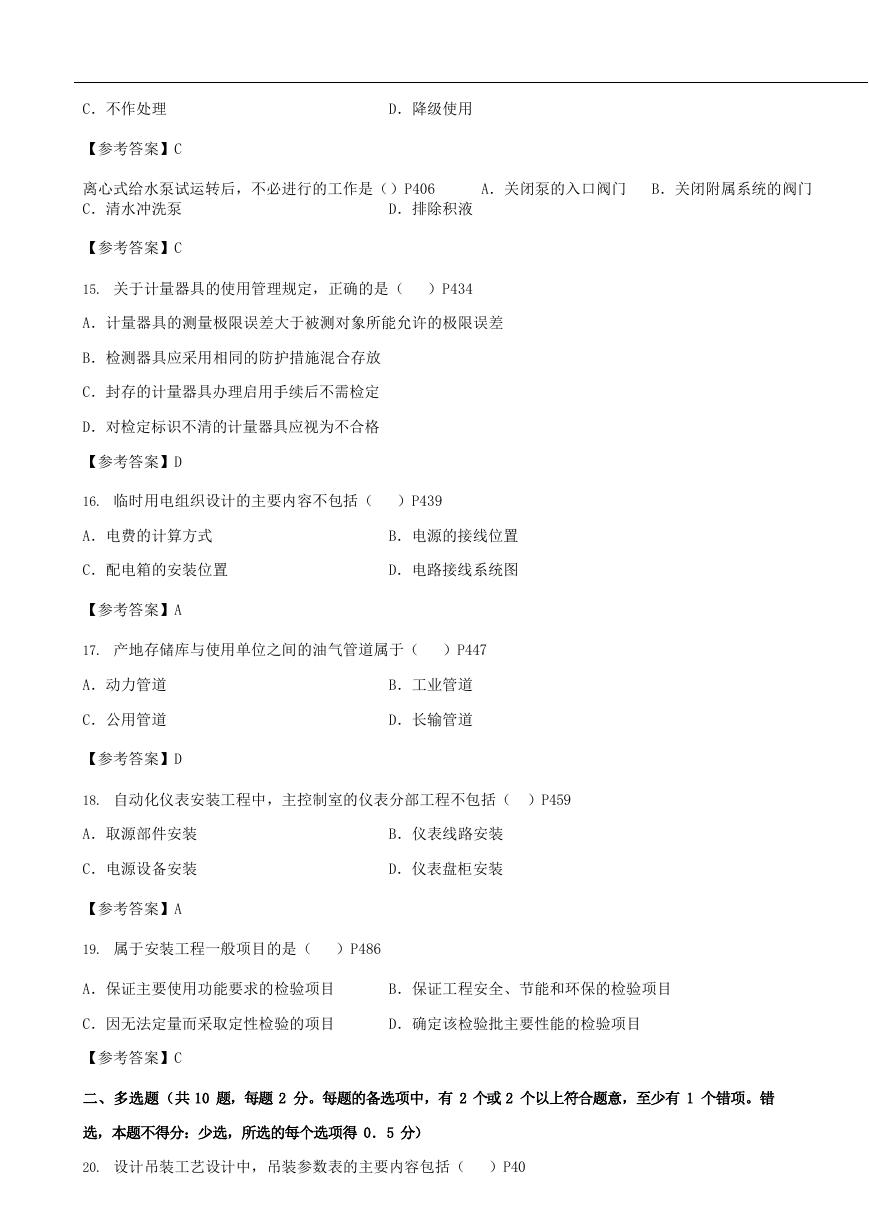

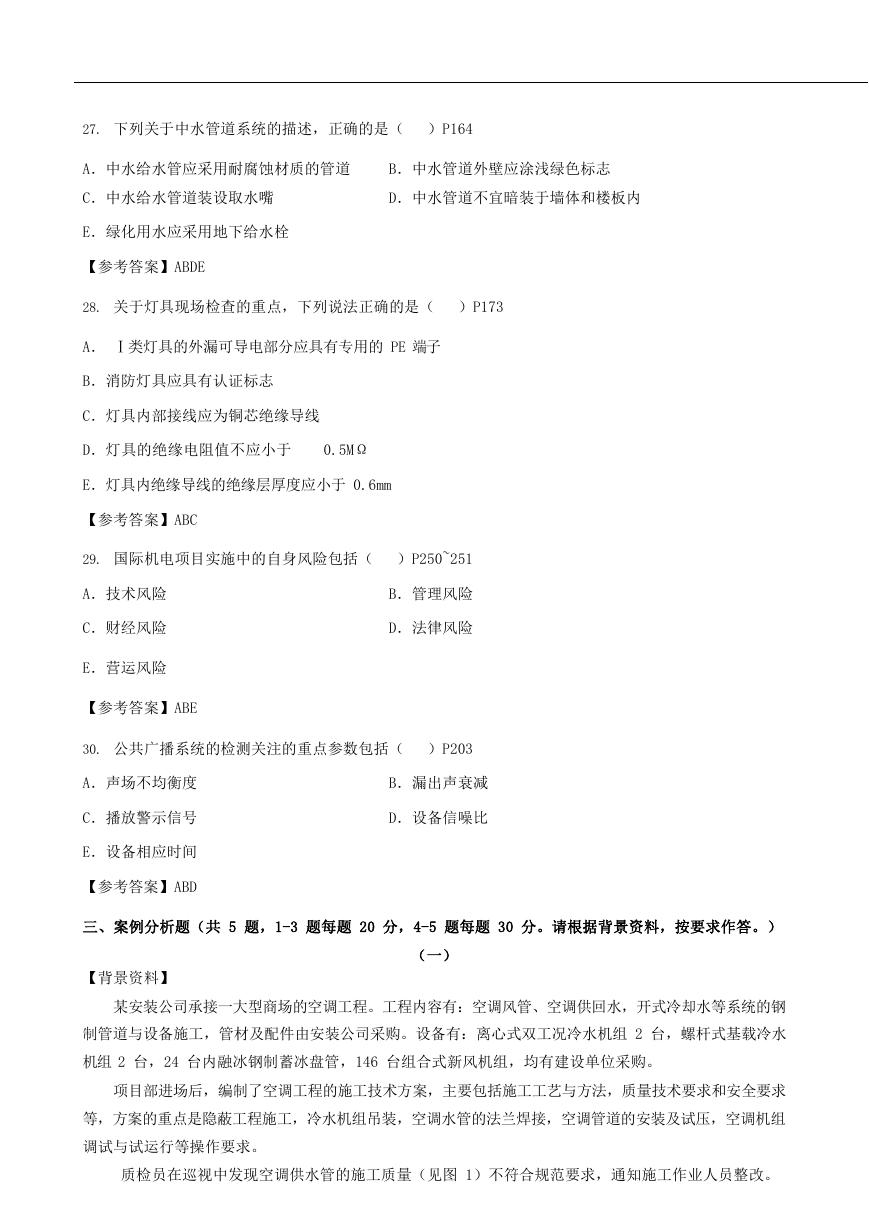

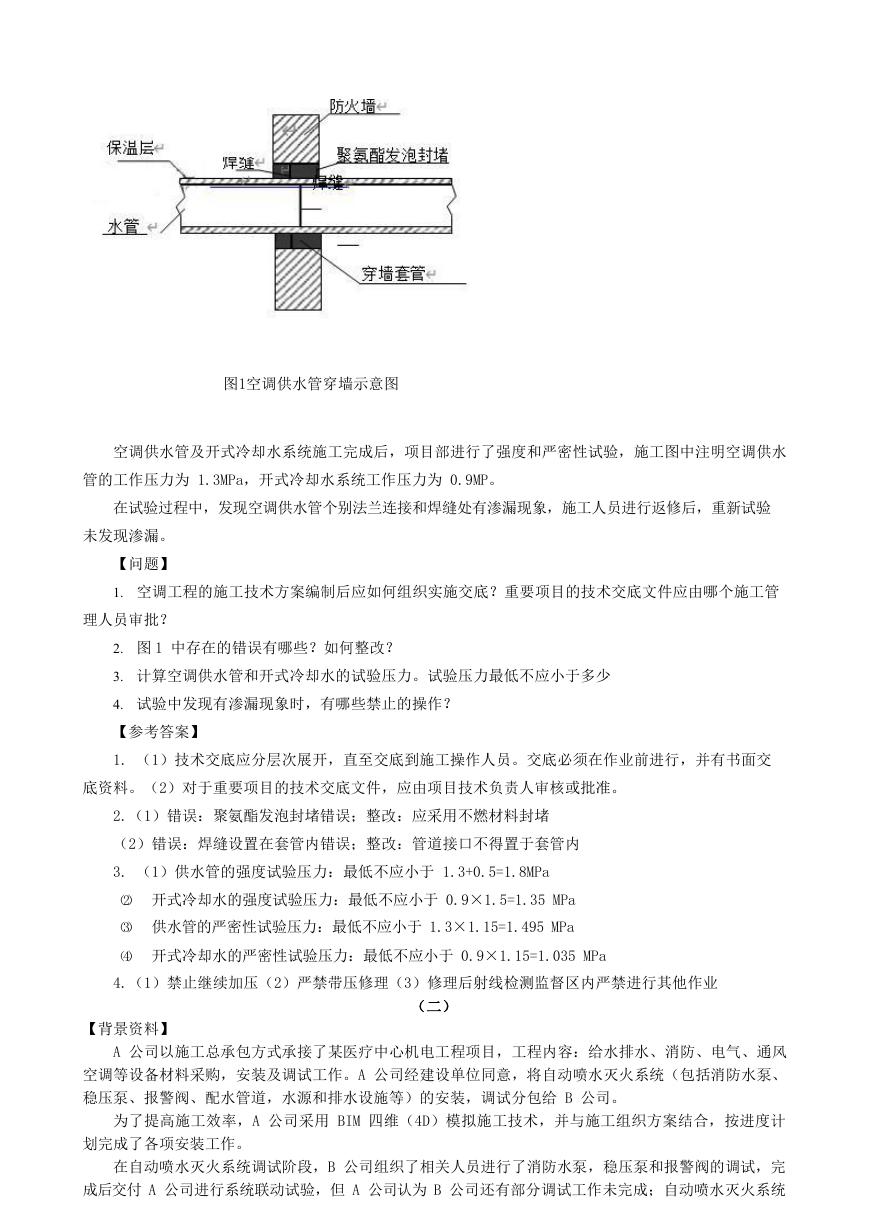

27. 下列关于中水管道系统的描述,正确的是( )P164 A.中水给水管应采用耐腐蚀材质的管道 B.中水管道外壁应涂浅绿色标志 C.中水给水管道装设取水嘴 D.中水管道不宜暗装于墙体和楼板内 E.绿化用水应采用地下给水栓 【参考答案】ABDE 28. 关于灯具现场检查的重点,下列说法正确的是( )P173 A. Ⅰ类灯具的外漏可导电部分应具有专用的 PE 端子 B.消防灯具应具有认证标志 C.灯具内部接线应为铜芯绝缘导线 D.灯具的绝缘电阻值不应小于 0.5MΩ E.灯具内绝缘导线的绝缘层厚度应小于 0.6mm 【参考答案】ABC 29. 国际机电项目实施中的自身风险包括( )P250~251 A.技术风险 C.财经风险 E.营运风险 【参考答案】ABE B.管理风险 D.法律风险 30. 公共广播系统的检测关注的重点参数包括( )P203 A.声场不均衡度 C.播放警示信号 E.设备相应时间 【参考答案】ABD B.漏出声衰减 D.设备信噪比 三、案例分析题(共 5 题,1-3 题每题 20 分,4-5 题每题 30 分。请根据背景资料,按要求作答。) 【背景资料】 (一) 某安装公司承接一大型商场的空调工程。工程内容有:空调风管、空调供回水,开式冷却水等系统的钢 制管道与设备施工,管材及配件由安装公司采购。设备有:离心式双工况冷水机组 2 台,螺杆式基载冷水 机组 2 台,24 台内融冰钢制蓄冰盘管,146 台组合式新风机组,均有建设单位采购。 项目部进场后,编制了空调工程的施工技术方案,主要包括施工工艺与方法,质量技术要求和安全要求 等,方案的重点是隐蔽工程施工,冷水机组吊装,空调水管的法兰焊接,空调管道的安装及试压,空调机组 调试与试运行等操作要求。 质检员在巡视中发现空调供水管的施工质量(见图 1)不符合规范要求,通知施工作业人员整改。

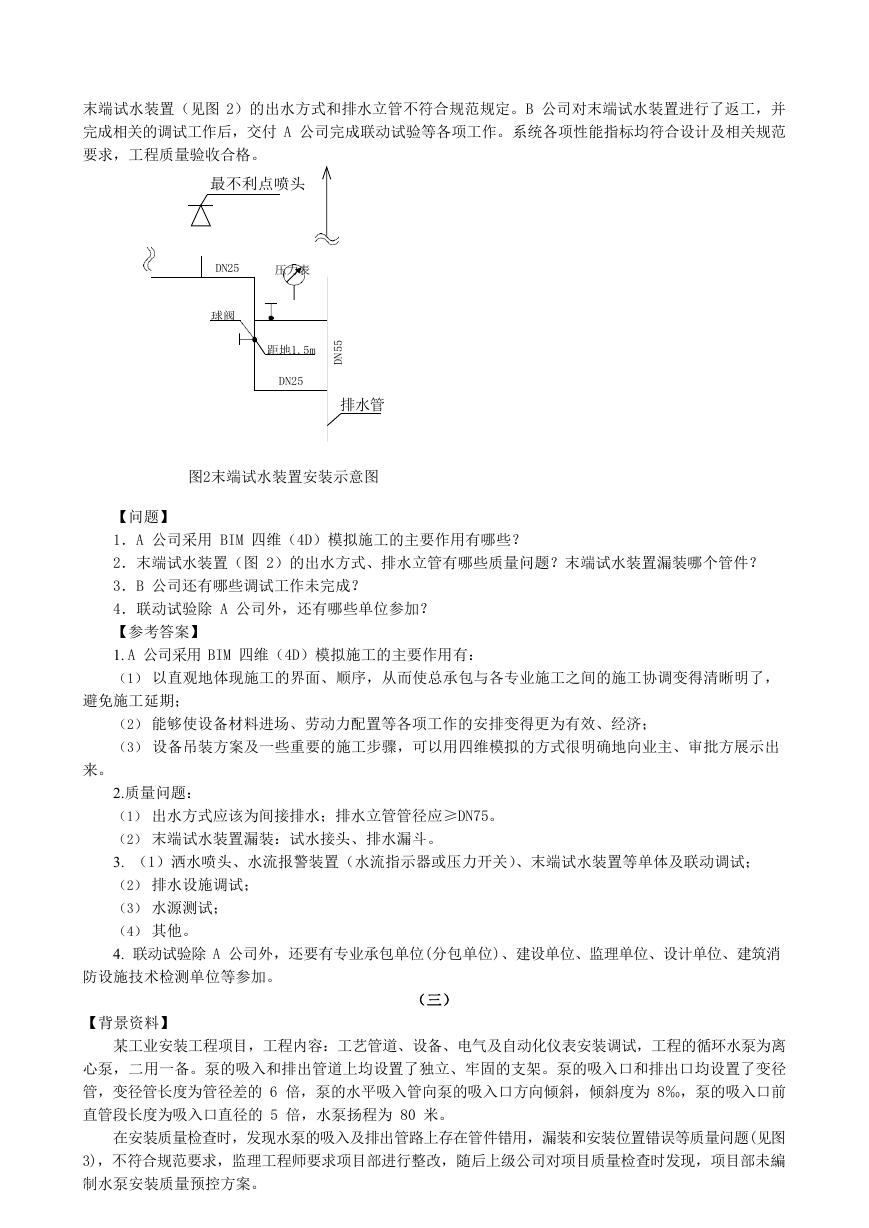

图1空调供水管穿墙示意图 空调供水管及开式冷却水系统施工完成后,项目部进行了强度和严密性试验,施工图中注明空调供水 管的工作压力为 1.3MPa,开式冷却水系统工作压力为 0.9MP。 在试验过程中,发现空调供水管个别法兰连接和焊缝处有渗漏现象,施工人员进行返修后,重新试验 未发现渗漏。 【问题】 1. 空调工程的施工技术方案编制后应如何组织实施交底?重要项目的技术交底文件应由哪个施工管 理人员审批? 2. 图 1 中存在的错误有哪些?如何整改? 3. 计算空调供水管和开式冷却水的试验压力。试验压力最低不应小于多少 4. 试验中发现有渗漏现象时,有哪些禁止的操作? 【参考答案】 1. (1)技术交底应分层次展开,直至交底到施工操作人员。交底必须在作业前进行,并有书面交 底资料。(2)对于重要项目的技术交底文件,应由项目技术负责人审核或批准。 2.(1)错误:聚氨酯发泡封堵错误;整改:应采用不燃材料封堵 (2)错误:焊缝设置在套管内错误;整改:管道接口不得置于套管内 3. (1)供水管的强度试验压力:最低不应小于 1.3+0.5=1.8MPa (2) 开式冷却水的强度试验压力:最低不应小于 0.9×1.5=1.35 MPa (3) 供水管的严密性试验压力:最低不应小于 1.3×1.15=1.495 MPa (4) 开式冷却水的严密性试验压力:最低不应小于 0.9×1.15=1.035 MPa 4.(1)禁止继续加压(2)严禁带压修理(3)修理后射线检测监督区内严禁进行其他作业 【背景资料】 (二) A 公司以施工总承包方式承接了某医疗中心机电工程项目,工程内容:给水排水、消防、电气、通风 空调等设备材料采购,安装及调试工作。A 公司经建设单位同意,将自动喷水灭火系统(包括消防水泵、 稳压泵、报警阀、配水管道,水源和排水设施等)的安装,调试分包给 B 公司。 为了提高施工效率,A 公司采用 BIM 四维(4D)模拟施工技术,并与施工组织方案结合,按进度计 划完成了各项安装工作。 在自动喷水灭火系统调试阶段,B 公司组织了相关人员进行了消防水泵,稳压泵和报警阀的调试,完 成后交付 A 公司进行系统联动试验,但 A 公司认为 B 公司还有部分调试工作未完成;自动喷水灭火系统
末端试水装置(见图 2)的出水方式和排水立管不符合规范规定。B 公司对末端试水装置进行了返工,并 完成相关的调试工作后,交付 A 公司完成联动试验等各项工作。系统各项性能指标均符合设计及相关规范 要求,工程质量验收合格。 最不利点喷头 DN25 压力表 球阀 距地1.5m 5 5 N D DN25 排水管 图2末端试水装置安装示意图 【问题】 1.A 公司采用 BIM 四维(4D)模拟施工的主要作用有哪些? 2.末端试水装置(图 2)的出水方式、排水立管有哪些质量问题?末端试水装置漏装哪个管件? 3.B 公司还有哪些调试工作未完成? 4.联动试验除 A 公司外,还有哪些单位参加? 【参考答案】 1. A 公司采用 BIM 四维(4D)模拟施工的主要作用有: (1) 以直观地体现施工的界面、顺序,从而使总承包与各专业施工之间的施工协调变得清晰明了, 避免施工延期; (2) 能够使设备材料进场、劳动力配置等各项工作的安排变得更为有效、经济; (3) 设备吊装方案及一些重要的施工步骤,可以用四维模拟的方式很明确地向业主、审批方展示出 来。 2.质量问题: (1) 出水方式应该为间接排水;排水立管管径应≥DN75。 (2) 末端试水装置漏装:试水接头、排水漏斗。 3. (1)洒水喷头、水流报警装置(水流指示器或压力开关)、末端试水装置等单体及联动调试; (2) 排水设施调试; (3) 水源测试; (4) 其他。 4. 联动试验除 A 公司外,还要有专业承包单位(分包单位)、建设单位、监理单位、设计单位、建筑消 防设施技术检测单位等参加。 【背景资料】 (三) 某工业安装工程项目,工程内容:工艺管道、设备、电气及自动化仪表安装调试,工程的循环水泵为离 心泵,二用一备。泵的吸入和排出管道上均设置了独立、牢固的支架。泵的吸入口和排出口均设置了变径 管,变径管长度为管径差的 6 倍,泵的水平吸入管向泵的吸入口方向倾斜,倾斜度为 8‰,泵的吸入口前 直管段长度为吸入口直径的 5 倍,水泵扬程为 80 米。 在安装质量检查时,发现水泵的吸入及排出管路上存在管件错用,漏装和安装位置错误等质量问题(见图 3),不符合规范要求,监理工程师要求项目部进行整改,随后上级公司对项目质量检查时发现,项目部未編 制水泵安装质量预控方案。
