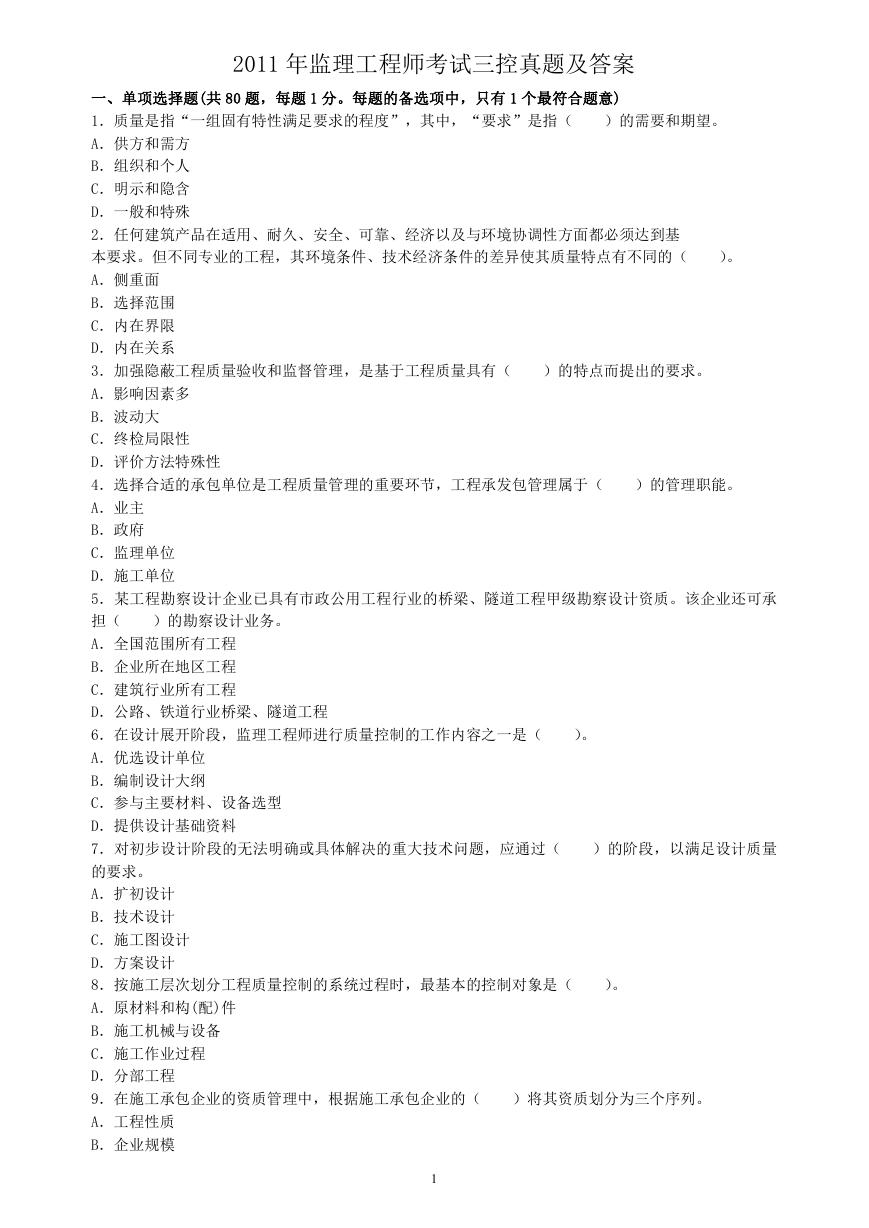

2011 年监理工程师考试三控真题及答案
)的特点而提出的要求。
)的管理职能。
)的勘察设计业务。
)的需要和期望。
)。
一、单项选择题(共 80 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)
1.质量是指“一组固有特性满足要求的程度”,其中,“要求”是指(
A.供方和需方
B.组织和个人
C.明示和隐含
D.一般和特殊
2.任何建筑产品在适用、耐久、安全、可靠、经济以及与环境协调性方面都必须达到基
本要求。但不同专业的工程,其环境条件、技术经济条件的差异使其质量特点有不同的(
A.侧重面
B.选择范围
C.内在界限
D.内在关系
3.加强隐蔽工程质量验收和监督管理,是基于工程质量具有(
A.影响因素多
B.波动大
C.终检局限性
D.评价方法特殊性
4.选择合适的承包单位是工程质量管理的重要环节,工程承发包管理属于(
A.业主
B.政府
C.监理单位
D.施工单位
5.某工程勘察设计企业已具有市政公用工程行业的桥梁、隧道工程甲级勘察设计资质。该企业还可承
担(
A.全国范围所有工程
B.企业所在地区工程
C.建筑行业所有工程
D.公路、铁道行业桥梁、隧道工程
6.在设计展开阶段,监理工程师进行质量控制的工作内容之一是(
A.优选设计单位
B.编制设计大纲
C.参与主要材料、设备选型
D.提供设计基础资料
7.对初步设计阶段的无法明确或具体解决的重大技术问题,应通过(
的要求。
A.扩初设计
B.技术设计
C.施工图设计
D.方案设计
8.按施工层次划分工程质量控制的系统过程时,最基本的控制对象是(
A.原材料和构(配)件
B.施工机械与设备
C.施工作业过程
D.分部工程
9.在施工承包企业的资质管理中,根据施工承包企业的(
A.工程性质
B.企业规模
)将其资质划分为三个序列。
)的阶段,以满足设计质量
)。
)。
1
)批准。
)施工人员的技术指导。
)备案。
)负责。
),用于证明其质量符合要求。
C.承包能力
D.专业等级

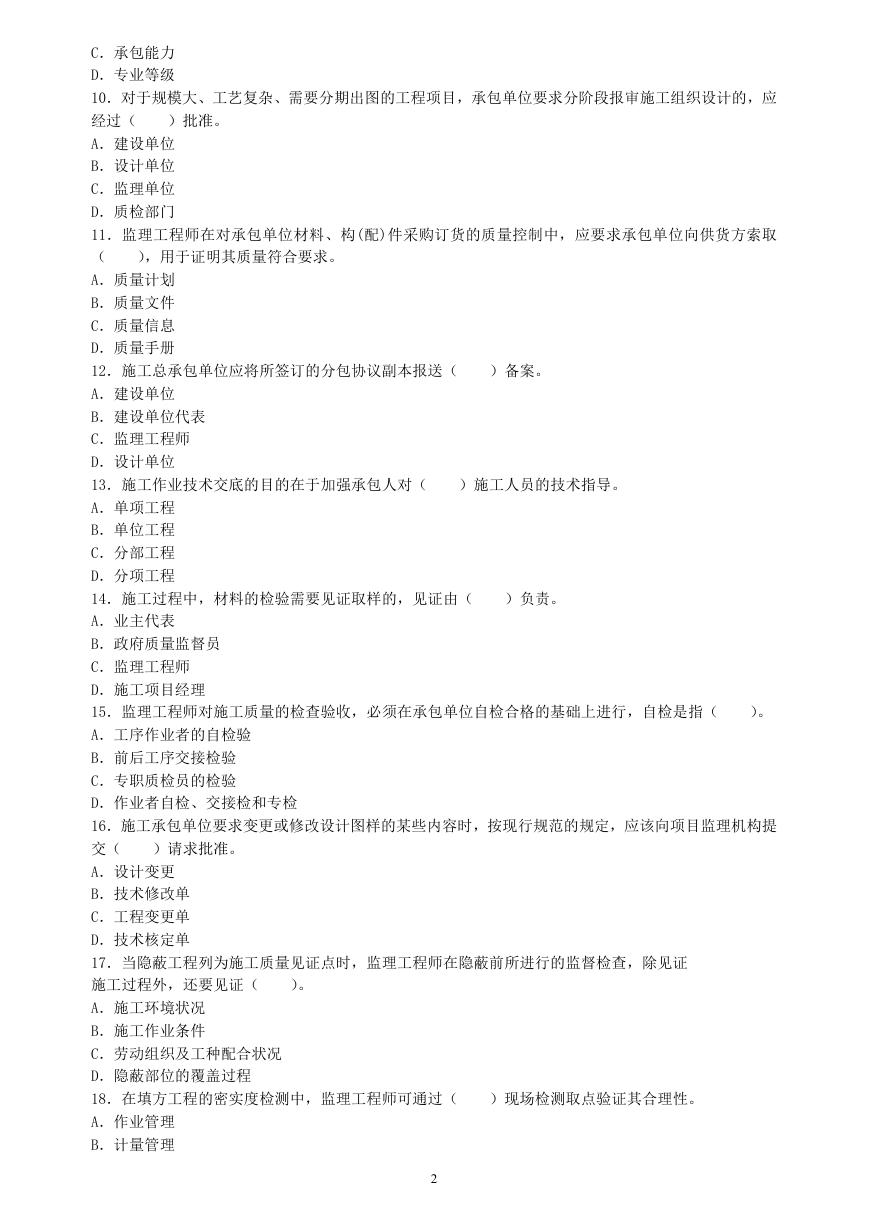

10.对于规模大、工艺复杂、需要分期出图的工程项目,承包单位要求分阶段报审施工组织设计的,应
经过(
A.建设单位
B.设计单位
C.监理单位
D.质检部门
11.监理工程师在对承包单位材料、构(配)件采购订货的质量控制中,应要求承包单位向供货方索取
(
A.质量计划
B.质量文件
C.质量信息
D.质量手册
12.施工总承包单位应将所签订的分包协议副本报送(
A.建设单位
B.建设单位代表
C.监理工程师
D.设计单位
13.施工作业技术交底的目的在于加强承包人对(
A.单项工程
B.单位工程
C.分部工程
D.分项工程
14.施工过程中,材料的检验需要见证取样的,见证由(
A.业主代表
B.政府质量监督员
C.监理工程师
D.施工项目经理
15.监理工程师对施工质量的检查验收,必须在承包单位自检合格的基础上进行,自检是指(
A.工序作业者的自检验
B.前后工序交接检验
C.专职质检员的检验
D.作业者自检、交接检和专检
16.施工承包单位要求变更或修改设计图样的某些内容时,按现行规范的规定,应该向项目监理机构提
交(
A.设计变更
B.技术修改单
C.工程变更单
D.技术核定单
17.当隐蔽工程列为施工质量见证点时,监理工程师在隐蔽前所进行的监督检查,除见证
施工过程外,还要见证(
A.施工环境状况
B.施工作业条件
C.劳动组织及工种配合状况
D.隐蔽部位的覆盖过程
18.在填方工程的密实度检测中,监理工程师可通过(
A.作业管理
B.计量管理
)现场检测取点验证其合理性。
)请求批准。
)。
)。
2
)组织复核,经复核
)供监理工程师审查。
C.计划管理
D.组织管理

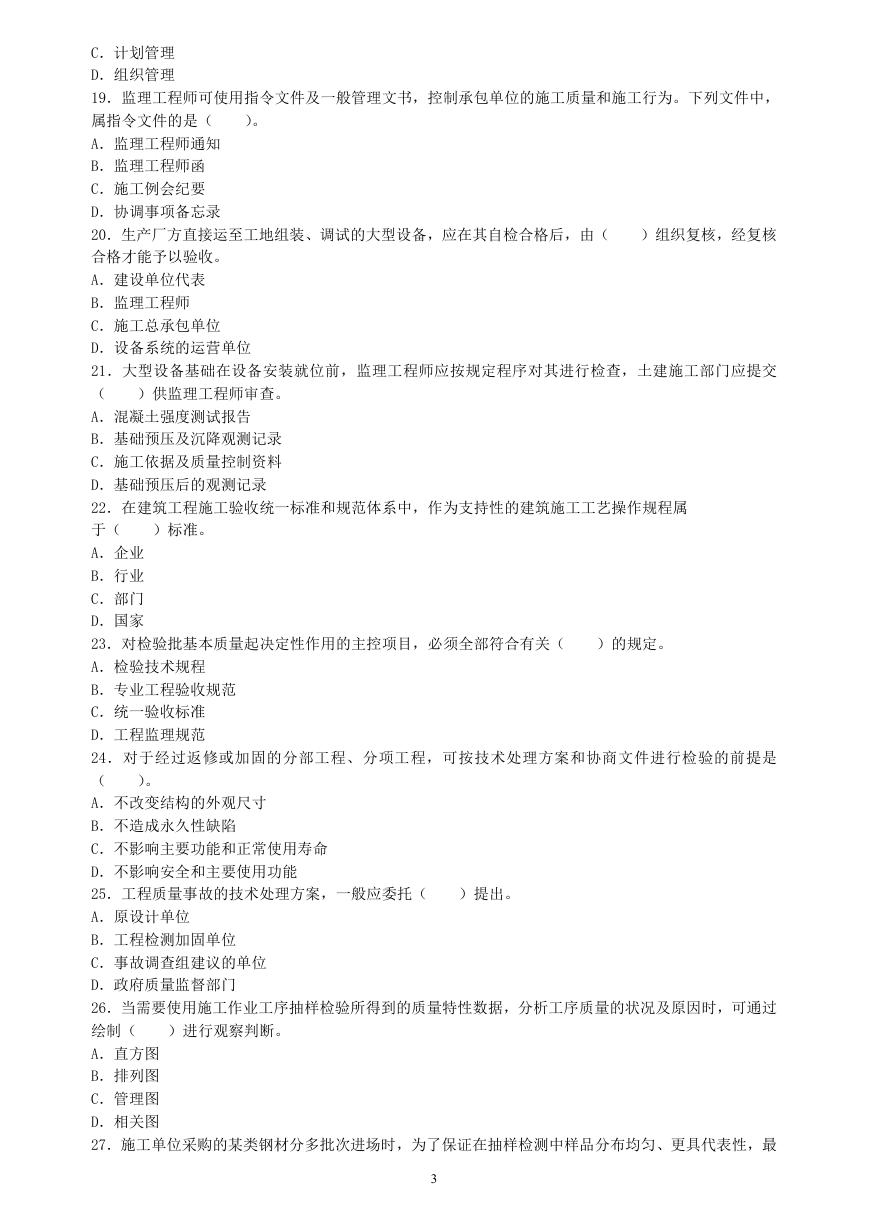

19.监理工程师可使用指令文件及一般管理文书,控制承包单位的施工质量和施工行为。下列文件中,
属指令文件的是(
A.监理工程师通知
B.监理工程师函
C.施工例会纪要
D.协调事项备忘录
20.生产厂方直接运至工地组装、调试的大型设备,应在其自检合格后,由(
合格才能予以验收。
A.建设单位代表
B.监理工程师
C.施工总承包单位
D.设备系统的运营单位
21.大型设备基础在设备安装就位前,监理工程师应按规定程序对其进行检查,土建施工部门应提交
(
A.混凝土强度测试报告
B.基础预压及沉降观测记录
C.施工依据及质量控制资料
D.基础预压后的观测记录
22.在建筑工程施工验收统一标准和规范体系中,作为支持性的建筑施工工艺操作规程属
于(
A.企业
B.行业
C.部门
D.国家
23.对检验批基本质量起决定性作用的主控项目,必须全部符合有关(
A.检验技术规程
B.专业工程验收规范
C.统一验收标准
D.工程监理规范
24.对于经过返修或加固的分部工程、分项工程,可按技术处理方案和协商文件进行检验的前提是
(
A.不改变结构的外观尺寸
B.不造成永久性缺陷
C.不影响主要功能和正常使用寿命
D.不影响安全和主要使用功能
25.工程质量事故的技术处理方案,一般应委托(
A.原设计单位
B.工程检测加固单位
C.事故调查组建议的单位
D.政府质量监督部门
26.当需要使用施工作业工序抽样检验所得到的质量特性数据,分析工序质量的状况及原因时,可通过
绘制(
A.直方图
B.排列图
C.管理图
D.相关图

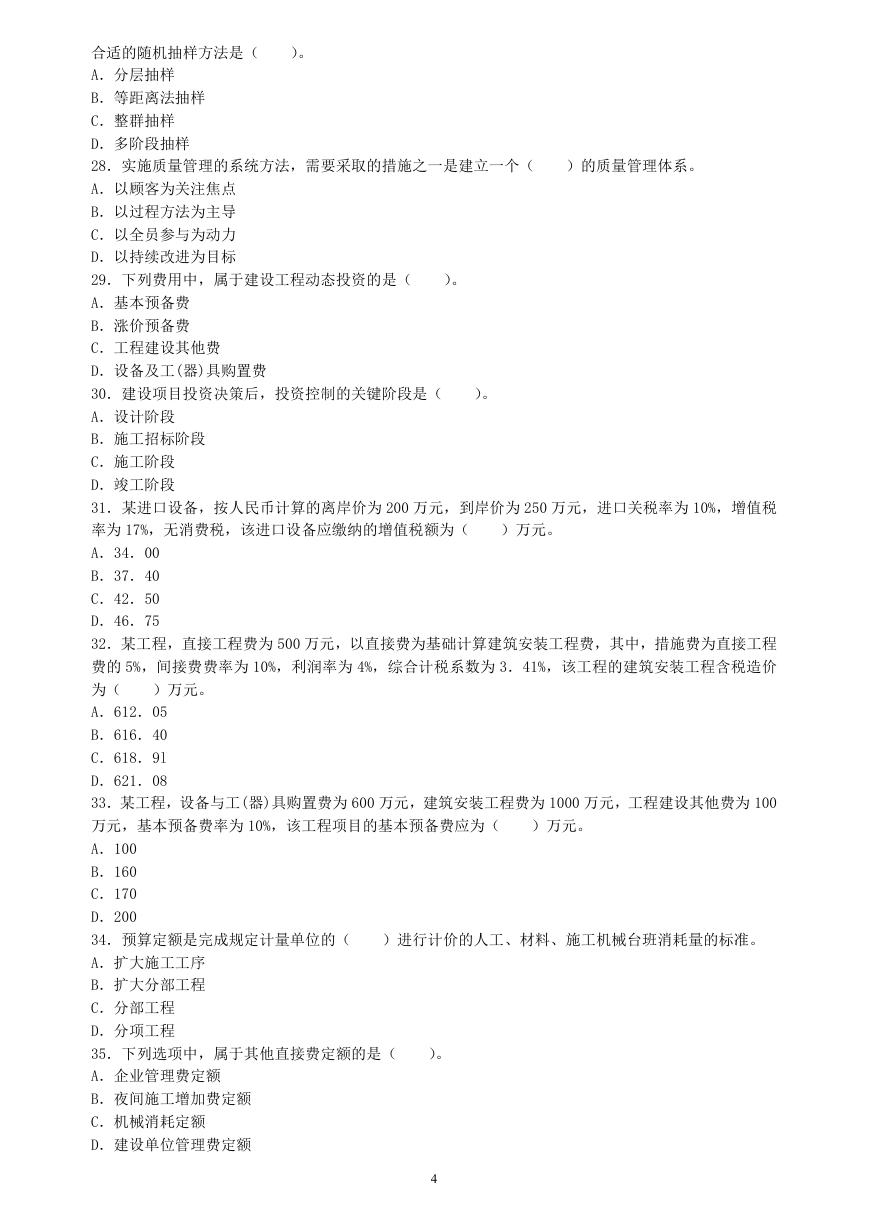

27.施工单位采购的某类钢材分多批次进场时,为了保证在抽样检测中样品分布均匀、更具代表性,最
)标准。
)。
)的规定。
)。
)进行观察判断。
)提出。
3
)。
)的质量管理体系。
合适的随机抽样方法是(
A.分层抽样
B.等距离法抽样
C.整群抽样
D.多阶段抽样
28.实施质量管理的系统方法,需要采取的措施之一是建立一个(
A.以顾客为关注焦点
B.以过程方法为主导
C.以全员参与为动力
D.以持续改进为目标
29.下列费用中,属于建设工程动态投资的是(
A.基本预备费
B.涨价预备费
C.工程建设其他费
D.设备及工(器)具购置费
30.建设项目投资决策后,投资控制的关键阶段是(
A.设计阶段
B.施工招标阶段
C.施工阶段
D.竣工阶段
31.某进口设备,按人民币计算的离岸价为 200 万元,到岸价为 250 万元,进口关税率为 10%,增值税
率为 17%,无消费税,该进口设备应缴纳的增值税额为(
A.34.00
B.37.40
C.42.50
D.46.75
32.某工程,直接工程费为 500 万元,以直接费为基础计算建筑安装工程费,其中,措施费为直接工程
费的 5%,间接费费率为 10%,利润率为 4%,综合计税系数为 3.41%,该工程的建筑安装工程含税造价
为(
A.612.05
B.616.40
C.618.9l
D.621.08
33.某工程,设备与工(器)具购置费为 600 万元,建筑安装工程费为 1000 万元,工程建设其他费为 100
万元,基本预备费率为 10%,该工程项目的基本预备费应为(
A.100
B.160
C.170
D.200
34.预算定额是完成规定计量单位的(
A.扩大施工工序
B.扩大分部工程
C.分部工程
D.分项工程
35.下列选项中,属于其他直接费定额的是(
A.企业管理费定额
B.夜间施工增加费定额
C.机械消耗定额
D.建设单位管理费定额
)进行计价的人工、材料、施工机械台班消耗量的标准。
)万元。
)万元。
)。
)。
)万元。
)。
4
)。
)。
)负责工程量清单准确性和完整性。

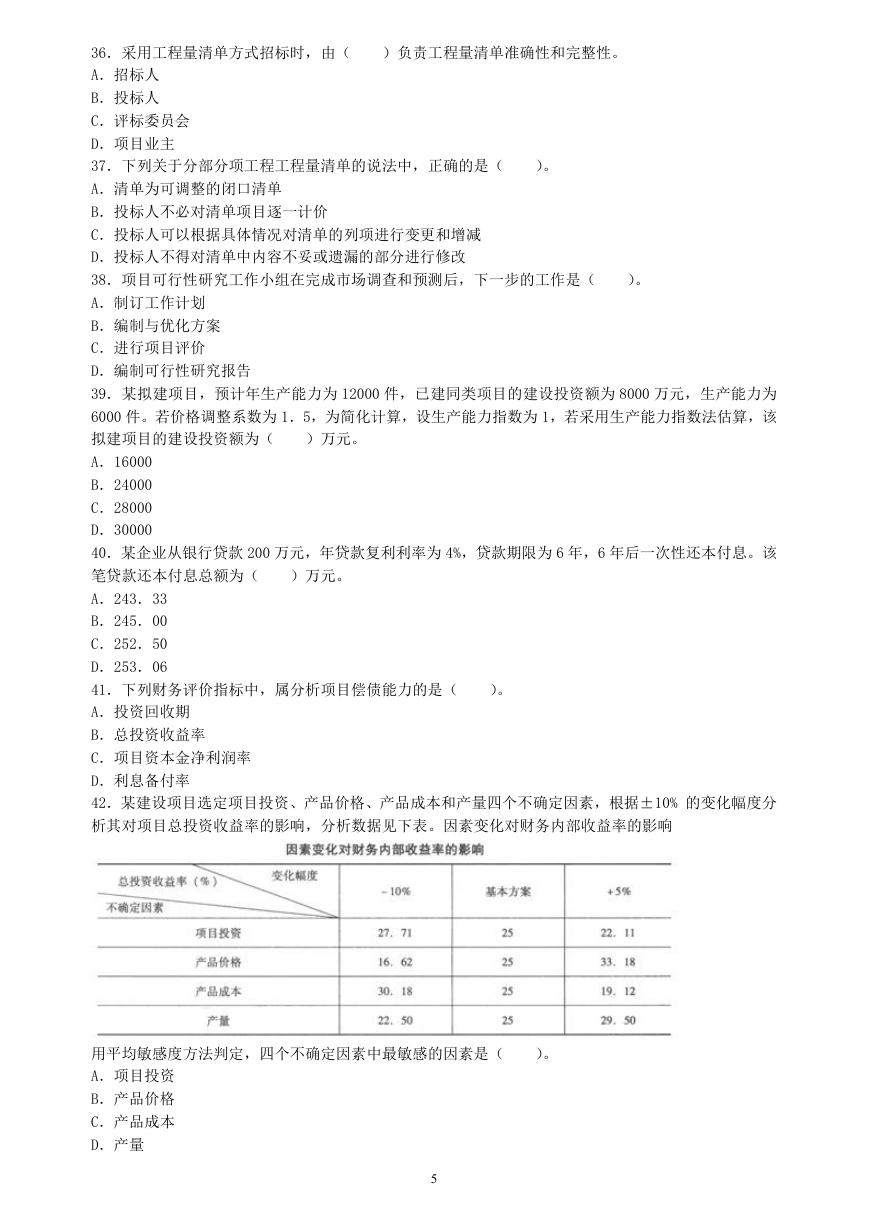

36.采用工程量清单方式招标时,由(
A.招标人
B.投标人
C.评标委员会
D.项目业主
37.下列关于分部分项工程工程量清单的说法中,正确的是(
A.清单为可调整的闭口清单
B.投标人不必对清单项目逐一计价
C.投标人可以根据具体情况对清单的列项进行变更和增减
D.投标人不得对清单中内容不妥或遗漏的部分进行修改
38.项目可行性研究工作小组在完成市场调查和预测后,下一步的工作是(
A.制订工作计划
B.编制与优化方案
C.进行项目评价
D.编制可行性研究报告
39.某拟建项目,预计年生产能力为 12000 件,已建同类项目的建设投资额为 8000 万元,生产能力为
6000 件。若价格调整系数为 1.5,为简化计算,设生产能力指数为 1,若采用生产能力指数法估算,该
拟建项目的建设投资额为(
A.16000
B.24000
C.28000
D.30000
40.某企业从银行贷款 200 万元,年贷款复利利率为 4%,贷款期限为 6 年,6 年后一次性还本付息。该
笔贷款还本付息总额为(
A.243.33
B.245.00
C.252.50
D.253.06
41.下列财务评价指标中,属分析项目偿债能力的是(
A.投资回收期
B.总投资收益率
C.项目资本金净利润率
D.利息备付率
42.某建设项目选定项目投资、产品价格、产品成本和产量四个不确定因素,根据±10% 的变化幅度分
析其对项目总投资收益率的影响,分析数据见下表。因素变化对财务内部收益率的影响
)万元。
)万元。
)。
用平均敏感度方法判定,四个不确定因素中最敏感的因素是(
A.项目投资
B.产品价格
C.产品成本
D.产量
)。
5

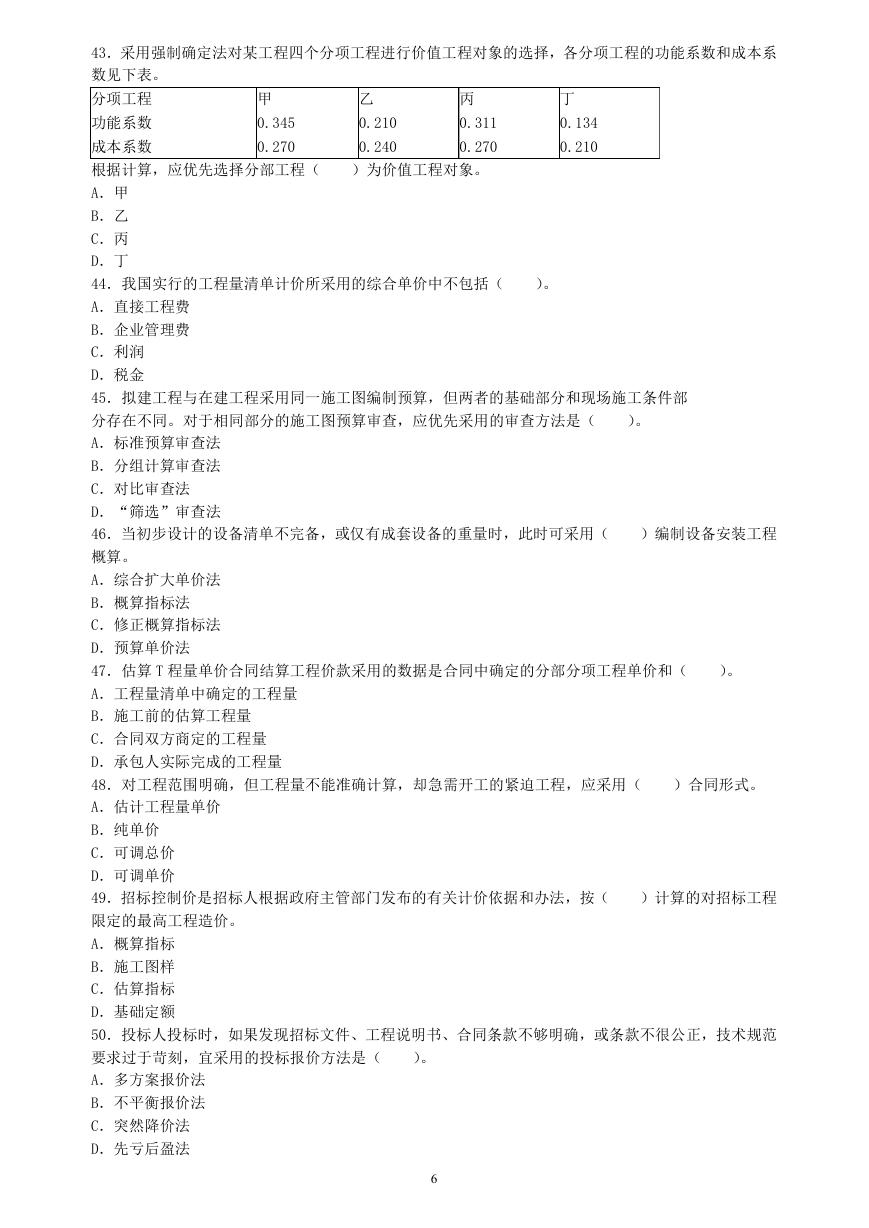

43.采用强制确定法对某工程四个分项工程进行价值工程对象的选择,各分项工程的功能系数和成本系
数见下表。
分项工程
功能系数
成本系数
甲
0.345
0.270
乙
0.210
0.240
丙
0.311
0.270
丁
0.134
0.210
)。
)。
)编制设备安装工程
)为价值工程对象。
根据计算,应优先选择分部工程(
A.甲
B.乙
C.丙
D.丁
44.我国实行的工程量清单计价所采用的综合单价中不包括(
A.直接工程费
B.企业管理费
C.利润
D.税金
45.拟建工程与在建工程采用同一施工图编制预算,但两者的基础部分和现场施工条件部
分存在不同。对于相同部分的施工图预算审查,应优先采用的审查方法是(
A.标准预算审查法
B.分组计算审查法
C.对比审查法
D.“筛选”审查法
46.当初步设计的设备清单不完备,或仅有成套设备的重量时,此时可采用(
概算。
A.综合扩大单价法
B.概算指标法
C.修正概算指标法
D.预算单价法
47.估算 T 程量单价合同结算工程价款采用的数据是合同中确定的分部分项工程单价和(
A.工程量清单中确定的工程量
B.施工前的估算工程量
C.合同双方商定的工程量
D.承包人实际完成的工程量
48.对工程范围明确,但工程量不能准确计算,却急需开工的紧迫工程,应采用(
A.估计工程量单价
B.纯单价
C.可调总价
D.可调单价
49.招标控制价是招标人根据政府主管部门发布的有关计价依据和办法,按(
限定的最高工程造价。
A.概算指标
B.施工图样
C.估算指标
D.基础定额
50.投标人投标时,如果发现招标文件、工程说明书、合同条款不够明确,或条款不很公正,技术规范
要求过于苛刻,宜采用的投标报价方法是(
A.多方案报价法
B.不平衡报价法
C.突然降价法
D.先亏后盈法
)计算的对招标工程
)。
)合同形式。
)。
6
)。
)。
)之积。

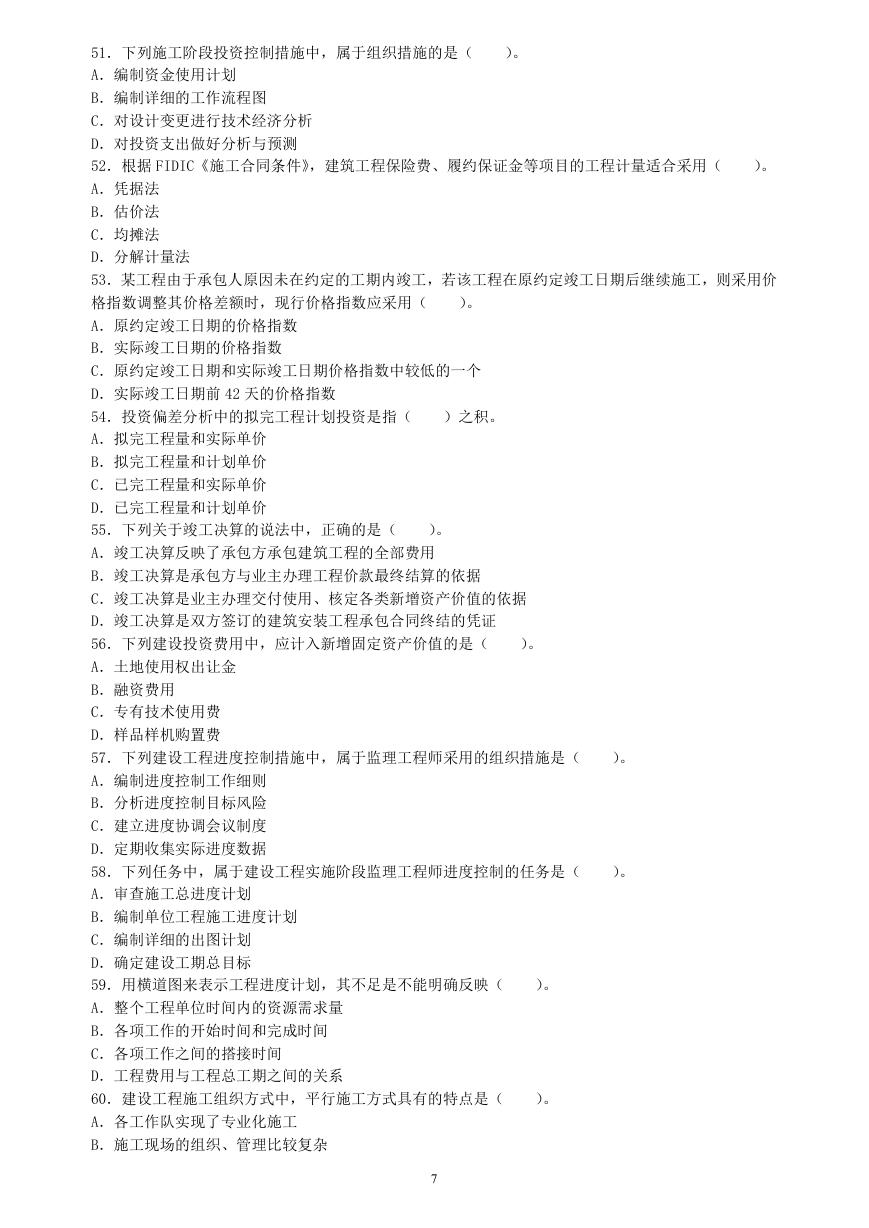

51.下列施工阶段投资控制措施中,属于组织措施的是(
A.编制资金使用计划
B.编制详细的工作流程图
C.对设计变更进行技术经济分析
D.对投资支出做好分析与预测
52.根据 FIDIC《施工合同条件》,建筑工程保险费、履约保证金等项目的工程计量适合采用(
A.凭据法
B.估价法
C.均摊法
D.分解计量法
53.某工程由于承包人原因未在约定的工期内竣工,若该工程在原约定竣工日期后继续施工,则采用价
格指数调整其价格差额时,现行价格指数应采用(
A.原约定竣工日期的价格指数
B.实际竣工日期的价格指数
C.原约定竣工日期和实际竣工日期价格指数中较低的一个
D.实际竣工日期前 42 天的价格指数
54.投资偏差分析中的拟完工程计划投资是指(
A.拟完工程量和实际单价
B.拟完工程量和计划单价
C.已完工程量和实际单价
D.已完工程量和计划单价
55.下列关于竣工决算的说法中,正确的是(
A.竣工决算反映了承包方承包建筑工程的全部费用
B.竣工决算是承包方与业主办理工程价款最终结算的依据
C.竣工决算是业主办理交付使用、核定各类新增资产价值的依据
D.竣工决算是双方签订的建筑安装工程承包合同终结的凭证
56.下列建设投资费用中,应计入新增固定资产价值的是(
A.土地使用权出让金
B.融资费用
C.专有技术使用费
D.样品样机购置费
57.下列建设工程进度控制措施中,属于监理工程师采用的组织措施是(
A.编制进度控制工作细则
B.分析进度控制目标风险
C.建立进度协调会议制度
D.定期收集实际进度数据
58.下列任务中,属于建设工程实施阶段监理工程师进度控制的任务是(
A.审查施工总进度计划
B.编制单位工程施工进度计划
C.编制详细的出图计划
D.确定建设工期总目标
59.用横道图来表示工程进度计划,其不足是不能明确反映(
A.整个工程单位时间内的资源需求量
B.各项工作的开始时间和完成时间
C.各项工作之间的搭接时间
D.工程费用与工程总工期之间的关系

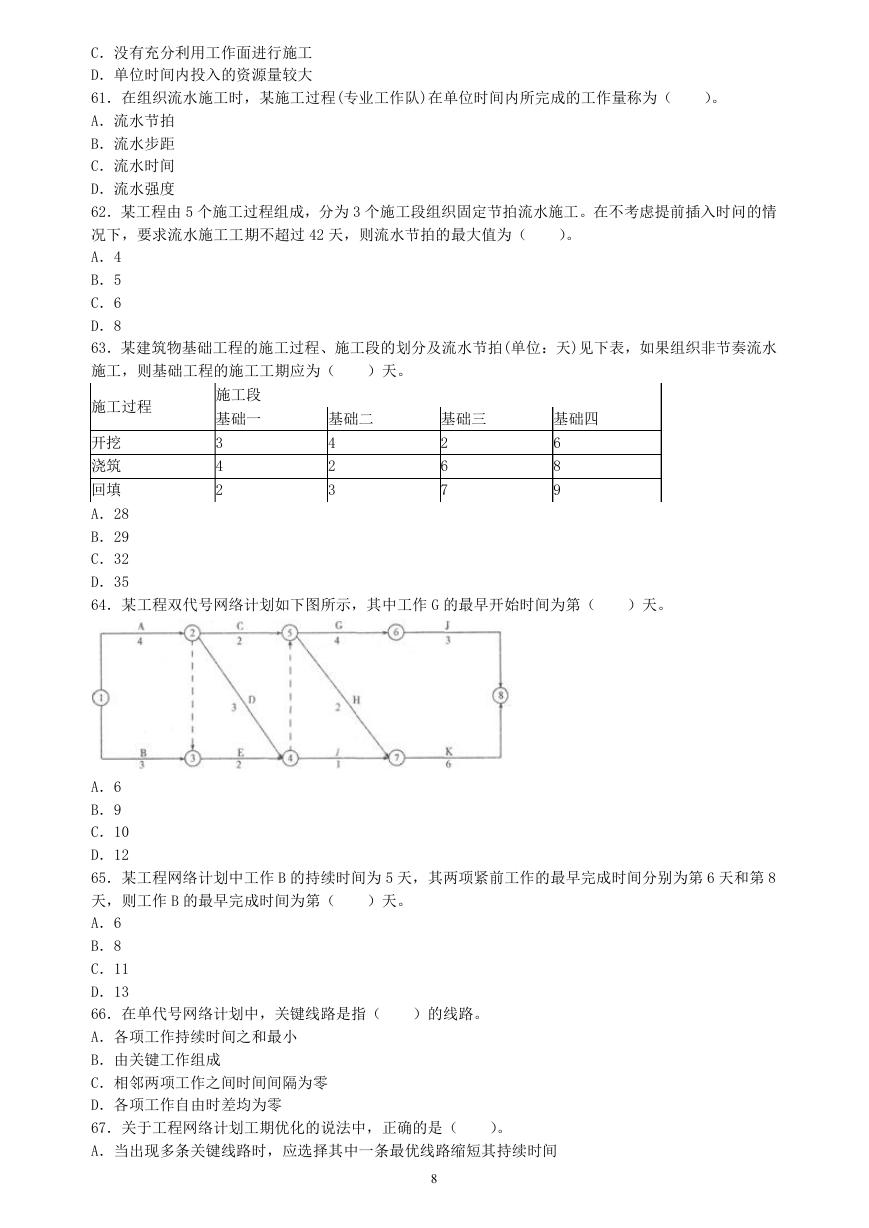

60.建设工程施工组织方式中,平行施工方式具有的特点是(
A.各工作队实现了专业化施工
B.施工现场的组织、管理比较复杂
)。
)。
)。
)。
)。
)。
)。
7
)。
C.没有充分利用工作面进行施工
D.单位时间内投入的资源量较大
61.在组织流水施工时,某施工过程(专业工作队)在单位时间内所完成的工作量称为(
A.流水节拍
B.流水步距
C.流水时间
D.流水强度
62.某工程由 5 个施工过程组成,分为 3 个施工段组织固定节拍流水施工。在不考虑提前插入时问的情
况下,要求流水施工工期不超过 42 天,则流水节拍的最大值为(
A.4
B.5
C.6
D.8
63.某建筑物基础工程的施工过程、施工段的划分及流水节拍(单位:天)见下表,如果组织非节奏流水
施工,则基础工程的施工工期应为(
)天。
)。
施工过程
开挖
浇筑
回填
施工段
基础一
3
4
2
基础二
基础三
基础四
4
2
3
2
6
7
6
8
9
A.28
B.29
C.32
D.35
64.某工程双代号网络计划如下图所示,其中工作 G 的最早开始时间为第(
)天。
)天。
A.6
B.9
C.10
D.12
65.某工程网络计划中工作 B 的持续时间为 5 天,其两项紧前工作的最早完成时间分别为第 6 天和第 8
天,则工作 B 的最早完成时间为第(
A.6
B.8
C.11
D.13
66.在单代号网络计划中,关键线路是指(
A.各项工作持续时间之和最小
B.由关键工作组成
C.相邻两项工作之间时间间隔为零
D.各项工作自由时差均为零
67.关于工程网络计划工期优化的说法中,正确的是(
A.当出现多条关键线路时,应选择其中一条最优线路缩短其持续时间
)的线路。
)。
8
