2019 年监理工程师案例分析考试真题及答案 本试卷为案例分析题(共 6 题,每题 20 分),要求分析合理,结论正确;有计算要求的, 应简要写出计算过程。 试题一 某工程分 A、B 两个监理标段同时进行招标,建设单位规定参与投标的监理单位只能选 择 A 或 B 标段进行投标。工程实施过程中,发生如下事件: 【事件 1】:在监理招标时,建设单位提出: (1)投标人必须具有工程所在地域类似工程监理业绩; (2)应组织外地投标人考察施工现场; (3)投标有效期自投标人送达投标文件之日起算; (4)委托监理单位有偿负责外部协调工作。 【事件 2】:拟投标的某监理单位在进行投标决策时,组织专家及相关人员对 A、B 两个 标段进行了比较分析,确定的主要评价指标、相应权重及相对于 A、B 两个标段的竞争力分 值见表 2014—2—1。 表 2014-2-1 评价指标、权重及竞争分值 序号 评价指标 1 2 3 4 5 6 总监理工程师能力 监理人员配备 技术管理服务能力 项目效益 类似工程监理业绩 其他条件 合计 权重 0.25 0.20 0.20 0.16 0.10 0.10 1.00 标段的竞争力分值 A 100 85 100 60 100 82 - B 80 100 80 100 70 60 【事件 3】:建设单位与 A 标段中标监理单位按《建设工程监理合同(示范文本)》 (GF-2012-0202)签订了监理合同,并在监理合同专用条件中约定附加工作酬金为 20 万元/ 月。监理合同履行过程中,由于建设单位资金未到位致使工程停工,导致监理合同暂停履行, 半年后恢复。监理单位暂停履行合同的善后工作时间为 1 个月,恢复履行的准备工作时间为 1 个月。 【事件 4】:建设单位与施工单位按《建设工程施工合同(示范文本)》(GF-2013-0201) 签订了施工合同,施工单位按合同约定将土方开挖工程分包,分包单位在土方开挖工程开工 前编制了深基坑工程专项施工方案并进行了安全验算,经分包单位技术负责人审核签字后, 即报送项目监理机构。 问题: 1、逐条指出事件 1 中建设单位的要求是否妥当,并对不妥之处说明理由。 2、事件 2 中,根据表 2—1,分别计算 A、B 两个标段各项评价指标的加权得分及综合 竞争力得分,并指出监理单位应优先选择哪个标段投标。 3、计算事件 3 中监理单位可获得的附加工作酬金。 4、指出事件 4 中有哪些不妥,分别写出正确做法。 参考答案

1、事件 1 中: (1)不妥。理由:不得以特定行政区域的监理业绩限制潜在投标人。 (2)不妥。理由:没有组织所有投标人考察施工现场。 (3)不妥;理由:投标有效期应自投标截止之日起算。 (4)妥当;理由:符合相关规定。 2、事件 2 中: (1)相对于 A 标段的加权得分;25、17、20、9、10、8; 综合评价得分:8925+17+20+9+10+8=89 (2)相对于 B 标段的加权得分;20、20、16、15、7、6; 综合评价得分:8420+20+16+15+7+6=84(3)应优先投标 A 标段。 3、事件 3 中,附加工作酬金=(1+1)×20=40(万元) 4.事件 4 中的不妥之处及正确做法如下: (1)不妥之处:深基坑工程专项施工方案由分包单位技术负责人审核签字后报送项目 监理机构;正确做法:专项施工方案应经施工单位技术负责人审核签字。 (2)不妥之处:专项施工方案未经专家论证审查;正确做法:专项施工方案必须经专 家论证审查。 (3)不妥之处:分包单位向项目监理机构报送专项施工方案;正确做法:应由施工单 位报送项目监理机构。 试题二 某工程,实施过程中发生如下事件: 【事件 1】:监理合同签订后,监理单位法定代表人要求项目监理机构在收到设计文件 和施工组织设计后方可编制监理规划;同意技术负责人要求委托具有类似工程经验的副总工 程师审批监理规划;不同意总监理工程师拟定的担任总监理工程师代表的人选,理由是:该 人选仅有工程师职称和 5 年工程实践经验,虽经监理业务培训,但不具有注册监理工程师资 格。 【事件 2】:专业工程师在审查施工单位报送的工程开工报审表及相关资料时认为:现 场质量、安全生产管理体系已建立,管理及施工人员已到位,进场道路及水、电、通信满足 开工要求,但其它开工条件尚不具备。 【事件 3】:施工过程中,总监理工程师安排专业监理工程师审批监理实施细则,并委 托总监理工程师代表负责调配监理人员、检查监理人员工作和参与工程质量事故的调查。 【事件 4】:专业监理工程师巡视施工现场时,发现正在施工的部位存在安全事故隐患, 立即签发《监理通知单》,要求施工单位整改,施工单位拒不整改,总监理工程师拟签发《工 程暂停令》要求施工单位停止施工,建设单位以工期紧为由不同意停工,总监理工程师没有 签发《工程暂停令》,也没有及时向有关主管部门报告。最终因该事故隐患未能及时排除而 导致严重的生产安全事故。 问题: 1、指出事件 1 中监理单位法定代表人的做法有哪些不妥,分别写出正确做法。 2、指出事件 2 中工程开工还应具备哪些条件。 3、指出事件 3 中总监理工程师的做法有哪些不妥,分别写出正确做法。 4、分别指出事件 4 中建设单位、施工单位和总监理工程师对该生产安全事故是否承担 责任,并说明理由。

参考答案 1、事件 1、 (1)不妥:要求在收到施工单位的施工组织设计后编制监理规划; 正确做法:应该在收到设计文件后就开始编制监理规划。 (2)不妥:同意技术负责人委托副总工程师审批监理规划不妥; 正确做法:。监理规划必须由监理单位技术负责人审批。 (3)不妥:不同意总监代表人选; 正确做法:。总监代表的任职条件符合要求,应同意。 2、事件 2 中,工程开工还应具备的条件:设计交底和图纸会审已完成;施工组织设计 已由总监理工程师签认;施工机械具备使用条件;主要工程材料已落实。 3、事件 3 中,总监理工程师做法的不妥之处及正确做法如下: (1)不妥之处;安排专业监理工程师审批监理实施细则; 正确做法:应由总监理工程师审批。 (2)不妥之处:委托总监理工程师代表负责调配监理人员; 正确做法:应由总监理工程师调配。 (3)不妥:委托总监理工程师代表检查监理人员工作; 正确做法:应由总监理工程师检查。 (4)不妥。委托总监理工程师代表参与工程质量事故调查; 正确做法:应由总监理工程师参与。 4、事件 4 中,建设单位、施工单位和总监理工程师对生产安全事故的责任承担如下: (1)建设单位有责任,因建设单位不同意总监理工程师签发《工程暂停令》。 (2)施工单位有责任,因施工单位收到《监理通知单》后拒不整改。 (3)总监理工程师有责任,因没有签发《工程暂停令》,也没有及时向有关主管部门报 告。 试题三 某工程,实施过程中发生如下事件: 【事件 1】:施工单位向项目监理机构报送的试验室资料包括: (1)实验室的资质等级及试验范围; (2)试验项目及试验方法; (3)试验室技术负责人资格证书。 专业监理工程师审查后认为报送的资料不全,要求施工单位补充。 【事件 2】:建设单位采购的一批材料进场后,施工单位未向项目监理机构报验即准备 用于工程,项目监理机构发现后立即给予制止并要求报验。检验结果表明这批材料质量不合 格。施工单位要求建设单位支付该批材料检验费用,建设单位拒绝支付。 【事件 3】:施工过程中某工程部位发生一起质量事故,需加固补强。施工单位编写了 质量事故调查报告和相关处理方案,征得建设单位同意后即开始加固补强。 【事件 4】:工程竣工验收阶段,施工单位完成自检工作后,填写了工程竣工验收报审 表,并将全部竣工资料报送项目监理机构申请竣工验收。总监理工程师认为施工过程中均按 要求进行了验收,即签署了工程竣工验收报审表,并向建设单位提交了工程质量评估报告。 建设单位收到工程质量评估报告后,即将该工程正式投入使用。 问题: 1、针对事件 1,专业监理工程师要求补充的内容有哪些?
2、分别指出事件 2 中施工单位和建设单位做法的不妥之处,并说明理由。项目监理机 构应如何处置这批材料? 3、分别指出事件 3 中施工单位和建设单位做法的不妥之处。写出项目监理机构处理该 事件的正确做法。 4、事件 4 中,指出总监理工程师做法的不妥之处,写出正确做法。建设单位的做法是 否正确?说明理由。 参考答案 1、事件 1 中,专业监理工程师要求补充的内容有: (1)法定计量部门对试验设备出具的计量检定证明。 (2)试验室管理制度。 (3)试验人员资格证书。 2、事件 2 中: (1)施工单位不妥之处:未报验建设单位采购的进场材料即开始使用; 理由:建设单位供应的材料使用前,由施工单位负责检验。 (2)建设单位不妥之处:拒绝支付材料检验费用; 理由:检验费用由建设单位承担。 (3)项目监理机构的处置:应要求将这批材料撤出施工现场。 3、事件 3 中: (1)施工单位不妥之处:未向项目监理机构报送质量事故调查报告; (2)建设单位不妥之处:未经相关单位认可就同意加固补强处理方案。 (3)项目监理机构正确做法:审查施工单位报送的质量事故调查报告和经设计等单位 同意的处理方案,跟踪检查处理过程,复查处理结果。 4、事件 4 中: (1)总监理工程师未组织工程竣工预验收不妥。 正确做法:总监理工程师应组织工程竣工预验收,并签署单位工程竣工验收报审表。 (2)建设单位的做法不正确。 理由:建设单位收到工程质量评估报告后,应组织工程验收。验收合格并备案后方可使 用该工程。 试题四 某工程,实施过程中发生如下事件: 【事件 1】:工程开工前施工单位按要求编制了施工总进度计划和阶段性施工进度计划, 按相关程序审核后报项目监理机构审查。专业监理工程师审查的内容有: (1)施工进度计划中主要工程项目有无遗漏,是否满足分批动用的需要。 (2)施工进度计划是否符合建设单位提供的资金、施工图纸、施工场地、物资等条件。 【事件 2】:项目监理机构编制监理规划时初步确定的内容包括:工程概况;监理工作 的范围、内容、目标;监理工作依据;工程质量控制;工程造价控制;工程进度控制;合同 与信息管理;监理工作设施。总监理工程师审查时认为,监理规划还应补充有关内容。 【事件 3】:工程施工过程中,因建设单位原因发生工程变更导致监理工作内容发生重 大变化,项目监理机构组织修改了监理规划。 【事件 4】:专业监理工程师现场巡视时发现,施工单位在某工程部位施工过程中采用 了一种新工艺,要求施工单位报送该新工艺的相关资料。 【事件 5】:施工单位按照合同约定将电梯安装分包给专业安装公司,并在分包合同中

明确电梯安装安全由分包单位负全责。电梯安装时,分包单位拆除了电梯井口防护栏并设置 了警告标志,施工单位要求分包单位设置临时护栏。分包单位为便于施工未予设置,造成 1 名施工人员不慎掉入电梯井导致重伤。 问题: 1、事件 1 中,专业监理工程师对施工进度计划还应审查哪些内容? 2、事件 2 中,监理规划还应补充哪些内容? 3、事件 3 中,写出监理规划的修改及报批程序。 4、写出专业监理工程师对事件 4 的后续处理程序。 5、事件 5 中,写出施工单位的不妥之处。指出施工单位和分包单位对施工人员重伤事 故各承担什么责任? 参考答案 1、事件 1 中,专业监理工程师还应审查的内容: (1)施工进度计划是否符合施工合同中工期的约定; (2)施工顺序的安排是否符合施工工艺要求; (3)施工人员、工程材料、施工机械等资源供应计划是否满足施工进度计划的需要。 2、事件 2 中,监理规划还应补充的内容:监理组织形式、人员配备及进退场计划、监 理人员岗位职责;监理工作制度;安全生产管理的监理工作;组织协调。 3、事件 3 中,监理规划的修改及报批程序如下: 1)由总监理工程师组织专业监理工程师修改; 2)经工程监理单位技术负责人审批后报建设单位。 4、事件 4 的后续处理程序如下: (1)审查施工单位报送的新工艺的质量认证材料和相关验收标准的适用性; (2)必要时,应要求施工单位组织专题论证; (3)审查合格后报总监理工程师签认。 5.事件 5 中: (1)施工单位不妥之处:分包合同中明确电梯安装安全由分包单位负全责。 (2)责任:分包单位应承担主要责任;施工单位应承担连带责任。 试题五 某工程,建设单位通过招标与甲施工单位签订了土建工程施工合同,包括 A~I 共 9 项 工作,合同工期 200 天;与乙施工单位签订了设备安装施工合同,包括 P、Q 共 2 项工作, 合同工期 70 天。 经甲乙双方协调,并经项目监理机构批准的施工进度计划如图 2014-5-1 所示。工程施 工过程中发生如下事件: 【事件 1】:工作 B、C 和 H 均需使用土方施工机械,由于机械调配原因,施工单位仅安 排一台土方施工机械进行工作 B、C 和 H 的施工作业。

【事件 2】:甲施工单位施工的设备基础(工作 F)验收时,项目监理机构发现设备基础 预埋件位置与运抵施工现场待安装的设备尺寸不一致。经查,是因设计单位原因所致。 设计单位修改了设备基础设计图纸并按程序进行了审批与会签,甲施工单位按照变更后 的设计图纸进行了返工处理,发生费用 5 万元。处理该变更用时 20 天。甲施工单位在合同 约定的时限内通过项目监理机构向建设单位提出了费用补偿 5 万元和工程延期 20 天的要求。 【事件 3】:受到事件 2 的影响,乙施工单位窝工损失 2 万元。乙施工单位在合同约定 的时限内通过项目监理机构向建设单位提出了费用补偿 2 万元和工程延期 20 天的要求。 【事件 4】:工作 G 经项目监理机构验收后进行了覆盖,项目监理机构又对工作 G 的施 工质量提出复验要求,甲施工单位不同意复验,项目监理机构坚持要求复验,甲施工单位进 行剥离后,复验结果表明工程质量合格。 问题: 1、事件 1 中,在不改变施工总工期和各项工作工艺关系的前提下,甲施工单位应如何 安排 B、C 和 H 三项工作的施工顺序?为完成 B、C 和 H 三项工作,土方施工机械在施工现场 的最少闲置时间是多少天? 2、写出事件 2 中项目监理机构处理该设计变更的程序。 3、事件 2 中,项目监理机构是否应批准甲施工单位提出的费用补偿和工程延期要求? 分别说明理由。 4、事件 3 中,项目监理机构是否应批准乙施工单位提出的费用补偿和工程延期要求? 分别说明理由。 5、事件 4 中,甲施工单位和项目监理机构的做法是否妥当?分别说明理由。 参考答案 1、事件 1 中: (1)施工顺序:C→B→H;50-40=10 天; (2)土方施工机械最少闲置时间是 10 天。 2、事件 2 中,项目监理机构处理设计变更的程序: (1)对变更费用和工期影响作出评估; (2)与建设单位、施工单位共同协商确定费用及工期变化; (3)会签《工程变更单》; (4)监督甲施工单位返工处理。 3.事件 2 中: (1)项目监理机构应批准费用补偿 5 万元; 理由:返工处理费用非甲施工单位原因造成的,属建设单位原因。 (2)项目监理机构不应批准工程延期 20 天,应批准工程延期 10 天;

理由:工作 F 的工作时间增加非甲施工单位原因造成的,但工作 F 有 10 天的总时差, 只 影 响 工 期 10 天 ; 故 应 批 准 工 程 延 期 10 天 。( 因 为 该 施 工 进 度 计 划 关 键 线 路 为 : 1→2→3→5→8→9→11→12,F 工作不在关键线路上,7→8 工作有 10 天的机动工作时间)。 4.事件 3 中: (1)项目监理机构应批准费用补偿 2 万元; 理由:窝工损失由非乙施工单位原因造成的,属建设单位原因。 (2)项目监理机构不应批准工程延期 20 天,应批准工程延期 10 天; 理由:工作 F 的工作时间增加 20 天,但只影响工作 P 晚开始 10 天,故应批准工程延期 10 天。 5、事件 4 中: (1)甲施工单位的做法不妥; 理由:甲施工单位不得拒绝项目监理机构的复验要求。 (2)项目监理机构的做法妥当; 理由:项目监理机构对隐蔽工程质量有疑问时,应坚持进行剥离复验。 试题六 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF-2013-0201) 签订了合同,工程价款 8000 万元;工期 12 个月;预付款为签约合同价的 15%。专用条款约 定,预付款自工程开工后的第 2 个月起在每月应支付的工程进度款中扣回 200 万元,扣完为 止;当实际工程量的增加值超过工程量清单项目招标工程量的 15%时,超过 15%以上部分的 结算综合单价的调整系数为 0.9;当实际工程量的减少值超过工程量清单项目招标工程量的 15%时,实际工程量结算综合单价的调整系数为 1.1;工程质量保证金每月按进度款的 3%扣 留。 施工过程中发生如下事件: 【事件 1】:设计单位修改图纸使局部工程量发生变化,造价增加 28 万元。施工单位按 批准后的修改图纸完成工程施工后的第 30 天,经项目监理机构向建设单位提交增加合同价 款 28 万元的申请报告。 【事件 2】:为降低工程造价,总监理工程师按建设单位要求向施工单位发出变更通知, 加大外墙涂料装饰范围,使外墙涂料装饰的工程量由招标时的 4200m2 增加到 5400m2;相应 的干挂石材幕墙由招标时的 2800m2 减少到 1600m2。外墙涂料装饰项目投标综合单价为 200 元/m2,干挂石材幕墙项目投标综合单价为 620 元/m2。 【事件 3】:经招标,施工单位以 412 万元的总价采购了原工程量清单中暂估价为 350 万元的设备,花费 1 万元的招标采购费用。招标结果经建设单位批准后,施工单位于第 7 个月完成了设备安装施工,要求建设单位当月支付的工程进度款中增加 63 万元;施工单位 前 7 个月计划完成的工程量价款见表 2014-6-1 表 2014-6-1 计划完成工程量价款表 时间(月) 1 工程量价款(万元) 120 2 360 3 630 4 700 5 800 6 860 7 900 问题: 1、事件 1 中,项目监理机构是否应同意增加 28 万元合同价款?说明理由。 2、事件 2 中,外墙涂料装饰、干挂石材幕墙项目合同价款调整额分别是多少?调整外 墙装后可降低工程造价多少万元? 3、事件 3 中,项目监理机构是否应同意施工单位增加 63 万元工程进度款的支付要求? 说明理由。

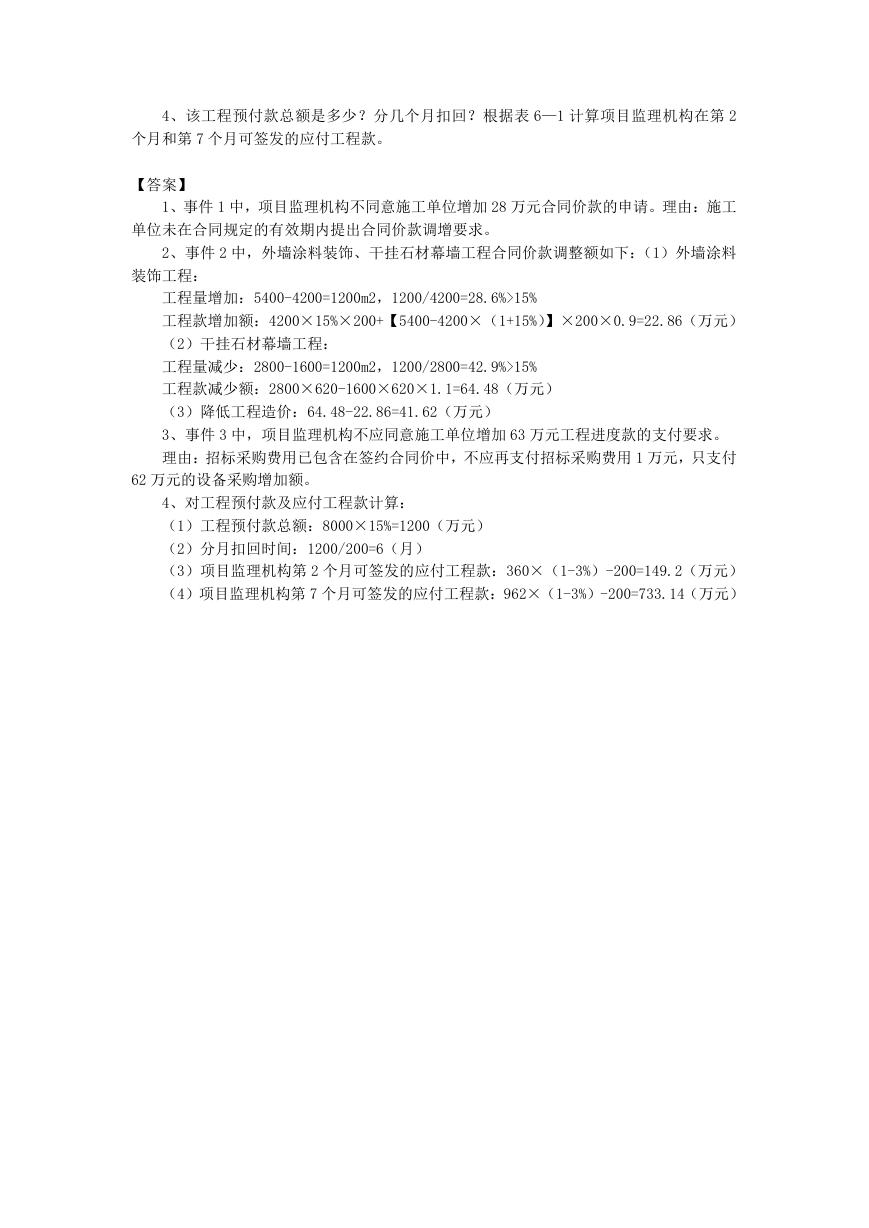

4、该工程预付款总额是多少?分几个月扣回?根据表 6—1 计算项目监理机构在第 2 个月和第 7 个月可签发的应付工程款。 【答案】 1、事件 1 中,项目监理机构不同意施工单位增加 28 万元合同价款的申请。理由:施工 单位未在合同规定的有效期内提出合同价款调增要求。 2、事件 2 中,外墙涂料装饰、干挂石材幕墙工程合同价款调整额如下:(1)外墙涂料 装饰工程: 工程量增加:5400-4200=1200m2,1200/4200=28.6%>15% 工程款增加额:4200×15%×200+【5400-4200×(1+15%)】×200×0.9=22.86(万元) (2)干挂石材幕墙工程: 工程量减少:2800-1600=1200m2,1200/2800=42.9%>15% 工程款减少额:2800×620-1600×620×1.1=64.48(万元) (3)降低工程造价:64.48-22.86=41.62(万元) 3、事件 3 中,项目监理机构不应同意施工单位增加 63 万元工程进度款的支付要求。 理由:招标采购费用已包含在签约合同价中,不应再支付招标采购费用 1 万元,只支付 62 万元的设备采购增加额。 4、对工程预付款及应付工程款计算: (1)工程预付款总额:8000×15%=1200(万元) (2)分月扣回时间:1200/200=6(月) (3)项目监理机构第 2 个月可签发的应付工程款:360×(1-3%)-200=149.2(万元) (4)项目监理机构第 7 个月可签发的应付工程款:962×(1-3%)-200=733.14(万元)
