2015 年一级建造师项目管理考试真题及答案 一、单项选择题 1.“建设工程项目法人决策的理性化程度以及建筑企业经营者的经营管理理念”属于影 响建设工程质量的() A 管理环境因素 B 人的因素 C 方法的因素 D 社会环境因素 答案:D 2.根据《中华人民共和国招标投标法实施条例》(国务院令 613 号),投标有效期从() 起计算。 A 提交投标文件开始之日 B 购买招标文件的截止之日 C 提交投标文件的截止之日 D 招标文件的规定开标之日 答案:C 3.下列工程项目策划工作中,属于建设工程项目实施阶段管理策划的是()。 A.确定项目实施期管理总体方案 B.确定生产运营期设施管理总体方案 C.确定项目风险管理与工程保险方案 D.确定生产运营期经营管理总体方案 答案:C 4.关于职业健康安全与环境管理体系管理评审的说法,正确的是() A 管理评审是管理体系接受政府监督的一种机制 B 管理评审是最高管理者对管理体系的系统评价 C 管理评审是管理体系自我保证和自我监督的一种机制 D 管理评审是第三方论证机构对管理体系的系统评价 答案:B
5.下列双代号时标网络计划中,关键线路有()条。 A.5 B.4 C.3 D.2 【标准答案】C 6.关于建设工程管理内涵的说法,正确的是()。 A.建设工程项目管理和设施管理即为建设工程管理 B.建设工程管理不涉及项目使用期的管理方对工程的管理 C.建设工程管理是对建设工程的行政事务管理 D.建设工程管理工作是一种增值服务 【标准答案】D 7.下列安全生产管理制度中,最基本,也是所有制度核心的是() A 安全生产教育培训制度 B 安全生产责任制 C 安全检查制度 D 安全措施计划制度 答案:B 8.根据建设工程项目施工成本的组成,属于直接成本的是()。 A.工具用具使用费
B.职工教育经费 C.机械折旧费 D.管理人员工资 答案:C 9.某施工项目部根据以往项目的材料实际耗用情况,结合具体的施工项目要求,制定领 用材料标准控制发料。这种材料用量控制方法是() A 定额控制 B 计量控制 C 指标控制 D 包干控制 答案:C 10.关于施工方项目管理目标和任务的说法,正确的是()。 A.施工方项目管理仅服务于施工方本身的利益 B.施工方项目管理不涉及动用前准备阶段 C.施工方成本目标由施工企业根据其生产和经营情况自行确定 D.施工方不对业主方指定分包承担的目标和任务负责 答案:C 11.采用固定总价合同,承包商需承担一定风险,下列风险中,属于承包商价格风险的 是() A 设计尝试不够造成的误差 B 工程量计算错误 C 工程范围不确定 D 漏报计价项目 答案:D 12.关于影响系统目标实现因素的说法,正确的是() A 组织是影响系统目标实现的决定性因素 B 系统组织决定了系统目标 C 增加人员数更是一定会有助于系统目标的实现 D 生产方法与工作的选择与系统目标实现无关 答案:A
13.关于工程监理单位工作性质的说法,正确的是()。 A.工程监理单位接受业主的委托必须保证项目目标的实现 B.工程监理单位在组织上不能依附于监理工作的对象 C.工程监理单位从事监理工作的人员均应是注册监理工程师 D.工程监理单位以独立的第三方身份处理业主和承包商的冲突 答案:B 14.关于 FIDIC《永久设备和设计----建造合同条件》内容的说法,正确的是() A 业主委派工程师管理合同 B 承包商仅需负责提供设备和建造工作 C 合同计价采用单价合同方式,某些子项采用包干价格 D 合同计价采用总价合同方式,合同价格不能调整 答案:A 15.某项目按施工进度编制的施工成本计划入下图,则 4 月份计划成本是()万元。 A.300 B.400 C.750 D.1150 16.某工程双代号时标网络计划如下图(时间单位:天),工作 A 的总时差为()天
A.0 B 1. C.2 D 3. 答案:B 17.已知工程 AF 有且有两项并行的幕后工作 G 和 H,G 工作的最迟开始时间为第 12 天, 最早开始时间为第 8 天,H 工作的最迟完成时间为第 14 天,最高完成时间为第 12 天,工作 F 与 G,H 的时间间隔分别为 4 天和 5 天,则 F 工作的总时差为()天 A.0 B.5 C.7 D 9. 答案:C 18.关于施工预算,施工图预算“两算”对比的说法,正确的是() A 施工预算的编制以预算定额为依据,施工图预算的编制以施工定额为依据 B“两算”对比的方法包括实物对比法 C 一般情况下,施工图预算的人工数量及人工费比施工预算低 D 一般情况下,施工图预算的材料消耗量及材料费比施工预算低 答案:B 19.关于施工安全技术措施的说活动,正确的是()。 A 施工安全技术措施要有针对性 B 施工安全技术措施包括固体废弃物的处理 C 施工安全技术措施可以不包括针对自然灾害虫的应急预案 D 施工安全技术措施可在工程开工后制定
答案:A 20.根据《建筑市场诚信行为信息管理办法>(建市(2007)9 号),建设行政主管部门市场 诚信信息平台上不良行为记录的公布时间,除法律,法规另有规定的,应为行政处罚做出后 ()日内. A 14.B10 C 7.D.5 答案:C 21.某工程的混凝土结构出现较深裂缝,但经分析判定其不影响结构的安全和使用,正 确的处理方法是()。 A 表面密封 B 嵌缝封闭 C 灌浆修补 D 限制使用 答案:C 22.关于大型建设工程项目总进度目标论证的说法,正确的是() A 大型建设工程项目总进度论证的核心工作是偏制总进度纲要 B 大型建设工程项目总进度目标论证首先开展的工作是调查研究和收集资料 C 大型建设工程项目总进度目标的确定应在项目的实施阶段进行 D 若编制的总进度计划不符合项目的总进度目标,应调整总进度目标 答案:B 23.下列施工合同风险中,属于管理风险的是()。 A.业主改变设计方案 B.对环境调查和预测的风险 C.自然环境的变化 D.合同所依据环境的变化 答案:B 24.使事故责任者和广大群众了解发生的原因及所造成的危害,并深刻认识到搞好安全 生产的重要性,从事故中吸取教训,提高安全意识,改进安全管理工作,这体现了事故处理 中的()原则 A 事故原因未查清不放过
B 事故责任人未受到处理不放过 C 事故责任人和周围群众受到教育不放过 D 事故没有制定切实可行的整改措施不放过 答案:C 解析:本题考察的是职业伤害事故的分类。“事故责任人和周围群众没有受到教育不放 过”原则的主要内容是:使事故责任者和广大群众了解事故发生的原因及所造成的危害,并 深刻认识到搞好安全生产的重要性,从事故中吸取教训,提高安全意识,改进安全管理工作, 参见教材 P258 25.某工程每月所需混凝土量相同,混凝土用量为 3200M3.计划 4 个月完成,混凝土综 合价格为 1000 元/m3,;实际混凝土用量为 5000M3,用时 5 个月,第 1 个月至第 5 个月各月 混凝土价格指数(%)为 100,115,110,105,115.则根据赢得值法,前 3 个月的费用偏差为 ()万元。 A-30.B-25.C-22.D-20 答案:B 26.项目质量控制体系运行的核心机制是() A 约束机制 B 反馈机制 C 持续改进机制 D 动力机制 答案:D 27.根据《建设工程施工合同(示范文本)》(GF-2013-0201),工程未经竣工验收,发包 人擅自使用,以()为实际竣工日期。 A 承包人提交竣工验收申请报告之日 B 转移占有工程之日 C 监理组织竣工初验之日 D 发包人签发工程接收证书之日 答案:B 28.一般情况下,横道图能反映出工作的() A 总时差 B 最迟开始时间 C 持续时间 D 自由时差

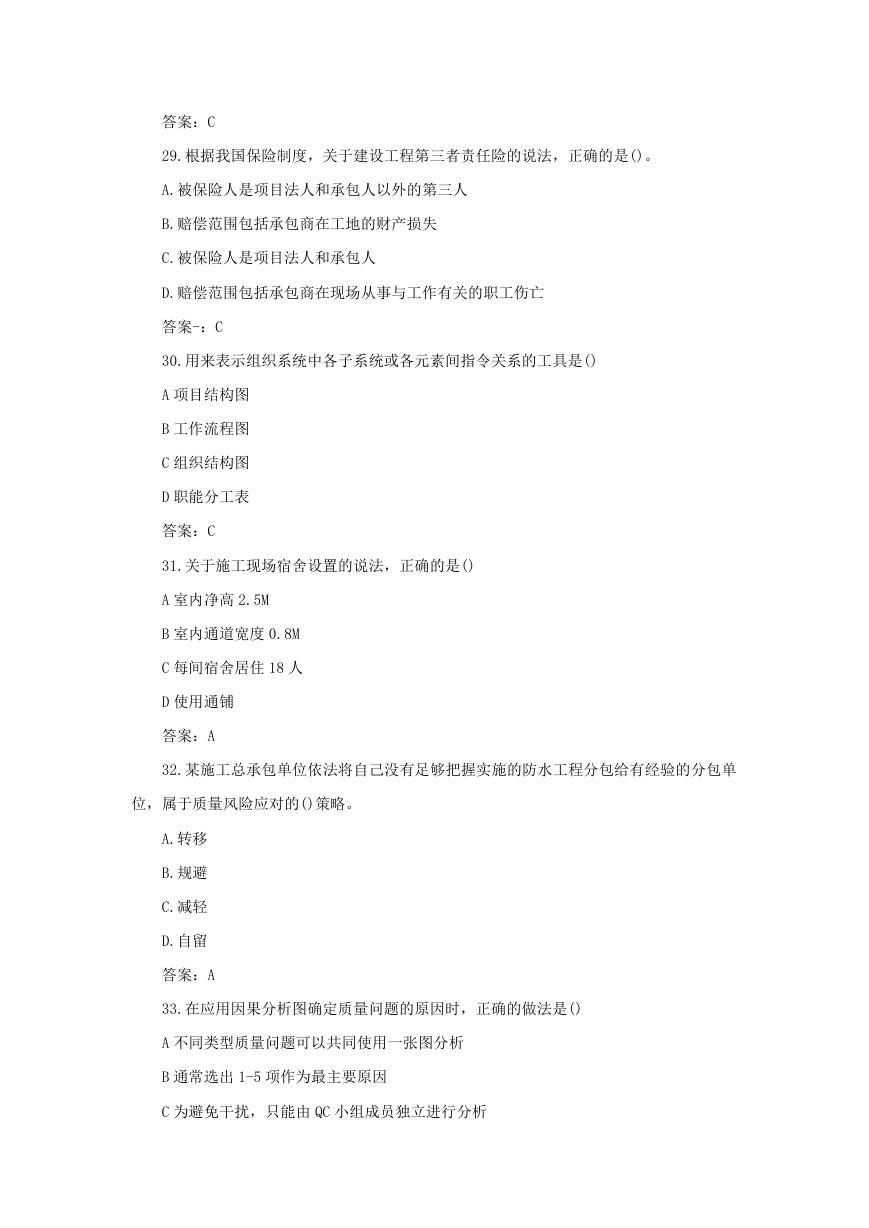

答案:C 29.根据我国保险制度,关于建设工程第三者责任险的说法,正确的是()。 A.被保险人是项目法人和承包人以外的第三人 B.赔偿范围包括承包商在工地的财产损失 C.被保险人是项目法人和承包人 D.赔偿范围包括承包商在现场从事与工作有关的职工伤亡 答案-:C 30.用来表示组织系统中各子系统或各元素间指令关系的工具是() A 项目结构图 B 工作流程图 C 组织结构图 D 职能分工表 答案:C 31.关于施工现场宿舍设置的说法,正确的是() A 室内净高 2.5M B 室内通道宽度 0.8M C 每间宿舍居住 18 人 D 使用通铺 答案:A 32.某施工总承包单位依法将自己没有足够把握实施的防水工程分包给有经验的分包单 位,属于质量风险应对的()策略。 A.转移 B.规避 C.减轻 D.自留 答案:A 33.在应用因果分析图确定质量问题的原因时,正确的做法是() A 不同类型质量问题可以共同使用一张图分析 B 通常选出 1-5 项作为最主要原因 C 为避免干扰,只能由 QC 小组成员独立进行分析
分享到:
