2001 年造价工程师案例分析考试真题及答案

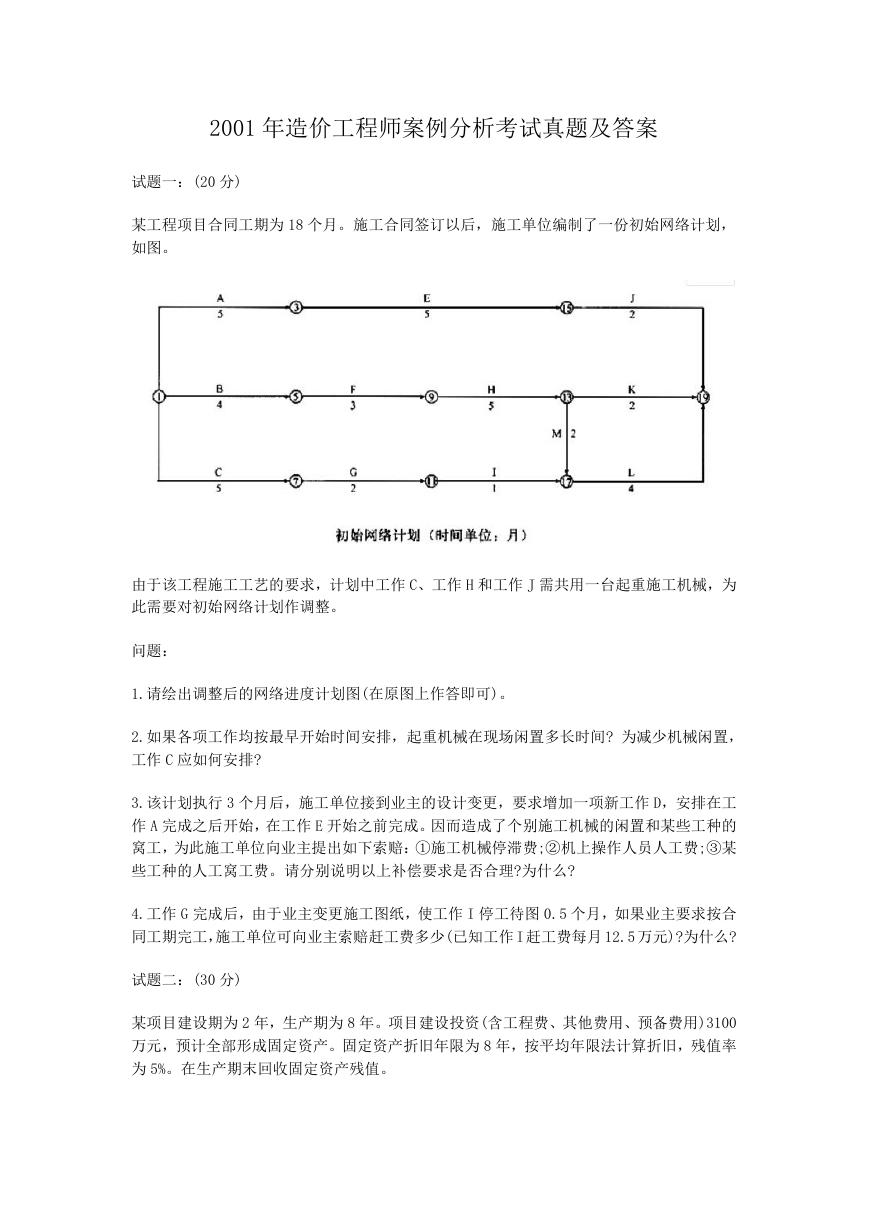

试题一:(20 分)
某工程项目合同工期为 18 个月。施工合同签订以后,施工单位编制了一份初始网络计划,
如图。
由于该工程施工工艺的要求,计划中工作 C、工作 H 和工作 J 需共用一台起重施工机械,为
此需要对初始网络计划作调整。
问题:
1.请绘出调整后的网络进度计划图(在原图上作答即可)。
2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间? 为减少机械闲置,
工作 C 应如何安排?
3.该计划执行 3 个月后,施工单位接到业主的设计变更,要求增加一项新工作 D,安排在工
作 A 完成之后开始,在工作 E 开始之前完成。因而造成了个别施工机械的闲置和某些工种的
窝工,为此施工单位向业主提出如下索赔:①施工机械停滞费;②机上操作人员人工费;③某
些工种的人工窝工费。请分别说明以上补偿要求是否合理?为什么?
4.工作 G 完成后,由于业主变更施工图纸,使工作 I 停工待图 0.5 个月,如果业主要求按合
同工期完工,施工单位可向业主索赔赶工费多少(已知工作 I 赶工费每月 12.5 万元)?为什么?

试题二:(30 分)
某项目建设期为 2 年,生产期为 8 年。项目建设投资(含工程费、其他费用、预备费用)3100
万元,预计全部形成固定资产。固定资产折旧年限为 8 年,按平均年限法计算折旧,残值率
为 5%。在生产期末回收固定资产残值。
建设期第一年投入建设资金的 60%,第二年投入 40%,其中每年投资的 50%为自有资金,50%
由银行贷款,贷款年利率为 7%,建设期只计息不还款。生产期第一年投人流动资金 300 万
元,全部为自有资金。流动资金在计算期末全部回收。
建设单位与银行约定:从生产期开始的 6 年间,按照每年等额本金偿还法进行偿还,同时偿
还当年发生的利息。
预计生产期各年的经营成本均为 2600 万元,销售收入在计算期第三年为 3800 万元,第四年
为 4320 万元,第五至十年均为 5400 万元。假定销售税金及附加的税率为 6%,所得税率为
33%,行业基准投资回收期(Pc)为 8 年。
问题:
1.计算期第三年初的累计借款是多少(要求列出计算式)?
2.编制项目还本付息表(将计算结果填人表 2.1)。
3.计算固定资产残值及各年固定资产折旧额(要求列出计算式)
4.编制项目现金流量表(将现金流量有关数据填人表 2.2)。
5.计算投资回收期(要求列出计算式),并评价本项目是否可行?
(注:计算结果保留小数点后 2 位)
表
2.1
序
号
年 份
项 目
1 年初累计借款
2 本年新增借款
3 本年应计利息
4 本年应还本金
5 本年应还利息
表
2.2
序号
年 份
项 目
1
现金流入
某项目还本付息表
单位:万
元
1
2
3
4
5
6
7
8
9
1
0
某项目现金流量表(自有资金)
单位:万
元
1
2
3
4
5
6
7
8
9
10
1.1
销售收入
1.2 回收固定资产残值
1.3
2
2.1
2.2
2.3
回收流动资金
现金流出
自有资金
经营成本
偿还借款
2.3.1 长期借款本金偿还
2.3.2 长期借款利息偿还
2.4
2.5
3
4
销售税金及附加
所得税
净现金流量
累计净现金流量
注:“自有资金”栏包括建设投资和流动资金
试题三:(20 分)
某工程项目设计人员根据业主的使用要求,提出了三个设计方案。有关专家决定从五个方面
(分别以 F1~F2 表示)对不同方案的功能进行评价,并对各功能的重要性分析如下:F3 相对
于 F4 很重要,F3 相对于 F1 较重要,F2 和 F5 同样重要,F4 和 F5 同样重要。各方案单位面
积造价及专家对三个方案满足程度的评分结果见表 3.1
表 3.1
方 案
分
功 能
得
F1
F2
F3
F4
F5
单位面积造价(元/m2)
A
9
8
8
7
10
1680
B
8
7
10
6
9
C
9
8
10
8
8
1720
1590
1.试用 0-4 评分法计算各功能的权重(填入表 3.3)。
2.用功能指数法选择最佳设计方案(要求列出计算式)。
3.在确定某一设计方案后,设计人员按限额设计要求,确定建安工程目标成本额为 14000
万元。然后以主要分部工程为对象进一步开展价值工程分析。各分部工程评分值及目前成本
见表 3.2。试分析各功能项目的功能指数、目标成本(要求分别列出计算式)及应降低额,并
确定功能改进顺序(填入表 3.4)。
(注:计算结果保留小数点后 3 位)
功能项目
A.±0.000 以下工程
B.主体结构工程
C.装饰工程
D.水电安装工程
表
3.
3
功能权重计算表
F1
×
F2
×
功 能
F1
F2
F3
F4
F5
表 3.2
功能得分
21
35
28
32
目前成本(万元)
3854
4633
4364
3219
F3
F4
F5
得 分
权 重
×
×
×
合 计
表 3.4
试题四:(20 分)

某工程项目业主邀请了三家施工单位参加投标竞争。各投标单位的报价如表 4.1,施工进度计安排如表 4.2。若以工程开工日期为折现
点,贷款月利率为 1%,并假设各分部工程每月完成的工作量相等,并且能按月及时收到工程款。
功能项目
功能指数
目前成本
目标成本
应降低额
(万元)
(万元)
(万元)
功能改进顺
序
A. ±0.000 以下工程
B.主体结构工程
C.装饰工程
D.水电安装工程
项 目
价
投标单位
甲
乙
丙
表 4.1
报
基础工程
主体工程
装饰工程
总报价
270
210
210
950
840
840
900
1080
1080
2120
2130
2130
投标单位 项 目
表 4.2
施 工 进 度 计 划
1
2
3
4
5
6
7
8
9
10
11
12
基础工程
甲
主体工程
装饰工程
基础工程
乙
主体工程
装饰工程
基础工程
丙
主体工程
装饰工程
问题:
1.就甲、乙两家投标单位而言,若不考虑资金时间价值,判断并简要分析业主应优先选择哪
家投标单位?
2.就乙、丙两家投标单位而言,若考虑资金时间价值,判断并简要分析业主应优先选择哪家
投标单位?(注:现值系数见表 4.4)
3.评标委员会对甲、乙、丙三家投标单位的技术标评审结果如表 4.3。评标办法规定:各投
标单位报价比标底价每下降 1%,扣 1 分,最多扣 10 分;报价比标底价每增加 1%,扣 2 分,
扣分不保底。报价与标底价差额在 1%以内时可按比例平均扣减。评标时不考虑资金时间价
值,设标底价为 2125 万元,根据得分最高者中标原则,试确定中标单位。
项 目
权重
业绩、信誉
管理水平
施工组织设计
投标报价
0.4
0.6
表
4.
4
表 4.3
甲
评 审 分
乙
丙
98.70
98.85
98.80
现值系数表
n
2
3
4
4
6
7
8
(P/A,1%,n)
1.9704
2.9410
3.9020
4.8534
5.7955
6.7282
7.6517
(P/F,1%,n)
0.9803
0.9706
0.9610
0.9515
0.9420
0.9327
0.9235
(注:计算结果保留小数点后 2 位)
试题五:(20 分)
某工程项目施工合同价为 560 万元.合同工期为 6 个月,施工合同中规定:
1.开工前业主向施工单位支付合同价 20%的预付款。
2.业主自第一个月起,从施工单位的应得工程款中按 10%的比例扣留保留金,保留金限额暂
定为合同价的 5%,保留金到第三个月底全部扣完。
3.预付款在最后两个月扣除,每月扣 50%。
4.工程进度款按月结算,不考虑调价。
5.业主供料价款在发生当月的工程款中扣回。

6.若施工单位每月实际完成产值不足计划产值的 90%时,业主可按实际完成产值的 8%的比例
扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位。
7.经业主签认的施工进度计划和实际完成产值如表 5.1。
表
5.1
时间(月)
计划完成产值
实际完成产值
业主供料价款
1
70
70
8
2
80
80
12
3
110
120
15
4
110
5
100
单位:
万元
6
80
该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止。为此,施工单位提出
以下费用补偿要求:
(1)施工现场存有为本工程购买的特殊工程材料,计 50 万元。
(2)因设备撤回基地发生的费用 10 万元。
(3)人员遣返费用 8 万元。
问题:
1.该工程的工程预付款是多少万元?应扣留的保留金为多少万元?
2.第一个月到第三个月造价工程师各月签证的工程款是多少?应签发的付款凭证金额是多
少?
3.合同终止时业主已支付施工单位各类工程款多少万元?
4.合同终止后施工单位提出的补偿要求是否合理?业主应补偿多少万元?
5.合同终止后业主共应向施工单位支付多少万元的工程款?
试题六:(30 分)
本题有三个专业类别(1 土建、Ⅱ采暖、Ⅲ电气),请任选其中一题作答。若选作多题,按卷
面顺序第一题计分。
某砖混结构警卫室平面图和剖面图,如图所示。

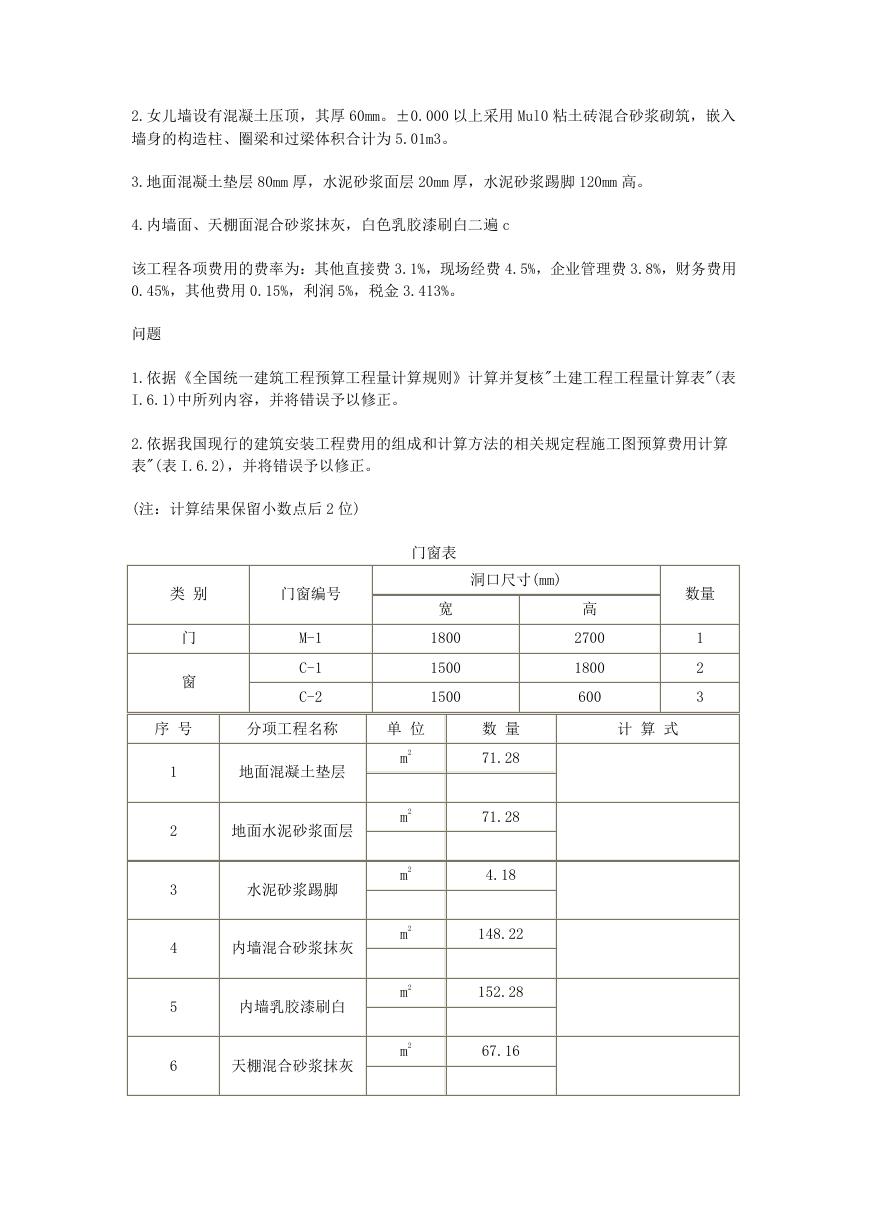

1.屋面结构为 120mm 厚现浇钢筋混凝土板,板面结构标高 4.500m。②、③轴处有现浇钢筋
混凝土矩形梁,梁截面尺寸 250×660mm(660mm 中包括板厚 120mm)。
2.女儿墙设有混凝土压顶,其厚 60mm。±0.000 以上采用 Mul0 粘土砖混合砂浆砌筑,嵌入
墙身的构造柱、圈梁和过梁体积合计为 5.01m3。
3.地面混凝土垫层 80mm 厚,水泥砂浆面层 20mm 厚,水泥砂浆踢脚 120mm 高。
4.内墙面、天棚面混合砂浆抹灰,白色乳胶漆刷白二遍 c
该工程各项费用的费率为:其他直接费 3.1%,现场经费 4.5%,企业管理费 3.8%,财务费用
0.45%,其他费用 0.15%,利润 5%,税金 3.413%。
问题
1.依据《全国统一建筑工程预算工程量计算规则》计算并复核"土建工程工程量计算表"(表
I.6.1)中所列内容,并将错误予以修正。
2.依据我国现行的建筑安装工程费用的组成和计算方法的相关规定程施工图预算费用计算
表"(表 I.6.2),并将错误予以修正。
高
2700
1800
600
数量
1
2
3
计 算 式
(注:计算结果保留小数点后 2 位)
类 别
门窗编号
门
窗
M-1
C-1
C-2
洞口尺寸(mm)
门窗表
宽
1800
1500
1500
序 号
分项工程名称
单 位
1
2
3
4
5
6
地面混凝土垫层
地面水泥砂浆面层
水泥砂浆踢脚
内墙混合砂浆抹灰
内墙乳胶漆刷白
天棚混合砂浆抹灰
m2
m2
m2
m2
m2
m2
数 量
71.28
71.28
4.18
148.22
152.28
67.16
