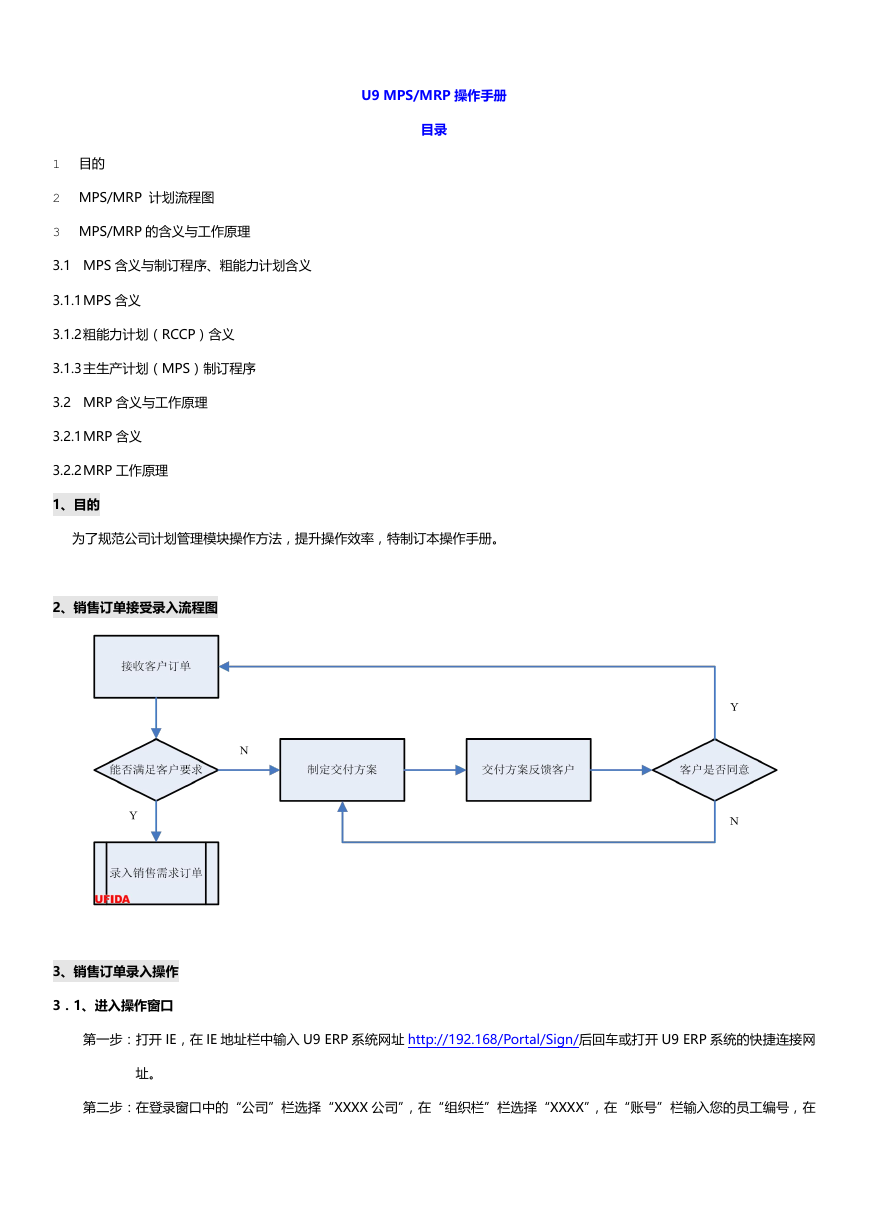

U9 MPS/MRP 操作手册 目录 1 目的 2 MPS/MRP 计划流程图 3 MPS/MRP 的含义与工作原理 3.1 MPS 含义与制订程序、粗能力计划含义 3.1.1MPS 含义 3.1.2粗能力计划(RCCP)含义 3.1.3主生产计划(MPS)制订程序 3.2 MRP 含义与工作原理 3.2.1MRP 含义 3.2.2MRP 工作原理 1、目的 为了规范公司计划管理模块操作方法,提升操作效率,特制订本操作手册。 2、销售订单接受录入流程图 3、销售订单录入操作 3.1、进入操作窗口 第一步:打开 IE,在 IE 地址栏中输入 U9 ERP 系统网址 http://192.168/Portal/Sign/后回车或打开 U9 ERP 系统的快捷连接网 址。 第二步:在登录窗口中的“公司”栏选择“XXXX 公司”,在“组织栏”栏选择“XXXX”,在“账号”栏输入您的员工编号,在

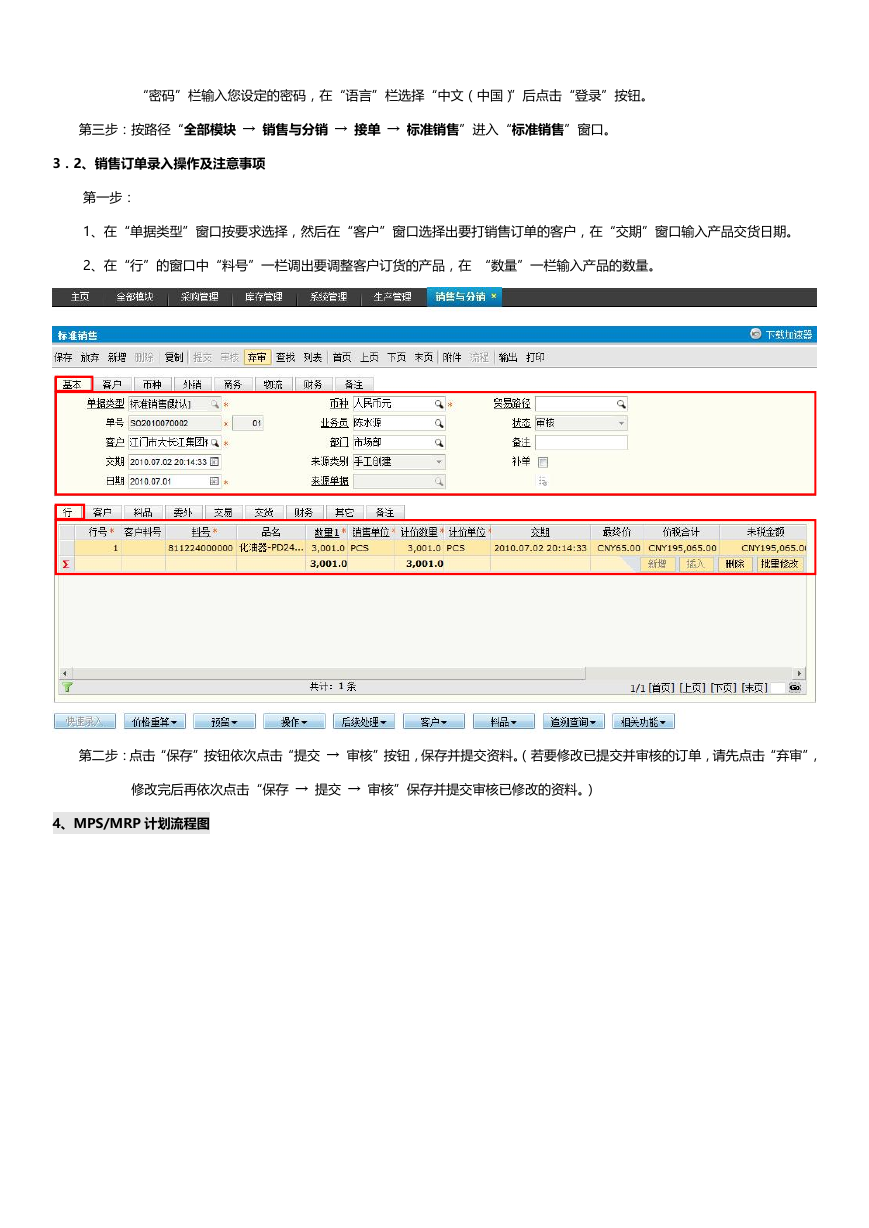

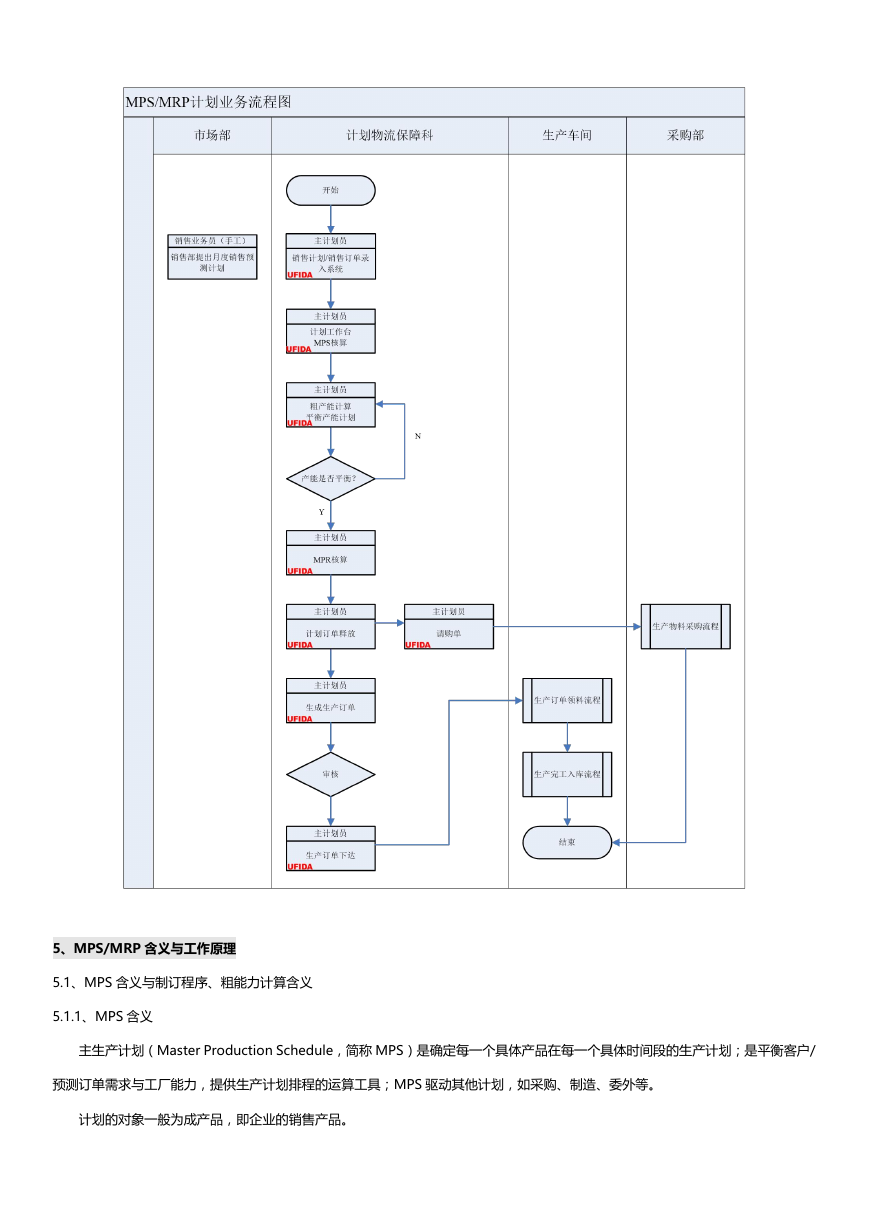

“密码”栏输入您设定的密码,在“语言”栏选择“中文(中国)”后点击“登录”按钮。 第三步:按路径“全部模块 → 销售与分销 → 接单 → 标准销售”进入“标准销售”窗口。 3.2、销售订单录入操作及注意事项 第一步: 1、在“单据类型”窗口按要求选择,然后在“客户”窗口选择出要打销售订单的客户,在“交期”窗口输入产品交货日期。 2、在“行”的窗口中“料号”一栏调出要调整客户订货的产品,在 “数量”一栏输入产品的数量。 第二步:点击“保存”按钮依次点击“提交 → 审核”按钮,保存并提交资料。(若要修改已提交并审核的订单,请先点击“弃审”, 修改完后再依次点击“保存 → 提交 → 审核”保存并提交审核已修改的资料。) 4、MPS/MRP 计划流程图
5、MPS/MRP 含义与工作原理 5.1、MPS 含义与制订程序、粗能力计算含义 5.1.1、MPS 含义 主生产计划(Master Production Schedule,简称 MPS)是确定每一个具体产品在每一个具体时间段的生产计划;是平衡客户/ 预测订单需求与工厂能力,提供生产计划排程的运算工具;MPS 驱动其他计划,如采购、制造、委外等。 计划的对象一般为成产品,即企业的销售产品。

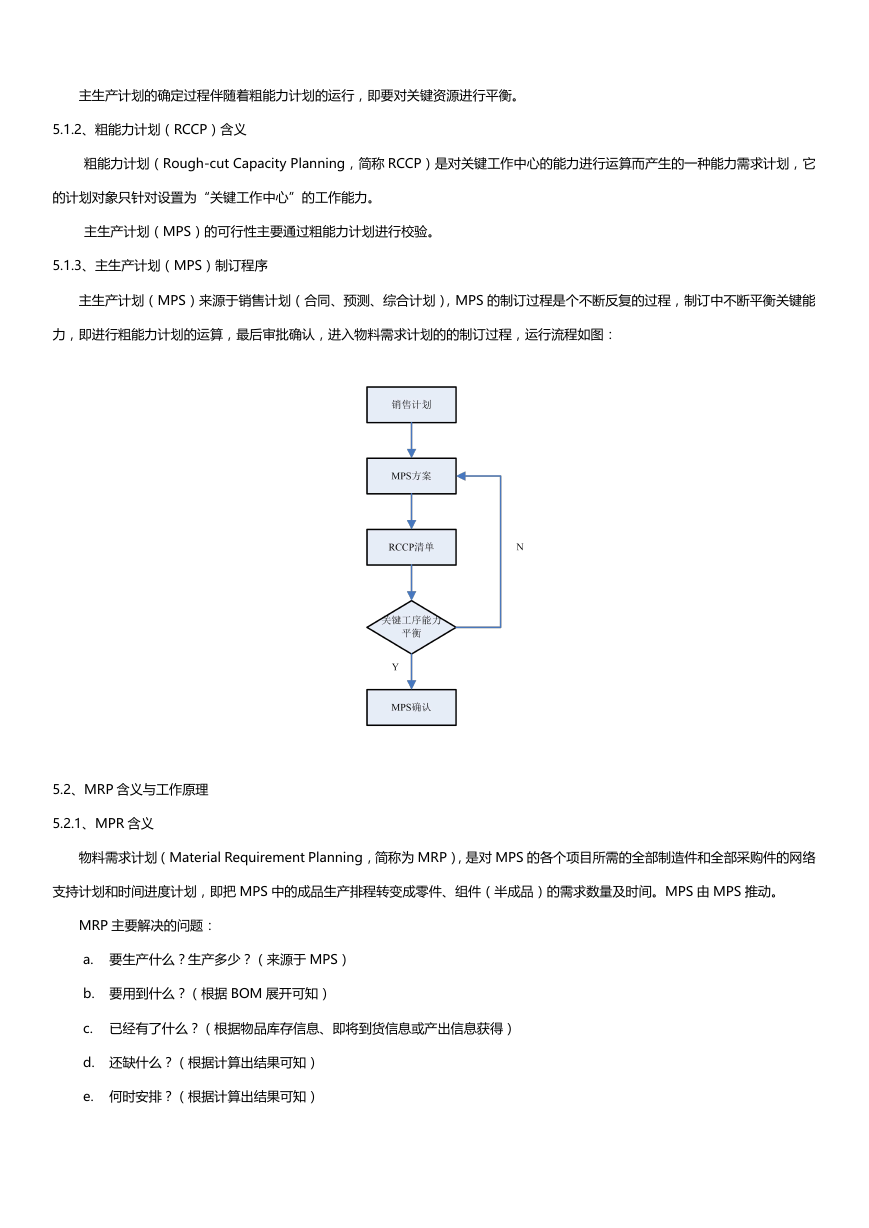

主生产计划的确定过程伴随着粗能力计划的运行,即要对关键资源进行平衡。 5.1.2、粗能力计划(RCCP)含义 粗能力计划(Rough-cut Capacity Planning,简称 RCCP)是对关键工作中心的能力进行运算而产生的一种能力需求计划,它 的计划对象只针对设置为“关键工作中心”的工作能力。 主生产计划(MPS)的可行性主要通过粗能力计划进行校验。 5.1.3、主生产计划(MPS)制订程序 主生产计划(MPS)来源于销售计划(合同、预测、综合计划),MPS 的制订过程是个不断反复的过程,制订中不断平衡关键能 力,即进行粗能力计划的运算,最后审批确认,进入物料需求计划的的制订过程,运行流程如图: 5.2、MRP 含义与工作原理 5.2.1、MPR 含义 物料需求计划(Material Requirement Planning,简称为 MRP),是对 MPS 的各个项目所需的全部制造件和全部采购件的网络 支持计划和时间进度计划,即把 MPS 中的成品生产排程转变成零件、组件(半成品)的需求数量及时间。MPS 由 MPS 推动。 MRP 主要解决的问题: a. 要生产什么?生产多少?(来源于 MPS) b. 要用到什么?(根据 BOM 展开可知) c. 已经有了什么?(根据物品库存信息、即将到货信息或产出信息获得) d. 还缺什么?(根据计算出结果可知) e. 何时安排?(根据计算出结果可知)
5.2.2、MRP 工作原理 a. 由最终产品的主生产计划导出有关物料(组件、材料)的需求量与需求时间。 b. 根据物料的提前期确定投产或订货时间。 6、其他关键名词解译 6.1、低阶码(Low-Level Code,简称 LLC) 每个物料针对每个产品都有一层码,一个物料在多个产品结构中出现,层码最大的就称为该物料的低阶码。 6.2、需求时栅与计划时栅 需求时栅(Demand Time Fence, DTF):如图 4-1 从“现在”到“需求时界”的时间段。在 DTF 之前不能再有新的需求,因为 必来不及交货。 因此 MPS 只考虑订单不考虑预测。 MPS 的修改必須经过仔细的分析及授权。 计划时栅(Planning Time Fence, PTF):如图 4-1 从“现在”到“计划时界”的时间段。在 DTF 和 PTF 之間,新的订单还是会 进来,若某期預測大于订单,表示尚有订单会进来,MPS 考虑預測量;若订单大于预测,表示预测低估,MPS 取订单量。在 PTF 之 后,MPS 只考虑预测量。 7、系统实现 7.1、操作流程总体预览 7.2、具体操作解说 基本维护参数:如下图红色框所标识内容,参数解说请参看帮助(可按 F7 或点击界面右上角“帮助”按钮),其他参数可按默认 或按需设置。

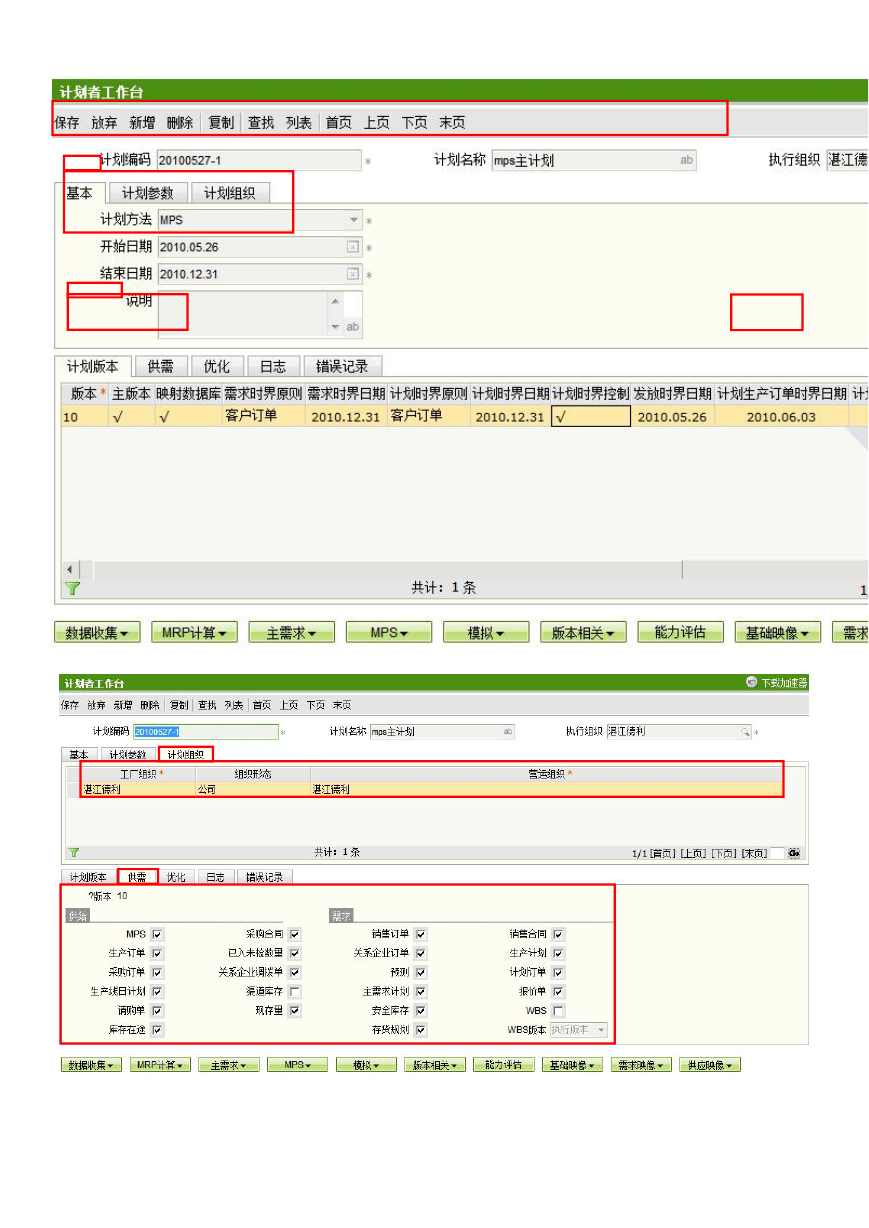

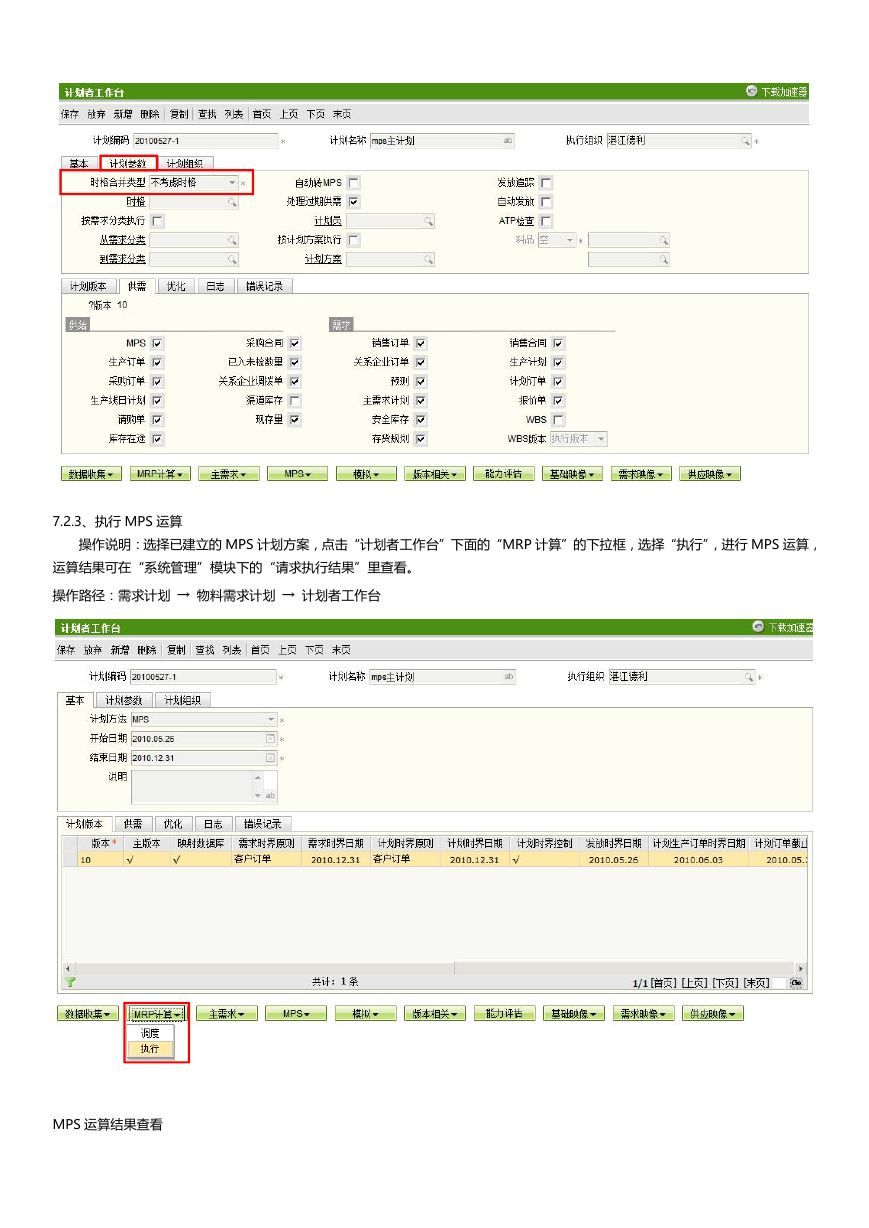

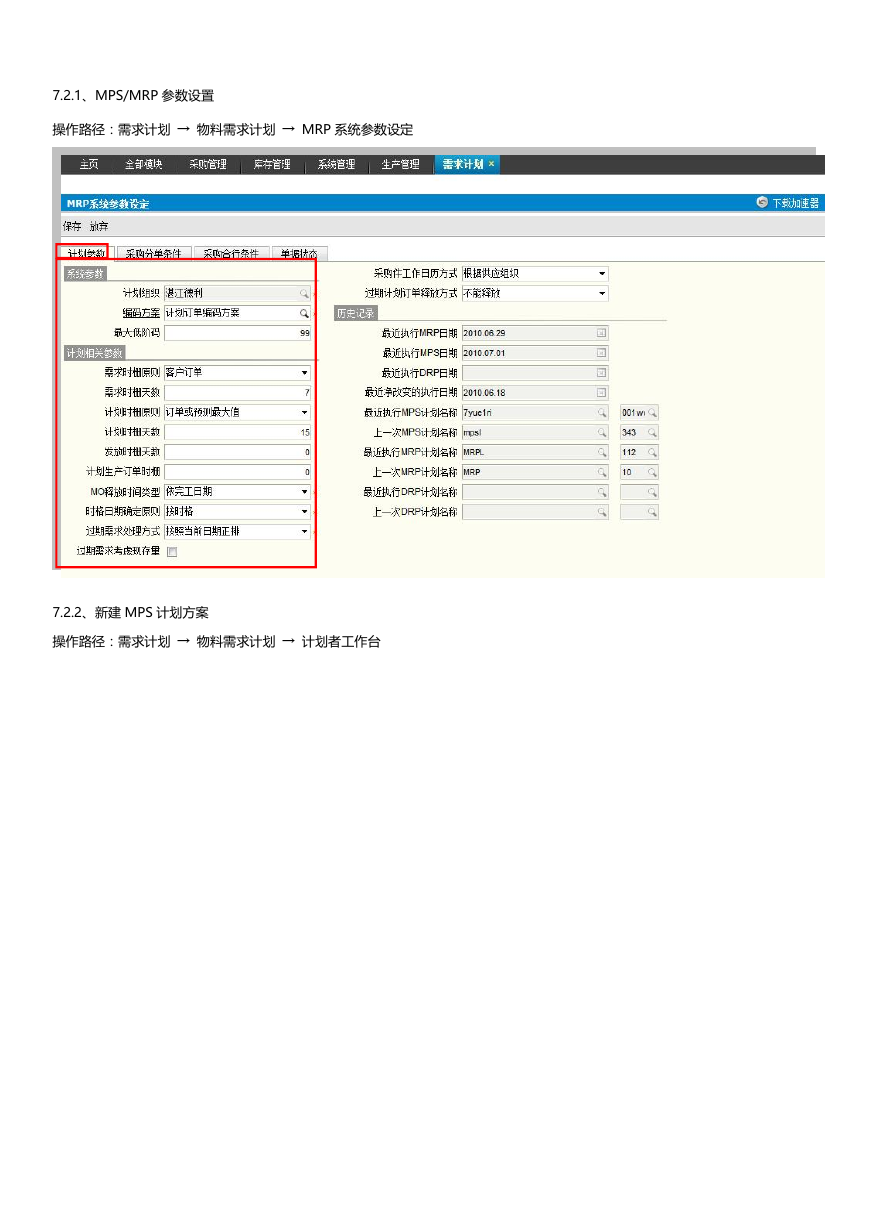

7.2.1、MPS/MRP 参数设置 操作路径:需求计划 → 物料需求计划 → MRP 系统参数设定 7.2.2、新建 MPS 计划方案 操作路径:需求计划 → 物料需求计划 → 计划者工作台
7.2.3、执行 MPS 运算 操作说明:选择已建立的 MPS 计划方案,点击“计划者工作台”下面的“MRP 计算”的下拉框,选择“执行”,进行 MPS 运算, 运算结果可在“系统管理”模块下的“请求执行结果”里查看。 操作路径:需求计划 → 物料需求计划 → 计划者工作台 MPS 运算结果查看
