[原创]MRP 原理之实例讲解
发布者 程翔
2010-11-5 16:21:16
快速回复 | 引用回复
搞企业管理,不管是人事、行政,还是财务、物流,都应该对 MRP 有所了解,进而对企业管
理有个完整的,尽管某些方面可能是肤浅的认识。但这种虽肤浅但完整的认识,对开展工
作,是有很大帮助的。
我通过各种渠道了解了一下 MRP,然后自己假想了一个实例,用手工进行 MRP 计算;然后
找了几家软件公司的 ERP 产品,包括用友、金蝶、神数的(SAP 和 ORACLE 没提供 DEMO),把
我假想的实例用软件实现了一次。运算结果完全一致(不同的软件一致,软件与手工一致)。
本文通过 MRP 实例,对 MRP 运算的逻辑进行介绍。
几个软件比较了一下,金蝶的界面做得相对简洁。下面我就用金蝶 K3V10.4,对 MRP 运
算进行一次实例演示。
MRP 运算包括 5 步:
1、确认外部需求
2、计算毛需求
3、计算净需求
4、计算计划订单量
5、投放产生三大任务单
先讲第 1 步:确认外部需求。
外部需求有两个来源:一是销售订单,一是产品预测单。销售订单是客观的、实实在在;
产品预测单是主观的、真真假假。
那外部需求怎么确认呢?以销售订单为准,还是以产品预测单为准?
可能有人会说,当然以实实在在的销售订单为准,哪能以真真假假的产品预测单为准?
这个不尽然。
以销售订单为准,企业有订单就干,没有订单就闲,导致生产不均衡,资源浪费大;而且
订单如果交期紧,临时抱佛脚,是否来得及生产都是问题。
那以产品预测单为准呢?也不行。预测多了,生产出的东西积压;预测少了,生产出的东
西短缺。谁又敢说自己的预测 100%准确呢?
那怎么办?丰田发动机早就思考过这个问题。我去广州南沙的丰田发动机调研信息化建设
情况,顺路去天后宫游玩。站在“千里眼”和“顺风耳”两尊神像之间,面对泠汀,背靠妈祖,
久久回味。
可能有人不相信,本田发动机用的是金蝶 K3 软件,包括计划、生产、财务等模块。(这
不算做广告吧?我可不是金蝶的呀。版主置顶的“警告广告贴发贴者”,后面三个感叹号,
尽管尚不清楚感叹号的数量是否代表严重级别,但也足够让人哆嗦的。)
他们是这样处理的:根据自己的产品预测单初步确认需求,然后将客户的销售订单与产品
预测单进行冲销。即结合销售订单和产品预测单确认外部需求。
例如:1 月 20 日有销售订单,数量 200;而对 2 月至 4 月的产品预测,数量是 120。那
么,年初就根据 120 先进行生产,然后将订单与预测单数量进行冲销(200-120=80),
外部需求就是 120+80=200。
在进行冲销时,有这么一个问题:销售订单是一个时点的概念,而产品预测是一个期间概
念。这时,就需要将产品预测单的期间转化为时点,通常以期初作为其时点。
在进行冲销时,还有这么一个问题:就是销售订单冲销产品预测单的范围。这个由用户指
定。例如,向前冲销 N 天;向后冲销 N 天;先向前冲 N 天,再向后冲 N 天;或先向后冲
N 天,再向前冲 N 天。意思就是在什么范围的产品预测单,需要用销售订单冲销掉。
如图:
选择向后冲销 15 天,则外部需求=120+(200-120)=200
这样,产品预测单一下子全被销售订单冲销光了,包括 3 月和 4 月的。难道 3 月和 4 月就
没有需求吗?当然不是。这就产生了一个均化的概念。
我们将预测单进行均化(均化可选择月均化、周均化、日均化)。我们选择月均化,2 月
1 日的数量 120,就变成了 2/1、3/1、4/1 分别数量为 40、40、40。如图:
这样,如果再冲销,仍然选择向后冲销 15 天,则外部需求=40+(200-40)+40+40=
280。
将销售订单与产品预测单进行冲销,是将主观的真真假假的模糊的东西用客观的实实在在
的清晰的东西替代,用户可选择替代范围。
这是一种方法,类似于火拼。
还有一种方法,类似于分治。
在分治前,要有分治的标志。分治的标志,就是时界。
例如,宝马汽车厂,生产宝马的各项准备工作(如发动机等零件)都做好了,这时一声哨
响,开始装配宝马。这个装配宝马的时间,就是总装提前期(假设是 15 天)。
而发动机等零件不会伸手就来,它的采购是需要时间的,这就是采购提前期(假设是 25
天)。宝马的总装提前期加上发动机等零件的采购提前期,就是宝马的累计提前期(15+
25=40 天)。
我们将总装提前期,大概算做需求时界;
我们将累计提前期,大概算做计划时界。
需求时界与计划时界,就是分治标志。
在需求时界(15 天)以内的,我们取销售订单做为外部需求。
它说明发动机等零件已经到位,宝马已开始总装,这时的计划不得更改。所以需求时界又
称为冻结时栅。
在需求时界与计划时界之间(15 至 40 天)的,我们取订单与预测单孰大作为外部需求。
它说明虽然宝马还没有开始装配,但发动机等零件已经开始采购,这时计划的更改应该慎
重。所以计划时界又称为协议时栅。
在计划时界(40 天)以外的,我们取预测单做为外部需求。
它说明不仅宝马还没有开始装配,连发动机等零件还没有开始采购,这时的计划想怎么改
就怎么改。
这样的分治,体现出计划的准确性随时间不同而不同,一般是越近越准确。
当我们以销售订单和产品预测单作为外部需求来源,并考虑需求时界和计划时界时:
外部需求=0(15 天以内的订单)+200(15 至 40 天之间取订单与预测单孰大)+0(4
0 天以外的预测单)=200
当预测单均化后,如图:
外部需求=0+200+40+40=280
好了。到此为止,MRP 的第 1 步,确认外部需求讲完了。
第 2 步,计算毛需求,就是一个跑 BOM 的过程。
假如外部需求仅考虑销售订单:1 月 1 日接到订单,以下配置的宝马数量分别为 80、50、
10 辆,要求于 1 月 31 日交货。
计划开始日期为 1 月 1 日,计划展望期为 6 个时区,每个时区 5 天。
在 ERP 中录入 BOM 前,先要建物料档案。物料的各种期量标准,各种属性也由此拉开大幕。
本人反过来,先讲订单,再讲 BOM,再讲物料,原因就是应用导向。所谓先有事实,各有概念,先碰
到了问题,然后为解决问题,产生了各种方法,这些方法,又形成了概念。
大学教授们相反,先讲概念,再讲方法,再讲应用。完全颠倒了。
包括线性代数、矩阵计算,很多数学高手得心应手,但矩阵的业务意义,相加相乘相除,与诸葛亮变换
八卦阵的相通之处,却不理会(当然,我也不能体会。其境界身不能至,心向往之)。难怪有人说,大
学教育,是往学生脑子里灌屎。
物料档案如下:
名称
宝马
物料属
性
计划
策略
订货策
略
固定
提前
期
变动
提前期
订货
间隔
期
固定/经
济
批量
变动提
前
期批量
再订
货点
配置类 MRP 批对批 5
自制 MRP 批对批 7
发动机 特征类 MRP 批对批 0
发动机
80W
发动机
100W 自制 MRP 批对批 7
发动机
120W
MRP 批对批 5
委外加
工
零件 1 外购 MRP 批对批 5
零件 2 外购 MRP 批对批 5
车身
特征类 MRP 批对批 0
钢车身 外购 MRP
铝车身 外购 MRP
固定批
量
固定批
量
5
5
特征类 MRP 批对批 0
5
期间订
货
再订货
5
点
固定
变动
提前期
提前期
0
0
空调
美的
海尔
外购 MRP
外购 MRP
名称
计划
物料属性
策略 订货策略
配置类 MRP 批对批 5
宝马
发动机 特征类 MRP 批对批 0
1
1
1000
1000
1
1
1
1
1
1
1
1
1
0
0
0
0
13.75 0
16.0830
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
10
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
0
100
100
0
0
100 100
0
0
固定/经济
订货
再订
批量
间隔期
货点
0
0
0
0
0
0
变动提前
期批量
1
1
物料属性,参照金蝶 K3V10.4(之所以强调版本,是因为金蝶不同的版本在计划和生产方面差异较大,其进步神速),
主要的有以下几种:
1、自制:自己能够生产
2、采购:自己不能或不愿生产
3、委外:介于自制和采购之间。即可以自制,但又需要外协。
这三种是最主要的最基本的属性。
4、规划:例如 DELL 做计划,估计电脑销量 100 万,由 70%的笔记本和 30%的台式机组成。这里的电脑,就是规划
类物料。
5、配置:例如上面用组织结构图展现的宝马,其装配,需要发动机、车身、空调。而发动机、车身、空调有不同的型号,
相应的,宝马可以有各种不同的配置。这时的宝马,就是配置类物料。
6、特征:同上例,发动机有各种型号、车身有各种材质、空调有各种品牌。这时的发动机、车身、空调,就是特征类物
料。
7、虚拟:例如 DELL 给你发货,随身附有发票、保修单等。为了防止发货时忘了附带发票,他们可以做一个 BOM,这
个 BOM 由电脑、发票构成。这个 BOM 的母件,就是虚拟的。
8、组装:组装是在仓库而不是车间完成的。例如组装家具等,它的实质就是几个沙发加茶机。组装家具就是组装类物料。
计划策略,包括 MPS、MRP、无。
特别重要的物料就用 MPS,即主生产计划。目的,就是别花几个小时运算 MRP,到头来
发现最重要的物料却因生产能力制约无法完成。所以先对最重要的物料进行 MPS 运算。
一般重要的物料就用 MRP,即物料需求计划。
MPS 和 MRP 的关系如图:
MPS 和 MRP 仅仅运算对象不同,运算逻辑完全相同。
不重要物料就用无,即不做计划。
订货策略包括:
1、批对批:就是随时需要随时提供,需要多少提供多少。
2、固定批量:例如你去买一个螺丝,别人不卖。他说,要买就买 100 个。这个 100,就是固定批量。
3、期间订货:例如采购部门很有规律,对某一物料,总是间隔 10 天去采购。或者供应商很强势,你
平时上门找他订货,他懒得理你,要你每隔 10 天才能去采购一次,这就是期间订货。10 天,就是订
货间隔期。
4、再订货点:例如库存到了 50,就去订货。50,就是再订货点。
固定提前期和变动提前期,类似于财务的固定成本和变动成本的概念。
如果物料设置了工艺路线,那它的固定提前期和变动提前期是可以计算得出的。例如:

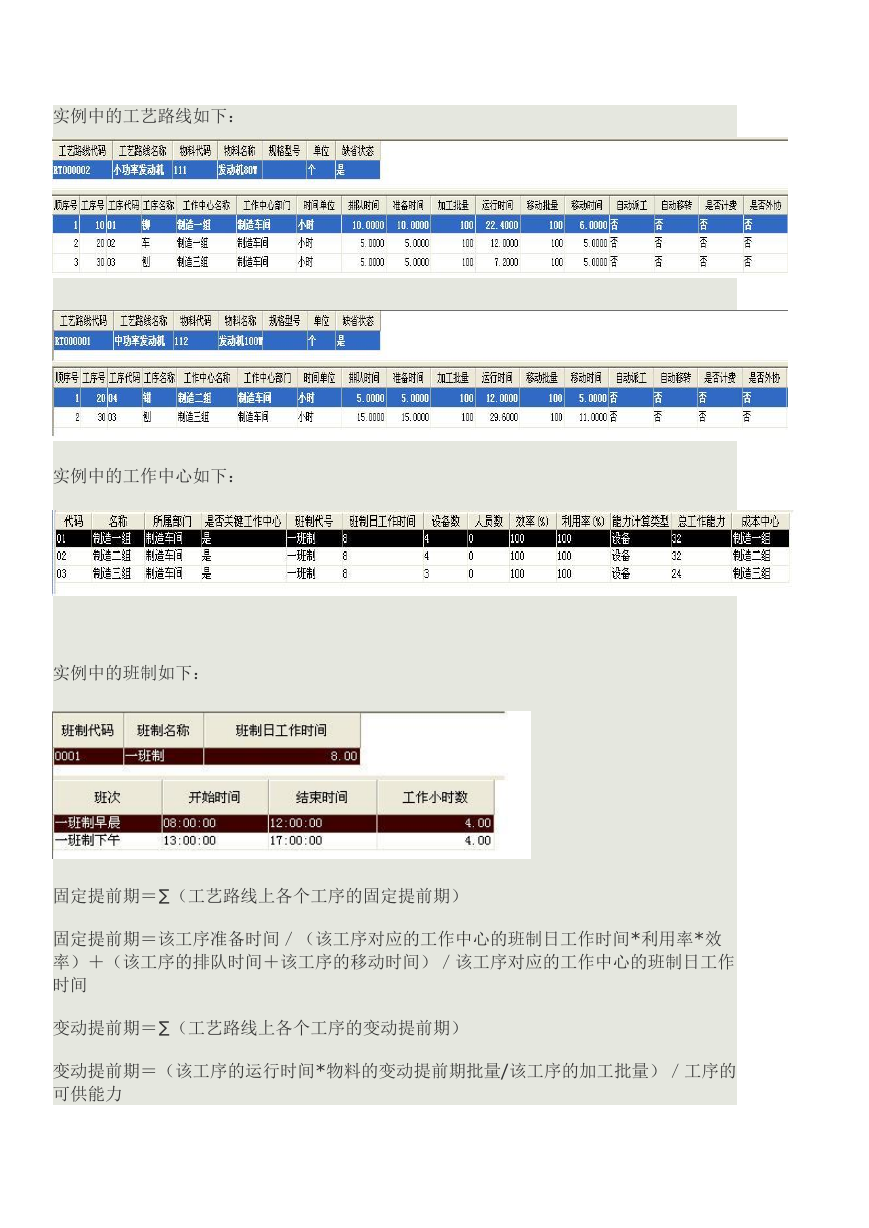

实例中的工艺路线如下:
实例中的工作中心如下:
实例中的班制如下:
固定提前期=∑(工艺路线上各个工序的固定提前期)
固定提前期=该工序准备时间/(该工序对应的工作中心的班制日工作时间*利用率*效
率)+(该工序的排队时间+该工序的移动时间)/该工序对应的工作中心的班制日工作
时间
变动提前期=∑(工艺路线上各个工序的变动提前期)
变动提前期=(该工序的运行时间*物料的变动提前期批量/该工序的加工批量)/工序的
可供能力
