logo资料库

2008年监理工程师考试案例分析真题及答案.doc

第1页 / 共14页
第2页 / 共14页
第3页 / 共14页
第4页 / 共14页
第5页 / 共14页
第6页 / 共14页
第7页 / 共14页
第8页 / 共14页
资料共14页,剩余部分请下载后查看

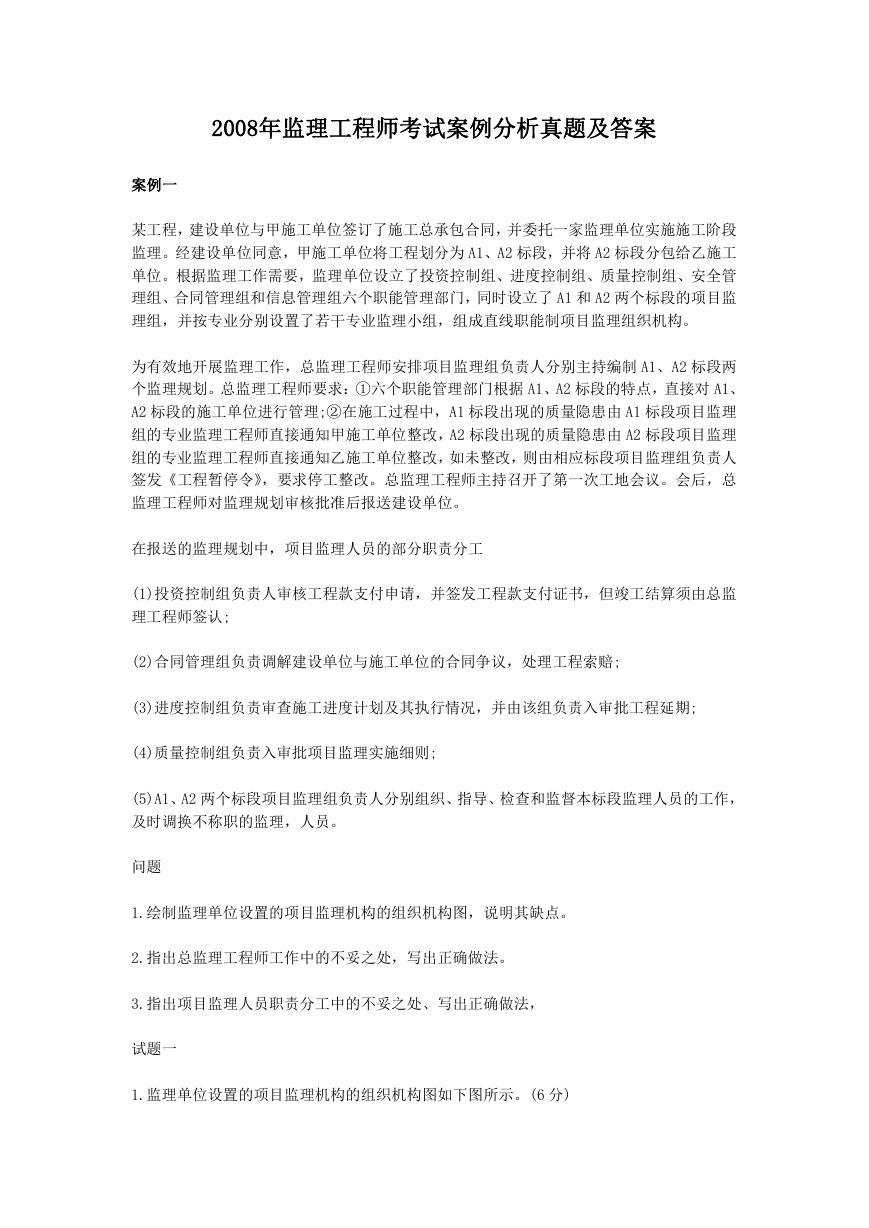

2008年监理工程师考试案例分析真题及答案 案例一 某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段 监理。经建设单位同意,甲施工单位将工程划分为 A1、A2 标段,并将 A2 标段分包给乙施工 单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管 理组、合同管理组和信息管理组六个职能管理部门,同时设立了 A1 和 A2 两个标段的项目监 理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。 为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制 A1、A2 标段两 个监理规划。总监理工程师要求:①六个职能管理部门根据 A1、A2 标段的特点,直接对 A1、 A2 标段的施工单位进行管理;②在施工过程中,A1 标段出现的质量隐患由 A1 标段项目监理 组的专业监理工程师直接通知甲施工单位整改,A2 标段出现的质量隐患由 A2 标段项目监理 组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组负责人 签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总 监理工程师对监理规划审核批准后报送建设单位。 在报送的监理规划中,项目监理人员的部分职责分工 (1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监 理工程师签认; (2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔; (3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责入审批工程延期; (4)质量控制组负责入审批项目监理实施细则; (5)A1、A2 两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作, 及时调换不称职的监理,人员。 问题 1.绘制监理单位设置的项目监理机构的组织机构图,说明其缺点。 2.指出总监理工程师工作中的不妥之处,写出正确做法。 3.指出项目监理人员职责分工中的不妥之处、写出正确做法, 试题一 1.监理单位设置的项目监理机构的组织机构图如下图所示。(6 分)

项目监理机构的缺点:职能部门与指挥部门易产生矛盾,信息传递路线长,不利于互通情报。 (3 分) 2.总监理工程师工作中的不妥之处 (1)不妥之处:总监理工程师安排项目监理组负责人分别主持编制 A1、A2 标段两个监理规划。 (0.5 分) 正确做法:总监理工程师主持编制 A1、A2 标段两个监理规划。(0.5 分) (2)不妥之处:六个职能部门根据 Al、A2 标段的特点,直接对 A1、A2 标段的施工单位进行 管理。(0.5 分) 正确做法:A1 和 A2 两个标段的项目监理组直接对 A1、A2 标段的施工单位进行监理。(0.5 分) (3)不妥之处:由相应标段项目监理负责人签发"工程暂停令"要求停工整改。(0.5 分) 正确做法:“工程暂停令”应由总监理工程师签发。(0.5 分) (4)不妥之处:总监理工程师主持召开了第一次工地会议。(0.5 分) 正确做法:应由建设单位主持召开第一次工地会议。(0.5 分) (5)不妥之处:第一次工地会议后,总监理工程师对监理规划审核批准后报送建设单位。(0.5 分) 正确做法:监理规划应在签定委托监理合同及收到设计文件后开始编制,完成后必须经监理 单位技术负责人审核批准,并应在召开第一次工地会议前报送建设单位。(1.5 分) 3.项目监理人员职责分工中的不妥之处 (1)不妥之处:投资控制组负责人审核工程款支付申请,并签发工程款支付证书。(0.5 分) 正确做法:应由总监理工程师审核工程款支付申请,并签发工程款支付证书。(0.5 分) (2)不妥之处:合同管理组负责调解建设单位与施工单位的合同争议、处理工程索赔。(0.5 分) 正确做法:应由总监理工程师负责调解建设单位与施工单位的合同争议、处理工程索赔。(0.5 分) (3)不妥之处:进度控制组负责人审批工程延期。(0.5 分)
正确做法:应由总监理工程师负责审批工程延期。(0.5 分) (4)不妥之处:质量控制组负责人审批项目监理实施细则。(0.5 分) 正确做法:应由总监理工程师负责审批项目监理实施细则。(0.5 分) (5)不妥之处:Al、A2 两个阶段项目监理组负责人及时调换不称职的监理人员。(0.5 分) 正确做法:应由总监理工程师及时调换不称职的监理人员。(0.5 分) 案例二 某工程,建设单位委托具有相应资质的监理单位承担施工招标代理和施工阶段监理任务,拟 通过公开招标方式分别选择建安工程施工、装修工程设计和装修工程施工单位。 在工程实施过程中,发生如下事件: 事件 1:监理单位编制建安工程施工招标文件时,建设单位提出投标人资格必须满足以下要 求: (1)获得过国家级工程质量奖项; (2)在项目所在地行政辖区内进行了工商注册登记; (3)拥有国有股份; (4)取得安全生产许可证。 事件 2:建安工程施工单位与建设单位按《建设工程施工合同(示范文本)》签订合同后,在 施工中突遇合同中约定属不可抗力的事件,造成经济损失(见表 2-1)和工地全面停工 15 天。 由于合同双方均未投保,建安工程施工单位在合同约定的有效期内,向项目监理机构提出了 费用补偿和工程延期申请。 表 2-1 经济损失表

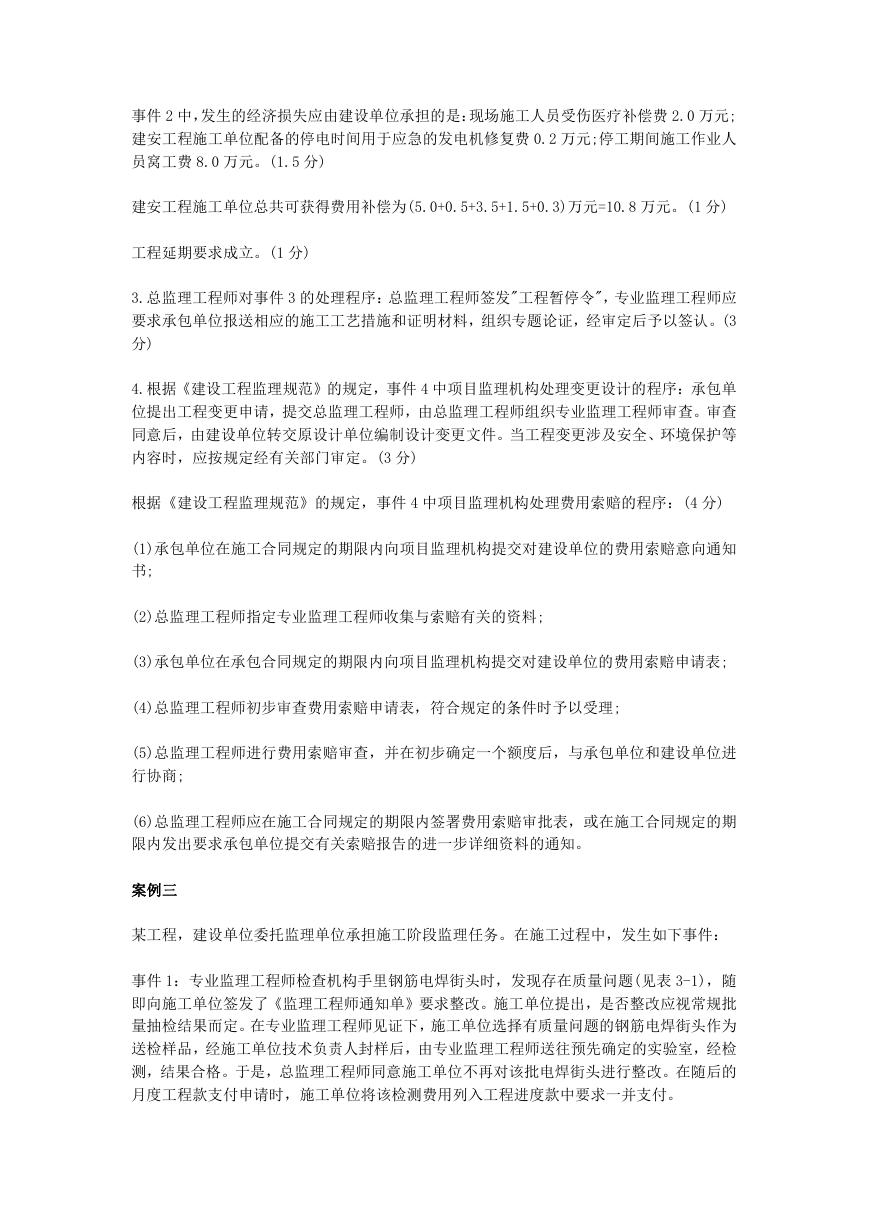

事件 3:施工过程中,总监理工程师发现施工单位刚开始采用的一项新工艺,未向项目监理 机构报审。 事件 4:在施工时,装修工程施工单位发现图纸错误,导致装修工程局部无法正常进行,虽 然不会影响总工期,但造成了工人窝工等损失。装修工程施工单位向项目监理、单位向项目 监理机构提出变更设计和费用索赔的申请。 问题 1.逐条指出事件 1 中监理单位是否应采纳建设单位提出的要求,分别说明理由。 2.事件 2 中,发生的经济损失分别由谁承担?建安工程施工单位总共可获得费用补偿为多少? 工程延期要求是否成立? 3.写出总监理工程师对事件 3 的处理程序。 4.根据《建设工程监理规范》的规定,写出事件 4 中项目监理机构处理变更设计和费用索赔 的程序。 试题二 1.事件 1 中监理单位是否应采纳建设单位提出的要求及其理由。 (1)获得国家级工程质量奖项的要求应采纳。(0.5 分) 理由:可以保证工程质量。(0.5 分) (2)在项目所在地行政辖区内进行了工商注册登记的要求不应采纳。(0.5 分) 理由:以不合理条件限制或排斥潜在投标人。(0.5 分) (3)拥有国有股份的要求不应采纳。(0.5 分) 理由:以不合理条件限制或排斥潜在投标人。(0.5 分) (4)取得安全生产许可证的要求应采纳。(0.5 分) 理由:必须取得安全生产许可证才有资格进行施工。(0.5 分) 2.事件 2 中,发生的经济损失应由建设单位承担的是:建安工程施工单位采购的已运至现场 待安装的设备修理费 5.0 万元;已通过工程验收的供水管爆裂修复费 0.5 万元;建设单位采购 的已运至现场的水泥损失费 3.5 万元;停工期间必要的留守管理人员工资 1.5 万元;现场清理 费 0.3 万元。(2.5 分)

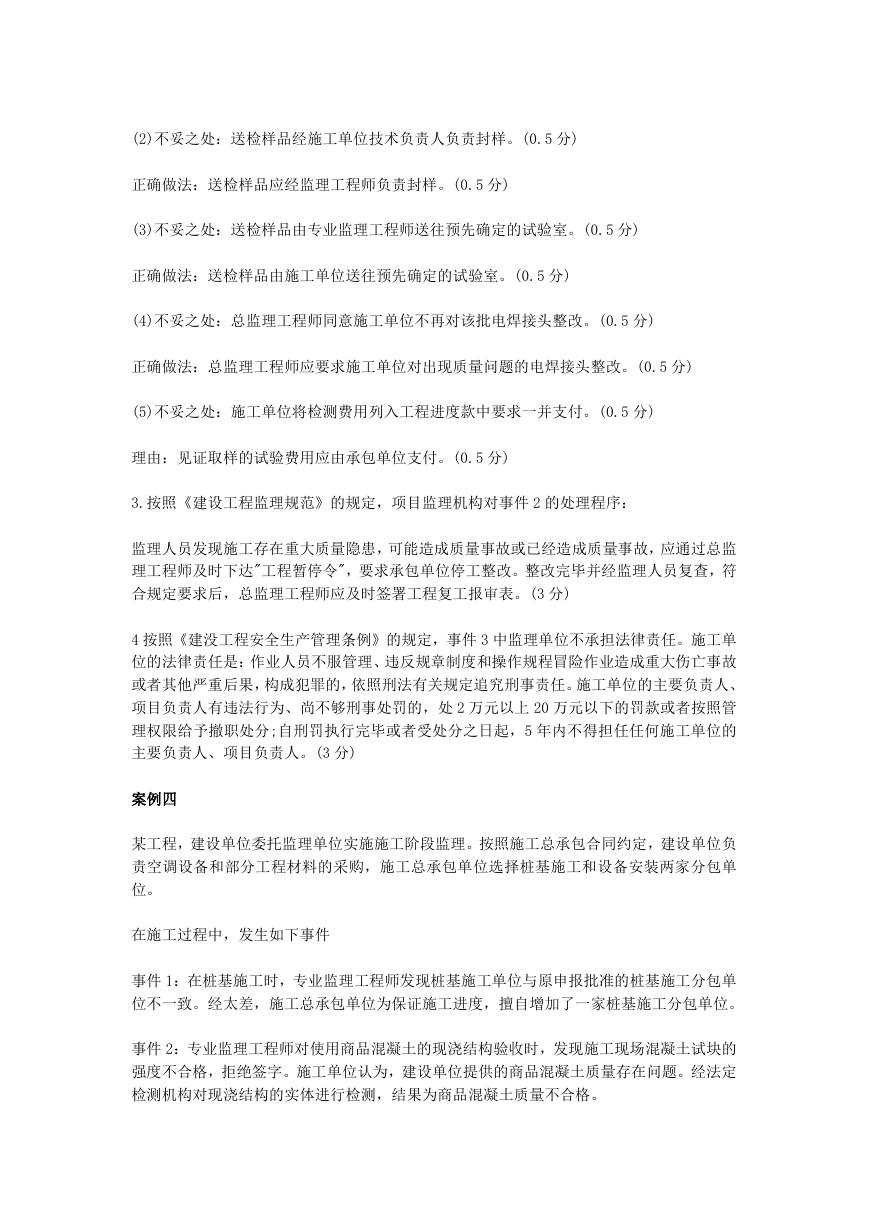

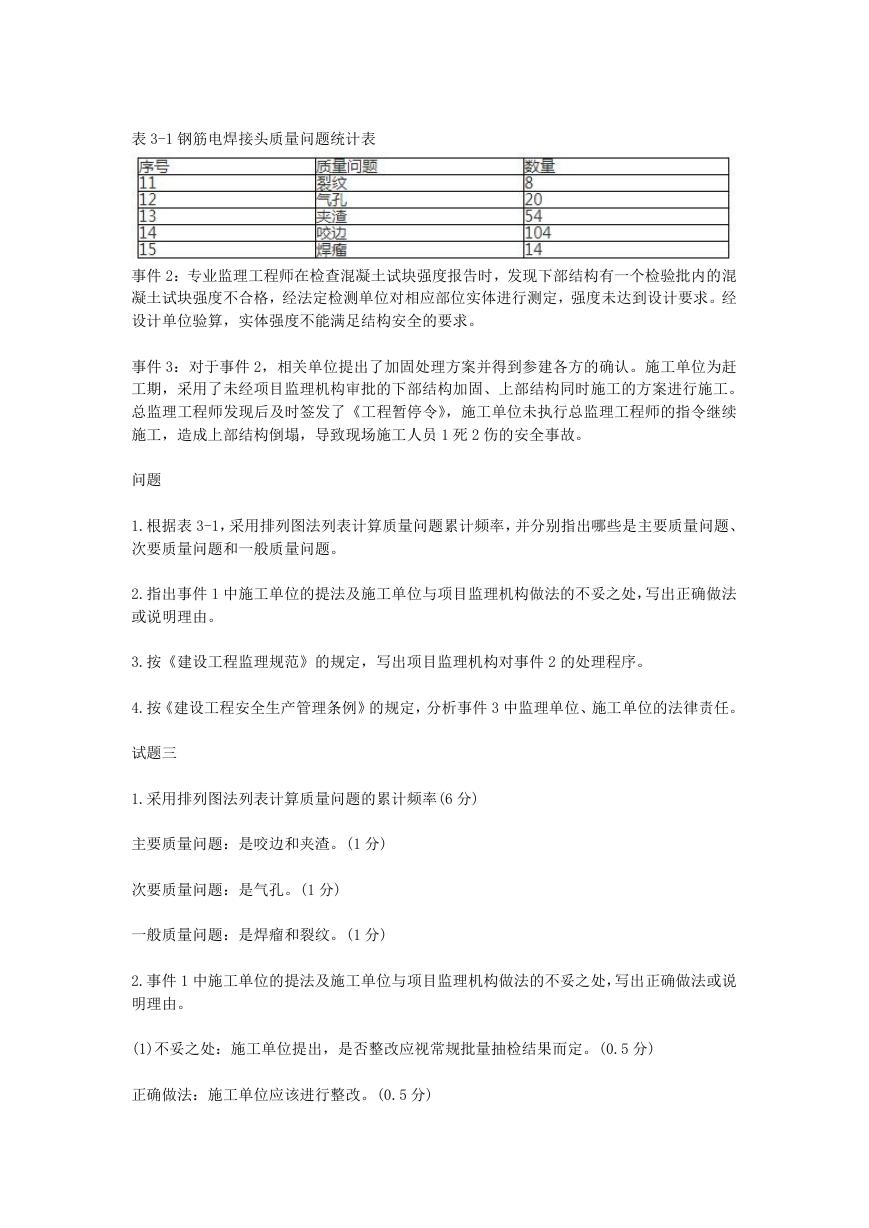

事件 2 中,发生的经济损失应由建设单位承担的是:现场施工人员受伤医疗补偿费 2.0 万元; 建安工程施工单位配备的停电时间用于应急的发电机修复费 0.2 万元;停工期间施工作业人 员窝工费 8.0 万元。(1.5 分) 建安工程施工单位总共可获得费用补偿为(5.0+0.5+3.5+1.5+0.3)万元=10.8 万元。(1 分) 工程延期要求成立。(1 分) 3.总监理工程师对事件 3 的处理程序:总监理工程师签发"工程暂停令",专业监理工程师应 要求承包单位报送相应的施工工艺措施和证明材料,组织专题论证,经审定后予以签认。(3 分) 4.根据《建设工程监理规范》的规定,事件 4 中项目监理机构处理变更设计的程序:承包单 位提出工程变更申请,提交总监理工程师,由总监理工程师组织专业监理工程师审查。审查 同意后,由建设单位转交原设计单位编制设计变更文件。当工程变更涉及安全、环境保护等 内容时,应按规定经有关部门审定。(3 分) 根据《建设工程监理规范》的规定,事件 4 中项目监理机构处理费用索赔的程序:(4 分) (1)承包单位在施工合同规定的期限内向项目监理机构提交对建设单位的费用索赔意向通知 书; (2)总监理工程师指定专业监理工程师收集与索赔有关的资料; (3)承包单位在承包合同规定的期限内向项目监理机构提交对建设单位的费用索赔申请表; (4)总监理工程师初步审查费用索赔申请表,符合规定的条件时予以受理; (5)总监理工程师进行费用索赔审查,并在初步确定一个额度后,与承包单位和建设单位进 行协商; (6)总监理工程师应在施工合同规定的期限内签署费用索赔审批表,或在施工合同规定的期 限内发出要求承包单位提交有关索赔报告的进一步详细资料的通知。 案例三 某工程,建设单位委托监理单位承担施工阶段监理任务。在施工过程中,发生如下事件: 事件 1:专业监理工程师检查机构手里钢筋电焊街头时,发现存在质量问题(见表 3-1),随 即向施工单位签发了《监理工程师通知单》要求整改。施工单位提出,是否整改应视常规批 量抽检结果而定。在专业监理工程师见证下,施工单位选择有质量问题的钢筋电焊街头作为 送检样品,经施工单位技术负责人封样后,由专业监理工程师送往预先确定的实验室,经检 测,结果合格。于是,总监理工程师同意施工单位不再对该批电焊街头进行整改。在随后的 月度工程款支付申请时,施工单位将该检测费用列入工程进度款中要求一并支付。
表 3-1 钢筋电焊接头质量问题统计表 事件 2:专业监理工程师在检查混凝土试块强度报告时,发现下部结构有一个检验批内的混 凝土试块强度不合格,经法定检测单位对相应部位实体进行测定,强度未达到设计要求。经 设计单位验算,实体强度不能满足结构安全的要求。 事件 3:对于事件 2,相关单位提出了加固处理方案并得到参建各方的确认。施工单位为赶 工期,采用了未经项目监理机构审批的下部结构加固、上部结构同时施工的方案进行施工。 总监理工程师发现后及时签发了《工程暂停令》,施工单位未执行总监理工程师的指令继续 施工,造成上部结构倒塌,导致现场施工人员 1 死 2 伤的安全事故。 问题 1.根据表 3-1,采用排列图法列表计算质量问题累计频率,并分别指出哪些是主要质量问题、 次要质量问题和一般质量问题。 2.指出事件 1 中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法 或说明理由。 3.按《建设工程监理规范》的规定,写出项目监理机构对事件 2 的处理程序。 4.按《建设工程安全生产管理条例》的规定,分析事件 3 中监理单位、施工单位的法律责任。 试题三 1.采用排列图法列表计算质量问题的累计频率(6 分) 主要质量问题:是咬边和夹渣。(1 分) 次要质量问题:是气孔。(1 分) 一般质量问题:是焊瘤和裂纹。(1 分) 2.事件 1 中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法或说 明理由。 (1)不妥之处:施工单位提出,是否整改应视常规批量抽检结果而定。(0.5 分) 正确做法:施工单位应该进行整改。(0.5 分)

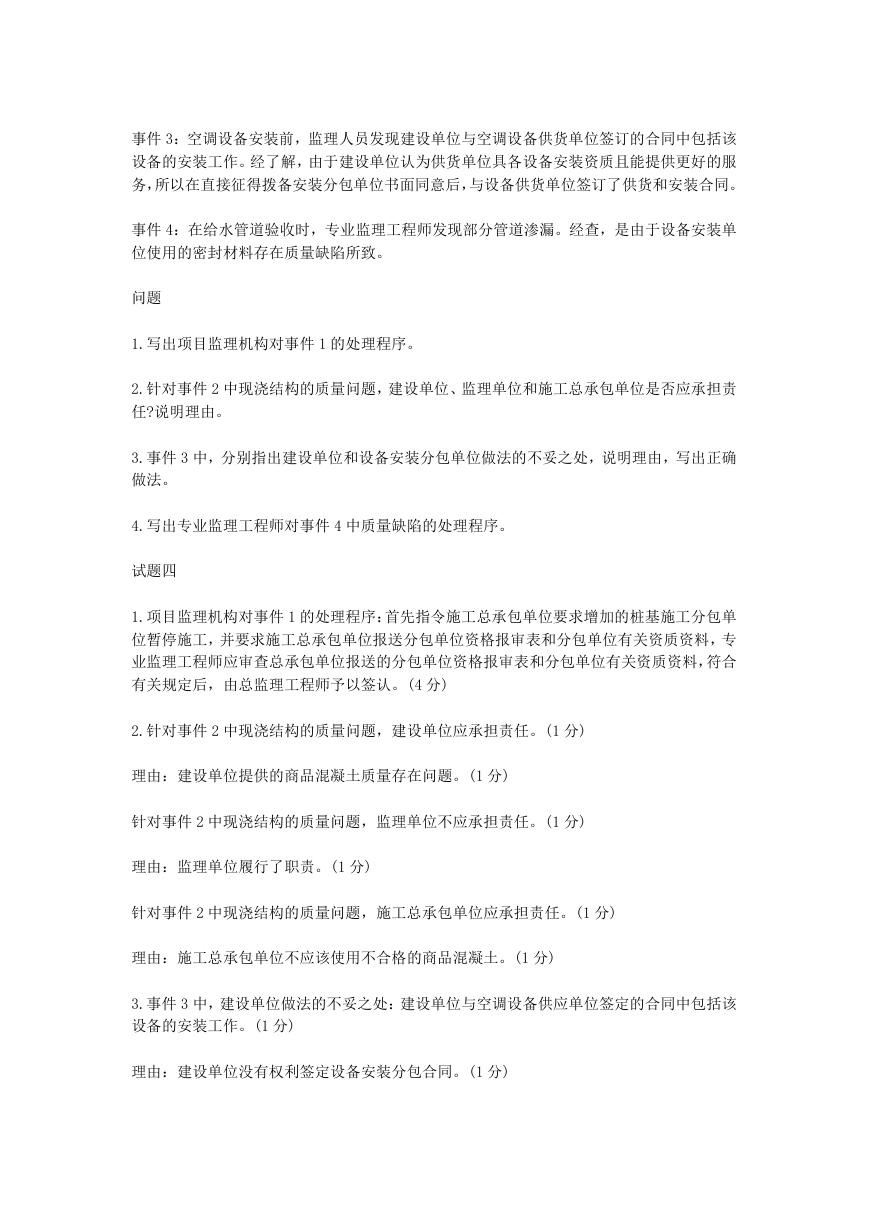

(2)不妥之处:送检样品经施工单位技术负责人负责封样。(0.5 分) 正确做法:送检样品应经监理工程师负责封样。(0.5 分) (3)不妥之处:送检样品由专业监理工程师送往预先确定的试验室。(0.5 分) 正确做法:送检样品由施工单位送往预先确定的试验室。(0.5 分) (4)不妥之处:总监理工程师同意施工单位不再对该批电焊接头整改。(0.5 分) 正确做法:总监理工程师应要求施工单位对出现质量问题的电焊接头整改。(0.5 分) (5)不妥之处:施工单位将检测费用列入工程进度款中要求一并支付。(0.5 分) 理由:见证取样的试验费用应由承包单位支付。(0.5 分) 3.按照《建设工程监理规范》的规定,项目监理机构对事件 2 的处理程序: 监理人员发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故,应通过总监 理工程师及时下达"工程暂停令",要求承包单位停工整改。整改完毕并经监理人员复查,符 合规定要求后,总监理工程师应及时签署工程复工报审表。(3 分) 4 按照《建没工程安全生产管理条例》的规定,事件 3 中监理单位不承担法律责任。施工单 位的法律责任是:作业人员不服管理、违反规章制度和操作规程冒险作业造成重大伤亡事故 或者其他严重后果,构成犯罪的,依照刑法有关规定追究刑事责任。施工单位的主要负责人、 项目负责人有违法行为、尚不够刑事处罚的,处 2 万元以上 20 万元以下的罚款或者按照管 理权限给予撤职处分;自刑罚执行完毕或者受处分之日起,5 年内不得担任任何施工单位的 主要负责人、项目负责人。(3 分) 案例四 某工程,建设单位委托监理单位实施施工阶段监理。按照施工总承包合同约定,建设单位负 责空调设备和部分工程材料的采购,施工总承包单位选择桩基施工和设备安装两家分包单 位。 在施工过程中,发生如下事件 事件 1:在桩基施工时,专业监理工程师发现桩基施工单位与原申报批准的桩基施工分包单 位不一致。经太差,施工总承包单位为保证施工进度,擅自增加了一家桩基施工分包单位。 事件 2:专业监理工程师对使用商品混凝土的现浇结构验收时,发现施工现场混凝土试块的 强度不合格,拒绝签字。施工单位认为,建设单位提供的商品混凝土质量存在问题。经法定 检测机构对现浇结构的实体进行检测,结果为商品混凝土质量不合格。
事件 3:空调设备安装前,监理人员发现建设单位与空调设备供货单位签订的合同中包括该 设备的安装工作。经了解,由于建设单位认为供货单位具各设备安装资质且能提供更好的服 务,所以在直接征得拨备安装分包单位书面同意后,与设备供货单位签订了供货和安装合同。 事件 4:在给水管道验收时,专业监理工程师发现部分管道渗漏。经查,是由于设备安装单 位使用的密封材料存在质量缺陷所致。 问题 1.写出项目监理机构对事件 1 的处理程序。 2.针对事件 2 中现浇结构的质量问题,建设单位、监理单位和施工总承包单位是否应承担责 任?说明理由。 3.事件 3 中,分别指出建设单位和设备安装分包单位做法的不妥之处,说明理由,写出正确 做法。 4.写出专业监理工程师对事件 4 中质量缺陷的处理程序。 试题四 1.项目监理机构对事件 1 的处理程序:首先指令施工总承包单位要求增加的桩基施工分包单 位暂停施工,并要求施工总承包单位报送分包单位资格报审表和分包单位有关资质资料,专 业监理工程师应审查总承包单位报送的分包单位资格报审表和分包单位有关资质资料,符合 有关规定后,由总监理工程师予以签认。(4 分) 2.针对事件 2 中现浇结构的质量问题,建设单位应承担责任。(1 分) 理由:建设单位提供的商品混凝土质量存在问题。(1 分) 针对事件 2 中现浇结构的质量问题,监理单位不应承担责任。(1 分) 理由:监理单位履行了职责。(1 分) 针对事件 2 中现浇结构的质量问题,施工总承包单位应承担责任。(1 分) 理由:施工总承包单位不应该使用不合格的商品混凝土。(1 分) 3.事件 3 中,建设单位做法的不妥之处:建设单位与空调设备供应单位签定的合同中包括该 设备的安装工作。(1 分) 理由:建设单位没有权利签定设备安装分包合同。(1 分)
分享到:
收藏
