2007 年二级建造师水利水电工程考试真题及答案
一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有 1 个最符合题意)
1.某灌溉泵站装机功率为 12000kw,装机流量为 150m3/s,该站的工程规模为( )。
A.大(1)型
B.大(2)型
C.中型
D.小(1)型
2.下图所示消能方式属于( )消能。
A.底流
B.挑流
C.面流
D.消力戽
3.混凝土抗拉强度一般约为其抗压强度的( )。
A.3%~6%
B.7%~14%
C.15%~20%
D.20%~30%
4.基坑初期排水一般选择( )水泵。
A.大容量低水头

B.大容量高水头
C.小容量低水头
D.小容量高水头
5.在岩石坚硬、岸坡陡峻、交通不便的峡谷地区建坝,其截流方式优先采用( )。
A.抛投块料
B.水力冲填
C.定向爆破
D.建闸
6.大型基坑石方开挖优先采用的爆破方法是( )爆破法。
A.浅孔
B.深孔
C.洞室
D.光面

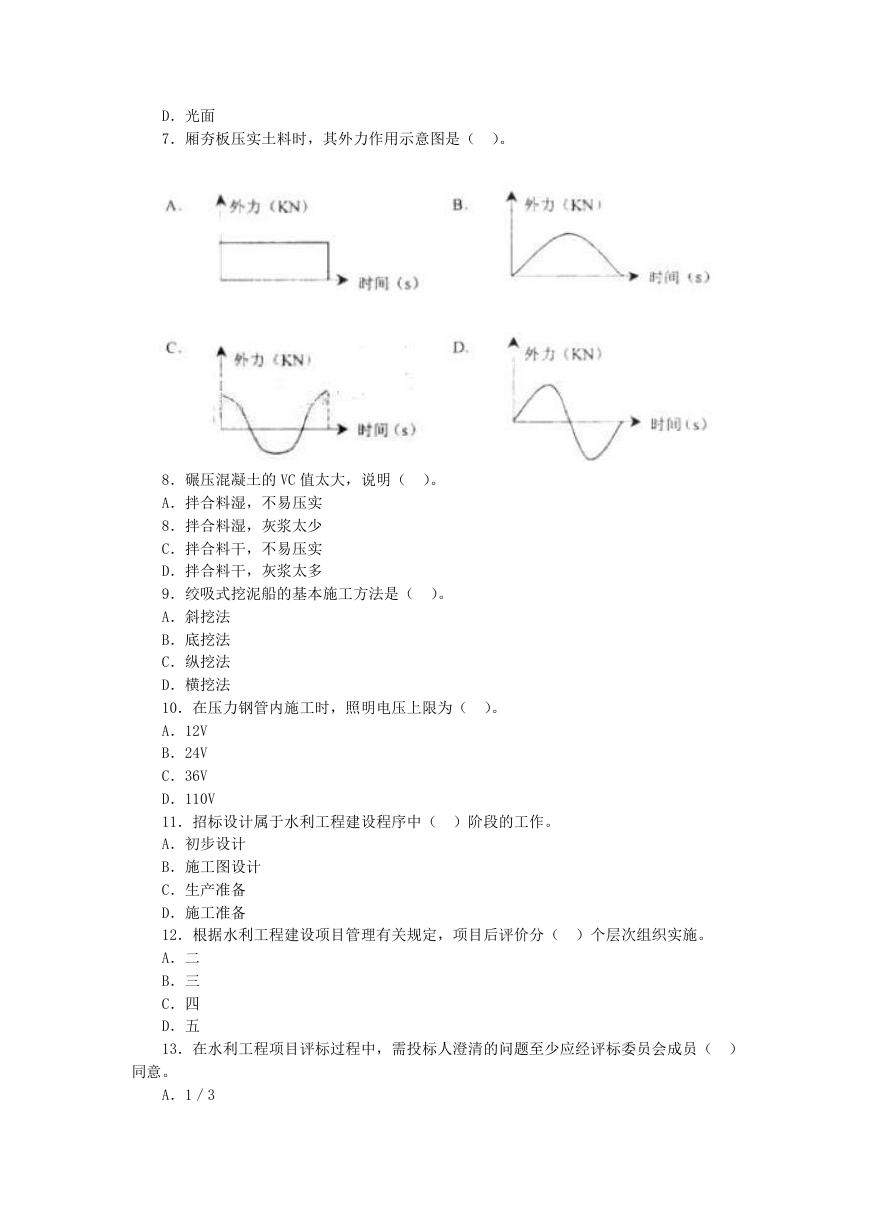

7.厢夯板压实土料时,其外力作用示意图是( )。
8.碾压混凝土的 VC 值太大,说明( )。
A.拌合料湿,不易压实
8.拌合料湿,灰浆太少
C.拌合料干,不易压实
D.拌合料干,灰浆太多
9.绞吸式挖泥船的基本施工方法是( )。
A.斜挖法
B.底挖法
C.纵挖法
D.横挖法
10.在压力钢管内施工时,照明电压上限为( )。
A.12V
B.24V
C.36V
D.110V
11.招标设计属于水利工程建设程序中( )阶段的工作。
A.初步设计
B.施工图设计
C.生产准备
D.施工准备
12.根据水利工程建设项目管理有关规定,项目后评价分( )个层次组织实施。
A.二
B.三
C.四
D.五
13.在水利工程项目评标过程中,需投标人澄清的问题至少应经评标委员会成员( )
同意。
A.1/3
B.1/2
C.2/3
D.3/5
14.提出水利工程重大质量事故书面报告的时限为( )内。
A.4h
B.12h
C.24h
D.48h
15.水利工程保修期从工程移交证书写明的工程( )日起计算。
A.完工
B.竣工
C.验收
D.使脂
16.水利水电工程施工企业管理人员安全生产考核合格证书确效期为( )年。
A.1
B.2
C.3
D.4
17.水库工程验收前应对工程进行( )鉴定。
A.蓄水水位
B.蓄水安全
C.蓄水库容
D.蓄水流量
18.在承包人对工程自行检测的同时,监理单位独立进行的检测称为( )检测。
A.巡现
B.独立
C.跟踪
D.平行
19.根据《水法》规定,堤防工程护堤地属于( )。
A.工程效益范围
B.工程管理范围
C.工程保护范围
D.工程行洪范围
20.大中型水利工程建设移民安置采取( )相结合的办法。
A.前期补偿、补助与后期扶持
B.城市安置与农村安置
C.资金与实物
D.中央投资与地方投资
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,
至少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)建设 工程教育 网
提供
21.非黏性土料的碾压试验,需作出( )的关系曲线。
A.干密度
B.压实遍数
C.铺土厚度
D.含水量
E.强度
22.混凝土坝常用的辅助运输浇筑方案有( )。
A.汽车运输浇筑方案
B.缆机运输浇筑方案
C.履带式起重机浇筑方案
D.门机运输浇筑方案
E.皮带运输机浇筑方案
23.确定混凝土铺料允许间隔时间,应考虑混凝土的( )。
A.终凝时间
B.初凝时间
C.温控要求
D.运输能力
E.浇筑能力
24.冲击式水轮机按射流冲击转轮的方式不同分为( )。
A.混流式
B.水斗式
C.斜流式
D.斜击式
E.双击式
25.水利工程建设项目的前期工作包括( )。
A.综合规划
B.项目建议书
C.可行性研究
D.初步没计
E.施工图设计
26.经处理后不影响工程正常使用的质量问题包括( )。
A.质量缺陷
B.一般质量事故
C.较大质量事故
D.重大质量事故
E.特大质量事故
27.水利工程建设应急指挥部的应急救援基本队伍包括( )。
A.工程设施抢险队伍
B.专家咨询队伍
C.应急管理队伍
D.应急调度队伍
E.应急通讯队伍
28.应当取得安全生产考核合格证的人员包括( )。
A.特种作业人员
B.项目经理
C.总工程师
D.质量监督员
E.监理工程师
29.根据《水法》,水资源规划分为( )。
A.全国战略规划
B.流域规划
C.区域规划
D.保护规划
E.节约用水规划
30.治理水土流失的目的是减轻( )。
A.水灾
B.早灾
C.风沙灾害
D.地质灾害
E.大气灾害
三、案例分析题共 5 题,(一)、(二)、(三)题各 20 分,(四)、(五)题各 30 分)
(一)
背景资料:南方某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和
加固,其中两座副坝(1#和 2#)的加固项目合同工期为 8 个月,计划当年 11 月 10 曰开工。
副坝结构型式为粘土心墙土石坝。项目经理部拟定的施工进度计划如下图。
说明:
1.每月按 30 天计,时间单位为天:
2.日期以当日末为准,如 11 月 10 月开工表示 11 月 10 日末开工。
实施过程中发生了如下事件:建 设工程 教育网提 供
事件 1:按照 12 月 10 日上级下达的水库调度方案,坝基清理最早只能在次年 1 月 25
日开始。
事件 2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年 5 月 10 日完成。
坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

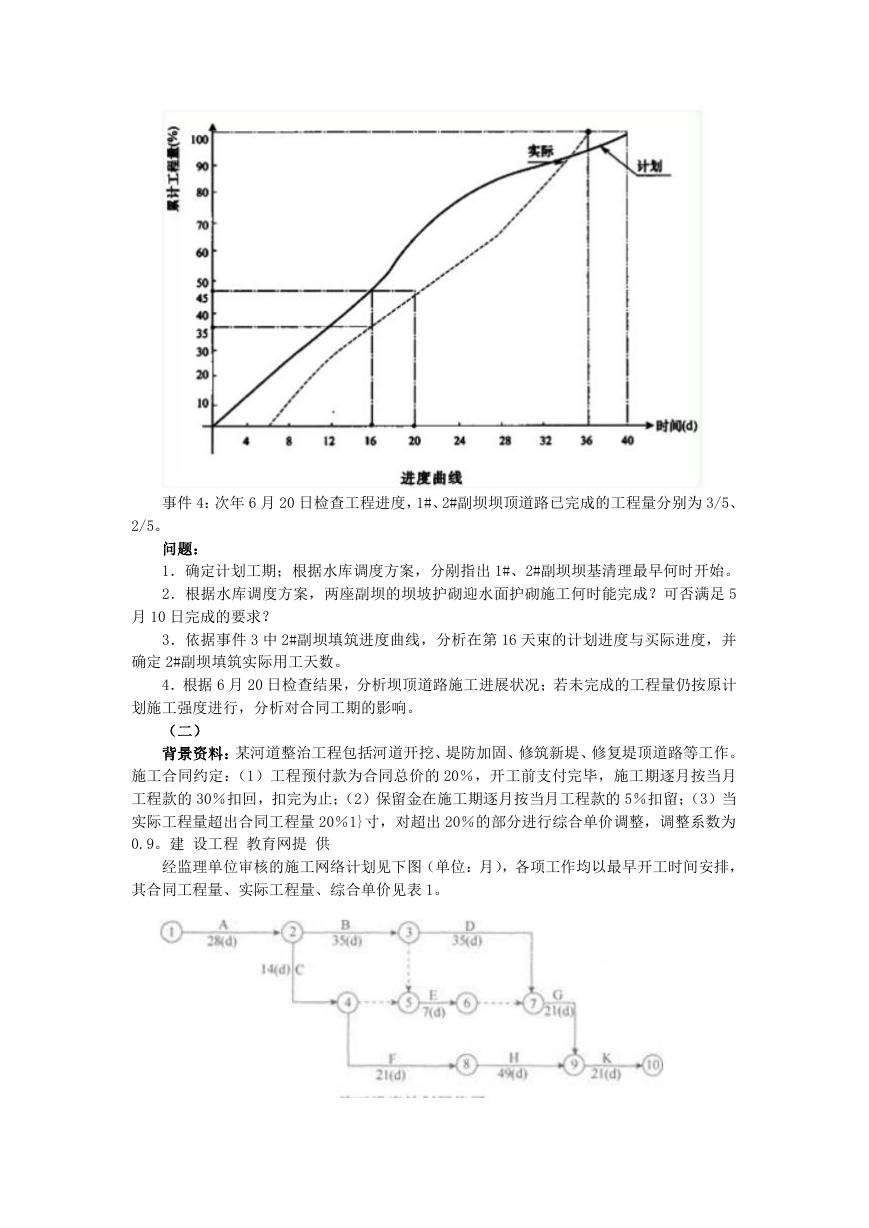

事件 3:“2#副坝填筑”的进度曲线如下:
事件 4:次年 6 月 20 日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为 3/5、
2/5。
问题:
1.确定计划工期;根据水库调度方案,分剐指出 1#、2#副坝坝基清理最早何时开始。
2.根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足 5
月 10 日完成的要求?
3.依据事件 3 中 2#副坝填筑进度曲线,分析在第 16 天束的计划进度与买际进度,并
确定 2#副坝填筑实际用工天数。
4.根据 6 月 20 日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计
划施工强度进行,分析对合同工期的影响。
(二)
背景资料:某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。
施工合同约定:(1)工程预付款为合同总价的 20%,开工前支付完毕,施工期逐月按当月
工程款的 30%扣回,扣完为止;(2)保留金在施工期逐月按当月工程款的 5%扣留;(3)当
实际工程量超出合同工程量 20%1}寸,对超出 20%的部分进行综合单价调整,调整系数为
0.9。建 设工程 教育网提 供

经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,

其合同工程量、实际工程量、综合单价见表 1。
工作代号
工作内容
合同工程量
实际工程量
综合单价
A
B
C
D
E
F
G
河道开挖
堤基清理
堤身加高培厚
临时交通道路
堤身填筑
干砌石护坡
堤顶道路修复
20 万 m3
1 万 m3
5 万 m3
2km
8 万 m3
1.6 万 m3
4km
22 万 m3
1.2 万 m3
63 万 m3
18km
9.2 万 m3
14 万 m3
3.8km
10 元/ m3
3 元/ m3
8 元/ m3
12 元/m3
8 元/m3
105 元/m3
10 万元/km
工程开工后在施工范围内新增一丁坝。丁坝施工工作面独立,箕坝基清理、坝身填筑、
混凝土护坡等三项工作依次施工,在第 5 个月初开始施工,堤顶道路修复开工前结束:丁坝
坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同;双方约定,
混凝土护坡单价为 300 元/m3,丁坝工程量不参与工程量变更。各项工作的工程量、持
续时间见表 2。
工作代号 持续时间(月) 工作内容
合同工程量
实际工程量
H
I
J
1
1
1
丁坝坝基清理
丁坝坝身填筑
丁坝混凝土护坡
0.1 万 m3
0.2 万 m3
300m3
0.1 万 m3
0.2 万 m3
300m3
问题:
1.计算该项工程的合同总价、工程预付款总额。
2.绘出增加丁坝后的施工网络计划。建设 工程教育 网提 供
3.若各项工作每月完成的工程量相等,分别计算第 6、7 两个月的月工程款、预付款扣
回款额、保留金扣留额、应得付款。(保留二位小数)
(三)
背景资料:某水闸工程建于土基上,共 10 孔,每孔净宽 10m;上游钢筋混凝土铺盖顺
水沛方向长 15m,垂直水流方向共分成 10 块:铺盖部位的两侧翼墙亦为钢筋混凝土结构,

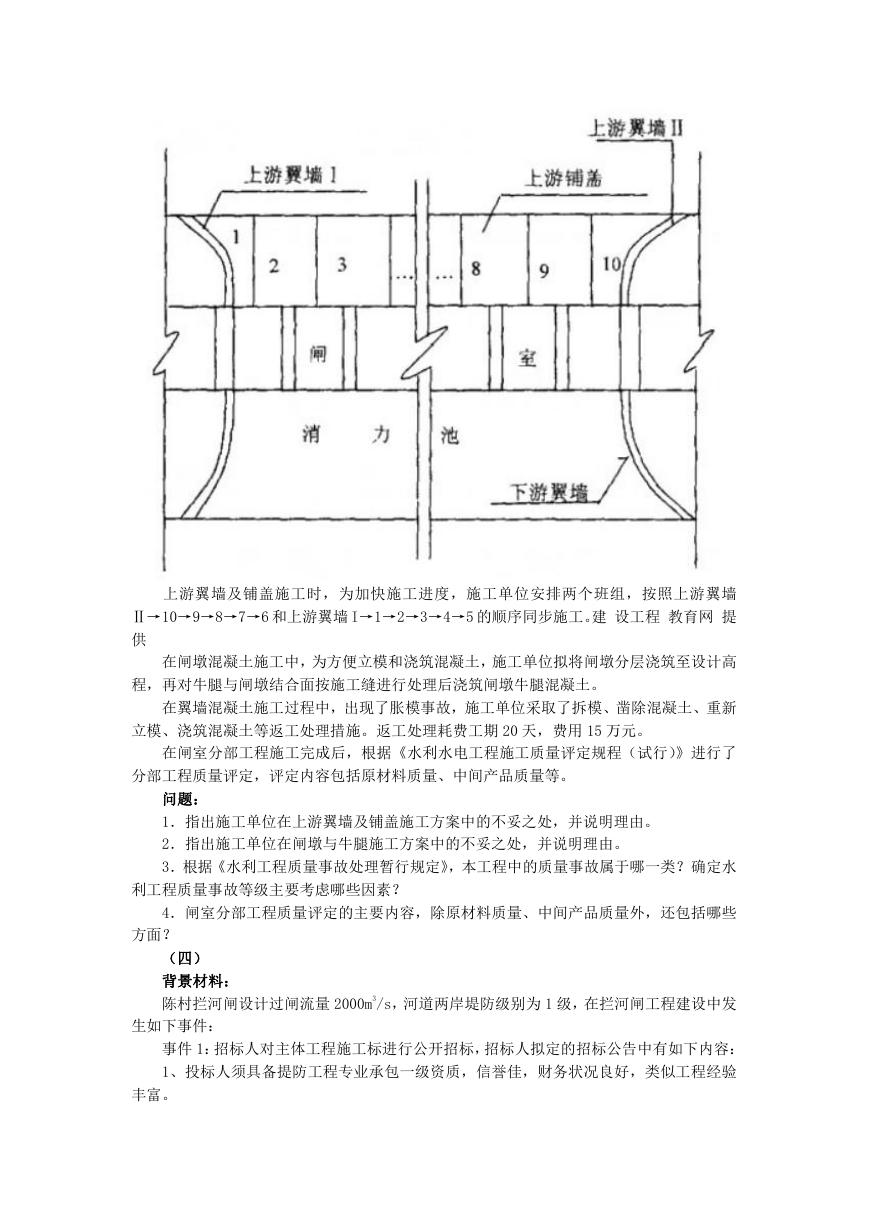

挡士高度为 12m,其平面布置示意图如下:
上游翼墙及铺盖施工时,为加快施工进度,施工单位安排两个班组,按照上游翼墙
Ⅱ→10→9→8→7→6 和上游翼墙 I→1→2→3→4→5 的顺序同步施工。建 设工程 教育网 提
供
在闸墩混凝土施工中,为方便立模和浇筑混凝土,施工单位拟将闸墩分层浇筑至设计高
程,再对牛腿与闸墩结合面按施工缝进行处理后浇筑闸墩牛腿混凝土。
在翼墙混凝土施工过程中,出现了胀模事故,施工单位采取了拆模、凿除混凝土、重新
立模、浇筑混凝土等返工处理措施。返工处理耗费工期 20 天,费用 15 万元。
在闸室分部工程施工完成后,根据《水利水电工程施工质量评定规程(试行)》进行了
分部工程质量评定,评定内容包括原材料质量、中间产品质量等。
问题:
1.指出施工单位在上游翼墙及铺盖施工方案中的不妥之处,并说明理由。
2.指出施工单位在闸墩与牛腿施工方案中的不妥之处,并说明理由。
3.根据《水利工程质量事故处理暂行规定》,本工程中的质量事故属于哪一类?确定水
利工程质量事故等级主要考虑哪些因素?
4.闸室分部工程质量评定的主要内容,除原材料质量、中间产品质量外,还包括哪些
方面?
(四)
背景材料:
陈村拦河闸设计过闸流量 2000m3/s,河道两岸堤防级别为 1 级,在拦河闸工程建设中发
生如下事件:
事件 1:招标人对主体工程施工标进行公开招标,招标人拟定的招标公告中有如下内容:
1、投标人须具备提防工程专业承包一级资质,信誉佳,财务状况良好,类似工程经验
丰富。
