2023 年一级造价工程师土建案例分析考试真题及答案 根据所给材料回答问题。 1、某企业拟投资建设一项目,生产一种市场需求较大的工业产品。项目建设期 1 年,运营 期 8 年,项目可行性研究相关基础信息如下: 1.项目建设投资为 2500 万元(含可抵扣进项税 150 万元),预计全部形成固定资产,固 定资产使用年限 8 年,残值率 5%,按直线法折旧。 2.建设投资资金来源为自有资金和贷款,贷款总额为 1500 万元,贷款年利率为 5%(按 年计息),贷款合同约定的还款方式为运营期的前 4 年等额还本付息。 3.项目投产当年需要流动资金 300 万元,全部由自有资金投入。 4.项目正常年份设计产能为 5 万件,产品的不含税价格为 360 元/件,正常年份经营成 本为 1200 万元(其可抵扣进项税为 80 万元),项目运营期第 1 年的产能为正常年份的 80%, 以后各年均达到设计产能。运营期第 1 年的经营成本及其所含可抵扣进项税额均为正常年份 80%。 5.企业适用的增值税税率为 13%,增值税附加按应纳增值税的 12%计算,企业所得税税 率为 25%。 问题: 1.列式计算项目运营期第 1 年,第 2 年的应缴纳增值税。 2.以不含税价格计算项目运营期第 1 年,第 2 年的总成本费用,所得税和税后利润。 3.列式计算项目运营期第 1 年的累计盈余资金(当年无应付利润) 4.若行业基准收益率为 10%,产品价格为 360 元/件时,项目的资本金现金流量净现值 为 610 万元,产品单件上涨 10%时,项目资本金现金流量净现值为 1235 万元,在保证项目 可行的前提下,计算该产品价格下浮临界百分比。 (注)计算过程和结果均以万元为单位并保留两位小数。 【解析】 问题 1: 运营期第 1 年应纳增值税:360×5×13%×80%-80×80%-150=-26.80 万元, 应纳增值税为 0 万元,增值税附加为 0 万元 运营期第 2 年应纳增值税:360×5×13%-80-26.8=127.20 万元, 应纳增值税为 127.20 万元

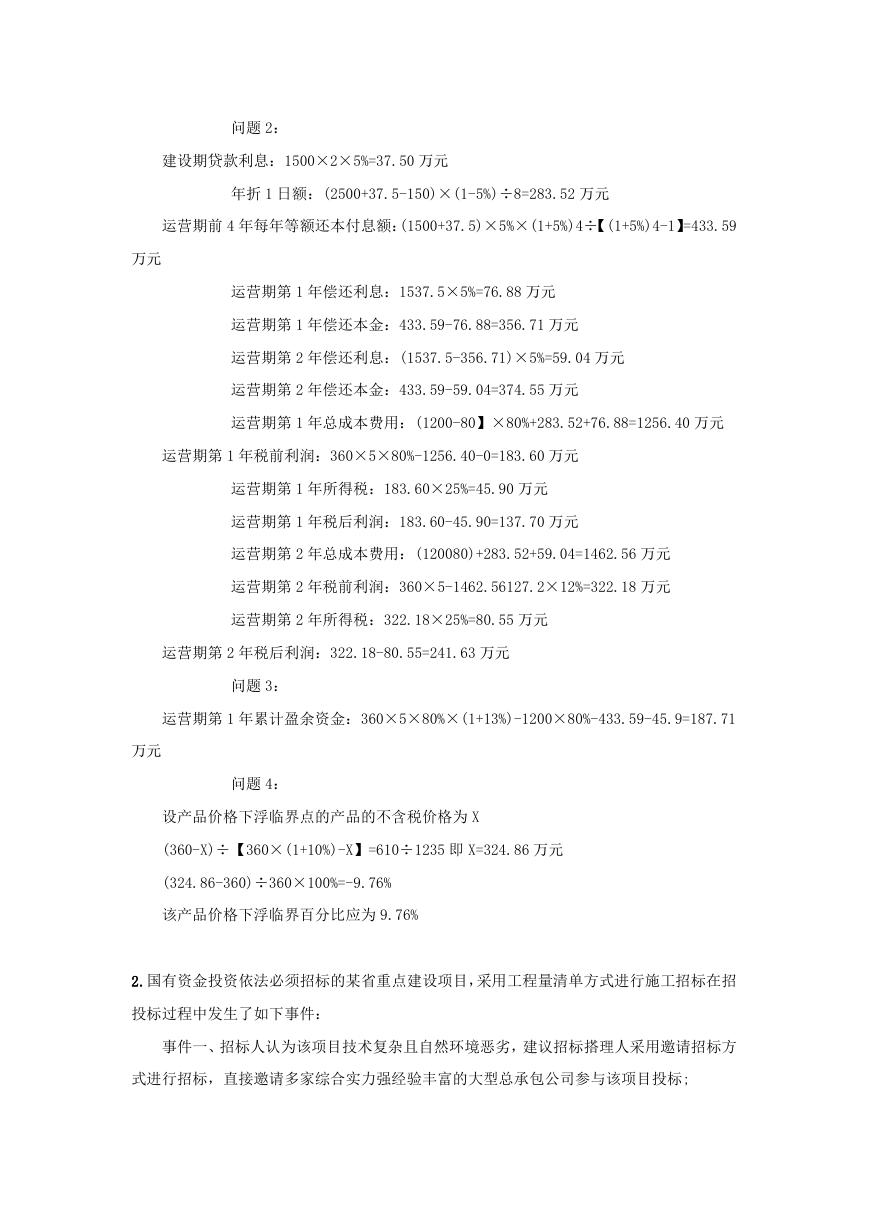

问题 2: 建设期贷款利息:1500×2×5%=37.50 万元 年折 1 日额:(2500+37.5-150)×(1-5%)÷8=283.52 万元 运营期前 4 年每年等额还本付息额:(1500+37.5)×5%×(1+5%)4÷【(1+5%)4-1】=433.59 万元 运营期第 1 年偿还利息:1537.5×5%=76.88 万元 运营期第 1 年偿还本金:433.59-76.88=356.71 万元 运营期第 2 年偿还利息:(1537.5-356.71)×5%=59.04 万元 运营期第 2 年偿还本金:433.59-59.04=374.55 万元 运营期第 1 年总成本费用:(1200-80】×80%+283.52+76.88=1256.40 万元 运营期第 1 年税前利润:360×5×80%-1256.40-0=183.60 万元 运营期第 1 年所得税:183.60×25%=45.90 万元 运营期第 1 年税后利润:183.60-45.90=137.70 万元 运营期第 2 年总成本费用:(120080)+283.52+59.04=1462.56 万元 运营期第 2 年税前利润:360×5-1462.56127.2×12%=322.18 万元 运营期第 2 年所得税:322.18×25%=80.55 万元 运营期第 2 年税后利润:322.18-80.55=241.63 万元 问题 3: 运营期第 1 年累计盈余资金:360×5×80%×(1+13%)-1200×80%-433.59-45.9=187.71 万元 问题 4: 设产品价格下浮临界点的产品的不含税价格为 X (360-X)÷【360×(1+10%)-X】=610÷1235 即 X=324.86 万元 (324.86-360)÷360×100%=-9.76% 该产品价格下浮临界百分比应为 9.76% 2.国有资金投资依法必须招标的某省重点建设项目,采用工程量清单方式进行施工招标在招 投标过程中发生了如下事件: 事件一、招标人认为该项目技术复杂且自然环境恶劣,建议招标搭理人采用邀请招标方 式进行招标,直接邀请多家综合实力强经验丰富的大型总承包公司参与该项目投标;

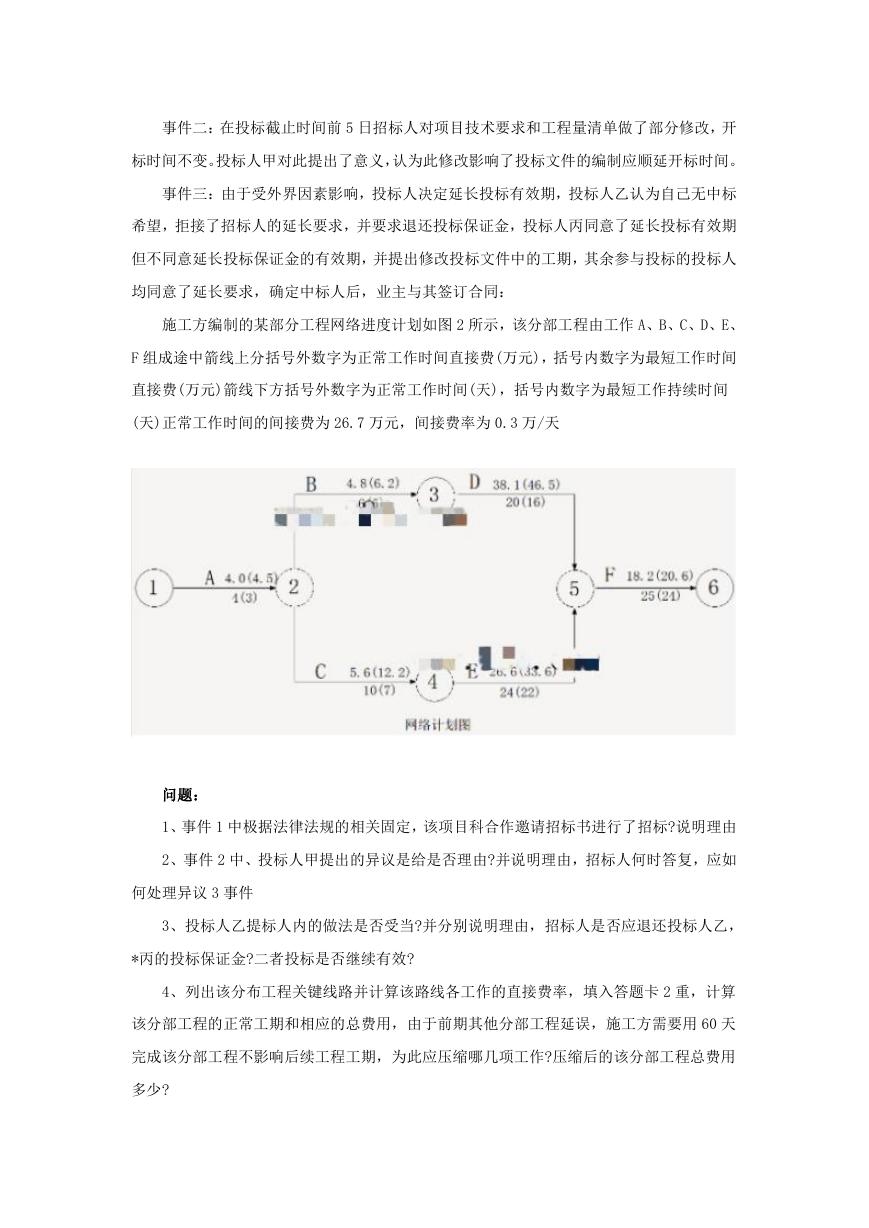

事件二:在投标截止时间前 5 日招标人对项目技术要求和工程量清单做了部分修改,开 标时间不变。投标人甲对此提出了意义,认为此修改影响了投标文件的编制应顺延开标时间。 事件三:由于受外界因素影响,投标人决定延长投标有效期,投标人乙认为自己无中标 希望,拒接了招标人的延长要求,并要求退还投标保证金,投标人丙同意了延长投标有效期 但不同意延长投标保证金的有效期,并提出修改投标文件中的工期,其余参与投标的投标人 均同意了延长要求,确定中标人后,业主与其签订合同: 施工方编制的某部分工程网络进度计划如图 2 所示,该分部工程由工作 A、B、C、D、E、 F 组成途中箭线上分括号外数字为正常工作时间直接费(万元),括号内数字为最短工作时间 直接费(万元)箭线下方括号外数字为正常工作时间(天),括号内数字为最短工作持续时间 (天)正常工作时间的间接费为 26.7 万元,间接费率为 0.3 万/天 问题: 1、事件 1 中极据法律法规的相关固定,该项目科合作邀请招标书进行了招标?说明理由 2、事件 2 中、投标人甲提出的异议是给是否理由?并说明理由,招标人何时答复,应如 何处理异议 3 事件 3、投标人乙提标人内的做法是否受当?并分别说明理由,招标人是否应退还投标人乙, *丙的投标保证金?二者投标是否继续有效? 4、列出该分布工程关键线路并计算该路线各工作的直接费率,填入答题卡 2 重,计算 该分部工程的正常工期和相应的总费用,由于前期其他分部工程延误,施工方需要用 60 天 完成该分部工程不影响后续工程工期,为此应压缩哪几项工作?压缩后的该分部工程总费用 多少?

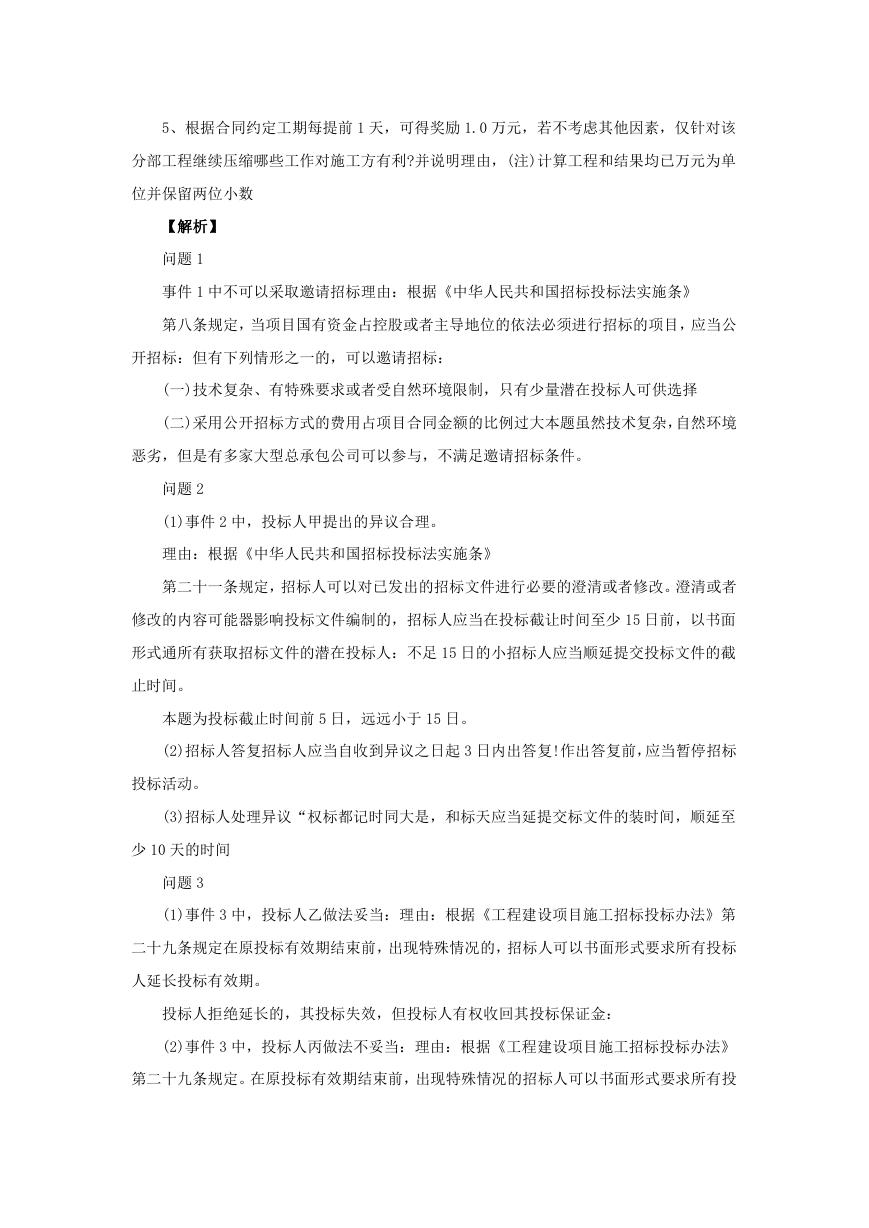

5、根据合同约定工期每提前 1 天,可得奖励 1.0 万元,若不考虑其他因素,仅针对该 分部工程继续压缩哪些工作对施工方有利?并说明理由,(注)计算工程和结果均已万元为单 位并保留两位小数 【解析】 问题 1 事件 1 中不可以采取邀请招标理由:根据《中华人民共和国招标投标法实施条》 第八条规定,当项目国有资金占控股或者主导地位的依法必须进行招标的项目,应当公 开招标:但有下列情形之一的,可以邀请招标: (一)技术复杂、有特殊要求或者受自然环境限制,只有少量潜在投标人可供选择 (二)采用公开招标方式的费用占项目合同金额的比例过大本题虽然技术复杂,自然环境 恶劣,但是有多家大型总承包公司可以参与,不满足邀请招标条件。 问题 2 (1)事件 2 中,投标人甲提出的异议合理。 理由:根据《中华人民共和国招标投标法实施条》 第二十一条规定,招标人可以对已发出的招标文件进行必要的澄清或者修改。澄清或者 修改的内容可能器影响投标文件编制的,招标人应当在投标截让时间至少 15 日前,以书面 形式通所有获取招标文件的潜在投标人:不足 15 日的小招标人应当顺延提交投标文件的截 止时间。 本题为投标截止时间前 5 日,远远小于 15 日。 (2)招标人答复招标人应当自收到异议之日起 3 日内出答复!作出答复前,应当暂停招标 投标活动。 (3)招标人处理异议“权标都记时同大是,和标天应当延提交标文件的装时间,顺延至 少 10 天的时间 问题 3 (1)事件 3 中,投标人乙做法妥当:理由:根据《工程建设项目施工招标投标办法》第 二十九条规定在原投标有效期结束前,出现特殊情况的,招标人可以书面形式要求所有投标 人延长投标有效期。 投标人拒绝延长的,其投标失效,但投标人有权收回其投标保证金: (2)事件 3 中,投标人丙做法不妥当:理由:根据《工程建设项目施工招标投标办法》 第二十九条规定。在原投标有效期结束前,出现特殊情况的招标人可以书面形式要求所有投

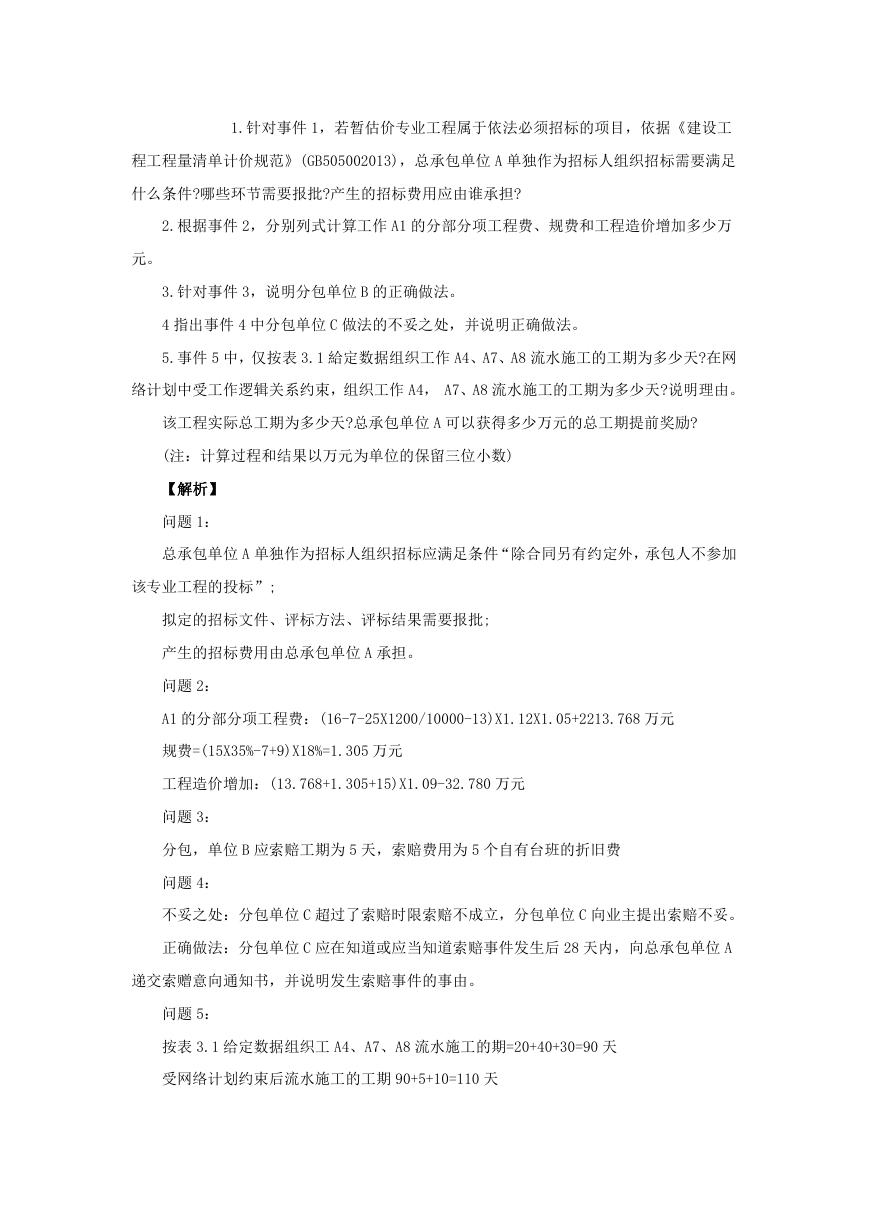

标人延长投标有效期。投标人同意延长的,不得要求或被允许修改其投标文件的实质性内容, 但应当相应延长其投标保证金的有效期: (3)事件 3 中,招标人应退还投标人乙、投标人丙的投标保证金 (4)(4)事件 3 中,投标人乙、投标人丙的投标文件无效。 问题 4: (1)2.1 各工作的直接费率计算表 (2)关键工作:A-C-E-F (3)分项工程总费用=4+4.8+8.6+38.1+26.6+18.2+26.7=127 万 (4)第一次压缩:A 工作压缩 1 天,第二次压缩:C 工作压缩 2 天 (5)(5)压缩后分项工程总费用=127+0.5+1.2X2-0.3X3=129 万元 问题 5: 继续压缩 C 工作 1 天对施工方有利: 理由:压缩一天 C 工作增加直接费 1.2 万元<工期奖励万元+间接费率 0.3 万元 3.事件 4:在完工结算时,得知总承包 MA 就设计变更影响到工作 A:向业主索赔工期和 费用后,分包单位 C 也以此设计变更导致其无法按原计划时间开始施工为由,向业主提出窝 工费用和工期索赔。 事件 5:考虑到上述事件对总工期的影响,业主要求实际总工期不得超过原合同工期, 并承诺每提前 1 天工期奖励 2 万元。总承包单位 A 采取施工措施,将工作 A4、A7、A8 的顺 序施工方式,改变为分段流水作业,确定的流水节拍见表 3.1. 问题:

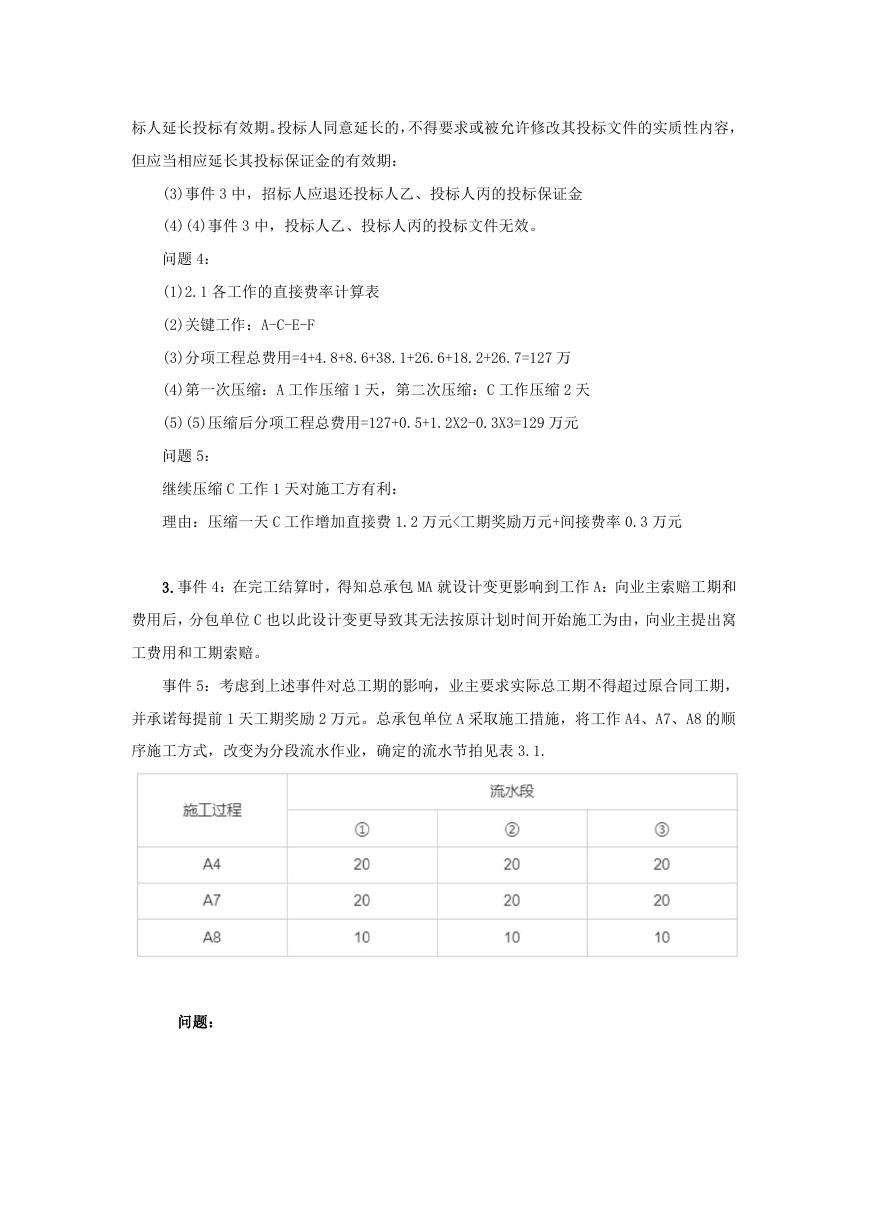

1.针对事件 1,若暂估价专业工程属于依法必须招标的项目,依据《建设工 程工程量清单计价规范》(GB505002013),总承包单位 A 单独作为招标人组织招标需要满足 什么条件?哪些环节需要报批?产生的招标费用应由谁承担? 2.根据事件 2,分别列式计算工作 A1 的分部分项工程费、规费和工程造价增加多少万 元。 3.针对事件 3,说明分包单位 B 的正确做法。 4 指出事件 4 中分包单位 C 做法的不妥之处,并说明正确做法。 5.事件 5 中,仅按表 3.1 給定数据组织工作 A4、A7、A8 流水施工的工期为多少天?在网 络计划中受工作逻辑关系约束,组织工作 A4, A7、A8 流水施工的工期为多少天?说明理由。 该工程实际总工期为多少天?总承包单位 A 可以获得多少万元的总工期提前奖励? (注:计算过程和结果以万元为单位的保留三位小数) 【解析】 问题 1: 总承包单位 A 单独作为招标人组织招标应满足条件“除合同另有约定外,承包人不参加 该专业工程的投标”; 拟定的招标文件、评标方法、评标结果需要报批; 产生的招标费用由总承包单位 A 承担。 问题 2: A1 的分部分项工程费:(16-7-25X1200/10000-13)X1.12X1.05+2213.768 万元 规费=(15X35%-7+9)X18%=1.305 万元 工程造价增加:(13.768+1.305+15)X1.09-32.780 万元 问题 3: 分包,单位 B 应索赔工期为 5 天,索赔费用为 5 个自有台班的折旧费 问题 4: 不妥之处:分包单位 C 超过了索赔时限索赔不成立,分包单位 C 向业主提出索赔不妥。 正确做法:分包单位 C 应在知道或应当知道索赔事件发生后 28 天内,向总承包单位 A 递交索赠意向通知书,并说明发生索赔事件的事由。 问题 5: 按表 3.1 给定数据组织工 A4、A7、A8 流水施工的期=20+40+30=90 天 受网络计划约束后流水施工的工期 90+5+10=110 天

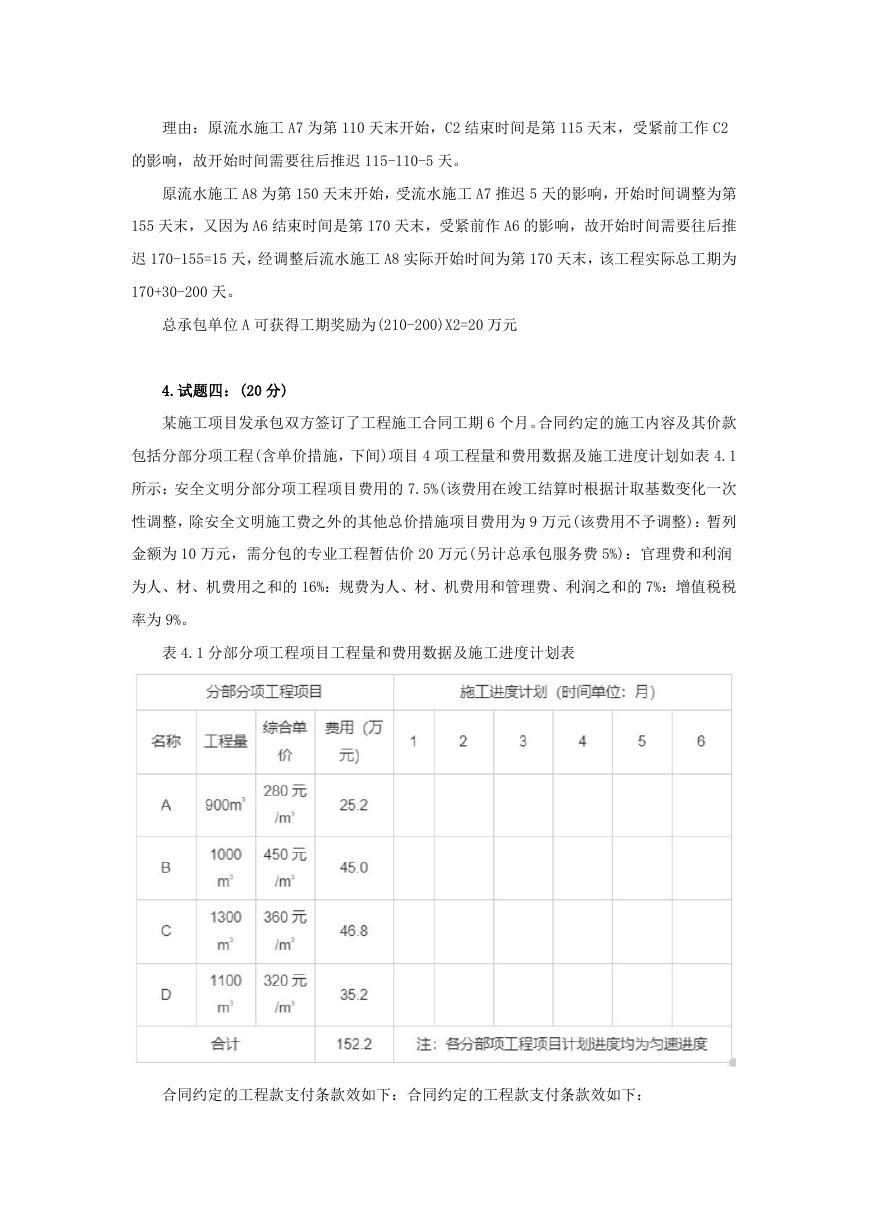

理由:原流水施工 A7 为第 110 天末开始,C2 结束时间是第 115 天末,受紧前工作 C2 的影响,故开始时间需要往后推迟 115-110-5 天。 原流水施工 A8 为第 150 天末开始,受流水施工 A7 推迟 5 天的影响,开始时间调整为第 155 天末,又因为 A6 结束时间是第 170 天末,受紧前作 A6 的影响,故开始时间需要往后推 迟 170-155=15 天,经调整后流水施工 A8 实际开始时间为第 170 天末,该工程实际总工期为 170+30-200 天。 总承包单位 A 可获得工期奖励为(210-200)X2=20 万元 4.试题四:(20 分) 某施工项目发承包双方签订了工程施工合同工期 6 个月。合同约定的施工内容及其价款 包括分部分项工程(含单价措施,下间)项目 4 项工程量和费用数据及施工进度计划如表 4.1 所示:安全文明分部分项工程项目费用的 7.5%(该费用在竣工结算时根据计取基数变化一次 性调整,除安全文明施工费之外的其他总价措施项目费用为 9 万元(该费用不予调整):暂列 金额为 10 万元,需分包的专业工程暂估价 20 万元(另计总承包服务费 5%):官理费和利润 为人、材、机费用之和的 16%:规费为人、材、机费用和管理费、利润之和的 7%:增值税税 率为 9%。 表 4.1 分部分项工程项目工程量和费用数据及施工进度计划表 合同约定的工程款支付条款效如下:合同约定的工程款支付条款效如下:
1.开工日期 10 日前,发包人按签约合同价扣除安全文明施工费和暂列金额的 20%支付 给承包人作为工程预付款(在施工期间第 2~5 月的每月工程进度款中平均扣回):同时将安全 文明施工费的 60%按工程款支付方式支付给承包人。 2.分部分项工程项目工程进度款按施工期间实际完成工程量逐月支付。 3.除开工前支付的安全文明施工费之外,其余总价措施项目费用在施工期间第 1~5 月平 均支付 4.其他项目工程款在发生当月支付。 5.发包人按承包人每次应得工程款的 85%支付。 6.发包人在竣工结算报告审在完成并收到承包人提交的工程质量保函(竣工结算价的 3%)后 10 日内,一次性结清支付全部工程价款。 该施工项目如期开工,施工期间发生了经发承包双方确认的下列事项: 1.分部分项工程项目 B 在施工期间第 2.3.4.5 月分别完成工程量 180m2.300m3、 300m2220m32.因招标工程量清单的项目特征描述设计图纸 2.因招标工程量清单的项目特征描述设计图纸不符,需重新确认分部分项工程项目 C 的综合单价。经核定:该项目原综合单价中不含税的人工业(5.00 元/m2)、机械费(45.30 元/m2)和辅材费(23.47 元/m2)不变:主材 C1 的消耗量为 0.71m2、单价为 176.80 元/m2(含 税,税率为 13%),主材 C2 的消耗量为 0.34m2、单价为 158.60 元/m2(不含税)。 3.因设计变更导致分部分项工程项目 D 费用增加 5.6 万元,施工时间不变。 4.施工期间第 4 月,完成的分包专业工程实际费用 21 万元。 其余施工内容的工程价款和施工时间均与合同约定相符。 问题: 1.该施工项目签约合同价中的安全文明施工费为多少万元?签约合同价为多少万元开工 前发包人应支付给承包人的工程预付款和安全文明施工费工程款分别为多少万元? 2.施工至第 2 月未,承包人完成分部分项工程项目工程进度款为多少万元?分部分项工 程项目的投资偏差、进度偏差分别为多少万元(不考虑安全文明施工费的影响)? 3.重新确认的分部分项工程项目 C 的综合单价和费用分别为多少万元? 4.施工期间第 4 月,承包人完成分部分项工程项目费用为多少万元?发包人应支付给承 包人的工程进度款为多少万元? 5.该施工项目分部分项工程项目费用增减额为多少万元?安全文明施工费增减额为多少 万元?
