2010 年二级建造师水利水电工程考试真题及答案
)
)
)比例尺地形图。
一、单项选择题(共 20 题,每题 1 分。每题的备选项中,只有一个最符合题意)
1.下列地基处理方法中,能形成复合地基的方法是(
A.挤实法
B.换填法
C.排水法
D.强夯法
2.按比例尺分类,1:10000 地形图属于(
A.大
B.较大
C.中
D.小
3.下列胶凝材料中,属于无机水硬性胶凝材料的是(
A.石灰
B.沥青
C.水玻璃
D.水泥
4.导流设计流量是指在导流时段内,按导流标准选择相应洪水重现期的(
A.平均
B.设计
C.校核
D.最大
5.水利水电工程土基开挖施工中,当开挖临近设计高程时,应预留厚度为(
护层,待上部结构施工时再人工挖除。
A.0.1~0.2
B.0.2~0.3
C.0.3~O.5
D.0.5~0.7
6.根据《水利水电工程等级划分及洪水标准》的规定,小(1)型水库的总库容是(
×106m3。
A.10~100
B.1~10
C.0.1~1
D.0.01~0.1
7.在土石坝工程施工中,对条形反滤层进行质量检查和控制时,要求每隔 50m 设一取样断
面,每个取样断面每层取样数最少应为(
A.2
B.3
C.4
D.5
8.根据《水工混凝土施工规范》相关规定,混凝土非承重侧面模板拆除时,混凝土强度至
少应达到(
)×105Pa。
)个。
)流量。
)m 的保
)
)
)
)cm。
A.20
B.25
C.30
D
35
9.拌制钢纤维混凝土的正确投料顺序是(
A.砂、石、钢纤维、水泥、外加剂、水
B.砂、石、水泥、钢纤维、外加剂、水
C.砂、石、水泥、外加剂、钢纤维、水
D.砂、石、水、水泥、外加剂、钢纤维
10.固定式启闭机安装时,机架与电动机之间的衬垫数量在一个部位最多只能有(
A.4
B.3
C.2
D.1
11.水利水电工程脚手架扫地杆离地面的距离一般为(
A.20~30
B.30~40
C.40~50
D.50~60
12.根据水库大坝安全鉴定有关规定,病险水库是指通过规定程序确定为(
库。
A.一
B.二
C.三
D.四
13.下列施工用电负荷属一类负荷的是(
A.隧洞施工照明
B.坝基石方开挖
C.混凝土浇筑施工
D.钢筋加工厂
14.根据水利工程概算编制有关规定,施工企业利润应按直接工程费和间接费之和的(
计算。
A.5
B.7
C.9
D.15
15.根据《水电站基本建设工程验收规程》的规定,中型水电站的竣工验收应由(
织。
A.项目法人
B.地方政府
C.项目审批部门
D.电网经营管理单位
16.根据水利水电工程施工质量检验有关规定,见证取样资料应由(
A.质量监督部门
)制备。
)个。
)类坝的水
)%
)组
)
)专业。
B.项目法人
C.监理单位
D.施工单位
17.水利水电工程施工企业管理人员安全生产考核合格证书有效期为(
A.1
B.2
C.3
D.5
18.水利工程监理单位的监理人员中,不划分专业的是(
A.监理单位负责人
B. 监理员
C.监理工程师
D.总监理工程师
19.某 2 级水闸工程采用土围堰挡水施工,根据《水利水电工程施工组织设计规范》,其围
堰边坡稳定最小安全系数为(
A.1.0
B.1.O5
C.1.1
D.1.15
20.水利水电工程注册建造师执业工程范围不包括(
A.钢结构
B.爆破与拆除
C.预拌商品混凝土
D.隧
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至
少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
21.某中型泵站施工过程中,质量监督部门应对监理单位的(
A.质量监理工作
B.进度监理工作
C.投资监理工作
D.监理
E. 质量检查体系
22.水利水电工程截流龙口宽度主要根据(
A.截流延续时间
B.龙口护底措施
C.龙口裹头措施
D.截流流量
E.龙口抗冲流速
23.测定反滤料的干密度可采用(
A.燃烧法
B.烘干法
C.灌水法
D.蒸发皿法
E.灌砂法
)进行监督检查。
)确定。
)年。
)
)
)制。
)
)
)
24.根据现行水利工程建设程序有关规定,水利工程项目进行施工准备应具备的条件包括
(
A.初步设计已经批准
B.项目法人已经建立
C.已办理报建手续
D.项目已列入水利建设投资计划
E.有关土地使用权已经批准
25.根据《水利水电工程标准施工招标资格预审文件》(2009 年版),资格审查办法可以采
用(
A.合格
B.摇号
C.有限数量
D.等级
E.资格后审
26.地质断层按断块之间相对错动的方向可划分为(
A.正断层
B.反断层
C.逆断层
D.平移断层
E.顺移断层
27.根据水利水电工程验收有关规定,下列关于大型拦河水闸工程验收的说法中,正确的是
(
A.应进行蓄水验收
B.由竣工验收主持单位决定是否进行蓄水验收
C.应进行竣工验收技术鉴定
D.由竣工验收主持单位决定是否进行竣工验收技术鉴定
E.在建设项目全部完成后 3 个月内进行竣工验收
28.根据《防洪法》的规定,防洪区包括(
)
A.主河槽
B.河道滩区
C.洪泛区
D.蓄滞洪区
E.防洪保护区
29.根据《水土保持法》的规定,建设项目实施过程中,为防治水土流失而采取的水土保持
措施包括(
A.防冲
B.防淤
C.储存
D.利用
E.植物
30.水利水电工程《注册建造师施工管理签章文件》目录表中,施工组织文件包含的文件名
称有(
A.施工组织设计
B.现场组织机构及主要人员
)等措施。
)报审表。
C.施工进度计划
D.施工技术方案
E.施工安全措施文件
三、案例分析题(共 4 题,每题 20 分)
【案例一】
背景

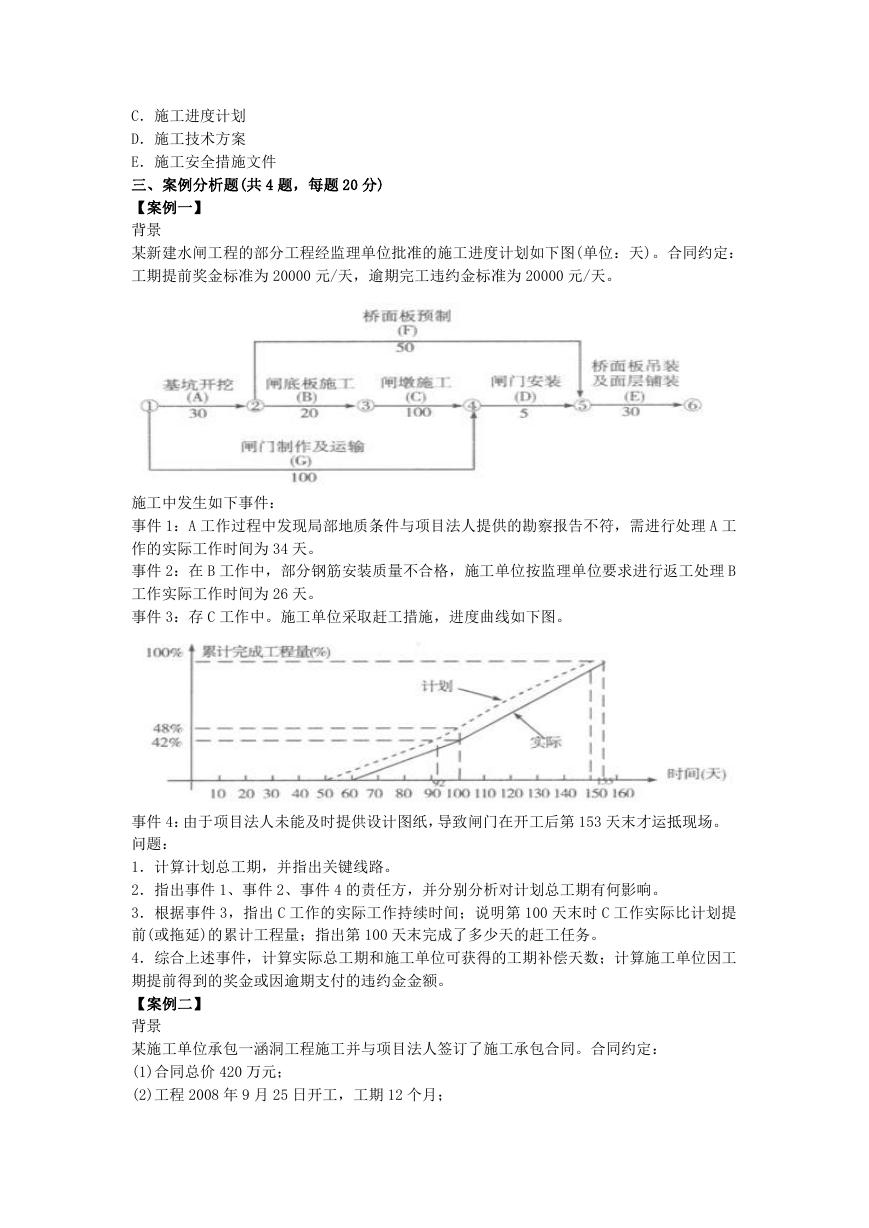

某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:天)。合同约定:
工期提前奖金标准为 20000 元/天,逾期完工违约金标准为 20000 元/天。
施工中发生如下事件:
事件 1:A 工作过程中发现局部地质条件与项目法人提供的勘察报告不符,需进行处理 A 工
作的实际工作时间为 34 天。
事件 2:在 B 工作中,部分钢筋安装质量不合格,施工单位按监理单位要求进行返工处理 B
工作实际工作时间为 26 天。
事件 3:存 C 工作中。施工单位采取赶工措施,进度曲线如下图。
事件 4:由于项目法人未能及时提供设计图纸,导致闸门在开工后第 153 天末才运抵现场。
问题:
1.计算计划总工期,并指出关键线路。
2.指出事件 1、事件 2、事件 4 的责任方,并分别分析对计划总工期有何影响。
3.根据事件 3,指出 C 工作的实际工作持续时间;说明第 100 天末时 C 工作实际比计划提
前(或拖延)的累计工程量;指出第 100 天末完成了多少天的赶工任务。
4.综合上述事件,计算实际总工期和施工单位可获得的工期补偿天数;计算施工单位因工
期提前得到的奖金或因逾期支付的违约金金额。
【案例二】
背景
某施工单位承包一涵洞工程施工并与项目法人签订了施工承包合同。合同约定:
(1)合同总价 420 万元;
(2)工程 2008 年 9 月 25 日开工,工期 12 个月;
(3)工程预付款按 10%计,并在各月工程进度款内平均扣回;
(4)保留金按当月工程进度款 5%的比例预留。
施工过程中发生如下事件:
事件 1:2008 年 10 月初,涵洞基坑开挖后发现地质条件与原勘察资料不符,涵洞地基为风
化岩,且破碎严重。监理单位指示施工单位暂停施工,并要求施工单位尽快提交处理方案。
施工单位提交了开挖清除风化岩和水泥固结灌浆两种处理方案。监理单位确定采用灌浆方
案,并及时发出了书面变更通知。
事件 2:2008 年 11 月份,施工单位完成并经监理工程师审核的工程量清单项目费用为 50
万元,水泥固结灌浆工程费用为 10 万元。
事件 3:2009 年 9 月 6 日,合同工程完成后,施工单位向监理单位提出了合同工程完工验收
申请。随后,监理单位主持进行了验收。
问题:
1.计算工程预付款。
2.计算 11 月份的工程进度款、保留金预留、预付款扣回和实际付款金额。
3.指出事件 1 中关于变更处理的不妥之处,并说明正确做法。
4.指出事件 3 中的不妥之处并改正。
【案例三】
背景
某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:
事件 1:公司第一项目经理部承建的某泵站工地,夜间进行泵房模板安装作业时,由于部分
照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从 12m 高的脚手架上踩空直接
坠地死亡。
事件 2:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。现场一
仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的
警示标志。
事件 3:公司第三项目经理部承建的某中型水闸工程,由于工程规模不大,项目部未设立安
全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产
管理工作。
问题:
1.根据施工安全生产管理的有关规定,该企业安全生产检查的主要内容是什么?
2.情况 1 中施工作业环境存在哪些安全隐患?
3.根据《水利工程建设重大质量与安全事故应急预案》的规定,说明情况 1 中的安全事故
等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。
4.指出情况 2 中炸药、柴油存放的不妥之处,并说明理由。
5.指出情况 3 在安全生产管理方面存在的问题,并说明理由。
【案例四】
背景
某 2 级堤防加固工程主要工程内容有:①背水侧堤身土方培厚及堤顶土方加高;②迎水侧砌
石护坡拆除;③迎水侧砌石护坡重建;④新建堤基裂隙黏土高压摆喷截渗墙;⑤新建堤顶混
凝土防汛道路;⑥新建堤顶混凝土防浪墙。土料场土质为中粉质壤土,平均运距为 2km。施
工过程中发生如下事件:
事件 1:土方工程施工前,在土料场进行碾压试验;高喷截渗墙工程先行安排施工,施工前
亦在土料场进行工艺性试验,确定了灌浆孔间距、灌浆压力等施工参数,并在施工中严格按
此参数进行施工。
事件 2:高喷截渗墙施工结束后进行了工程质量检测,发现截渗墙未能有效搭接。
问题:
1.指出该堤防加固工程施工的两个重点工程内容。
2.指出土方碾压试验的目的。
3.指出①、④、⑤、⑥四项工程内容之间合理的施工顺序。
4.指出该工程土方施工适宜的施工机械。
5.分析高喷截渗墙未能有效搭接的主要原因。
参考答案及解析
一、单项选择题
1.A【解析】复合地基是指天然地基在地基处理过 程中部分土体得到增强,或被置换,或
在天然地基中设置加筋材料而形成与原地基土共同承担荷载 的地基。根据复合地基荷载传
递机理将复合地基 分成竖向增强体复合地基和水平向增强复合地基 两类。挤实法是将某些
填料如砂、碎石或生石灰等用冲击、振动或两者兼而有之的方法压入土中,形成一个个的柱
体,将原土层挤实,从而增加地基强度的一种方法。
2.A 【解析】地形图比例尺分为三类:1:500、1:1O00、1:2000、1:5000、1:10000
为大比例尺地形图;1:25000、1:50000、1:100000 为中比例尺地形图;1:250000、1:
500000、1:1000000 为小比例尺地形图。
3.D【解析】气硬性胶凝材料只能在空气中硬化、保持或发展强度,适用于干燥环境,如石
灰、水玻璃等;水硬性胶凝材料不仅能在空气中硬化,而且能更好地在潮湿环境或水中硬化、
保持并继续发展其强度,如水泥。沥青属于有机胶凝材料。
4.D【解析】导流设计流量指在导流时段内,按照导流标准选择相应洪水重现期的最大流量。
5.B【解析】临近设计高程时,应留出 0.2~0.3m 的保护层暂不开挖,待上部结构施工时,
再予以挖除。
6.B【解析】根据《水利水电工程等级划分及洪水标准》的规定,小(1)型水库的总库容是(0.1~
0.01)×108 m3。
7.C【解析】对条形反滤层,每隔 50m 设一取样断面,每个取样断面每层取样不得小于 4
个,均匀分布在断面的不同部位,且层间取样位置应彼此对应。
8.B【解析】施工规范规定,非承重侧面模板,混凝土强度应达到 25X105Pa 以上,其表面
和棱角不因拆模而损坏时方可拆除。
9.A【解析】在利用钢纤维喷射混凝土修补施工中,采用以下投料顺序:砂、石、钢纤维、
水泥、外加剂、水。
10.C【解析】由固定式启闭机安装的基本要求,机架下面的安装垫板数量没有限制,但机
架与电动机、制动器、减速器、轴承以及其他零部件之间的衬垫的数量在一个部位不能多于
两个。
11.A【解析】脚手架底脚扫地杆、水平横杆离地面距离为 20~30cm。
12.C【解析】病险水库是指按照《水库大坝安全鉴定办法》(2003 年 8 月 1 日前后分别执
行水利部水管[1995786 号、水建管 F2003]271 号),通过规定程序确定为三类坝的水库。
13.A【解析】水利水电工程施工现场一类负荷主要有井、洞内的照明、排水、通风和基坑
内的排水、汛期的防洪、泄洪设施以及医院的手术室、急诊室、重要的通信站以及其他因停
电即可能造成人身伤亡或设备事故引起国家财产严重损失的重要负荷。除隧洞、竖井以外的
土石方开挖施工、混凝土浇筑施工、混凝土搅拌系统、制冷系统、供水系统、供风系统、混
凝土预制构件厂等主要设备属于二类负荷。木材加工厂、钢筋加工厂的主要设备属于三类负
荷。
14.B【解析】企业利润是指按规定应计入建筑、安装工程费用中的利润。企业利润按照直
接工程费和间接工程费之和的 7%计算。
15.C【解析】根据《关于水电站基本建设工程验收管理有关事项的通知》以及《水电站基
本建设工程验收规程》(D1/T5123—2000),枢纽工程专项验收由项目审批部门委托有资质单
位与省级政府主管部门组织枢纽工程专项验收委员会进行。
16.D【解析】对涉工程结构安全的试块、试件及有关材料,应实行见证取样。见证取样资
料由施工单位制备,记录应真实齐全,参与见证取样人员应在相关文件上签字。
17.C【解析】按照施工单位管理人员安全生产考核的基本要求,水利水电工程施工企业管
理人员安全生产考核合格证书有效期为 3 年。
18.D【解析】监理人员分为总监理工程师、监理工程师、监理员。监理工程师、监理员分
为水工、机电、地质、测量、金属结构、合同管理、水土保持、环境保护等专业,总监理工
程师不划分专业。
19.B【解析】土石围堰边坡稳定安全系数:3 级,K 不小于 1.2;4~5 级,K 不小于 1.05。
20.D【解析】水利水电工程注册建造师执业工程范围包括水利水电、土石方、地基与基础、
预拌商品混凝土、混凝土预制构件、钢结构、建筑防水、消防设施、起重设备安装、爆破与
拆除、水工建筑物基础处理、水利水电金属结构制作与安装、水利水电机电设备安装、河湖
整治、堤防、水工大坝、水工隧洞、送变电、管道、无损检测、特种专业这 21 个工程范围。
二、多项选择题
21.DE【解析】根据《水利工程质量监督管理规定》,工程质量监督的主要内容有:对监理、
设计、施工和有关产品制作单位的资质及其派驻现场的项目负责人的资质进行复核;对由项
目法人(建设单位)、监理单位的质量检查体系和施工单位的质量保证体系以及设计单位现场
服务等实施监督检查。
22.DE【解析】原则上龙口的宽度应尽可能窄些,这样合龙的工程量就小些,截流的延续时
间也短些,但以不引起龙口及其下游河床的冲刷为限。为了提高龙口的抗冲能力,减少合龙
的工程量,必须对龙口加以保护。龙口的保护包括护底和裹头。龙口宽度及其防护措施,可
根据相应的流量及龙口的抗冲流速来确定。
23.CE【解析】干密度的测定,黏性土一般可用体积为 200~500cm3 的环刀测定;砂可用体
积为 500cm3 的环刀测定;砾质土、砂砾料、反滤料用灌水法或灌砂法测定;堆石因其空隙
大,一般用灌水法测定。当砂砾料因缺乏细料而架空时,也用灌水法测定。
24.ABCE【解析】根据《水利工程建设程序管理暂行规定》(水建[1998]16 号),水利工程
项目必须满足如下条件,施工准备方可进行:初步设计已经批准;项目法人已经建立;项目
已列入国家或地方水利建设投资计划,筹资方案已经确定;有关土地使用权已经批准;已办
理报建手续。
25.AC【解析】根据《水利水电工程标准施工招标资格预审文件》(2009 年版),资格审查
办法可以采用合格制或者有限数量制。
26.ACD【解析】按断块之间的相对错动的方向来划分,上盘下降,下盘上升的断层,称正
断层;反之,上盘上升,下盘下降的断层称逆断层;如两断块水平互错,则称为平移断层。
27.BC【解析】水库下闸蓄水前,应进行下闸蓄水验收。拦河水闸工程可根据工程规模、重
要性,由竣工验收主持单位决定是否组织蓄水(挡水)验收。根据《水利水电建设工程验收规
程》(S1223—2008),竣工验收应在工程建设项目全部完成并满足一定运行条件后 1 年内进
行。大型水利工程在竣工技术预验收前,应按照有关规定进行竣工验收技术鉴定。中型水利
工程,竣工验收主持单位可以根据需要决定是否进行竣工验收技术鉴定。
28.CDE【解析】根据《防洪法》,防洪区是指洪水泛滥可能淹及的地区,分为洪泛区、蓄滞
洪区和防洪保护区。
29.ACDE【解析】水土保持的措施分为防冲措施、储存措施、复垦措施、利用措施和植物措
