2022年陕西二级造价工程师土建工程考试真题及答案 一、单项选择题 1. 利用“前进向上,强制切土”进行挖土方的挖土机是( )? A.正铲挖掘机 B.反铲挖掘机 C.拉铲挖掘机 D.抓铲挖掘机 【答案】A 【解析】正铲挖土机的特点:前进向上,强制切土; 反铲挖掘机的特点为:后退向下,强制切土; 拉铲挖掘机的特点是:后退向下,自重切土; 抓铲挖掘机的特点是:直上直下,自重切土。 2. 装配式排架结构体系中,用来加强屋架强度和稳定性的构件是( )? A.基础梁 B.连系梁 C.屋架支撑 D.柱间支撑 【答案】C 【解析】屋架支撑是设在相邻的屋架之间,用来加强屋架的刚度和稳定性的构件。基础梁一般搁置在柱下基础 上,承受其上墙体重力,并传给基础,同时加强横向排架间的联系。连系梁的作用主要是加强纵向柱列的联系, 同时承受其 上外墙的质量并传给柱。柱间支撑包括上柱支撑和下柱支撑,用来传递水平荷载(如风荷、地震、吊车梁制动等)提高 厂房的纵向刚度和稳定性。 3. 在不影响紧后工作最早开始时间的前提下,本工作可以利用的机动时间称为( )? A.自由时差 B. 总时差 C. 最迟完成时间 D.最迟开始时间 【答案】A 【解析】自由时差是指在不影响其紧后工作最早开始的前提下,本工作可以利用的机动时间。总时差是指在 不影 响总工期的前提下,本工作可以利用的机动时间。最迟完成时间是在不影响整个任务按期完成的条件下,本 工作最迟必 须要完成的时刻。最迟开始时间是在不影响整个任务按期完成的条件下,本工作最迟必须要开始的时 刻。 4. 双代号网络进度计划图中虚箭线表示( )? A.工作的持续时间 B.工作之间的逻辑关系 C.资源消耗工程量 D.非关键工作
【答案】B 【解析】虚箭线的唯一功能是用以正确表达相关工作的逻辑关系。它不消耗资源,持续时间为零。 5. 下列为使用面积的是( )? A.走道 B.卫生间 C.墙体 D.柱 【答案】B 【解析】使用面积是指直接为生产和生活提供服务的净面积,如工业厂房的生产车间;住宅楼的客厅、卧室、 厨房、 卫生间等,也称为居住面积。而走道属于辅助面积,墙体和柱属于结构面积。 6. 钢筋网中交叉钢筋的焊接宜采用( )? A.电阻电焊 B.电弧焊 C.闪光对焊 D.气压焊 【答案】A 【解析】钢筋骨架或钢筋网中交叉钢筋的焊接宜采用电阻电焊。 7. 金属网顶棚的底层和中层的一般抹灰砂浆应选用( )? A.水泥砂浆 B. 混合砂浆 C. 麻刀石灰砂浆 D.聚合物水泥 【答案】C 【解析】 工程对象及基层种类 砂浆名称 外墙、门窗洞口的外侧壁、屋檐、勒脚、压檐墙 水泥砂浆或混合砂浆 一般抹灰砂浆的选用 温度较大的车间和房间、地下室等 混凝土板和墙的底层 硅酸盐砌块的底层 板条、金属网顶棚和墙的底层和中层 加气混凝土块和板的底层 8. 正铲挖土机的特点? (暂未收集到选项) 水泥砂浆或混合砂浆 混合砂浆或水泥砂浆 混合砂浆 磨刀石灰砂浆或纸筋石灰浆 混合砂浆或聚合物水泥砂浆 【解析】正铲挖土机的主要挖土特点是:前进向上,强制切土。能开挖停机面以上Ⅰ~Ⅳ类土。正铲挖土和 卸 土的方式有以下两种:正向挖土、侧向卸土;整下挖土、后方卸土。

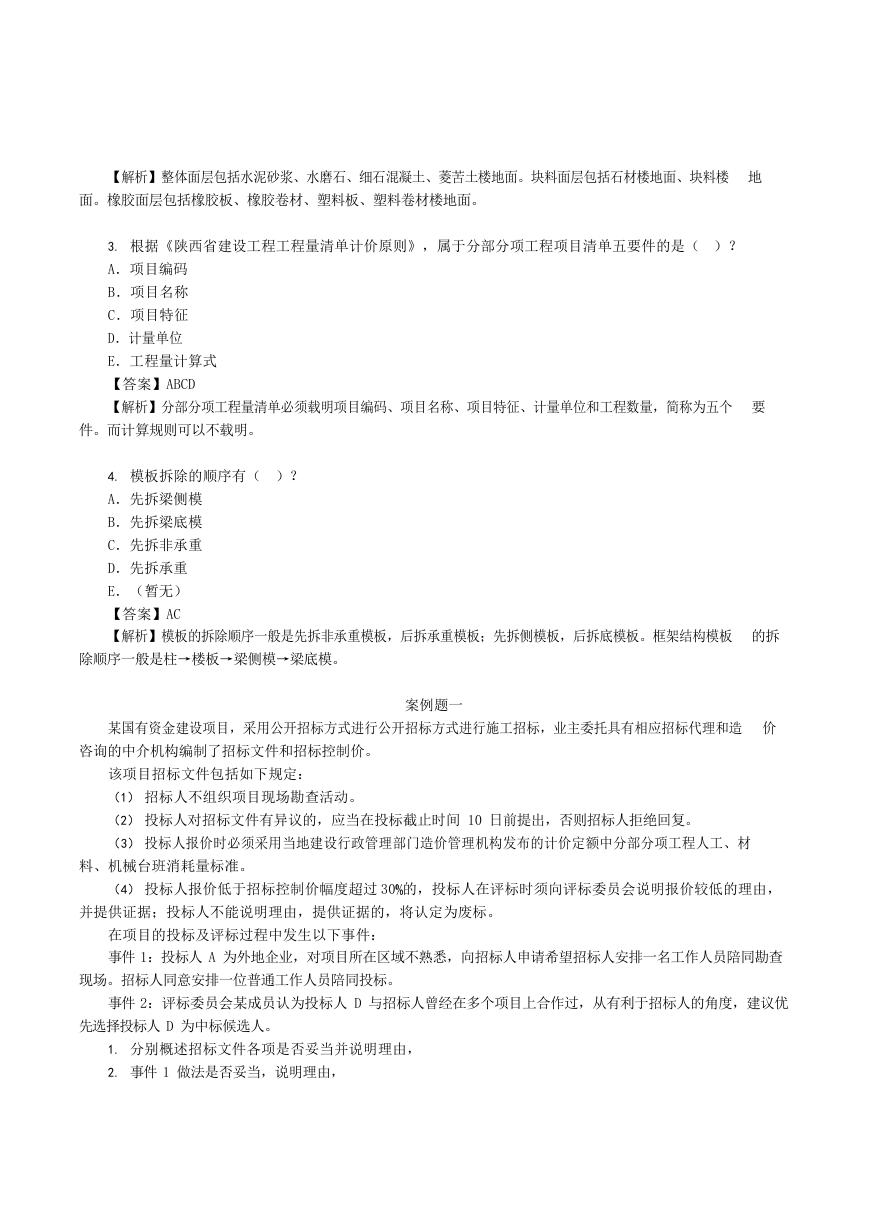

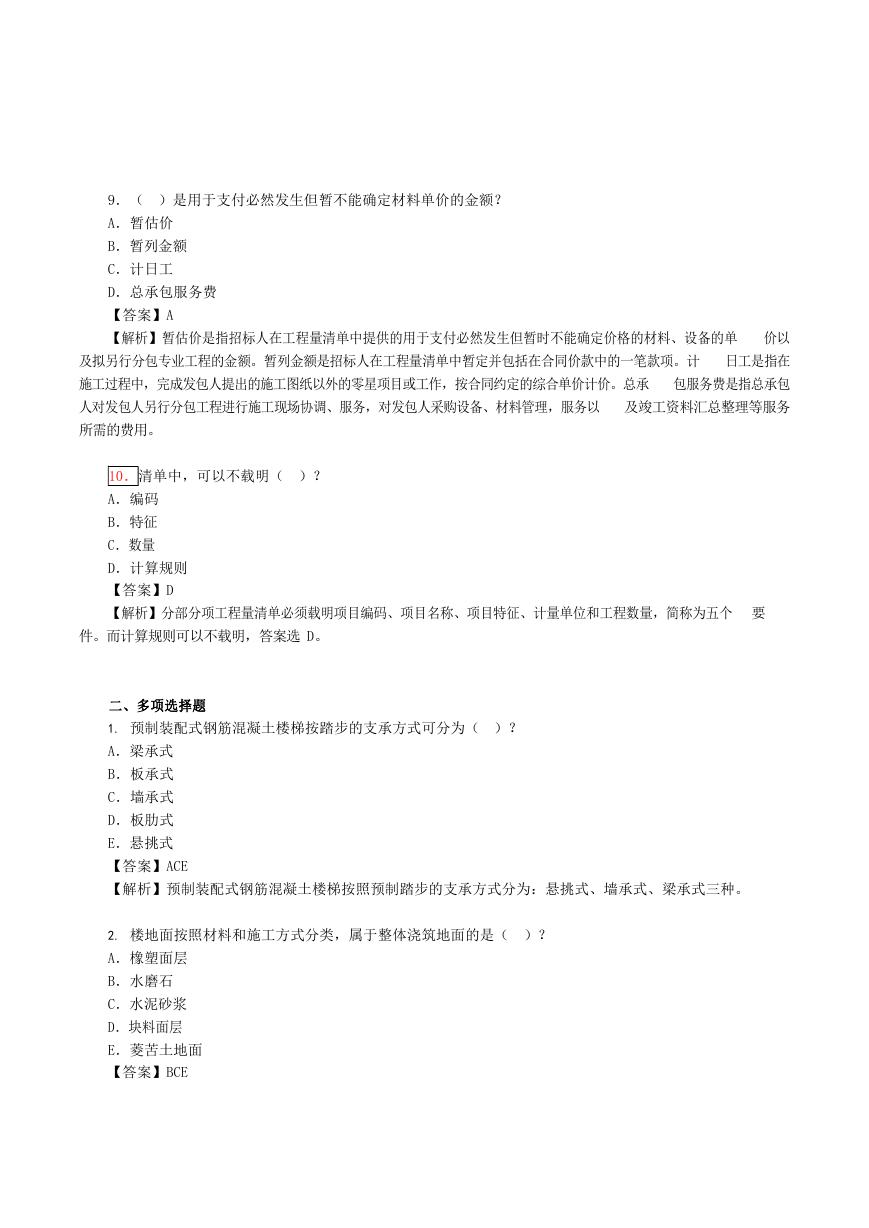

9.( )是用于支付必然发生但暂不能确定材料单价的金额? A.暂估价 B.暂列金额 C.计日工 D.总承包服务费 【答案】A 【解析】暂估价是指招标人在工程量清单中提供的用于支付必然发生但暂时不能确定价格的材料、设备的单 价以 及拟另行分包专业工程的金额。暂列金额是招标人在工程量清单中暂定并包括在合同价款中的一笔款项。计 日工是指在 施工过程中,完成发包人提出的施工图纸以外的零星项目或工作,按合同约定的综合单价计价。总承 包服务费是指总承包 人对发包人另行分包工程进行施工现场协调、服务,对发包人采购设备、材料管理,服务以 及竣工资料汇总整理等服务 所需的费用。 10.清单中,可以不载明( )? A.编码 B.特征 C.数量 D.计算规则 【答案】D 【解析】分部分项工程量清单必须载明项目编码、项目名称、项目特征、计量单位和工程数量,简称为五个 要 件。而计算规则可以不载明,答案选 D。 二、多项选择题 1. 预制装配式钢筋混凝土楼梯按踏步的支承方式可分为( )? A.梁承式 B.板承式 C.墙承式 D.板肋式 E.悬挑式 【答案】ACE 【解析】预制装配式钢筋混凝土楼梯按照预制踏步的支承方式分为:悬挑式、墙承式、梁承式三种。 2. 楼地面按照材料和施工方式分类,属于整体浇筑地面的是( )? A.橡塑面层 B.水磨石 C.水泥砂浆 D.块料面层 E.菱苦土地面 【答案】BCE
【解析】整体面层包括水泥砂浆、水磨石、细石混凝土、菱苦土楼地面。块料面层包括石材楼地面、块料楼 地 面。橡胶面层包括橡胶板、橡胶卷材、塑料板、塑料卷材楼地面。 3. 根据《陕西省建设工程工程量清单计价原则》,属于分部分项工程项目清单五要件的是( )? A.项目编码 B.项目名称 C.项目特征 D.计量单位 E.工程量计算式 【答案】ABCD 【解析】分部分项工程量清单必须载明项目编码、项目名称、项目特征、计量单位和工程数量,简称为五个 要 件。而计算规则可以不载明。 4. 模板拆除的顺序有( )? A.先拆梁侧模 B.先拆梁底模 C.先拆非承重 D.先拆承重 E.(暂无) 【答案】AC 【解析】模板的拆除顺序一般是先拆非承重模板,后拆承重模板;先拆侧模板,后拆底模板。框架结构模板 的拆 除顺序一般是柱→楼板→梁侧模→梁底模。 某国有资金建设项目,采用公开招标方式进行公开招标方式进行施工招标,业主委托具有相应招标代理和造 价 案例题一 咨询的中介机构编制了招标文件和招标控制价。 该项目招标文件包括如下规定: (1) 招标人不组织项目现场勘查活动。 (2) 投标人对招标文件有异议的,应当在投标截止时间 10 日前提出,否则招标人拒绝回复。 (3) 投标人报价时必须采用当地建设行政管理部门造价管理机构发布的计价定额中分部分项工程人工、材 料、机械台班消耗量标准。 (4) 投标人报价低于招标控制价幅度超过 30 的,投标人在评标时须向评标委员会说明报价较低的理由, 并提供证据;投标人不能说明理由,提供证据的,将认定为废标。 在项目的投标及评标过程中发生以下事件: 事件 1:投标人 A 为外地企业,对项目所在区域不熟悉,向招标人申请希望招标人安排一名工作人员陪同勘查 现场。招标人同意安排一位普通工作人员陪同投标。 事件 2:评标委员会某成员认为投标人 D 与招标人曾经在多个项目上合作过,从有利于招标人的角度,建议优 先选择投标人 D 为中标候选人。 1. 分别概述招标文件各项是否妥当并说明理由, 2. 事件 1 做法是否妥当,说明理由,

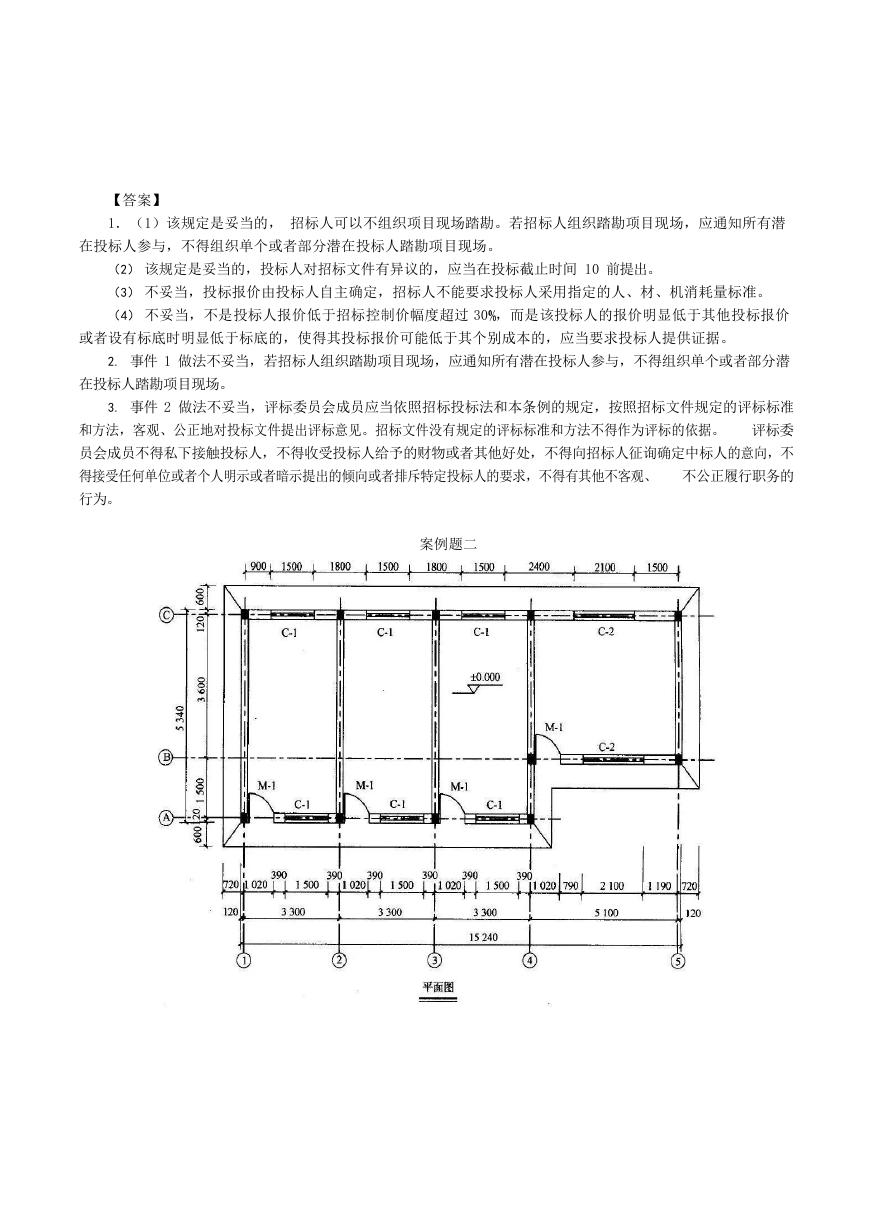

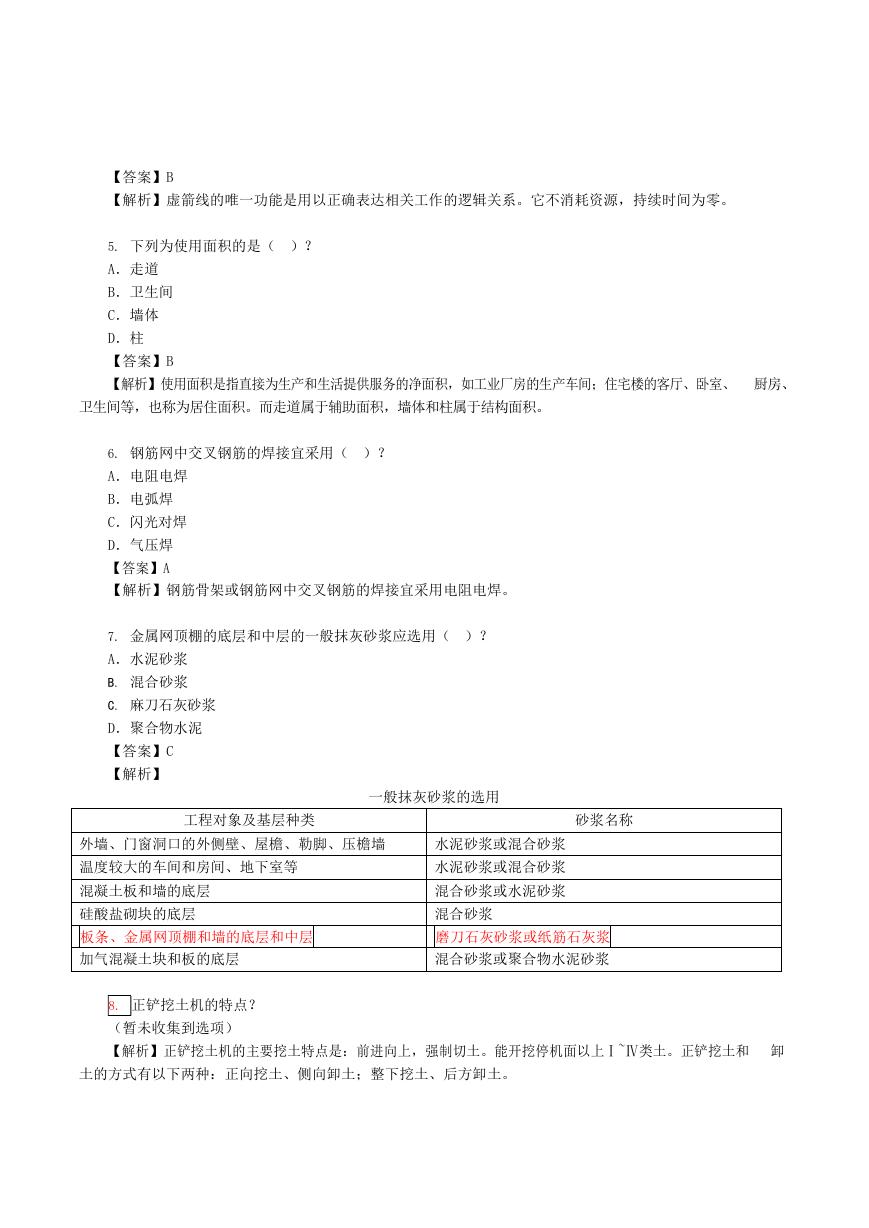

【答案】 1.(1)该规定是妥当的, 招标人可以不组织项目现场踏勘。若招标人组织踏勘项目现场,应通知所有潜 在投标人参与,不得组织单个或者部分潜在投标人踏勘项目现场。 (2) 该规定是妥当的,投标人对招标文件有异议的,应当在投标截止时间 10 前提出。 (3) 不妥当,投标报价由投标人自主确定,招标人不能要求投标人采用指定的人、材、机消耗量标准。 (4) 不妥当,不是投标人报价低于招标控制价幅度超过 30 ,而是该投标人的报价明显低于其他投标报价 或者设有标底时明显低于标底的,使得其投标报价可能低于其个别成本的,应当要求投标人提供证据。 2. 事件 1 做法不妥当,若招标人组织踏勘项目现场,应通知所有潜在投标人参与,不得组织单个或者部分潜 在投标人踏勘项目现场。 3. 事件 2 做法不妥当,评标委员会成员应当依照招标投标法和本条例的规定,按照招标文件规定的评标标准 和方法,客观、公正地对投标文件提出评标意见。招标文件没有规定的评标标准和方法不得作为评标的依据。 评标委 员会成员不得私下接触投标人,不得收受投标人给予的财物或者其他好处,不得向招标人征询确定中标人的意向,不 得接受任何单位或者个人明示或者暗示提出的倾向或者排斥特定投标人的要求,不得有其他不客观、 不公正履行职务的 行为。 案例题二

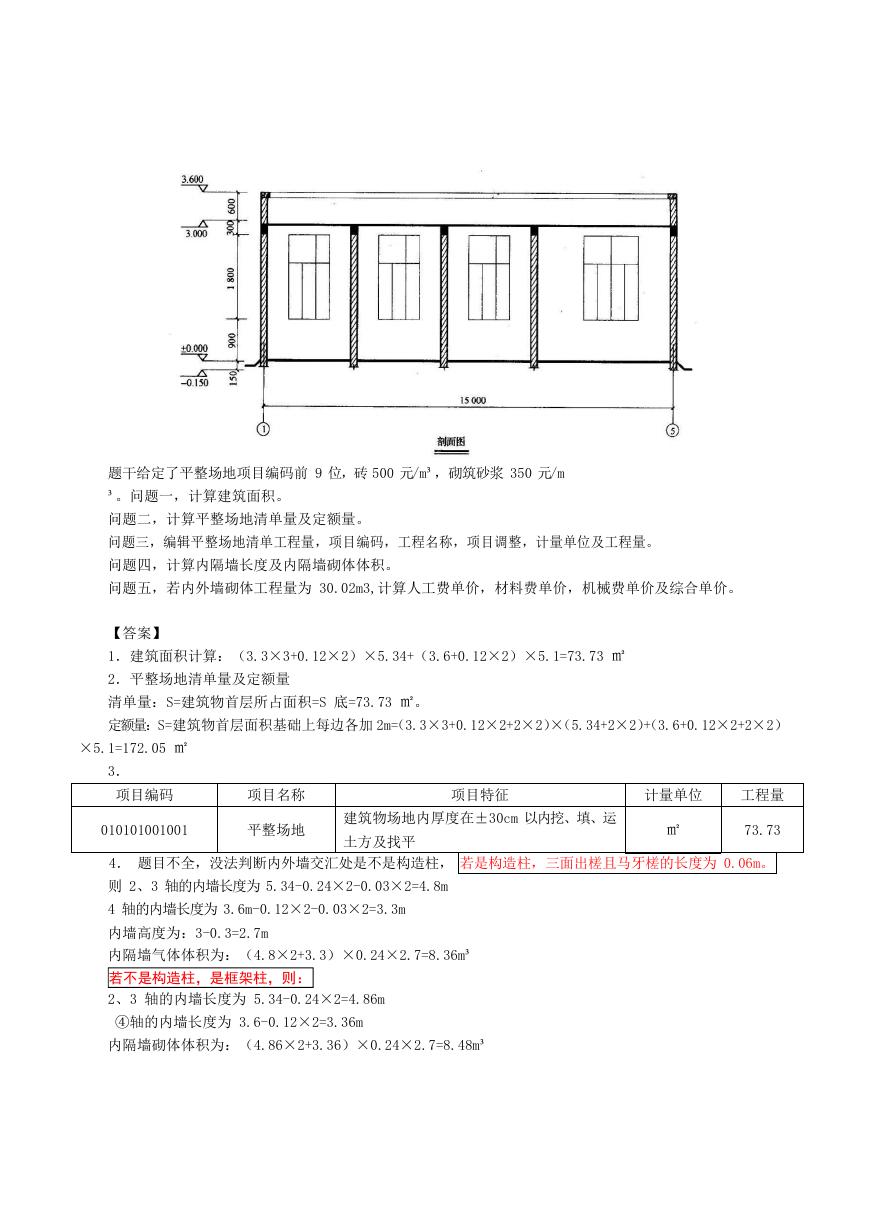

题干给定了平整场地项目编码前 9 位,砖 500 元/m³,砌筑砂浆 350 元/m ³。问题一,计算建筑面积。 问题二,计算平整场地清单量及定额量。 问题三,编辑平整场地清单工程量,项目编码,工程名称,项目调整,计量单位及工程量。 问题四,计算内隔墙长度及内隔墙砌体体积。 问题五,若内外墙砌体工程量为 30.02m3,计算人工费单价,材料费单价,机械费单价及综合单价。 【答案】 1.建筑面积计算:(3.3×3+0.12×2)×5.34+(3.6+0.12×2)×5.1=73.73 ㎡ 2.平整场地清单量及定额量 清单量:S=建筑物首层所占面积=S 底=73.73 ㎡。 定额量:S=建筑物首层面积基础上每边各加 2m=(3.3×3+0.12×2+2×2)×(5.34+2×2)+(3.6+0.12×2+2×2) ×5.1=172.05 ㎡ 3. 项目编码 项目名称 项目特征 计量单位 工程量 010101001001 平整场地 建筑物场地内厚度在±30cm 以内挖、填、运 土方及找平 ㎡ 73.73 4. 题目不全,没法判断内外墙交汇处是不是构造柱, 若是构造柱,三面出槎且马牙槎的长度为 0.06m。 则 2、3 轴的内墙长度为 5.34-0.24×2-0.03×2=4.8m 4 轴的内墙长度为 3.6m-0.12×2-0.03×2=3.3m 内墙高度为:3-0.3=2.7m 内隔墙气体体积为:(4.8×2+3.3)×0.24×2.7=8.36m³ 若不是构造柱,是框架柱,则: 2、3 轴的内墙长度为 5.34-0.24×2=4.86m ④轴的内墙长度为 3.6-0.12×2=3.36m 内隔墙砌体体积为:(4.86×2+3.36)×0.24×2.7=8.48m³
5.(题目不全,暂无法作答)
