一、指导原则
二、当前基站设备情况
2.15G基站部署方式
2.25G无线设备参数
三、存量站资源摸查
3.1基本原则
3.2摸查内容
3.3摸查结果
四、站址规划
4.1规划目标
4.2规划原则
4.3规划要求
4.3.1站址布局
4.3.2站址整合
五、存量改造站址配套建设方案
1.塔桅改造原则
2.电源配套改造原则
3.机房改造原则
4.存量站址改造方案
六、新建站址配套建设方案
1.塔桅建设原则
2.电源配套建设原则
3.机房建设原则
4.新建站址配套建设方案
附录1:存量改造配套设施建设方案
1.塔桅改造方案
2.电源配套改造方案
3.机房改造方案
4.塔桅检测实施细则
附录2:新建配套设施建设方案
1.塔桅建设方案
2.电源配套建设方案
3.机房建设方案
附录3:强化施工安全措施
1.设备安装施工安全规范
2.高空作业安全要求
3.网络安全要求
4.涉电作业安全要求
附录4:市电改造计算方法
附录5:蓄电池改造计算方法
附录6:空调制冷量计算方法
附录7:天线隔离度原则
附录8:案例
中国铁塔股份有限公司北京市分公司 5G 建设安装指导意见 (试行) 中国铁塔股份有限公司北京市分公司 2019 年 3 月

目 录 一、 指导原则 ............................................ 4 二、 当前基站设备情况 .................................... 5 2.1 2.2 5G 基站部署方式......................................................................................... 5 5G 无线设备参数......................................................................................... 6 三、 存量站资源摸查 ...................................... 7 3.1 基本原则....................................................................................................... 7 3.2 摸查内容....................................................................................................... 7 3.3 摸查结果....................................................................................................... 8 四、 站址整合 ........................... 错误!未定义书签。 五、 存量改造站址配套建设方案 ........................... 12 1. 塔桅改造原则............................................................................................. 12 2. 电源配套改造原则..................................................................................... 13 3. 机房改造原则............................................................................................. 13 4. 存量站址改造方案..................................................................................... 14 六、 新建站址配套建设方案 ............................... 14 1. 塔桅建设原则............................................................................................. 14 2. 电源配套建设原则..................................................................................... 14 3. 机房建设原则............................................................................................. 15 4. 新建站址配套建设方案............................................................................. 15 附录 1:存量改造配套设施建设方案 ........................ 16 1. 塔桅改造方案............................................................................................. 16 2. 电源配套改造方案..................................................................................... 24 3. 机房改造方案............................................................................................. 29 4. 塔桅检测实施细则..................................................................................... 31 附录 2:新建配套设施建设方案 ............................ 32 1. 塔桅建设方案............................................................................................. 32 2. 电源配套建设方案..................................................................................... 33

3. 机房建设方案............................................................................................. 36 附录 3:强化施工安全措施 ................................ 37 1. 设备安装施工安全规范............................................................................. 37 2. 高空作业安全要求..................................................................................... 38 3. 网络安全要求............................................................................................. 38 4. 涉电作业安全要求..................................................................................... 39 附录 4:市电改造计算方法 ................................ 41 附录 5:蓄电池改造计算方法 .............................. 42 附录 6:空调制冷量计算方法 .............................. 44 附录 7:天线隔离度原则 .................................. 45 附录 8:案例 ............................................ 46

一、 指导原则 北京公司今年的重点工作之一是“立足共享发展,助力电信企业 网络能力提升”。一方面拓展共享内涵,统筹利用内外部资源,以共 享为客户降低成本,为电信企业创造价值,赢得各方认可。另一方面 转变服务模式,通过综合解决方案构建低成本、高效率、优服务的竞 争优势。 由于 5G 室分、微站商用进度相对滞后,本指导意见暂只针对 5G 室外站点建设。5G 室外站点建设指导原则衔接公司工作重点,包括: 1. 共享发展、降本增效。 5G 网络建设首先以共享为根本,应始终坚持“能共享不新建, 能共建不独建”的原则,一方面要对存量站点进行详尽的可用性评估, 立足于内部挖潜整合,梳理可用存量站址资源;另一方面要充分发挥 铁塔共建共享职责,统筹电信企业需求开展通信基础设施的大共建共 享。 经济效益方面,要以“低成本、高效率”为建设目标,进一步提 高新建站址社会资源利用效率,“能利用建筑物墙面,绝不新增楼面 杆塔;能利用社会杆塔,绝不新建地面塔桅”,合理压降建造成本。 2. 协同发展、服务客户。 树牢与三家电信企业是“命运共同体、责任共同体、利益共同体” 意识,坚持“行业利益高于企业利益,企业利益孕于行业利益之中”。 具体工作中要时刻牢记“以客户为中心” !通过联合规划、联合优 化、联合办公,提供一体化综合解决方案,主动服务客户,满足客户 4

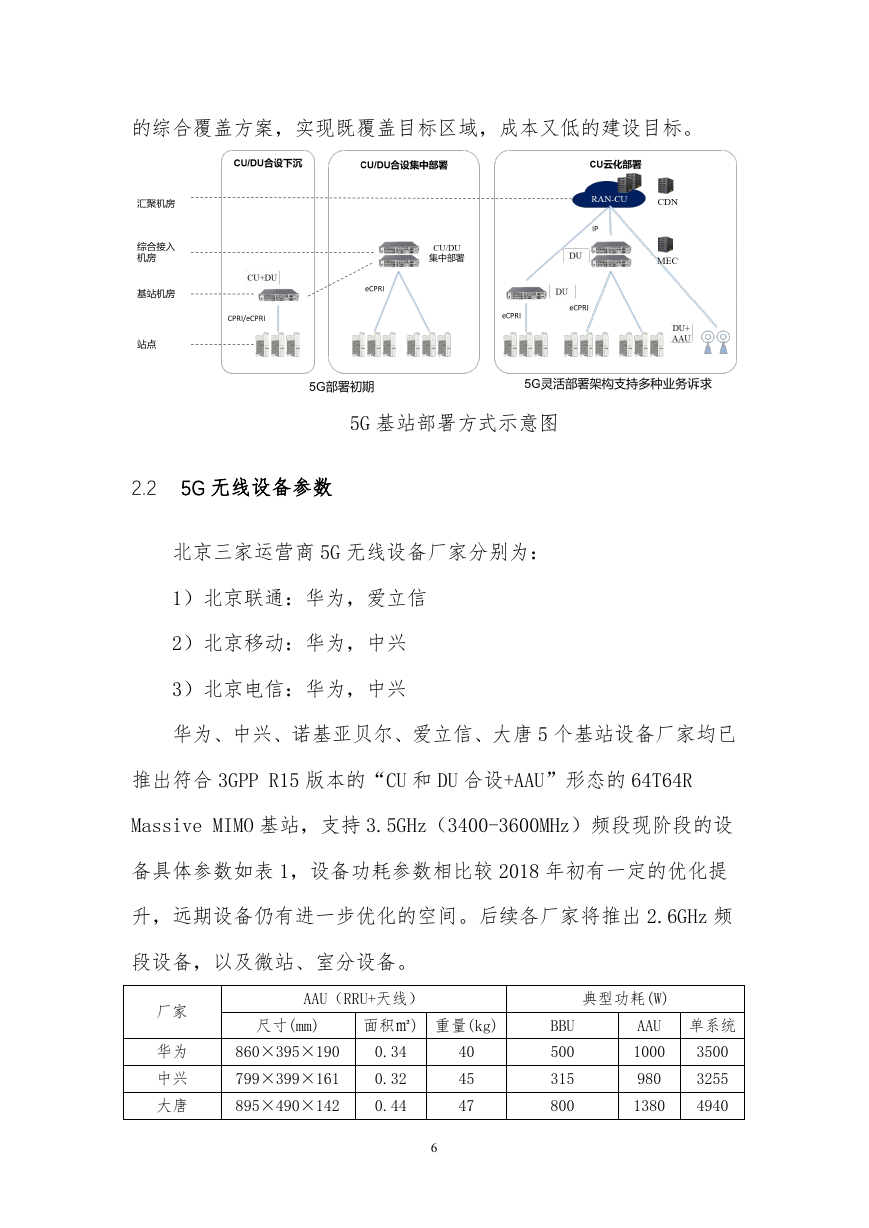

需求。 3. 公平对接、彰显价值。 由于电信企业 5G 网络部署和节奏存在差异,以有利于行业发展, 本着“公平接入,避免抢占资源”的目的,各分公司积极主动对接需 求,确保各电信企业公平使用,避免出现资源预占、抢占等情况。 4. 柔性建设、满足交付。 由于 5G 网络设备的特性,天面、配套、外电等成为重点改造内 容,为确保投资有效性,各分公司应做好需求的主动预判,综合考虑 配套改造的方案,细化一站一案做好配套设施的建设。在满足当期需 求的同时,改造方案应具备可延展性,满足电信企业网络发展需求。 二、 当前基站设备情况 2.1 5G 基站部署方式 5G 网络,考虑业务多样性,对网络的灵活部署提出了更高的需 求,5G RAN 架构从 4G 的 BBU、RRU 两级结构将演进到 CU、DU 和 AAU 三级结构。天线侧采用 Massive MIMO 技术,射频模块与天线结合, 一体化集成。5G 部署初期,5G 设备形态优先采用 CU/DU 合设方式,未 来随着 5G 垂直行业等新业务需求,可基于 MEC 边缘云,后续采用 CU-DU 分离方式。目前试验网均采用 CU/DU 合设下沉的部署方式,但是部分 电信企业基于机房条件、光纤资源等情况也已经在考虑 CU/DU 合设集 中部署的方式。考虑到 5G 高频段辐射范围小,遮挡损耗大等特点, 在网络建设中,结合覆盖目标及公司存量和社会资源,探索高低结合 5

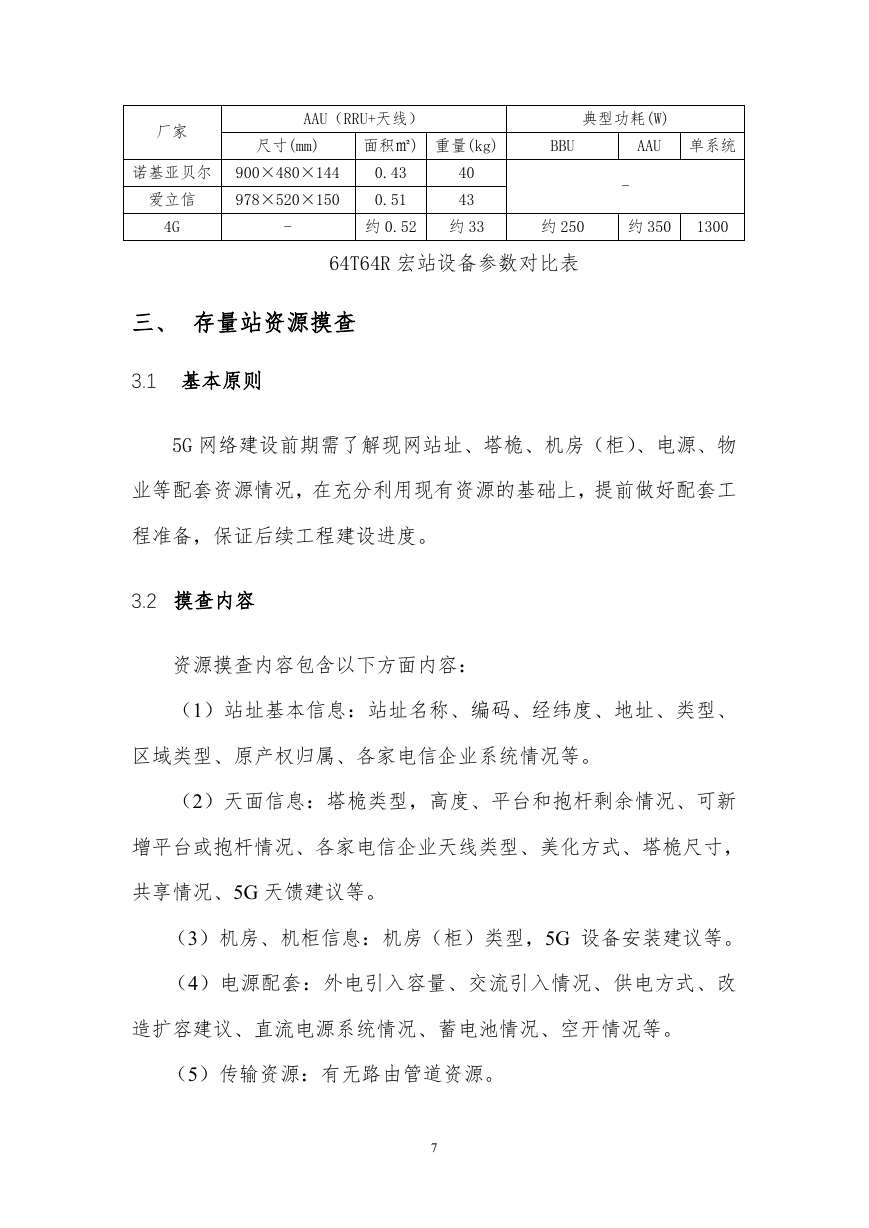

的综合覆盖方案,实现既覆盖目标区域,成本又低的建设目标。 5G 基站部署方式示意图 2.2 5G 无线设备参数 北京三家运营商 5G 无线设备厂家分别为: 1)北京联通:华为,爱立信 2)北京移动:华为,中兴 3)北京电信:华为,中兴 华为、中兴、诺基亚贝尔、爱立信、大唐 5 个基站设备厂家均已 推出符合 3GPP R15 版本的“CU 和 DU 合设+AAU”形态的 64T64R Massive MIMO 基站,支持 3.5GHz(3400-3600MHz)频段现阶段的设 备具体参数如表 1,设备功耗参数相比较 2018 年初有一定的优化提 升,远期设备仍有进一步优化的空间。后续各厂家将推出 2.6GHz 频 段设备,以及微站、室分设备。 厂家 华为 中兴 大唐 AAU(RRU+天线) 典型功耗(W) 尺寸(mm) 面积㎡) 重量(kg) 860×395×190 799×399×161 895×490×142 0.34 0.32 0.44 40 45 47 BBU 500 315 800 AAU 单系统 1000 980 1380 3500 3255 4940 6
厂家 AAU(RRU+天线) 典型功耗(W) 尺寸(mm) 面积㎡) 重量(kg) BBU AAU 单系统 诺基亚贝尔 900×480×144 爱立信 978×520×150 0.43 0.51 40 43 - 4G - 约 0.52 约 33 约 250 约 350 1300 64T64R 宏站设备参数对比表 三、 存量站资源摸查 3.1 基本原则 5G 网络建设前期需了解现网站址、塔桅、机房(柜)、电源、物 业等配套资源情况,在充分利用现有资源的基础上,提前做好配套工 程准备,保证后续工程建设进度。 3.2 摸查内容 资源摸查内容包含以下方面内容: (1)站址基本信息:站址名称、编码、经纬度、地址、类型、 区域类型、原产权归属、各家电信企业系统情况等。 (2)天面信息:塔桅类型,高度、平台和抱杆剩余情况、可新 增平台或抱杆情况、各家电信企业天线类型、美化方式、塔桅尺寸, 共享情况、5G 天馈建议等。 (3)机房、机柜信息:机房(柜)类型,5G 设备安装建议等。 (4)电源配套:外电引入容量、交流引入情况、供电方式、改 造扩容建议、直流电源系统情况、蓄电池情况、空开情况等。 (5)传输资源:有无路由管道资源。 7

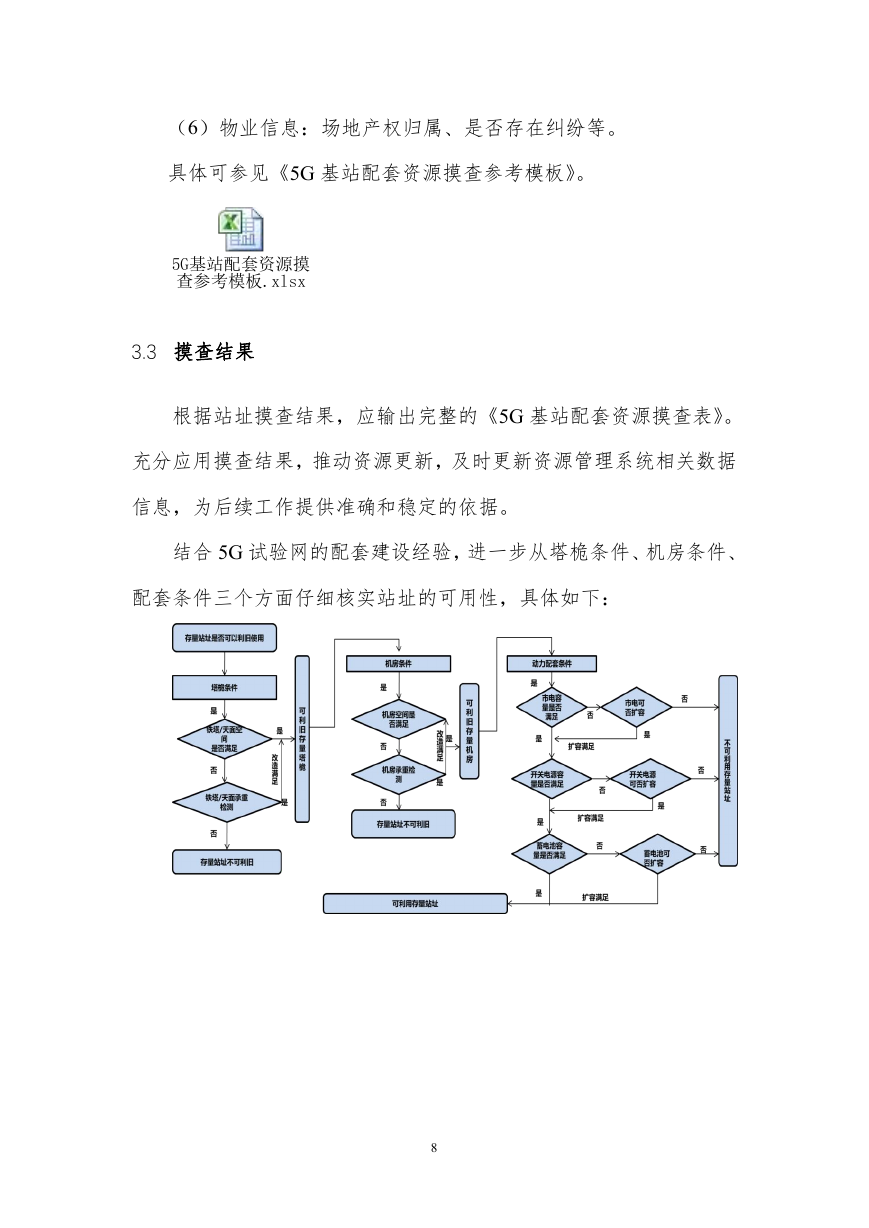

(6)物业信息:场地产权归属、是否存在纠纷等。 具体可参见《5G 基站配套资源摸查参考模板》。 5G基站配套资源摸 查参考模板.xlsx 3.3 摸查结果 根据站址摸查结果,应输出完整的《5G 基站配套资源摸查表》。 充分应用摸查结果,推动资源更新,及时更新资源管理系统相关数据 信息,为后续工作提供准确和稳定的依据。 结合 5G 试验网的配套建设经验,进一步从塔桅条件、机房条件、 配套条件三个方面仔细核实站址的可用性,具体如下: 8
