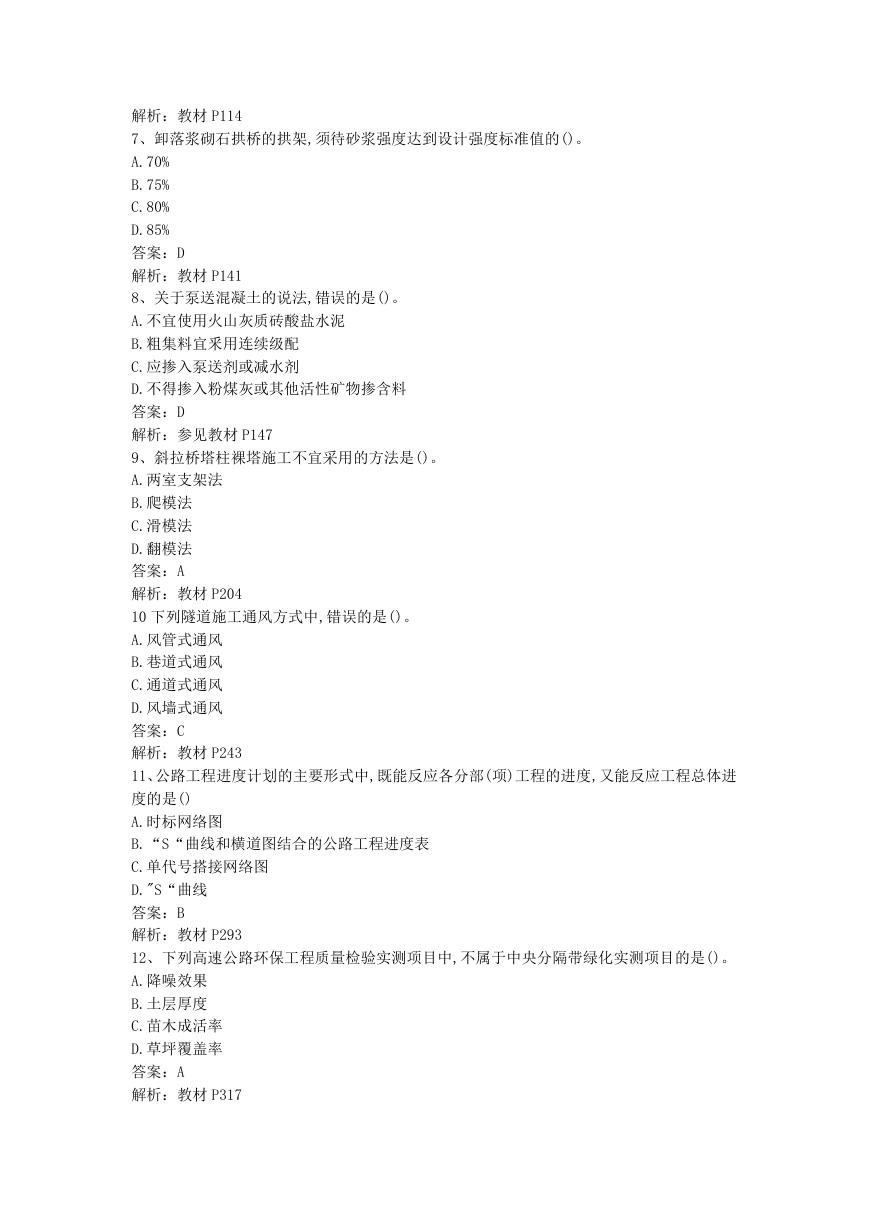

2017 年一级建造师公路工程考试真题及答案
1、单层横向全宽挖掘法适用于挖掘()的土质路堑。
A.浅且短
B.深且短
C.长且一侧型壁较薄
D.深且长
答案:A
解析:参见教材 P5。
2、骨架植物防护类型不包括()。
A.浆砌片石骨架植草
B.水泥混凝土空心块护坡
C.窗孔式护面墙
D.锚杆混疑土框架植草
答案:C
解析:教材 P35
3、GPS-RTK 技术用于道路中线施工放样时,应先计算出线路上里程桩的()。
A.方位标
B.坐标
C.距离
D.象限角
答案:B
解析:教材 P45
4、下列路面结构层中,属于柔性基层的是()。
A.水泥稳定碎石基层
B.贯入式沥青碎石基层
C.二灰碎石基层
D.石灰稳定土基层
答案:B
解析:教材 P64
5、按矿料级配分类,属于开级配沥青混合料的是()。
A.SMA
B.AM
C.AC-16
D.OGFC
答案:D
解析:教材 P81。
6、培土路肩的施工流程正确的是()。
A 备料→平整→静压→推平→切边→平整→碾压
B 备料→平整→静压→推平→碾压→切边→平整
C 备料→推平→平整→静压→切边→平整→碾压
D 备料→推平→静压→平整→碾压→平整→切边
答案:C
解析:教材 P114
7、卸落浆砌石拱桥的拱架,须待砂浆强度达到设计强度标准值的()。
A.70%
B.75%
C.80%
D.85%
答案:D
解析:教材 P141
8、关于泵送混凝土的说法,错误的是()。
A.不宜使用火山灰质砖酸盐水泥
B.粗集料宜釆用连续级配
C.应掺入泵送剂或减水剂
D.不得掺入粉煤灰或其他活性矿物掺含料
答案:D
解析:参见教材 P147
9、斜拉桥塔柱裸塔施工不宜采用的方法是()。
A.两室支架法
B.爬模法
C.滑模法
D.翻模法
答案:A
解析:教材 P204
10 下列隧道施工通风方式中,错误的是()。
A.风管式通风
B.巷道式通风
C.通道式通风
D.风墙式通风
答案:C
解析:教材 P243
11、公路工程进度计划的主要形式中,既能反应各分部(项)工程的进度,又能反应工程总体进
度的是()
A.时标网络图
B.“S“曲线和横道图结合的公路工程进度表
C.单代号搭接网络图
D."S“曲线
答案:B
解析:教材 P293
12、下列高速公路环保工程质量检验实测项目中,不属于中央分隔带绿化实测项目的是()。
A.降噪效果
B.土层厚度
C.苗木成活率
D.草坪覆盖率
答案:A
解析:教材 P317
13、关于人工挖孔桩安全控制要求的说法,错误的是()。
A.同排桩应釆用跳槽开挖方法
B.土层或破碎岩石中挖孔桩应采用的混凝土护壁
C.孔内爆破宜采用深眼松动爆破
D.孔口处应设置护圈,且护圈应高出地面 0.3m
答案:C

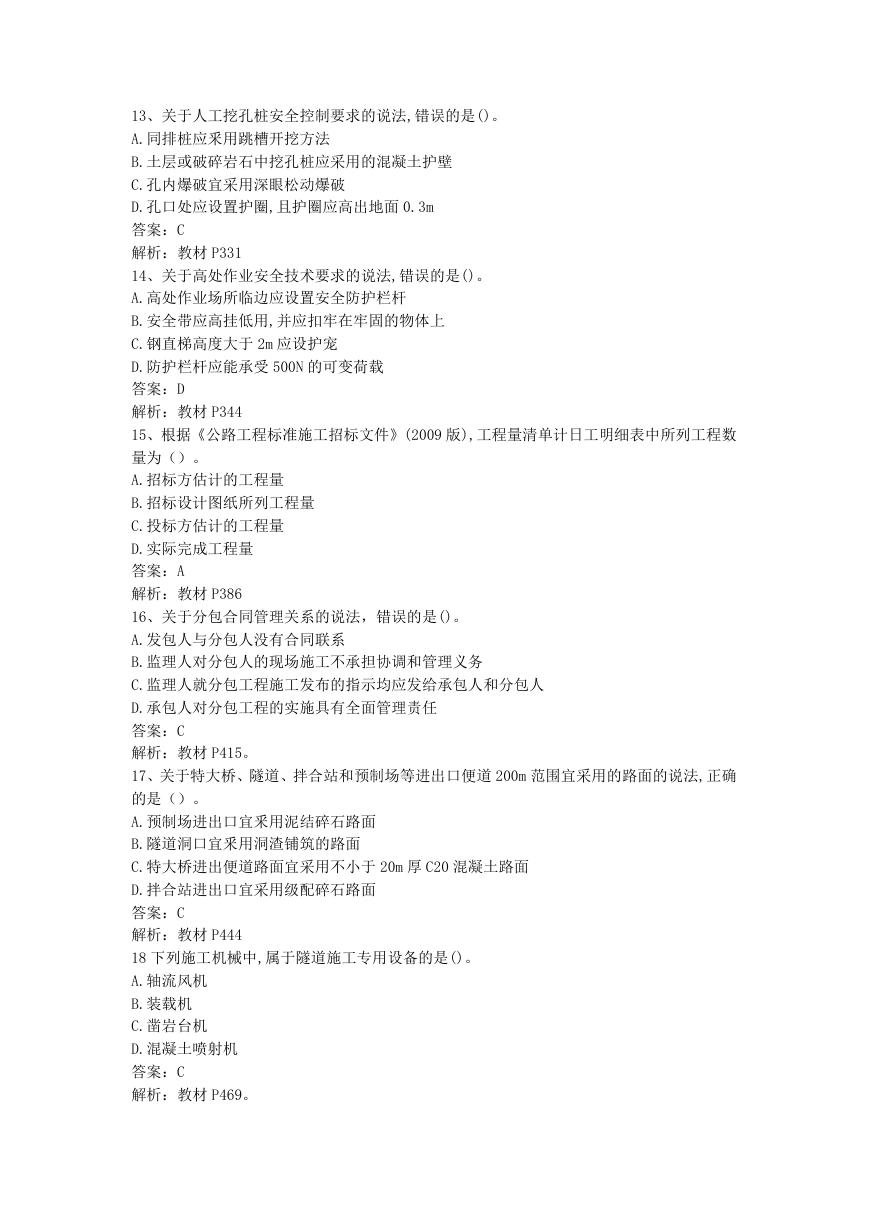

解析:教材 P331
14、关于高处作业安全技术要求的说法,错误的是()。
A.高处作业场所临边应设置安全防护栏杆
B.安全带应高挂低用,并应扣牢在牢固的物体上
C.钢直梯高度大于 2m 应设护宠
D.防护栏杆应能承受 500N 的可变荷载
答案:D
解析:教材 P344
15、根据《公路工程标准施工招标文件》(2009 版),工程量清单计日工明细表中所列工程数
量为()。
A.招标方估计的工程量
B.招标设计图纸所列工程量
C.投标方估计的工程量
D.实际完成工程量
答案:A
解析:教材 P386
16、关于分包合同管理关系的说法,错误的是()。
A.发包人与分包人没有合同联系
B.监理人对分包人的现场施工不承担协调和管理义务
C.监理人就分包工程施工发布的指示均应发给承包人和分包人
D.承包人对分包工程的实施具有全面管理责任
答案:C
解析:教材 P415。
17、关于特大桥、隧道、拌合站和预制场等进出口便道 200m 范围宜采用的路面的说法,正确
的是()。
A.预制场进出口宜釆用泥结碎石路面
B.隧道洞口宜釆用洞渣铺筑的路面
C.特大桥进出便道路面宜采用不小于 20m 厚 C20 混凝土路面
D.拌合站进出口宜采用级配碎石路面
答案:C
解析:教材 P444
18 下列施工机械中,属于隧道施工专用设备的是()。
A.轴流风机
B.装载机
C.凿岩台机
D.混凝土喷射机
答案:C
解析:教材 P469。

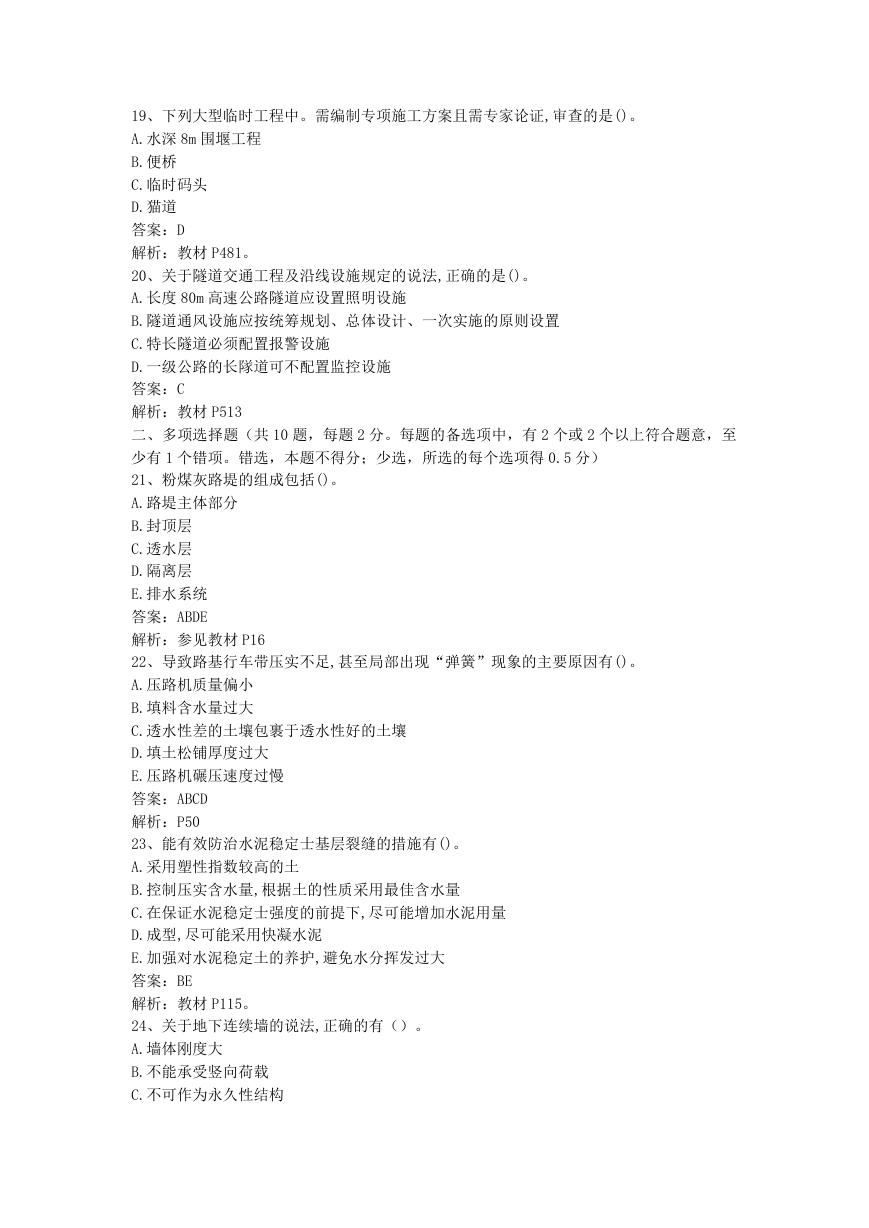

19、下列大型临时工程中。需编制专项施工方案且需专家论证,审查的是()。
A.水深 8m 围堰工程
B.便桥
C.临时码头
D.猫道
答案:D
解析:教材 P481。
20、关于隧道交通工程及沿线设施规定的说法,正确的是()。
A.长度 80m 高速公路隧道应设置照明设施
B.隧道通风设施应按统筹规划、总体设计、一次实施的原则设置
C.特长隧道必须配置报警设施
D.一级公路的长隊道可不配置监控设施
答案:C
解析:教材 P513
二、多项选择题(共 10 题,每题 2 分。每题的备选项中,有 2 个或 2 个以上符合题意,至
少有 1 个错项。错选,本题不得分;少选,所选的每个选项得 0.5 分)
21、粉煤灰路堤的组成包括()。
A.路堤主体部分
B.封顶层
C.透水层
D.隔离层
E.排水系统
答案:ABDE
解析:参见教材 P16
22、导致路基行车带压实不足,甚至局部出现“弹簧”现象的主要原因有()。
A.压路机质量偏小
B.填料含水量过大
C.透水性差的土壤包裹于透水性好的土壤
D.填土松铺厚度过大
E.压路机碾压速度过慢
答案:ABCD
解析:P50
23、能有效防治水泥稳定士基层裂缝的措施有()。
A.采用塑性指数较高的土
B.控制压实含水量,根据土的性质采用最佳含水量
C.在保证水泥稳定士强度的前提下,尽可能增加水泥用量
D.成型,尽可能采用快凝水泥
E.加强对水泥稳定土的养护,避免水分挥发过大
答案:BE
解析:教材 P115。

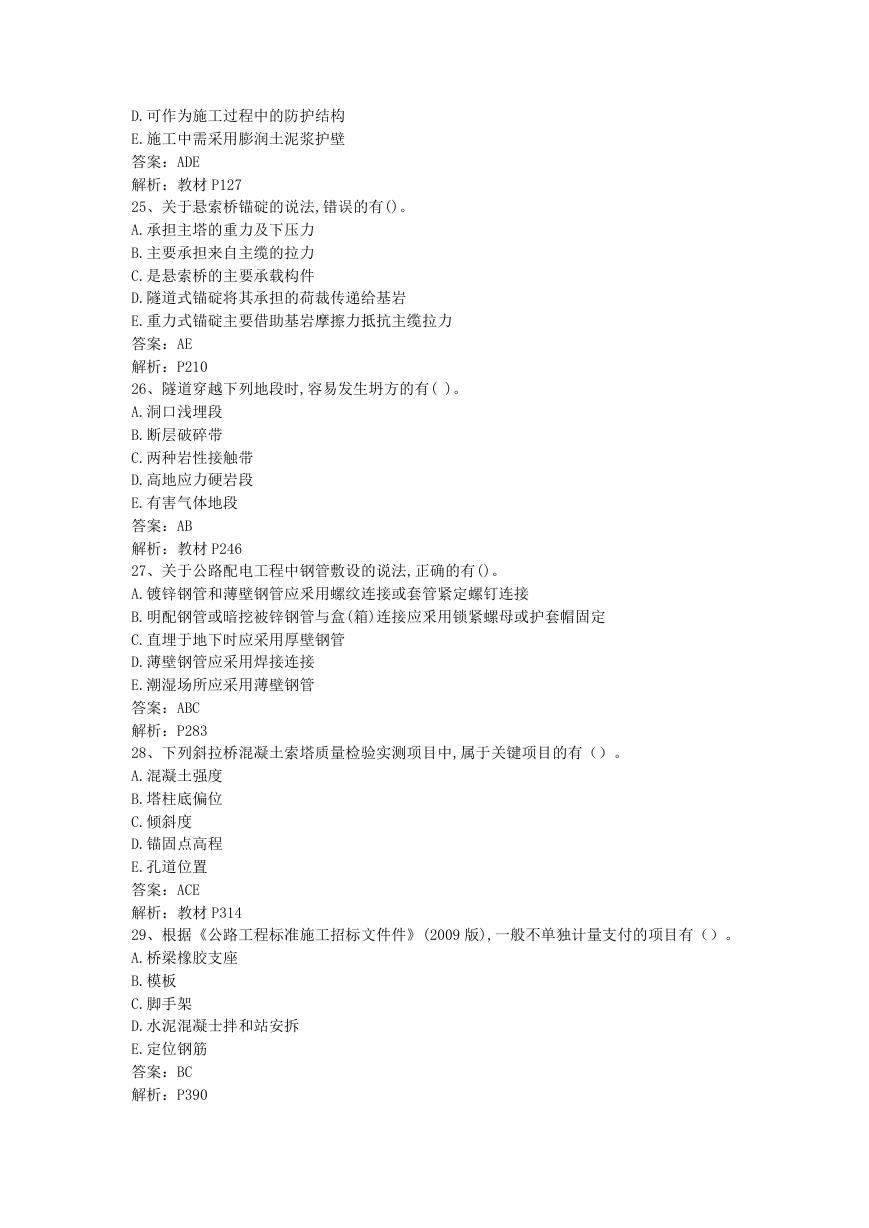

24、关于地下连续墙的说法,正确的有()。
A.墙体刚度大
B.不能承受竖向荷载
C.不可作为永久性结构
D.可作为施工过程中的防护结构
E.施工中需采用膨润土泥浆护壁
答案:ADE
解析:教材 P127
25、关于悬索桥锚碇的说法,错误的有()。
A.承担主塔的重力及下压力
B.主要承担来自主缆的拉力
C.是悬索桥的主要承载构件
D.隧道式锚碇将其承担的荷裁传递给基岩
E.重力式锚碇主要借助基岩摩擦力抵抗主缆拉力
答案:AE
解析:P210
26、隧道穿越下列地段时,容易发生坍方的有( )。
A.洞口浅埋段
B.断层破碎带
C.两种岩性接触带
D.高地应力硬岩段
E.有害气体地段
答案:AB
解析:教材 P246
27、关于公路配电工程中钢管敷设的说法,正确的有()。
A.镀锌钢管和薄壁钢管应釆用螺纹连接或套管紧定螺钉连接
B.明配钢管或暗挖被锌钢管与盒(箱)连接应釆用锁紧螺母或护套帽固定
C.直埋于地下时应采用厚壁钢管
D.薄壁钢管应采用焊接连接
E.潮湿场所应采用薄壁钢管
答案:ABC
解析:P283
28、下列斜拉桥混凝土索塔质量检验实测项目中,属于关键项目的有()。
A.混凝土强度
B.塔柱底偏位
C.倾斜度
D.锚固点高程
E.孔道位置
答案:ACE
解析:教材 P314
29、根据《公路工程标准施工招标文件件》(2009 版),一般不单独计量支付的项目有()。
A.桥梁橡胶支座
B.模板
C.脚手架
D.水泥混凝士拌和站安拆
E.定位钢筋
答案:BC
解析:P390

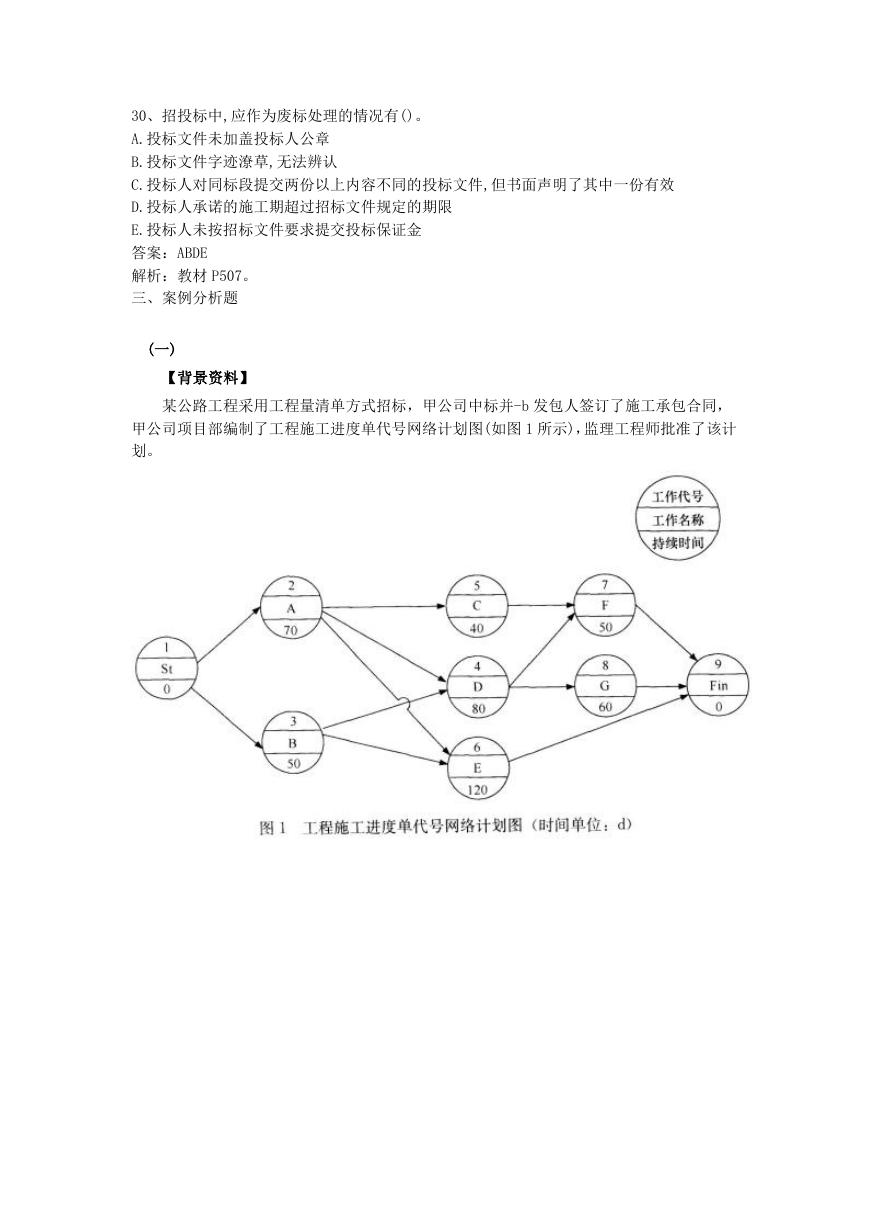

30、招投标中,应作为废标处理的情况有()。
A.投标文件未加盖投标人公章
B.投标文件字迹潦草,无法辨认
C.投标人对同标段提交两份以上内容不同的投标文件,但书面声明了其中一份有效
D.投标人承诺的施工期超过招标文件规定的期限
E.投标人未按招标文件要求提交投标保证金
答案:ABDE
解析:教材 P507。
三、案例分析题
(一)
【背景资料】
某公路工程采用工程量清单方式招标,甲公司中标并-b 发包人签订了施工承包合同,
甲公司项目部编制了工程施工进度单代号网络计划图(如图 1 所示),监理工程师批准了该计
划。

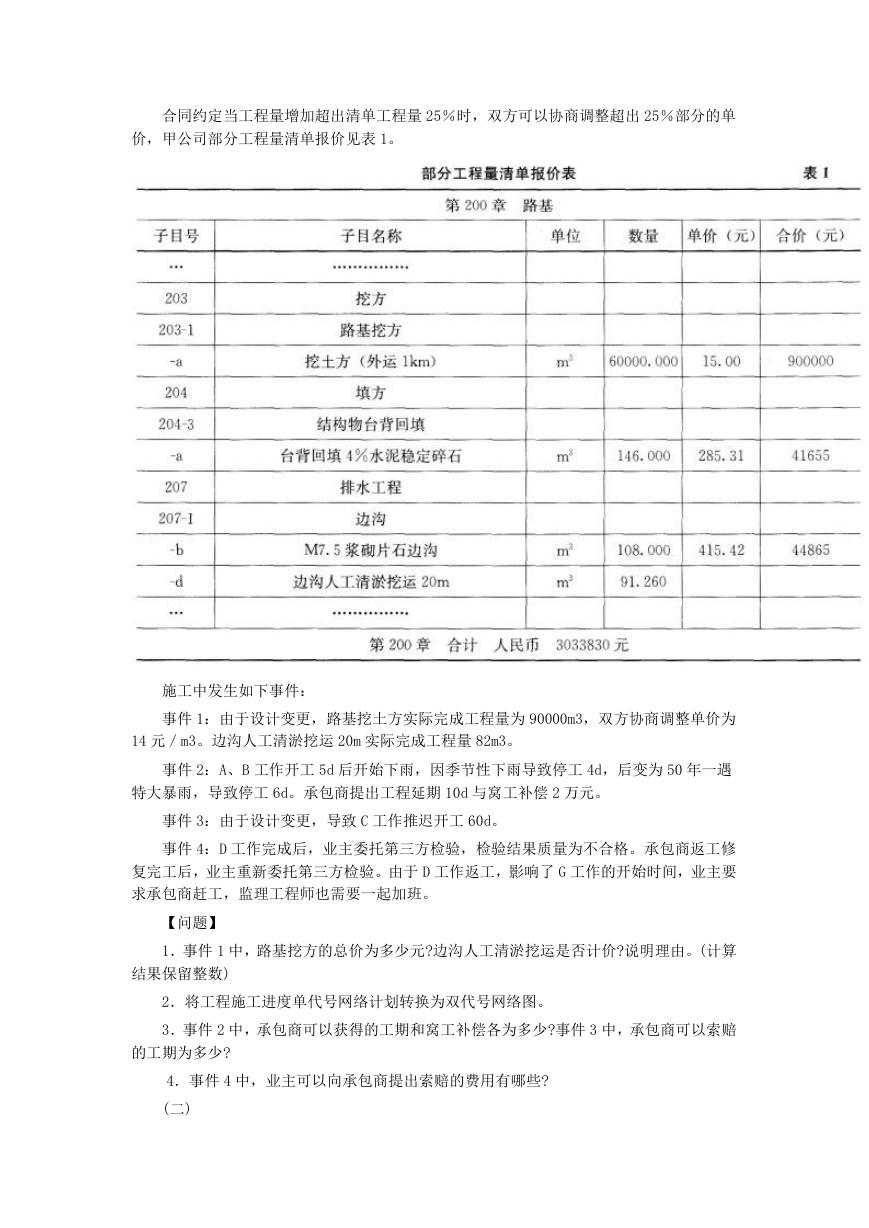

合同约定当工程量增加超出清单工程量 25%时,双方可以协商调整超出 25%部分的单
价,甲公司部分工程量清单报价见表 1。
施工中发生如下事件:
事件 1:由于设计变更,路基挖土方实际完成工程量为 90000m3,双方协商调整单价为
14 元/m3。边沟人工清淤挖运 20m 实际完成工程量 82m3。
事件 2:A、B 工作开工 5d 后开始下雨,因季节性下雨导致停工 4d,后变为 50 年一遇
特大暴雨,导致停工 6d。承包商提出工程延期 10d 与窝工补偿 2 万元。
事件 3:由于设计变更,导致 C 工作推迟开工 60d。
事件 4:D 工作完成后,业主委托第三方检验,检验结果质量为不合格。承包商返工修
复完工后,业主重新委托第三方检验。由于 D 工作返工,影响了 G 工作的开始时间,业主要
求承包商赶工,监理工程师也需要一起加班。
【问题】
1.事件 1 中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算
结果保留整数)
2.将工程施工进度单代号网络计划转换为双代号网络图。
3.事件 2 中,承包商可以获得的工期和窝工补偿各为多少?事件 3 中,承包商可以索赔
的工期为多少?
4.事件 4 中,业主可以向承包商提出索赔的费用有哪些?
(二)
【背景资料】

某施工单位承建了西北某二级公路,总工期 2 年,起讫桩号为 KO+000~K4+213,该地
区全年平均气温 16.2℃,每年 1~2 月份昼夜平均温度在 5℃以下的连续天数约 55d。施工
单位编制了实施性施工组织设计,路基计划施工工期 1 年,桥梁计划施工工期 1.5 年,路
面及其他工程计划施工工期 0.5 年。
施工单位进行了路基土石方计算与调配,路基土石方数量计算与调配见表 2。
施工单位拟定了 A、B、C、D 四个弃土场,弃土场平面示意图如图 2 所示,施工单位会
同有关单位到现场查看后决定放弃 B、C 弃土场,采用 A、D 两个弃土场。弃土按设计要求碾
压密实,压实度要求达到 90%。经测算,A 弃土场可弃土方 15000m3(压实方),D 弃土场可
