2008 年造价工程师案例分析考试真题及答案
试题一:(20 分)
某企业拟兴建一项工业生产项目。同行业同规模的已建类似项目工程造价结算资料,见表 1-1:
表 1-1 已建类似项目工程造价结算资料
表 1.1 中,A 生产车间的进口设备购置费为 16430 万元人民币,其余为国内配套设备费;在进口设备购置费中,
设备货价(离岸价)为 1200 万美元(1 美元=8.3 元人民币),其余为其他从属费用和国内运杂费。
问题:
1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为 13.5%、
61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为 1.36、1.28、1.23、1.18;
拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了 20%,其余工程内容不变。
试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。
2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。
3.拟建项目 A 生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为 1100 万美元(1 美元=7.2 元
人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上
调 25%。A 生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调 10%。
试计算拟建项目 A 生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。
4.假设拟建项目的建筑工程总费用为 30000 万元,设备购置总费用为 40000 万元;安装工程总费用按表 1.1
中数据综合上调 15%;工程建设其他费用为工程费用的 200/6,基本预备费费率为 5%,拟建项目的建设期涨价预
备费为静态投资的 3%。
试确定拟建项目全部建设投资。(问题 1~4 计算过程和结果均保留两位小数。)
试题二:(20 分)
某分包商承包了某专业分项工程,分包合同中规定:工程量为 2400m3;合同工期为 30 天,6 月 11 日开工,7
月 10 日完工;逾期违约金为 1000 元/天。
该分包商根据企业定额规定:正常施工情况下(按计划完成每天安排的工作量),采用计日工资的日工资标准
为 60 元/工日(折算成小时工资为 7.5 元/d,时)延时加班,每小时按小时工资标准的 120%计;夜间加班,每班
按日工资标准的 130%计。
该分包商原计划每天安排 20 人(按 8 小时计算)施工,由于施工机械调配出现问题,致使该专业分项工程推
迟到 6 月 18 日才开工。为了保证按合同工期完工,分包商可采取延时加班(每天延长工作时间,不超过 4 小时)
或夜间加班(每班按 8 小时计算)两种方式赶工。延时加班和夜间加班的人数与正常作业的人数相同。
问题:
1.若该分包商不采取赶工措施,根据该分项工程是否为关键工作,试分析该分项工程的工期延误对该工程总
工期的影响。
2.若采取每天延长工作时间方式赶工,延时加班时间内平均降效 10%,每天需增加多少工作时间(按小时计算,
计算结果保留两位小数)?每天需额外增加多少费用?
3.若采取夜间加班方式赶工,加班期内白天施工平均降效 5%,夜间施工平均降效 15%,需加班多少天(计
算结果四舍五入取整)?
4.若夜间施工每天增加其他费用 100 元,每天需额外增加多少费用?
5.从经济角度考虑,该分包商是否应该采取赶工措施?说明理由。假设分包商需赶工,应采取哪一种赶工方式?
试题三:(20 分)
某工业项目厂房主体结构工程的招标公告中规定,投标人必须为国有一级总承包企业,且近 3 年内至少获得过
1 项该项目所在省优质工程奖;若采用联合体形式投标,必须在投标文件中明确牵头人并提交联合投标协议,若某
联合体中标,招标人将与该联合体牵头人订立合同。该项目的招标文件中规定,开标前投标人可修改或撤回投标文
件,但开标后投标人不得撤回投标文件;采用固定总价合同,
每月工程款在下月末支付:工期不得超过 12 个月,提前竣工奖为 30 万元/月,在竣工结算时支付。
承包商 C 准备参与该工程的投标。经造价工程师估算,总成本为 1000 万元,其中材料费占 60%。
预计在该工程施工过程中,建筑材料涨价 10%的概率为 0.3,涨价 5%的概率为 0.5,不涨价的概率为 0.2.
假定每月完成的工程量相等,月利率按 1%计算。
问题:
1.该项目的招标活动中有哪些不妥之处?逐一说明理由。
2.按预计发生的总成本计算,若希望中标后能实现 3%的期望利润,不含税报价应为多少?该报价按承包商原
估算总成本计算的利润率为多少?
3.若承包商 C 以 1100 万元的报价中标,合同工期为 11 个月,合同工程内不考虑物价变化,承包商 C 程款的
现值为多少?
4.若承包商 C 每月采取加速施工措施,可使工期缩短 1 个月,每月底需额外增加费用 4 万元,合同工期内不
考虑物价变化,则承包商 C 工程款的现值为多少?承包商 C 是否应采取加速施工措施?
(问题 3 和问题 4 的计算结果,均保留两位小数。)
试题四:(20 分)

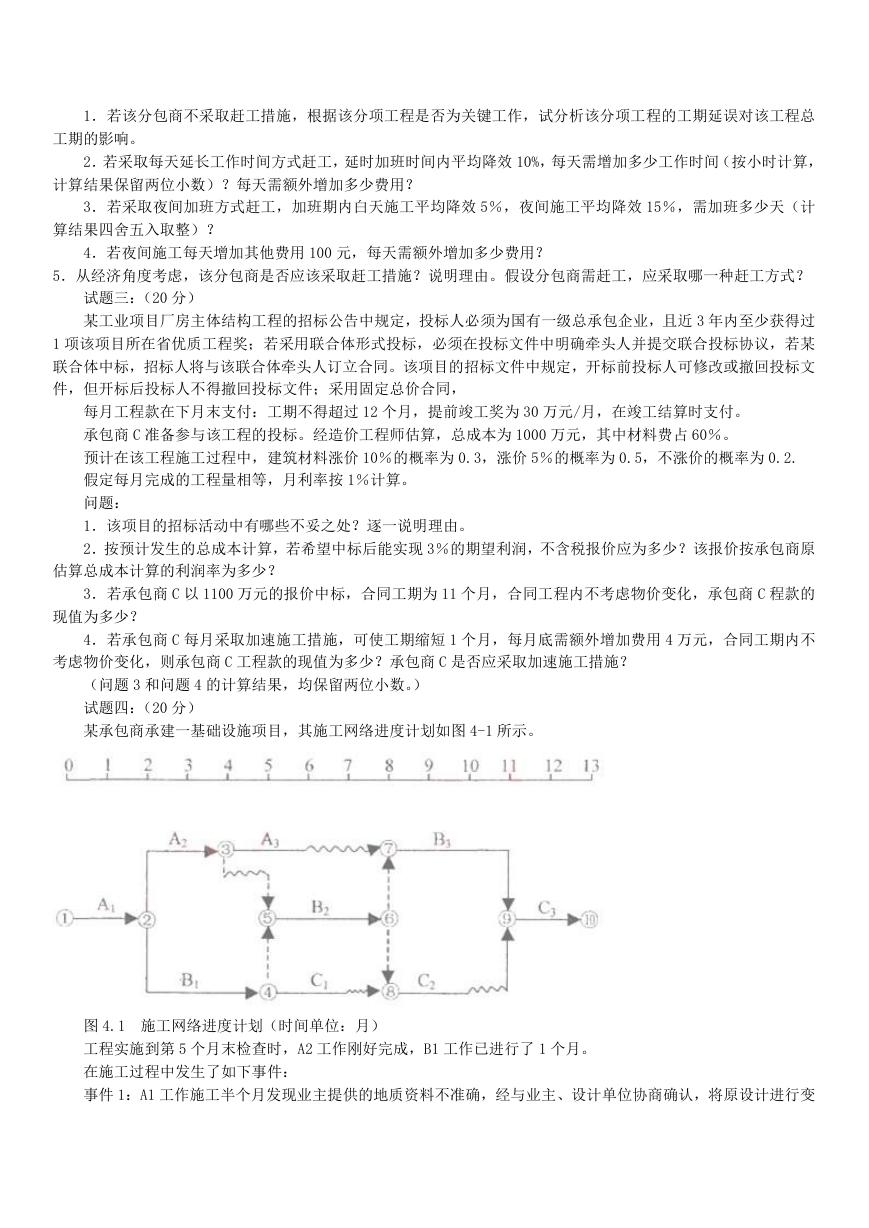

某承包商承建一基础设施项目,其施工网络进度计划如图 4-1 所示。
图 4.1 施工网络进度计划(时间单位:月)
工程实施到第 5 个月末检查时,A2 工作刚好完成,B1 工作已进行了 1 个月。

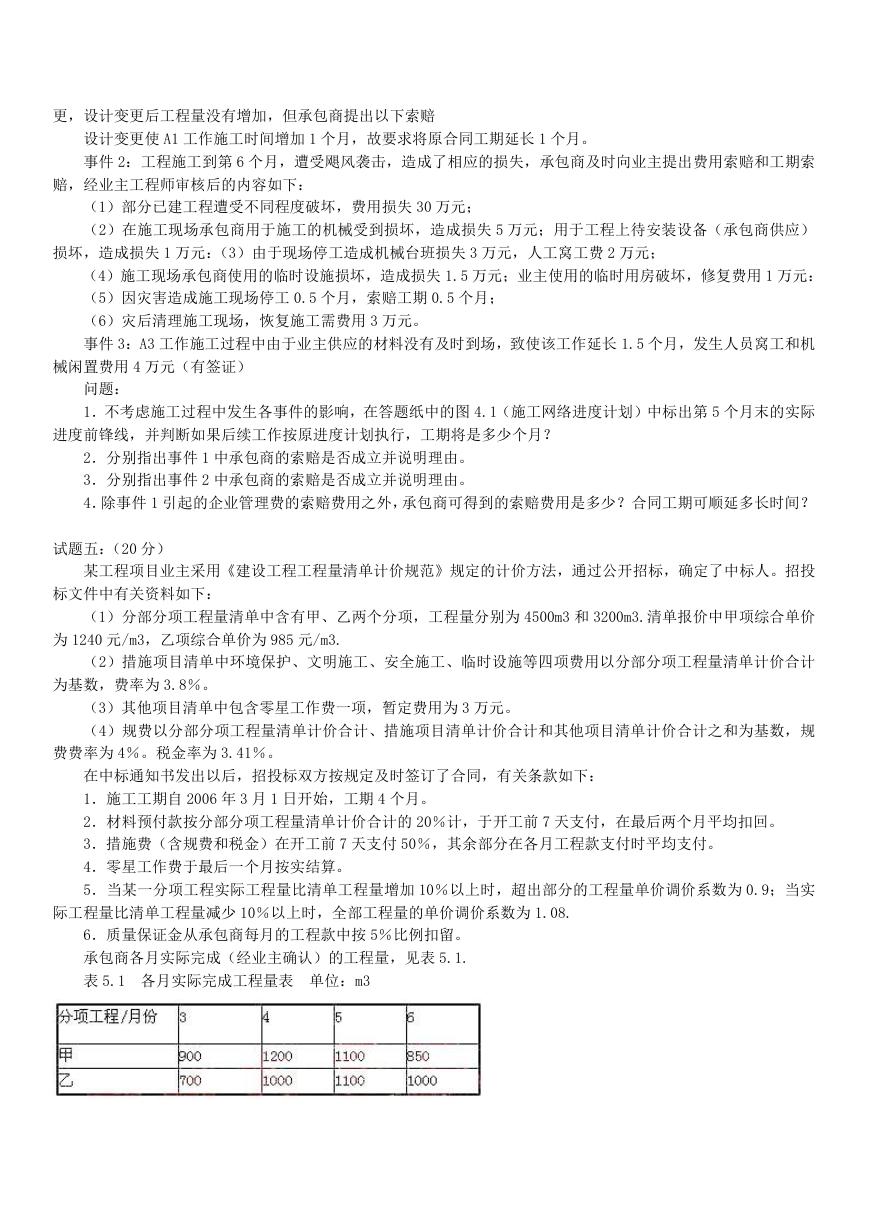

在施工过程中发生了如下事件:
事件 1:A1 工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变
更,设计变更后工程量没有增加,但承包商提出以下索赔
设计变更使 A1 工作施工时间增加 1 个月,故要求将原合同工期延长 1 个月。
事件 2:工程施工到第 6 个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索
赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失 30 万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失 5 万元;用于工程上待安装设备(承包商供应)
损坏,造成损失 1 万元:(3)由于现场停工造成机械台班损失 3 万元,人工窝工费 2 万元;
(4)施工现场承包商使用的临时设施损坏,造成损失 1.5 万元;业主使用的临时用房破坏,修复费用 1 万元:
(5)因灾害造成施工现场停工 0.5 个月,索赔工期 0.5 个月;
(6)灾后清理施工现场,恢复施工需费用 3 万元。
事件 3:A3 工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长 1.5 个月,发生人员窝工和机
械闲置费用 4 万元(有签证)
问题:
1.不考虑施工过程中发生各事件的影响,在答题纸中的图 4.1(施工网络进度计划)中标出第 5 个月末的实际
进度前锋线,并判断如果后续工作按原进度计划执行,工期将是多少个月?
2.分别指出事件 1 中承包商的索赔是否成立并说明理由。
3.分别指出事件 2 中承包商的索赔是否成立并说明理由。
4.除事件 1 引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?
试题五:(20 分)
某工程项目业主采用《建设工程工程量清单计价规范》规定的计价方法,通过公开招标,确定了中标人。招投
标文件中有关资料如下:
(1)分部分项工程量清单中含有甲、乙两个分项,工程量分别为 4500m3 和 3200m3.清单报价中甲项综合单价
为 1240 元/m3,乙项综合单价为 985 元/m3.
(2)措施项目清单中环境保护、文明施工、安全施工、临时设施等四项费用以分部分项工程量清单计价合计
为基数,费率为 3.8%。
(3)其他项目清单中包含零星工作费一项,暂定费用为 3 万元。
(4)规费以分部分项工程量清单计价合计、措施项目清单计价合计和其他项目清单计价合计之和为基数,规
费费率为 4%。税金率为 3.41%。
在中标通知书发出以后,招投标双方按规定及时签订了合同,有关条款如下:
1.施工工期自 2006 年 3 月 1 日开始,工期 4 个月。
2.材料预付款按分部分项工程量清单计价合计的 20%计,于开工前 7 天支付,在最后两个月平均扣回。
3.措施费(含规费和税金)在开工前 7 天支付 50%,其余部分在各月工程款支付时平均支付。
4.零星工作费于最后一个月按实结算。
5.当某一分项工程实际工程量比清单工程量增加 10%以上时,超出部分的工程量单价调价系数为 0.9;当实
际工程量比清单工程量减少 10%以上时,全部工程量的单价调价系数为 1.08.
6.质量保证金从承包商每月的工程款中按 5%比例扣留。
承包商各月实际完成(经业主确认)的工程量,见表 5.1.
表 5.1 各月实际完成工程量表 单位:m3
施工过程中发生了以下事件:

(1)5 月份由于不可抗力影响,现场材料(乙方供应)损失 1 万元;施工机械被损坏,损失 1.5 万元。
(2)实际发生零星工作费用 3.5 万元。
问题:
1.计算材料预付款。
2.计算措施项目清单计价合计和预付措施费金额。
3.列式计算 5 月份应支付承包商的工程款。
4.列式计算 6 月份承包商实际完成工程的工程款。
5.承包商在 6 月份结算前致函发包方,指出施工期间水泥、砂石价格持续上涨,要求调整。经双方协商同意,
按调值公式法调整结算价。假定 3、4、5 三个月承包商应得工程款(舍索赔费用)为 750 万元;固定要素为 0.3,
水泥、砂石占可调值部分的比重为 10%,调整系数为 1.15,其余不变。则 6 月份工程结算价为多少?
(金额单位为万元;计算结果均保留两位小数。)
试题六:(40 分)
本试题分三个专业(Ⅰ土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程),请任选其中一题作答。若选作多
题,按所答的第一题(卷面顺序)计分。
Ⅰ.土建工程

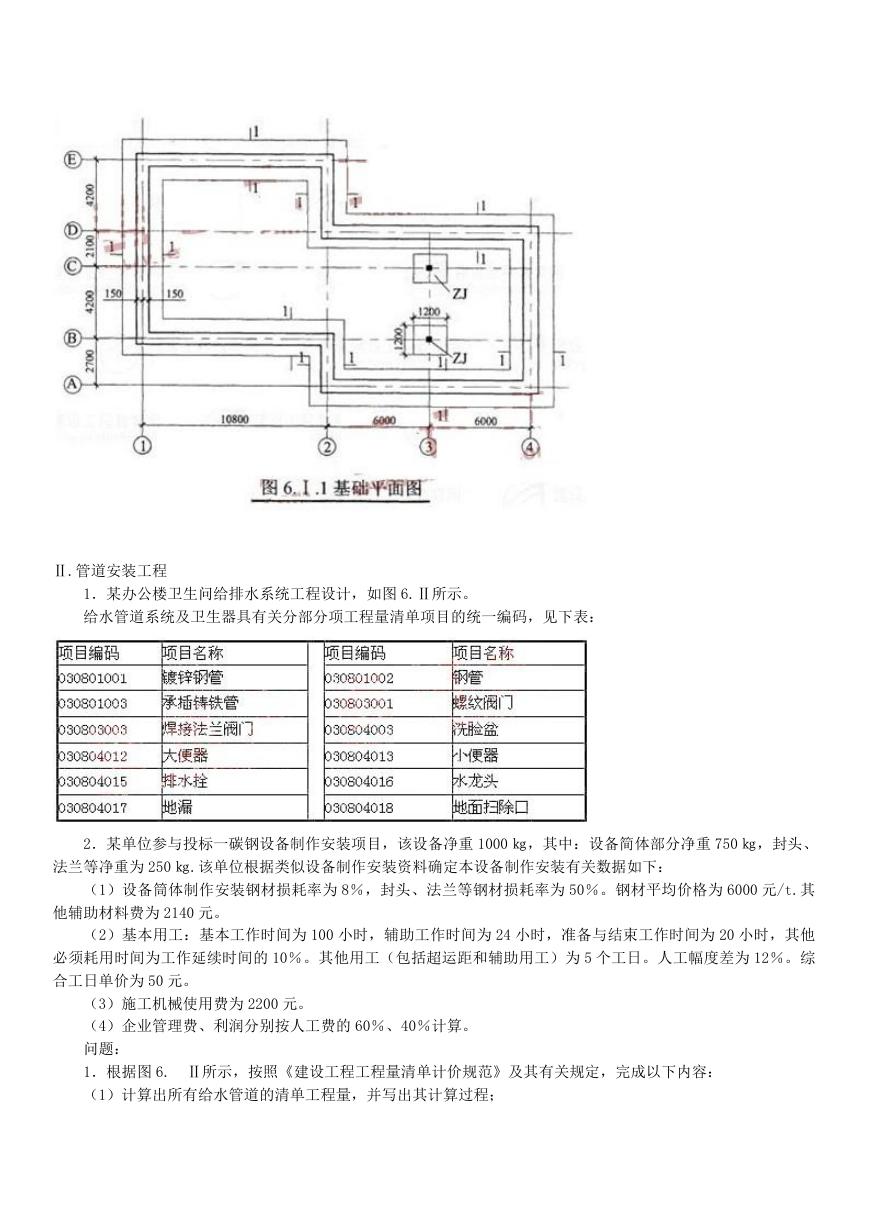

某工程基础平面图如图 6.Ⅰ.1 所示,现浇钢筋混凝土带形基础、独立基础的尺寸如图 6.Ⅰ.2 所示。混凝土垫
层强度等级为 C15,混凝土基础强度等级为 C20,按外购商品混凝土考虑。混凝土垫层支模板浇筑,工作面宽度 300mm,
槽坑底面用电动夯实机夯实,费用计入混凝土垫层和基础中。
直接工程费单价表,见表 6.Ⅰ.1.
表 6.Ⅰ.1 直接工程费单价表

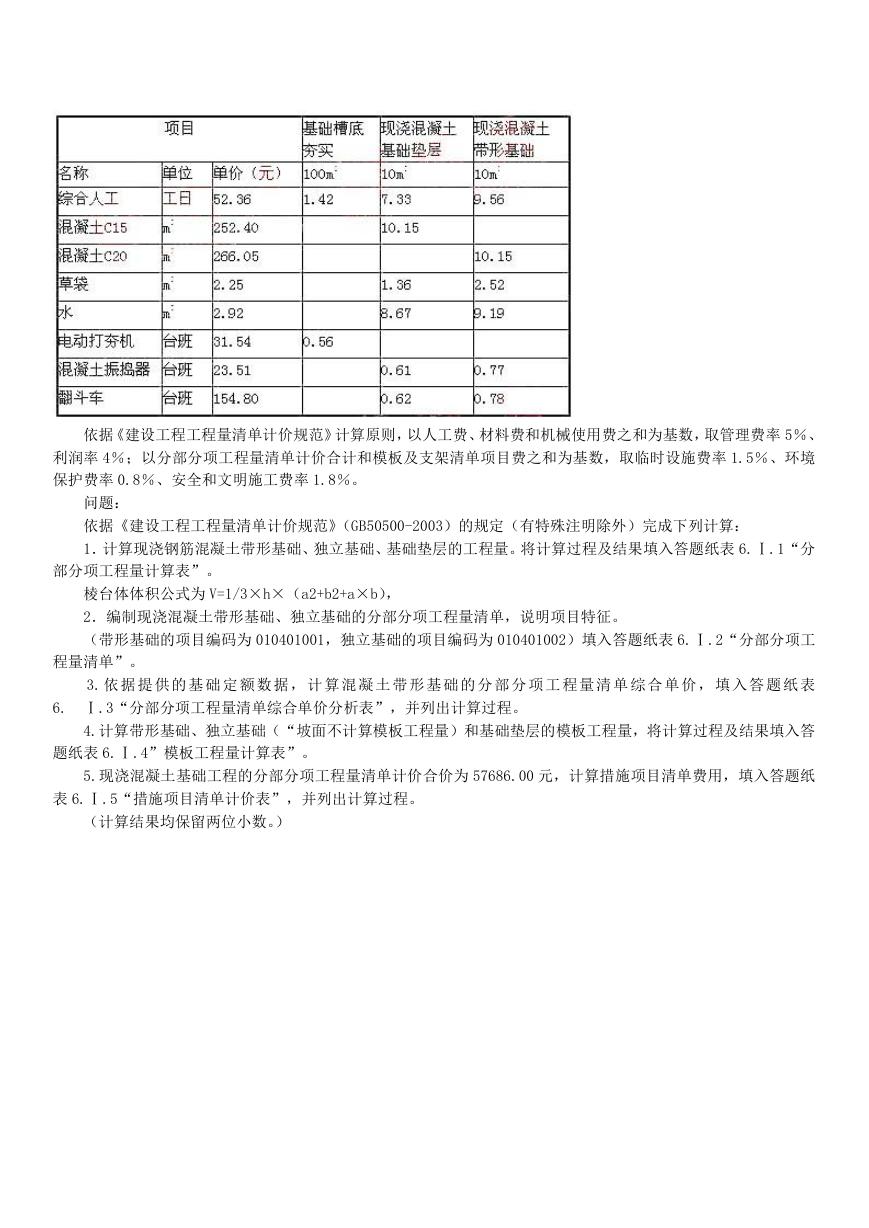

基础定额表,见表 6.Ⅰ.2.
表 6.Ⅰ.2 基础定.额表
依据《建设工程工程量清单计价规范》计算原则,以人工费、材料费和机械使用费之和为基数,取管理费率 5%、
利润率 4%;以分部分项工程量清单计价合计和模板及支架清单项目费之和为基数,取临时设施费率 1.5%、环境
保护费率 0.8%、安全和文明施工费率 1.8%。
问题:
依据《建设工程工程量清单计价规范》(GB50500-2003)的规定(有特殊注明除外)完成下列计算:
1.计算现浇钢筋混凝土带形基础、独立基础、基础垫层的工程量。将计算过程及结果填入答题纸表 6.Ⅰ.1“分
部分项工程量计算表”。
棱台体体积公式为 V=1/3×h×(a2+b2+a×b),
2.编制现浇混凝土带形基础、独立基础的分部分项工程量清单,说明项目特征。
(带形基础的项目编码为 010401001,独立基础的项目编码为 010401002)填入答题纸表 6.Ⅰ.2“分部分项工
程量清单”。
3. 依 据 提 供 的 基 础 定 额 数 据 , 计 算 混 凝 土 带 形 基 础 的 分 部 分 项 工 程 量 清 单 综 合 单 价 , 填 入 答 题 纸 表
6. Ⅰ.3“分部分项工程量清单综合单价分析表”,并列出计算过程。
4.计算带形基础、独立基础(“坡面不计算模板工程量)和基础垫层的模板工程量,将计算过程及结果填入答
题纸表 6.Ⅰ.4”模板工程量计算表”。
5.现浇混凝土基础工程的分部分项工程量清单计价合价为 57686.00 元,计算措施项目清单费用,填入答题纸
表 6.Ⅰ.5“措施项目清单计价表”,并列出计算过程。
(计算结果均保留两位小数。)
Ⅱ.管道安装工程
1.某办公楼卫生问给排水系统工程设计,如图 6.Ⅱ所示。
给水管道系统及卫生器具有关分部分项工程量清单项目的统一编码,见下表:
2.某单位参与投标一碳钢设备制作安装项目,该设备净重 1000 ㎏,其中:设备简体部分净重 750 ㎏,封头、
法兰等净重为 250 ㎏.该单位根据类似设备制作安装资料确定本设备制作安装有关数据如下:
(1)设备筒体制作安装钢材损耗率为 8%,封头、法兰等钢材损耗率为 50%。钢材平均价格为 6000 元/t.其
他辅助材料费为 2140 元。
(2)基本用工:基本工作时间为 100 小时,辅助工作时间为 24 小时,准备与结束工作时间为 20 小时,其他
必须耗用时间为工作延续时间的 10%。其他用工(包括超运距和辅助用工)为 5 个工日。人工幅度差为 12%。综
合工日单价为 50 元。
(3)施工机械使用费为 2200 元。
(4)企业管理费、利润分别按人工费的 60%、40%计算。
问题:
1.根据图 6. Ⅱ所示,按照《建设工程工程量清单计价规范》及其有关规定,完成以下内容:
(1)计算出所有给水管道的清单工程量,并写出其计算过程;
(2)编列出给水管道系统及卫生器具的分部分项工程量清单项目,相关数据填入答题纸表 6.Ⅱ.1“分部分项
工程量清单表”内。
2.根据背景 2 的数据,计算碳钢设备制作安装工程的以下内容,并写出其计算过程:
(1)计算该设备制作安装需要的钢材、钢材综合损耗率、材料费用。
(2)计算该设备制作安装的时间定额(基本用工),该台设备制作安装企业所消耗工日数量、人工费用。
(3)计算出该设备制作安装的工程量清单综合单价。
(计算结果均保留两位小数)
说明:
1、图示为某办公楼卫生间,共三层,层高为 3m,图中平面尺寸以 mm 计,标高均以 m 计。墙体厚度为 240mm.
2、给水管道均为镀锌钢管,螺纹连接。给水管道与墙体的中心距离为 200mm.
3、卫生器具全部为明装,安装要求均符合《全国统一安装工程预算定额》所指定标准图的要求,给水管道工
程量计算至与大便器、小便器、洗面盆支管连接处止。其安装方式为:蹲式大便器为手压阀冲洗;挂式小便器为延
时自闭式冲洗阀:洗脸盆为普通冷水嘴;混凝土拖布池为 500×600 落地式安装,普通水龙头,排水地漏带水封;
立管检查口设在一、三层排水立管上,距地面 0.5m 处。
4、给排水管道穿外墙均采用防水钢套管,穿内墙及楼板均采用普通钢套管。
5、给排水管道安装完毕,按规范进行消毒、冲洗、水压试验和试漏。
图 6.Ⅱ.2 某办公楼卫生间给水系统图(一、二层同三层)
Ⅲ.电气安装工程
某化工厂合成车间动力安装工程,如图 6.Ⅲ所示。
1.AP1 为定型动力配电箱,电源由室外电缆引入,基础型钢采用 10#槽钢(单位重量为 10 ㎏/m)
2.所有埋地管标高均为-0.2m,其至 AP1 动力配电箱出口处的管口高出地坪 0.1m,设备基础顶标高为+0.5m,
埋地管管口高出基础项面 0.1m,导线出管口后的预留长度为 1m,并安装 1 根同口径 0.8m 长的金属软管。

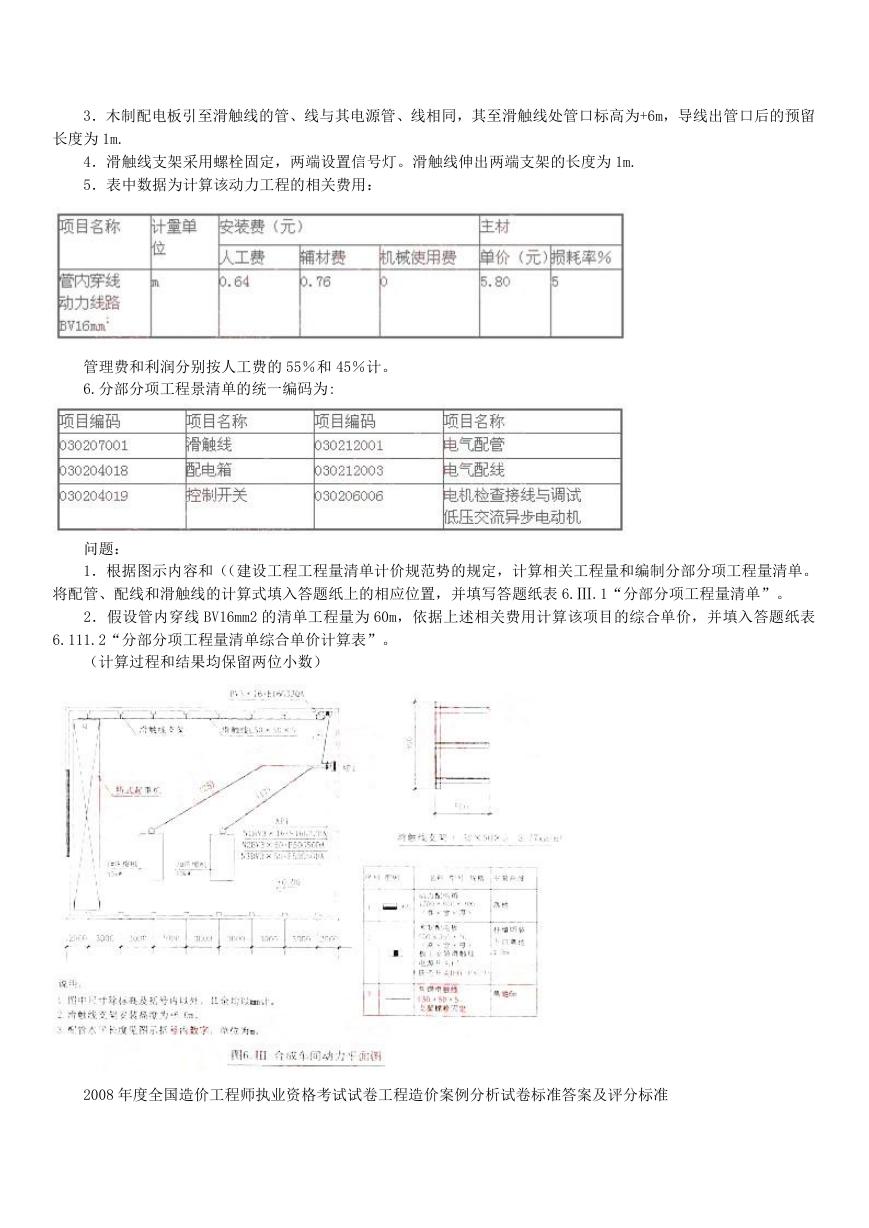

3.木制配电板引至滑触线的管、线与其电源管、线相同,其至滑触线处管口标高为+6m,导线出管口后的预留
长度为 1m.
4.滑触线支架采用螺栓固定,两端设置信号灯。滑触线伸出两端支架的长度为 1m.
5.表中数据为计算该动力工程的相关费用:
管理费和利润分别按人工费的 55%和 45%计。
6.分部分项工程景清单的统一编码为:
问题:
1.根据图示内容和((建设工程工程量清单计价规范势的规定,计算相关工程量和编制分部分项工程量清单。
将配管、配线和滑触线的计算式填入答题纸上的相应位置,并填写答题纸表 6.Ⅲ.1“分部分项工程量清单”。
2.假设管内穿线 BV16mm2 的清单工程量为 60m,依据上述相关费用计算该项目的综合单价,并填入答题纸表
6.111.2“分部分项工程量清单综合单价计算表”。
(计算过程和结果均保留两位小数)
2008 年度全国造价工程师执业资格考试试卷工程造价案例分析试卷标准答案及评分标准
