2011 下半年系统集成项目管理师考试真题及答案-下午卷 试题一 某大型企业集团拟在生产园区建立一套无线网络,覆盖半径大约 1.5 公里,要求能够支 持高速数据传输、无缝漫游以及多种类型数据业务等。集团总经理责成信息中心主任李某负 责此事。李某找到曾经承担集团内部网络系统工程的系统集成商 A 公司,提出了集团的需求。 A 公司管理层开会研究后命令项目经理张某积极跟进,与李某密切联系。张某通过上网搜索, 发现外企 B 公司最近推出的一种基于 WiMAX 技术的无线网络系统比较符合需求,国外也有类 似的成功案例。张某亲自到 B 公司的国内代理商 C 公司进行了实地考察,并在 C 公司进行了 产品演示实验,感到效果良好。随后,张某和李某沟通后,A 公司正式与 C 公司签订了采购 合同,并很快进行了系统的安装部署。 可是当无线网络系统正式投入运行后不久,就出现了一系列问题,比如:无线网络覆盖 存在盲区,不支持某些类型的数据业务,用户较多时数据传输率急剧下降,偶尔发生莫名其 妙的断网现象,等等。更麻烦的是,当地无线电管理部门认为他们没有取得无线电频带使用 执照,要求该集团立即停止该无线网络,并且要对他们进行处罚。此事 C 公司传来消息,称 B 公司因内部原因即将退出中国大陆市场,继续提供该系统的技术支持服务比较困难。 【问题 1】 在本案例中,张某未进行充分的项目可行性研究一直项目出现危机,请指出具体体现在 哪些方面(将正确选项对应的字母填入答题纸对应栏内,多选扣分): A.投资必要性 D. 组织可行性 G. 风险因素分析及对策 B.技术可行性 E. 社会可行性 C.财务可行性 F. 经济可行性 B E G 【问题 2】 请简要列举进行项目可行性研究的主要步骤。 进行可行性研究的主要步骤如下: 1)初步可行性研究;
2)详细可行性研究; 3)项目综合论证; 4)项目可行性评估; 5)项目可行性研究报告的编写、提交和获得批准。 【问题 3】 如果你被 A 公司任命为该项目的项目经理,请用 300 以内的文字简要叙述你应如何应对 目前的困境。 1.了解无线频带使用的有关政策,与政府有关部门沟通,商谈办理无线频带使用手续; 2.与 C、B 公司沟通,寻求技术解决方案。针对题干中出现的技术问题(速率、多数据类型、 断网、覆盖盲区等),商议满足的方法和措施; 3.与 C 公司就系统后续的技术支持和服务沟通协商; 4.如果与 C、B 公司协商不能达成一致,根据合同让 C 公司承担相应责任; 5.提出采用其他无线网络替代方案的建议或终止该项目

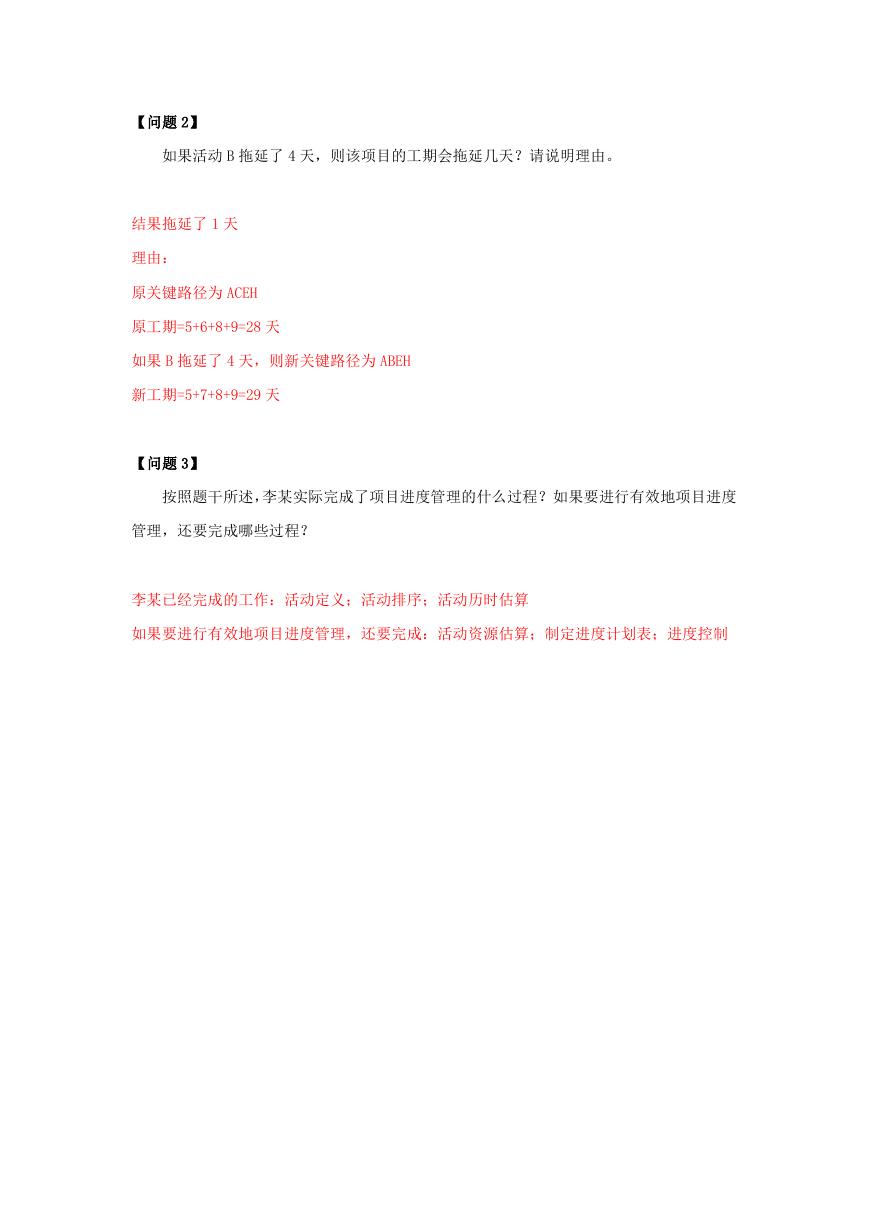

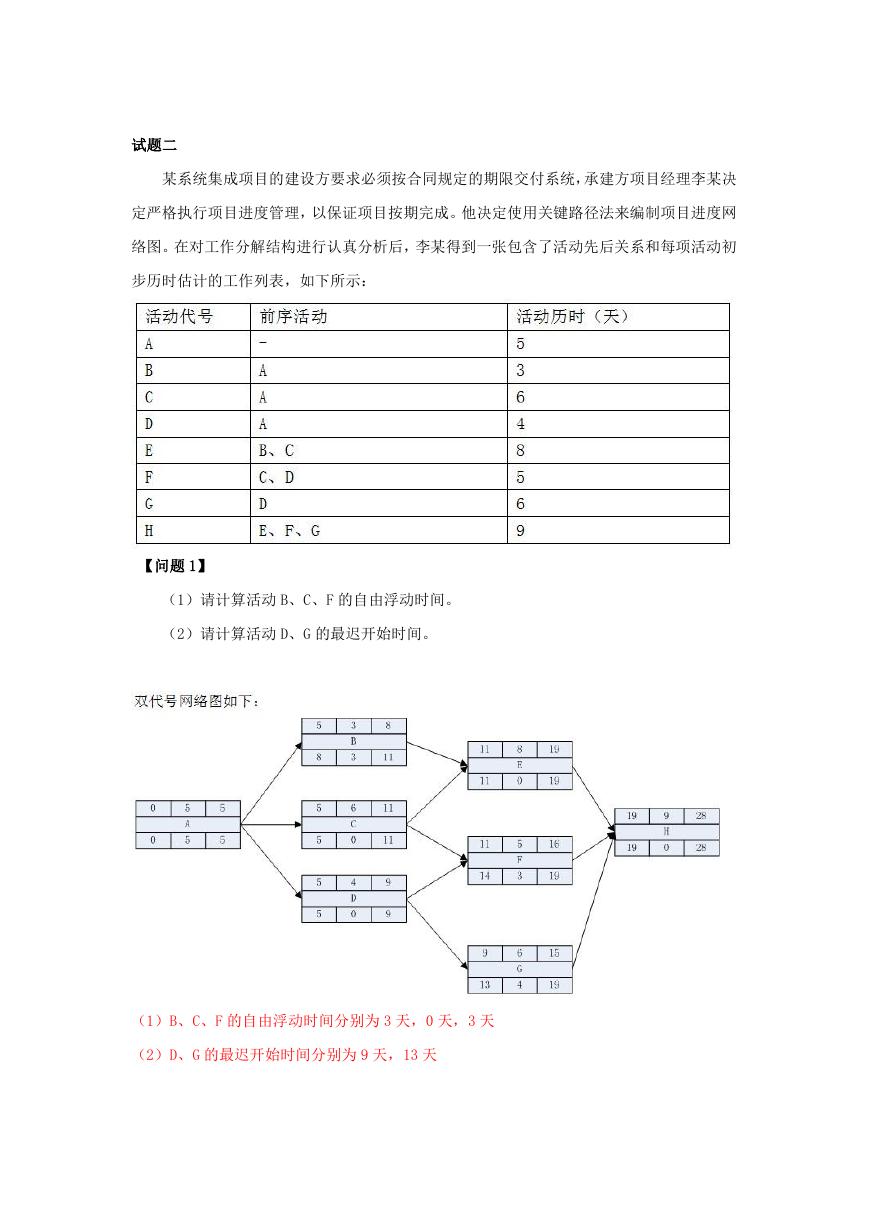

试题二 某系统集成项目的建设方要求必须按合同规定的期限交付系统,承建方项目经理李某决 定严格执行项目进度管理,以保证项目按期完成。他决定使用关键路径法来编制项目进度网 络图。在对工作分解结构进行认真分析后,李某得到一张包含了活动先后关系和每项活动初 步历时估计的工作列表,如下所示: 【问题 1】 (1)请计算活动 B、C、F 的自由浮动时间。 (2)请计算活动 D、G 的最迟开始时间。 (1)B、C、F 的自由浮动时间分别为 3 天,0 天,3 天 (2)D、G 的最迟开始时间分别为 9 天,13 天
【问题 2】 如果活动 B 拖延了 4 天,则该项目的工期会拖延几天?请说明理由。 结果拖延了 1 天 理由: 原关键路径为 ACEH 原工期=5+6+8+9=28 天 如果 B 拖延了 4 天,则新关键路径为 ABEH 新工期=5+7+8+9=29 天 【问题 3】 按照题干所述,李某实际完成了项目进度管理的什么过程?如果要进行有效地项目进度 管理,还要完成哪些过程? 李某已经完成的工作:活动定义;活动排序;活动历时估算 如果要进行有效地项目进度管理,还要完成:活动资源估算;制定进度计划表;进度控制

试题三 M 公司是一个仅有二十几名技术人员的小型信息系统集成公司,运营三年来承担过不同 规模的二十多个系统集成项目,积累了一定的项目经验。由于公司尚处于成长期,有些工作 尚未规范,某些项目存在质量问题。 公司管理层决定采取措施,加强质量管理工作。这些措施包括:提高公司的技术和管理人员 素质,专门招聘了几名有经验的项目管理人员,然后成立了专门的质量管理部门,委派新招 聘的陈工担任质量管理部门的经历,全面负责公司的质量管理。 【问题 1】 项目经理就项目质量保证活动基本内容向陈工请教,请问陈工应如何回答? 1)制定质量标准 2)制定质量保证流程 3)提出质量保证所采用的方法和技术 4)建立质量保证体系 【问题 2】 陈工对质量管理的办法、技术和工具进行了整理,主要包括:传统的检查、测试、(A) 和 6σ。另外,业界在开展全面质量管理的过程中,通常将(B)、流程图、直方图、检查表、 散点图、(C)和控制图称为“老七种工具”,而将相互关系图、亲和图、(D)、矩阵图、(E)、 过程决策程序图和(F)称为“新七种工具”。 请你将上面的叙述补充完整(将空白处应填写的恰当内容写在答题纸的对应栏内)。 A 统计抽样 ; B 因果图; C 排列图; D 树状图; E 优先矩阵图; F 活动网络图

【问题 3】 公司任命张工为项目的项目经理,针对项目质量控制过程的基本步骤,陈工可对张工提 出怎样的指导性建议? 陈工可对张工提出的建议如下: 1)选择控制对象; 2)为控制对象确定标准或目标; 3)制定控制措施的实施计划; 4)按计划执行; 5)对项目实施情况进行跟踪监督,检查,并将检测的结果与计划或标准相比较; 6) 发现并分析质量偏差; 7)根据质量偏差采取相应的对策。

试题四 B 系统集成公司拟承建某大型国有企业 A 单位的一个信息系统项目。该项目有 A 单位信 息中心负责。信息中心主任赵某任甲方经理,B 公司委派项目经历杨某负责跟进该项目。经 初步调研,杨某发现该项目进度紧,任务中,用户需求模糊,可能存在较大风险。单 B 公司 领导认为应该先签下该项目,其他问题在项目实施中再想办法解决。A、B 双方很快签订了 一份总价合同。在合同中,根据赵某提供的初步需求说明,简单列出了系统应完成的各项功 能的性能指标。杨某根据合同制定了项目的范围说明书。 可是随着需求调研的深入,杨某发现从 A 单位一些业务部门活动的用户需求大大超出了 赵某所提出的需求范围。杨某就此和赵某进行了沟通。杨某认为需求变化太大,如果继续按 合同中所规定的进度和验收标准实施将非常困难,要求 A 单位追加预算并延长项目工期。而 赵某认为这些需求应经包含在所欠合同条款中,并且这是一个固定预算项目,不可能在增加 预算。双方对照合同条款逐条分析,结果杨某发现这些条款要么太粗,不够明确,要么就是 双方在需求理解上存在巨大差异。 杨某将上述情况汇报给了 B 公司主管领导,主管领导认为 A 单位为公司大客户,非常重要, 要求杨某利用合同条款的模糊性,简化部分条款的功能实现,以保持成本和进度不变。 【问题 1】 在本案例中,B 公司在合同管理方面存在哪些问题? 合同管理方面可能存在的问题如下: 1.没有做好签订合同之前的调查工作,合同签订过程过于草率 2.合同没有制定好,缺乏明确清晰的工作说明或更细化的合同条款 3.没有采取措施,确保合同签约双发对合同条款的一致理解 4.合同中缺乏相应的纠纷处理条款 5.对于签订总价合同的风险认识不足 【问题 2】 结合本案例,判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写“√”,
错误的选项填写“X”) (1)合同确定了信息系统实施的管理的主要目标,是签约双方在工程中各种经济活动的依 据。 ( ) (2)合同开始生效以后,对于某些未约定或者约定不明确的内容,合同双方可以通过合同 附件进行补充。 ( ) (3)如果承建方交付的工作成果经过了建设方得验收单实际不符合质量要求,则应该由建 设方承担采取补救措施所产生的全部费用。 ( ) (4)承包人通常愿意签订总价合同以便能够通过节约成本来提高利润。 ( ) (5)合同变更的基本处理原则是“公平合理”。 ( ) (1)√ (2)√ (3) X (4) X (5)√ 【问题 3】 题干说明中的最后一段中,B 公司主管领导对项目实施的要求是否妥当?你认为杨某 应如何处理才能吧合同管理的后续工作做好。 不妥当 杨某应采取的处理措施有: (1)召集项目干系人对 A 单位的需求变化,以及引起的相应的合同变更事宜进行评估; (2)与 B 公司管理层沟通,要求实施合同变更; (3)建议 A,B 公司的高层领导沟通协商,就合同的变更及项目的继续执行达成原则一致。
