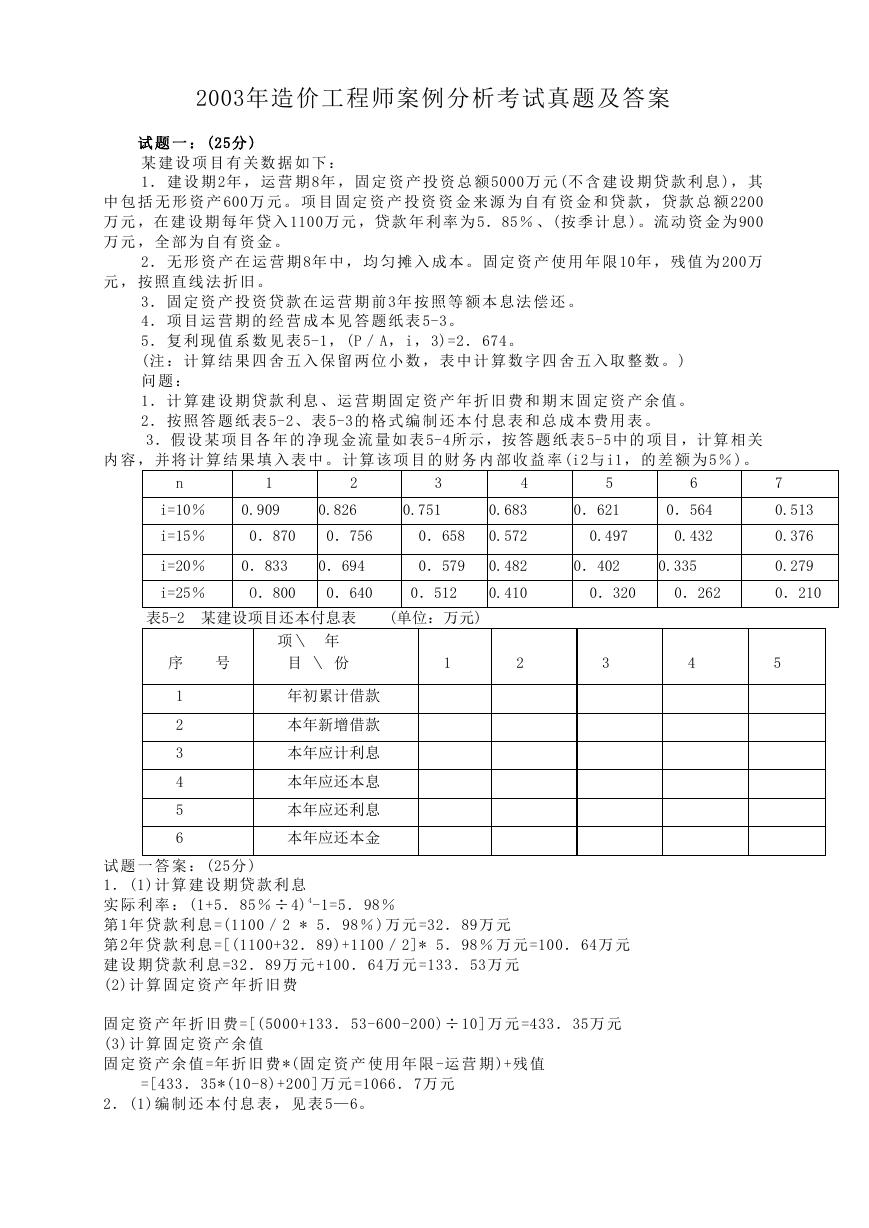

2003年造价工程师案例分析考试真题及答案 试 题 一 : (25分 ) 某 建 设 项 目 有 关 数 据 如 下 : 1. 建 设 期 2年 , 运 营 期 8年 , 固 定 资 产 投 资 总 额 5000万 元 (不 含 建 设 期 贷 款 利 息 ), 其 中 包 括 无 形 资 产 600万 元 。 项 目 固 定 资 产 投 资 资 金 来 源 为 自 有 资 金 和 贷 款 , 贷 款 总 额 2200 万 元 ,在 建 设 期 每 年 贷 入 1100万 元 ,贷 款 年 利 率 为 5.85% 、(按 季 计 息 )。流 动 资 金 为 900 万 元 , 全 部 为 自 有 资 金 。 2. 无 形 资 产 在 运 营 期 8年 中 , 均 匀 摊 入 成 本 。 固 定 资 产 使 用 年 限 10年 , 残 值 为 200万 元 , 按 照 直 线 法 折 旧 。 3. 固 定 资 产 投 资 贷 款 在 运 营 期 前 3年 按 照 等 额 本 息 法 偿 还 。 4. 项 目 运 营 期 的 经 营 成 本 见 答 题 纸 表 5-3。 5. 复 利 现 值 系 数 见 表 5-1, (P/ A, i, 3)=2. 674。 (注 : 计 算 结 果 四 舍 五 入 保 留 两 位 小 数 , 表 中 计 算 数 字 四 舍 五 入 取 整 数 。 ) 问 题 : 1. 计 算 建 设 期 贷 款 利 息 、 运 营 期 固 定 资 产 年 折 旧 费 和 期 末 固 定 资 产 余 值 。 2. 按 照 答 题 纸 表 5-2、 表 5-3的 格 式 编 制 还 本 付 息 表 和 总 成 本 费 用 表 。 3.假 设 某 项 目 各 年 的 净 现 金 流 量 如 表 5-4所 示 ,按 答 题 纸 表 5-5中 的 项 目 ,计 算 相 关 内 容 , 并 将 计 算 结 果 填 入 表 中 。 计 算 该 项 目 的 财 务 内 部 收 益 率 (i2与 i1, 的 差 额 为 5% )。 n 1 2 3 4 5 i=10% 0.909 0.826 0.751 0.683 0.621 i=15% 0.870 0.756 0.658 0.572 0.497 6 0.564 0.432 i=20% 0.833 0.694 0.579 0.482 0.402 0.335 7 0.513 0.376 0.279 i=25% O.800 0.640 0.512 0.410 0.320 0.262 0.210 表5-2 某建设项目还本付息表 (单位:万元) 序 号 项\ 年 目 \ 份 1 2 3 4 5 1 2 3 4 5 6 年初累计借款 本年新增借款 本年应计利息 本年应还本息 本年应还利息 本年应还本金 试 题 一 答 案 : (25分 ) 1. (1)计 算 建 设 期 贷 款 利 息 实 际 利 率 : (1+5. 85% ÷ 4) 4-1=5. 98% 第 1年 贷 款 利 息 =(1100/ 2 * 5. 98% )万 元 =32. 89万 元 第 2年 贷 款 利 息 =[(1100+32. 89)+1100/ 2]* 5. 98% 万 元 =100. 64万 元 建 设 期 贷 款 利 息 =32. 89万 元 +100. 64万 元 =133. 53万 元 (2)计 算 固 定 资 产 年 折 旧 费 固 定 资 产 年 折 旧 费 =[(5000+133. 53-600-200)÷ 10]万 元 =433. 35万 元 (3)计 算 固 定 资 产 余 值 固 定 资 产 余 值 =年 折 旧 费 *(固 定 资 产 使 用 年 限 -运 营 期 )+残 值 =[433. 35*(10-8)+200]万 元 =1066. 7万 元 2. (1)编 制 还 本 付 息 表 , 见 表 5—6。
表 5 - 3 某 建 设 项 目 总 成 本 费 用 表 ( 单 位 : 万 元 ) 项\ 年 3 4 5 6—10 序 号 目 \ 份 1 2 3 4 5 经营成本 1960 2800 2800 2800 折旧费 摊销费 长期借款利息 总成本费用 表 5-4 项目净现金流量表 年份 1 2 净现金流量 一 100 —80 2 50 4 60 5 70 表 5-5 累计折现净现金流量计算表 {单位:万元) 年 份 净现金流量 1 —100 2 —80 3 50 4 60 5 70 6 80 6 80 7 90 7 90 折现系数 I=15% 折现净现金流量 累计折现净现金流量 折现系数 I=20% 折现净现金流量 累计折现净现金流量 试 题 评 析 : 试 题 一 是 一 道 有 关 工 程 经 济 的 综 合 考 题 。考 核 点 有 名 义 利 率 与 实 际 利 率 ;建 设 期 贷 款 利 息 ;固 定 资 产 的 折 旧 及 余 值 的 计 算 ;财 务 内 部 收 益 率 ;还 本 付 息 表 、现 金 流 量 计 算 表 和 总 成 本 费 用 表 等 表 格 的 绘 制 等 。 问 题 1中 , 要 计 算 建 设 期 贷 款 利 息 需 要 事 先 求 出 实 际 利 率 i实 际 利 率 iff与 名 义 利 率 的 换 算 关 系 是 : ieg’舌 : (1十 二 )” —1 固 定 资 产 的 折 旧 采 用 平 均 年 限 法 , 须 扣 除 无 形 资 产 和 残 值 后 再 平 均 到 使 用 年 限 上 。 固 定 资 产 在 运 营 期 末 时 还 有 两 年 的 使 用 期 限 ,此 时 .的 余 值 应 为 剩 余 两 年 的 总 折 旧 额 加 上 残 值 。 还 本 付 息 表 和 总 成 本 费 用 表 等 表 格 的 绘 制 请 参 见 教 材 第 三 章 。 试 题 二 : (20分 ) 某 城 市 地 下 工 程 , 业 主 与 施 工 单 位 参 照 FIDIC合 同 条 件 签 订 了 施 工 合 同 , 除 税 金 外 的

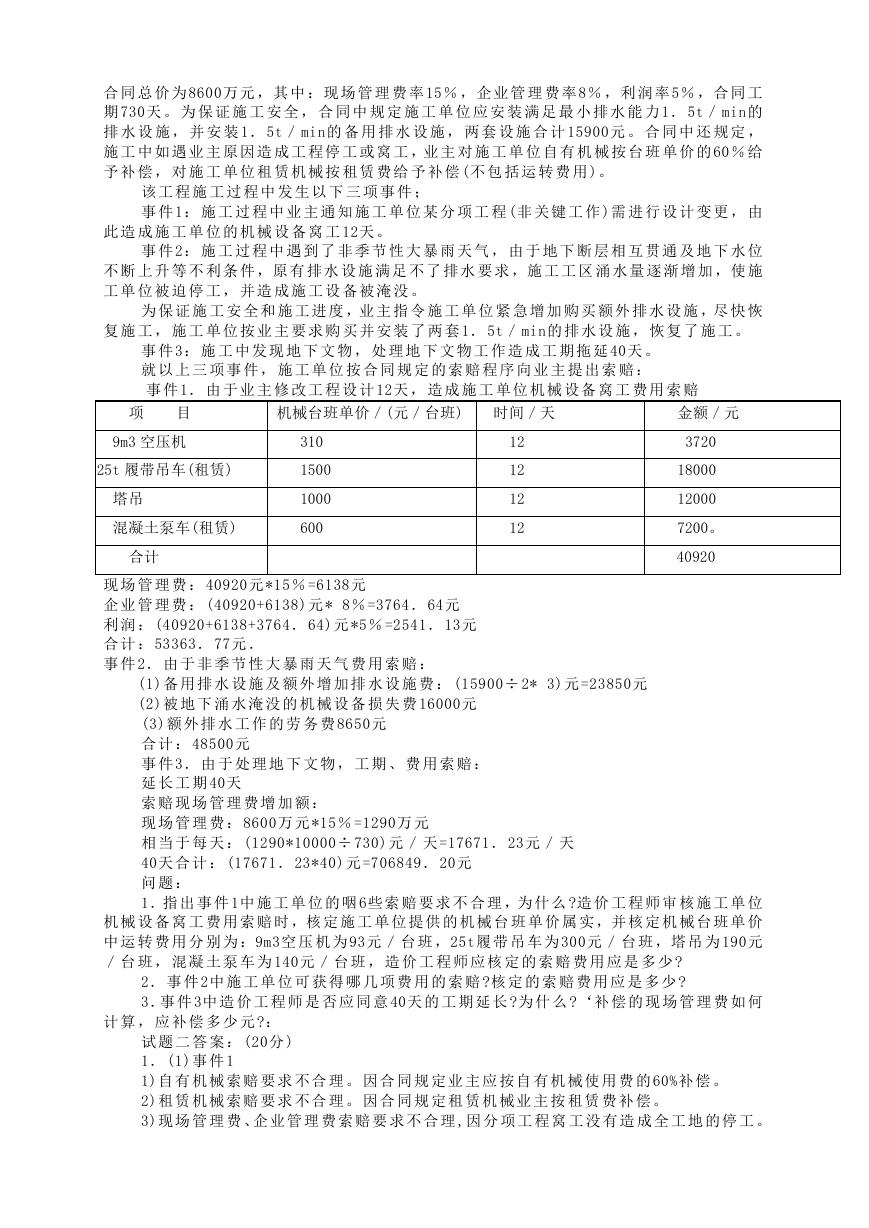

合 同 总 价 为 8600万 元 ,其 中 :现 场 管 理 费 率 15% ,企 业 管 理 费 率 8% ,利 润 率 5% ,合 同 工 期 730天 。 为 保 证 施 工 安 全 , 合 同 中 规 定 施 工 单 位 应 安 装 满 足 最 小 排 水 能 力 1. 5t/ min的 排 水 设 施 , 并 安 装 1. 5t/ min的 备 用 排 水 设 施 , 两 套 设 施 合 计 15900元 。 合 同 中 还 规 定 , 施 工 中 如 遇 业 主 原 因 造 成 工 程 停 工 或 窝 工 ,业 主 对 施 工 单 位 自 有 机 械 按 台 班 单 价 的 60% 给 予 补 偿 , 对 施 工 单 位 租 赁 机 械 按 租 赁 费 给 予 补 偿 (不 包 括 运 转 费 用 )。 该 工 程 施 工 过 程 中 发 生 以 下 三 项 事 件 ; 事 件 1: 施 工 过 程 中 业 主 通 知 施 工 单 位 某 分 项 工 程 (非 关 键 工 作 )需 进 行 设 计 变 更 , 由 此 造 成 施 工 单 位 的 机 械 设 备 窝 工 12天 。 事 件 2: 施 工 过 程 中 遇 到 了 非 季 节 性 大 暴 雨 天 气 , 由 于 地 下 断 层 相 互 贯 通 及 地 下 水 位 不 断 上 升 等 不 利 条 件 ,原 有 排 水 设 施 满 足 不 了 排 水 要 求 ,施 工 工 区 涌 水 量 逐 渐 增 加 ,使 施 工 单 位 被 迫 停 工 , 并 造 成 施 工 设 备 被 淹 没 。 为 保 证 施 工 安 全 和 施 工 进 度 ,业 主 指 令 施 工 单 位 紧 急 增 加 购 买 额 外 排 水 设 施 ,尽 快 恢 复 施 工 , 施 工 单 位 按 业 主 要 求 购 买 并 安 装 了 两 套 1. 5t/ min的 排 水 设 施 , 恢 复 了 施 工 。 事 件 3: 施 工 中 发 现 地 下 文 物 , 处 理 地 下 文 物 工 作 造 成 工 期 拖 延 40天 。 就 以 上 三 项 事 件 , 施 工 单 位 按 合 同 规 定 的 索 赔 程 序 向 业 主 提 出 索 赔 : 事 件 1. 由 于 业 主 修 改 工 程 设 计 12天 , 造 成 施 工 单 位 机 械 设 备 窝 工 费 用 索 赔 项 目 机械台班单价/(元/台班) 时间/天 金额/元 9m3 空压机 25t 履带吊车(租赁) 塔吊 混凝土泵车(租赁) 合计 310 1500 1000 600 12 12 12 12 3720 18000 12000 7200。 40920 现 场 管 理 费 : 40920元 *15% =6138元 企 业 管 理 费 : (40920+6138)元 * 8% =3764. 64元 利 润 : (40920+6138+3764. 64)元 *5% =2541. 13元 合 计 : 53363. 77元 . 事 件 2. 由 于 非 季 节 性 大 暴 雨 天 气 费 用 索 赔 : (1)备 用 排 水 设 施 及 额 外 增 加 排 水 设 施 费 : (15900÷ 2* 3)元 =23850元 (2)被 地 下 涌 水 淹 没 的 机 械 设 备 损 失 费 16000元 (3)额 外 排 水 工 作 的 劳 务 费 8650元 合 计 : 48500元 事 件 3. 由 于 处 理 地 下 文 物 , 工 期 、 费 用 索 赔 : 延 长 工 期 40天 索 赔 现 场 管 理 费 增 加 额 : 现 场 管 理 费 : 8600万 元 *15% =1290万 元 相 当 于 每 天 : (1290*10000÷ 730)元 / 天 =17671. 23元 / 天 40天 合 计 : (17671. 23*40)元 =706849. 20元 问 题 : 1.指 出 事 件 1中 施 工 单 位 的 咽 6些 索 赔 要 求 不 合 理 ,为 什 么 ?造 价 工 程 师 审 核 施 工 单 位 机 械 设 备 窝 工 费 用 索 赔 时 ,核 定 施 工 单 位 提 供 的 机 械 台 班 单 价 属 实 ,并 核 定 机 械 台 班 单 价 中 运 转 费 用 分 别 为 :9m3空 压 机 为 93元 / 台 班 ,25t履 带 吊 车 为 300元 / 台 班 ,塔 吊 为 190元 / 台 班 , 混 凝 土 泵 车 为 140元 / 台 班 , 造 价 工 程 师 应 核 定 的 索 赔 费 用 应 是 多 少 ? 2. 事 件 2中 施 工 单 位 可 获 得 哪 几 项 费 用 的 索 赔 ?核 定 的 索 赔 费 用 应 是 多 少 ? 3.事 件 3中 造 价 工 程 师 是 否 应 同 意 40天 的 工 期 延 长 ?为 什 么 ?‘补 偿 的 现 场 管 理 费 如 何 计 算 , 应 补 偿 多 少 元 ?: 试 题 二 答 案 : (20分 ) 1. (1)事 件 1 1)自 有 机 械 索 赔 要 求 不 合 理 。 因 合 同 规 定 业 主 应 按 自 有 机 械 使 用 费 的 60%补 偿 。 2)租 赁 机 械 索 赔 要 求 不 合 理 。 因 合 同 规 定 租 赁 机 械 业 主 按 租 赁 费 补 偿 。 3)现 场 管 理 费 、企 业 管 理 费 索 赔 要 求 不 合 理 ,因 分 项 工 程 窝 工 没 有 造 成 全 工 地 的 停 工 。

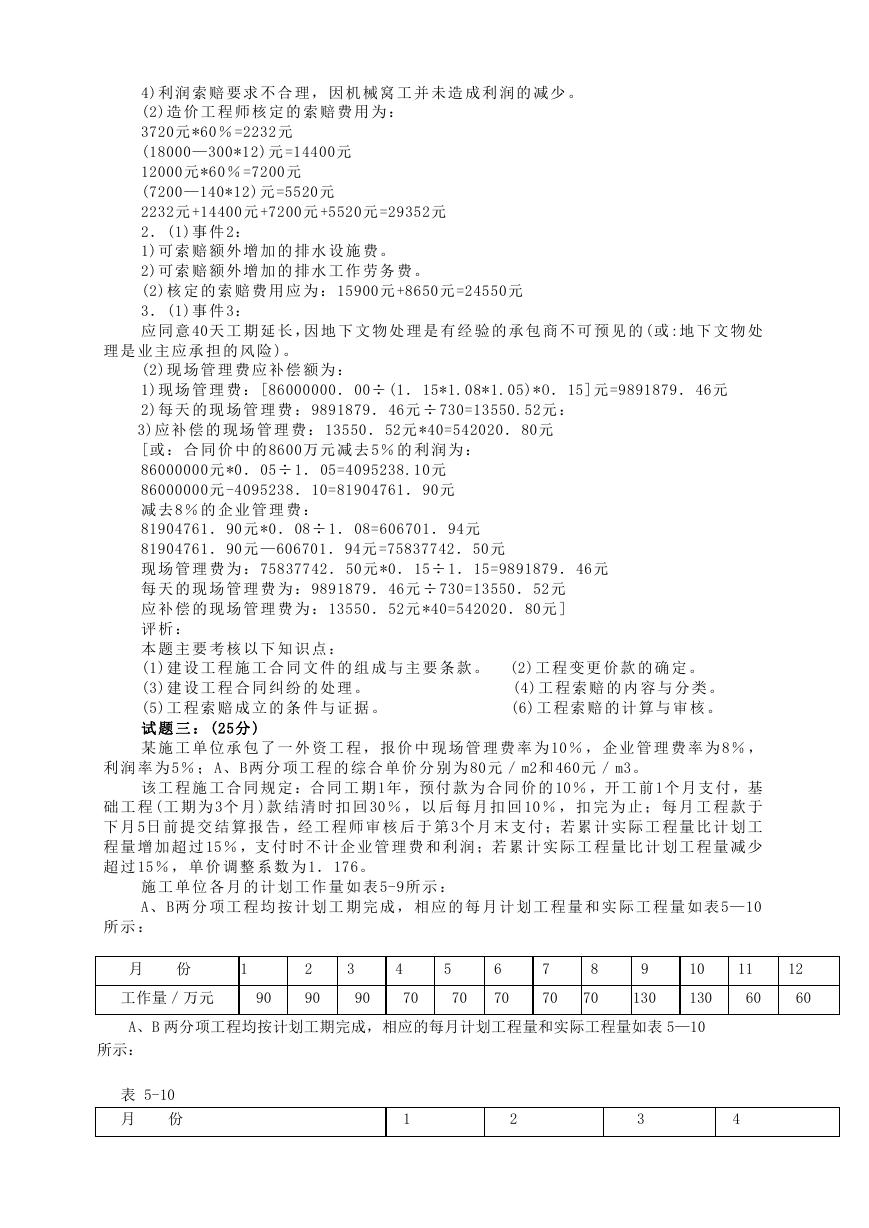

4)利 润 索 赔 要 求 不 合 理 , 因 机 械 窝 工 并 未 造 成 利 润 的 减 少 。 (2)造 价 工 程 师 核 定 的 索 赔 费 用 为 : 3720元 *60% =2232元 (18000—300*12)元 =14400元 12000元 *60% =7200元 (7200—140*12)元 =5520元 2232元 +14400元 +7200元 +5520元 =29352元 2. (1)事 件 2: 1)可 索 赔 额 外 增 加 的 排 水 设 施 费 。 2)可 索 赔 额 外 增 加 的 排 水 工 作 劳 务 费 。 (2)核 定 的 索 赔 费 用 应 为 : 15900元 +8650元 =24550元 3. (1)事 件 3: 应 同 意 40天 工 期 延 长 ,因 地 下 文 物 处 理 是 有 经 验 的 承 包 商 不 可 预 见 的 (或 :地 下 文 物 处 理 是 业 主 应 承 担 的 风 险 )。 (2)现 场 管 理 费 应 补 偿 额 为 : 1)现 场 管 理 费 : [86000000. 00÷ (1. 15*1.08*1.05)*O. 15]元 =9891879. 46元 2)每 天 的 现 场 管 理 费 : 9891879. 46元 ÷ 730=13550.52元 : 3)应 补 偿 的 现 场 管 理 费 : 13550. 52元 *40=542020. 80元 [或 : 合 同 价 中 的 8600万 元 减 去 5% 的 利 润 为 : 86000000元 *0. 05÷ 1. 05=4095238.10元 86000000元 -4095238. 10=81904761. 90元 减 去 8% 的 企 业 管 理 费 : 81904761. 90元 *0. 08÷ 1. 08=606701. 94元 81904761. 90元 —606701. 94元 =75837742. 50元 现 场 管 理 费 为 : 75837742. 50元 *0. 15÷ 1. 15=9891879. 46元 每 天 的 现 场 管 理 费 为 : 9891879. 46元 ÷ 730=13550. 52元 应 补 偿 的 现 场 管 理 费 为 : 13550. 52元 *40=542020. 80元 ] 评 析 : 本 题 主 要 考 核 以 下 知 识 点 : (1)建 设 工 程 施 工 合 同 文 件 的 组 成 与 主 要 条 款 。 (2)工 程 变 更 价 款 的 确 定 。 (3)建 设 工 程 合 同 纠 纷 的 处 理 。 (5)工 程 索 赔 成 立 的 条 件 与 证 据 。 试 题 三 : (25分 ) 某 施 工 单 位 承 包 了 一 外 资 工 程 , 报 价 中 现 场 管 理 费 率 为 10% , 企 业 管 理 费 率 为 8% , (4)工 程 索 赔 的 内 容 与 分 类 。 (6)工 程 索 赔 的 计 算 与 审 核 。 利 润 率 为 5% ; A、 B两 分 项 工 程 的 综 合 单 价 分 别 为 80元 / m2和 460元 / m3。 该 工 程 施 工 合 同 规 定 :合 同 工 期 1年 ,预 付 款 为 合 同 价 的 10% ,开 工 前 1个 月 支 付 ,基 础 工 程 (工 期 为 3个 月 )款 结 清 时 扣 回 30% , 以 后 每 月 扣 回 10% , 扣 完 为 止 ; 每 月 工 程 款 于 下 月 5日 前 提 交 结 算 报 告 ,经 工 程 师 审 核 后 于 第 3个 月 末 支 付 ;若 累 计 实 际 工 程 量 比 计 划 工 程 量 增 加 超 过 15% ,支 付 时 不 计 企 业 管 理 费 和 利 润 ;若 累 计 实 际 工 程 量 比 计 划 工 程 量 减 少 超 过 15% , 单 价 调 整 系 数 为 1. 176。 施 工 单 位 各 月 的 计 划 工 作 量 如 表 5-9所 示 : A、 B两 分 项 工 程 均 按 计 划 工 期 完 成 , 相 应 的 每 月 计 划 工 程 量 和 实 际 工 程 量 如 表 5—10 所 示 : 月 份 1 工作量/万元 90 2 90 3 4 5 90 70 70 6 70 7 70 8 70 9 130 10 130 11 12 60 60 A、B 两分项工程均按计划工期完成,相应的每月计划工程量和实际工程量如表 5—10 所示: 表 5-10 月 份 1 2 3 4
A 分项工程工程量/ m2 B 分项工程工程量/ m3 , 计划 实际 计划 实际 11m 11m 500 550 1200 1200 500 600 1400 800 1300 900 500 650 问 题 : 1. 该 施 工 单 位 报 价 中 的 综 合 费 率 为 多 少 ? 2. 该 工 程 的 预 付 款 为 多 少 ? 3. 画 出 该 工 程 资 金 使 用 计 划 的 现 金 流 量 图 (不 考 虑 保 留 金 的 扣 除 )。 4. A分 项 工 程 每 月 结 算 工 程 款 各 为 多 少 ? 5. B分 项 工 程 的 单 价 调 整 系 数 为 多 少 ?每 月 结 算 工 程 款 各 为 多 少 ? 试 题 三 答 案 : (25分 ) 问 题 1: 答 : 该 施 工 单 位 报 价 中 的 综 合 费 率 为 : 1. 10* 1. 08* 1. 05—1=0. 2474=24. 74% [或 : 现 场 管 理 费 率 1*10% =10% (1+10% )* 8% =8. 8% (1+10% +8. 8% )*5% =5. 94% 10% +8. 8% +5. 94% =24. 74% ]; 企 业 管 理 费 率 利 润 率 合 计 问 题 2: 答 : 该 工 程 的 预 付 款 为 (90* 3+70*5+130*2+60*2)万 元 *10% =100万 元 问 题 3: 答 : 该 工 程 资 金 使 用 计 划 的 现 金 流 量 图 如 下 : 问 题 4: 答 : A分 项 工 程 每 月 结 算 工 程 款 为 : 第 1个 月 : 1100m2* 80元 / m2=88000元 第 2个 月 : 1200m2* 80元 / m2=96000元 第 3个 月 : 900m2* 80元 / √ =72000元 第 4个 月 : 由 于 [(1100+1200+1300+1400)-(1100+1200+900+800)]/[88000+96000+72000]=20% >15% , 所 以 , 应 调 整 单 价 , 则 (1100+1200+900+800)m2* 80元 / m2*1. 176—(88000十 96000+72000)元 =120320元 [或 : 800* 80+4000*(1. 176—1)* 80=120320] 问 题 5: 答 : B分 项 工 程 的 单 价 调 整 系 数 为 1/[1.08*1.05]=o. 882(或 o. 88、 o. 8818) B分 项 工 程 每 月 结 算 工 程 款 为 : 第 1个 月 : 550m3*460元 / m3=253000元 第 2个 月 : 600 m3*460元 / m3=276000元 第 3个 月 : 由 于 (550+600+650)-500* 3*100/500*3=20% >15% 所 以 , 按 原 价 结 算 的 工 程 量 为 [1500*1.l5—(550+600)] m3=575m3 按 调 整 单 价 结 算 的 工 程 量 为 (650—575)m3=75m3

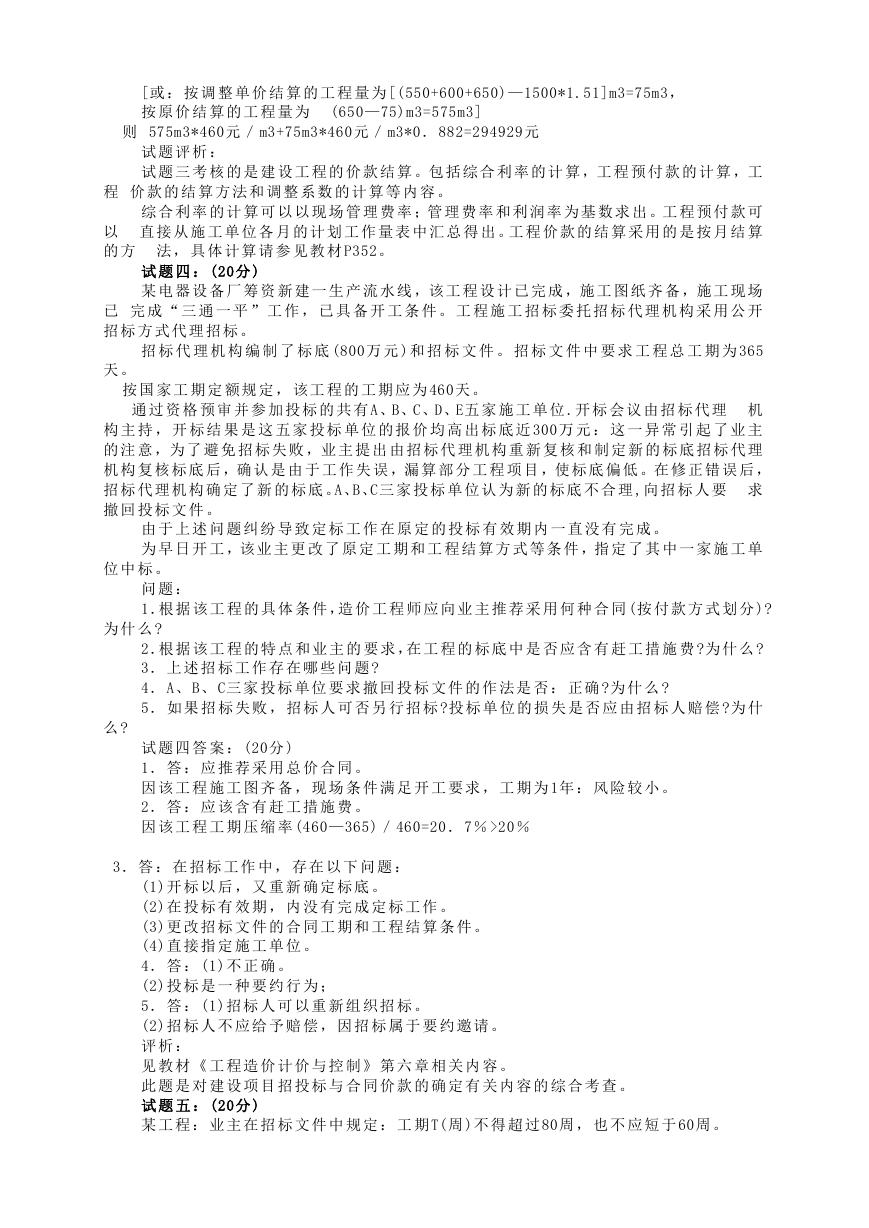

[或 : 按 调 整 单 价 结 算 的 工 程 量 为 [(550+600+650)—1500*1.51]m3=75m3, 按 原 价 结 算 的 工 程 量 为 (650—75)m3=575m3] 则 575m3*460元 / m3+75m3*460元 / m3*0. 882=294929元 试 题 评 析 : 试 题 三 考 核 的 是 建 设 工 程 的 价 款 结 算 。包 括 综 合 利 率 的 计 算 ,工 程 预 付 款 的 计 算 ,工 程 价 款 的 结 算 方 法 和 调 整 系 数 的 计 算 等 内 容 。 综 合 利 率 的 计 算 可 以 以 现 场 管 理 费 率 ;管 理 费 率 和 利 润 率 为 基 数 求 出 。工 程 预 付 款 可 以 直 接 从 施 工 单 位 各 月 的 计 划 工 作 量 表 中 汇 总 得 出 。工 程 价 款 的 结 算 采 用 的 是 按 月 结 算 的 方 法 , 具 体 计 算 请 参 见 教 材 P352。 试 题 四 : (20分 ) 某 电 器 设 备 厂 筹 资 新 建 一 生 产 流 水 线 ,该 工 程 设 计 已 完 成 ,施 工 图 纸 齐 备 ,施 工 现 场 已 完 成 “ 三 通 一 平 ” 工 作 , 已 具 备 开 工 条 件 。 工 程 施 工 招 标 委 托 招 标 代 理 机 构 采 用 公 开 招 标 方 式 代 理 招 标 。 招 标 代 理 机 构 编 制 了 标 底 (800万 元 )和 招 标 文 件 。 招 标 文 件 中 要 求 工 程 总 工 期 为 365 天 。 按 国 家 工 期 定 额 规 定 , 该 工 程 的 工 期 应 为 460天 。 通 过 资 格 预 审 并 参 加 投 标 的 共 有 A、B、C、D、E五 家 施 工 单 位 .开 标 会 议 由 招 标 代 理 机 构 主 持 , 开 标 结 果 是 这 五 家 投 标 单 位 的 报 价 均 高 出 标 底 近 300万 元 : 这 一 异 常 引 起 了 业 主 的 注 意 ,为 了 避 免 招 标 失 败 ,业 主 提 出 由 招 标 代 理 机 构 重 新 复 核 和 制 定 新 的 标 底 招 标 代 理 机 构 复 核 标 底 后 ,确 认 是 由 于 工 作 失 误 ,漏 算 部 分 工 程 项 目 ,使 标 底 偏 低 。在 修 正 错 误 后 , 招 标 代 理 机 构 确 定 了 新 的 标 底 。A、B、C三 家 投 标 单 位 认 为 新 的 标 底 不 合 理 ,向 招 标 人 要 求 撤 回 投 标 文 件 。 由 于 上 述 问 题 纠 纷 导 致 定 标 工 作 在 原 定 的 投 标 有 效 期 内 一 直 没 有 完 成 。 为 早 日 开 工 ,该 业 主 更 改 了 原 定 工 期 和 工 程 结 算 方 式 等 条 件 ,指 定 了 其 中 一 家 施 工 单 位 中 标 。 问 题 : 1.根 据 该 工 程 的 具 体 条 件 ,造 价 工 程 师 应 向 业 主 推 荐 采 用 何 种 合 同 (按 付 款 方 式 划 分 )? 为 什 么 ? 2.根 据 该 工 程 的 特 点 和 业 主 的 要 求 ,在 工 程 的 标 底 中 是 否 应 含 有 赶 工 措 施 费 ?为 什 么 ? 3. 上 述 招 标 工 作 存 在 哪 些 问 题 ? 4. A、 B、 C三 家 投 标 单 位 要 求 撤 回 投 标 文 件 的 作 法 是 否 : 正 确 ?为 什 么 ? 5. 如 果 招 标 失 败 , 招 标 人 可 否 另 行 招 标 ?投 标 单 位 的 损 失 是 否 应 由 招 标 人 赔 偿 ?为 什 么 ? 试 题 四 答 案 : (20分 ) 1. 答 : 应 推 荐 采 用 总 价 合 同 。 因 该 工 程 施 工 图 齐 备 , 现 场 条 件 满 足 开 工 要 求 , 工 期 为 1年 : 风 险 较 小 。 2. 答 : 应 该 含 有 赶 工 措 施 费 。 因 该 工 程 工 期 压 缩 率 (460—365)/ 460=20. 7% >20% 3. 答 : 在 招 标 工 作 中 , 存 在 以 下 问 题 : (1)开 标 以 后 , 又 重 新 确 定 标 底 。 (2)在 投 标 有 效 期 , 内 没 有 完 成 定 标 工 作 。 (3)更 改 招 标 文 件 的 合 同 工 期 和 工 程 结 算 条 件 。 (4)直 接 指 定 施 工 单 位 。 4. 答 : (1)不 正 确 。 (2)投 标 是 一 种 要 约 行 为 ; 5. 答 : (1)招 标 人 可 以 重 新 组 织 招 标 。 (2)招 标 人 不 应 给 予 赔 偿 , 因 招 标 属 于 要 约 邀 请 。 评 析 : 见 教 材 《 工 程 造 价 计 价 与 控 制 》 第 六 章 相 关 内 容 。 此 题 是 对 建 设 项 目 招 投 标 与 合 同 价 款 的 确 定 有 关 内 容 的 综 合 考 查 。 试 题 五 : (20分 ) 某 工 程 : 业 主 在 招 标 文 件 中 规 定 : 工 期 T(周 )不 得 超 过 80周 , 也 不 应 短 于 60周 。

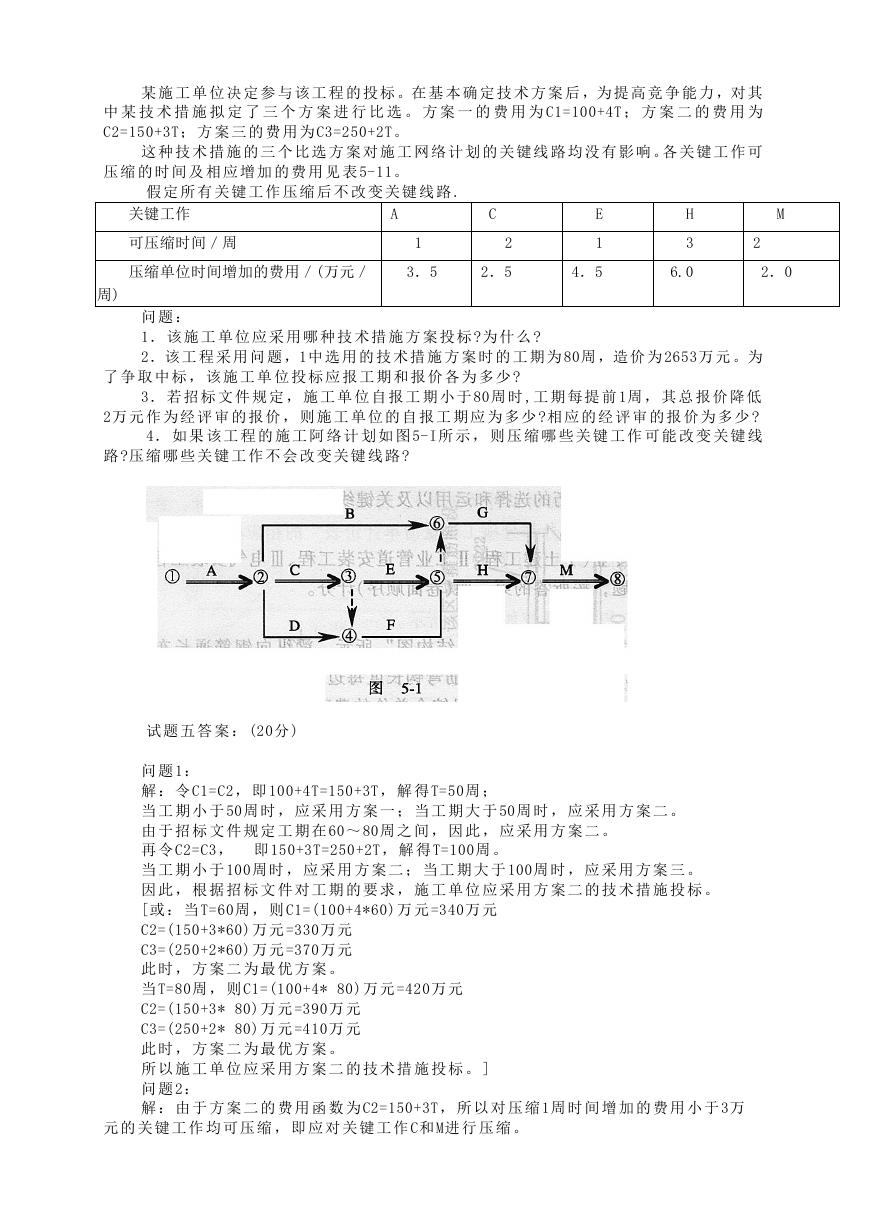

某 施 工 单 位 决 定 参 与 该 工 程 的 投 标 。在 基 本 确 定 技 术 方 案 后 ,为 提 高 竞 争 能 力 ,对 其 中 某 技 术 措 施 拟 定 了 三 个 方 案 进 行 比 选 。 方 案 一 的 费 用 为 C1=100+4T ; 方 案 二 的 费 用 为 C2=150+3T; 方 案 三 的 费 用 为 C3=250+2T。 这 种 技 术 措 施 的 三 个 比 选 方 案 对 施 工 网 络 计 划 的 关 键 线 路 均 没 有 影 响 。各 关 键 工 作 可 压 缩 的 时 间 及 相 应 增 加 的 费 用 见 表 5-11。 假 定 所 有 关 键 工 作 压 缩 后 不 改 变 关 键 线 路 . 关键工作 可压缩时间/周 A 1 C 2 E 1 H 3 M 2 压缩单位时间增加的费用/(万元/ 3.5 2.5 4.5 6.0 2.0 周) 问 题 : 1. 该 施 工 单 位 应 采 用 哪 种 技 术 措 施 方 案 投 标 ?为 什 么 ? 2.该 工 程 采 用 问 题 ,1中 选 用 的 技 术 措 施 方 案 时 的 工 期 为 80周 ,造 价 为 2653万 元 。为 了 争 取 中 标 , 该 施 工 单 位 投 标 应 报 工 期 和 报 价 各 为 多 少 ? 3. 若 招 标 文 件 规 定 , 施 工 单 位 自 报 工 期 小 于 80周 时 ,工 期 每 提 前 1周 , 其 总 报 价 降 低 2万 元 作 为 经 评 审 的 报 价 , 则 施 工 单 位 的 自 报 工 期 应 为 多 少 ?相 应 的 经 评 审 的 报 价 为 多 少 ? 4. 如 果 该 工 程 的 施 工 阿 络 计 划 如 图 5-I所 示 , 则 压 缩 哪 些 关 键 工 作 可 能 改 变 关 键 线 路 ?压 缩 哪 些 关 键 工 作 不 会 改 变 关 键 线 路 ? 试 题 五 答 案 : (20分 ) 问 题 1: 解 : 令 C1=C2, 即 100+4T=150+3T, 解 得 T=50周 ; 当 工 期 小 于 50周 时 , 应 采 用 方 案 一 ; 当 工 期 大 于 50周 时 , 应 采 用 方 案 二 。 由 于 招 标 文 件 规 定 工 期 在 60~ 80周 之 间 , 因 此 , 应 采 用 方 案 二 。 再 令 C2=C3, 即 150+3T=250+2T, 解 得 T=100周 。 当 工 期 小 于 100周 时 , 应 采 用 方 案 二 ; 当 工 期 大 于 100周 时 , 应 采 用 方 案 三 。 因 此 , 根 据 招 标 文 件 对 工 期 的 要 求 , 施 工 单 位 应 采 用 方 案 二 的 技 术 措 施 投 标 。 [或 : 当 T=60周 , 则 C1=(100+4*60)万 元 =340万 元 C2=(150+3*60)万 元 =330万 元 C3=(250+2*60)万 元 =370万 元 此 时 , 方 案 二 为 最 优 方 案 。 当 T=80周 , 则 C1=(100+4* 80)万 元 =420万 元 C2=(150+3* 80)万 元 =390万 元 C3=(250+2* 80)万 元 =410万 元 此 时 , 方 案 二 为 最 优 方 案 。 所 以 施 工 单 位 应 采 用 方 案 二 的 技 术 措 施 投 标 。 ] 问 题 2: 解 : 由 于 方 案 二 的 费 用 函 数 为 C2=150+3T, 所 以 对 压 缩 1周 时 间 增 加 的 费 用 小 于 3万 元 的 关 键 工 作 均 可 压 缩 , 即 应 对 关 键 工 作 C和 M进 行 压 缩 。
则 自 报 工 期 应 为 : (80—2—2)周 =76周 相 应 的 报 价 为 : [2653—(80—76)* 3+2. 5*2+2. 0*2]万 元 =2650万 元 问 题 3: 解 : 由 于 工 期 每 提 前 1周 , 可 降 低 经 评 审 的 报 价 2万 元 , 所 以 对 压 缩 1周 时 间 增 加 的 费 用 小 于 5万 元 的 关 键 工 作 均 可 压 缩 , 即 应 对 关 键 工 作 A、 C、 E、 M进 行 压 缩 。 则 自 报 工 期 应 为 : (80—1—2—1—2)周 =74周 相 应 的 经 评 审 的 报 价 为 : [2653—(80-74)*(3+2)+3. 5+2. 5*2+4. 5+2. 0*2]万 元 =2640万 元 问 题 4: 答 : 压 缩 关 键 工 作 C、 E、 H可 能 改 变 关 键 线 路 , 压 缩 关 键 工 作 A、 M不 会 改 变 关 键 线 路 。 评 析 : 主 要 考 报 价 技 巧 和 关 键 线 路 运 用 。
