2009 年造价工程师案例分析考试真题及答案 试题一(20 分) 2009 年初,某业主拟建一年产 15 万吨产品的工业项目。已知 2006 年已建成投产的年 产 12 万吨产品的类似项目。投资额为 500 万元。自 2006 年至 2009 年每年平均造价指数递 增 3%. 拟建项目有关数据资料如下: 1.项目建设期为 1 年,运营期为 6 年,项目全部建设投资为 700 万元,预计全部形成 固定资产。残值率为 4%,固定资产余值在项目运营期末收回。 2.运营期第 1 年投入流运资金 150 万元,全部为自有资金,流动资金在计算期末全部 收回。 3.在运营期间,正常年份每年的营业收入为 1000 万元,总成本费用为 500 万元,经营 成本为 350 万元,营业税及附加税率为 6%,所得税率为 25%,行业基准投资回收期为 6 年。 4.投产第 1 年生产能力达到设计能力的 60%,营业收入与经营成本也为正常年份的 60%, 总成本费用为 400 万元,投产第 2 年及第 2 年后各年均达到设计生产能力。 5.为简化起见,将“调整所得税”列为“现金流出”的内容。 问题: 1.试用生产能力指数法列式计算拟建项目的静态投资额。 2.编制融资前该项目的投资现金流量表,将数据填入答题纸表 1.1 中,并计算项目投 资财务净现值(所得税后)。 3.列式计算该项目的静态投资回收期(所得税后),并评价该项目是否可行。(计算 结果及表中数据均保留两位小数) 试题二(20 分) 某业主邀请若干厂家对某商务楼的设计方案进行评价,经专家讨论确定的主要评价指标 分别为:功能适用性(F1)、经济合理性(F2)、结构可靠性(F3)、外形美观性(F4)、与 环境协调性(F5)五项评价指标,各功能之间的重要性关系为:F3 比 F4 重要得多,F3 比 F1 重要,F1 和 F2 同等重要,F4 和 F5 同等重要,经过筛选后,最终对 A、B、C 三个设计方案进行 评价,三个设计方案评价指标的评价得分结果和估算总造价见表 2.1. 表 2.1 各方案评价指标的评价结果和估算总造价表 功能 方案 A 功能适用性(F1) 9 分 经济合理性(F2) 8 分 结构可靠性(F3) 10 分 方案 B 8 分 10 分 9 分 方案 C 10 分 8 分 8 分

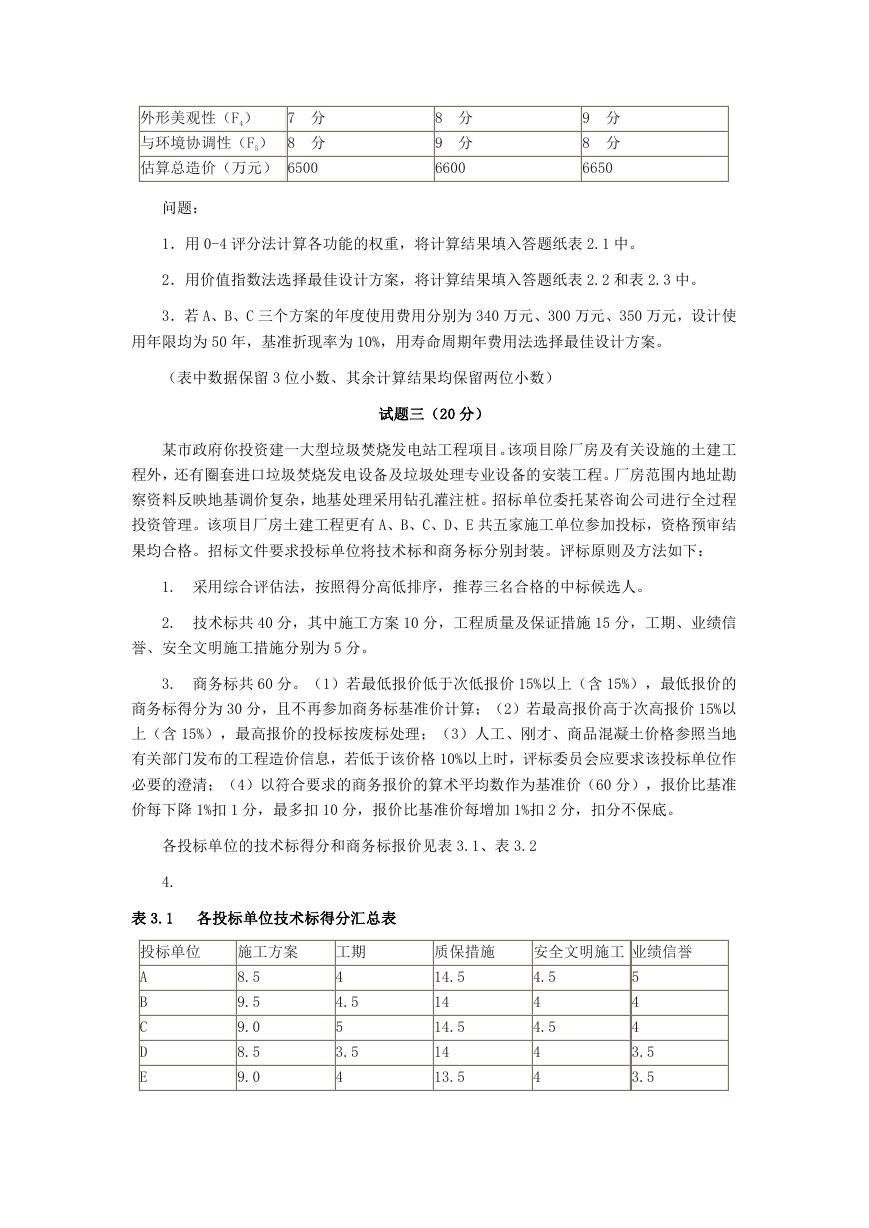

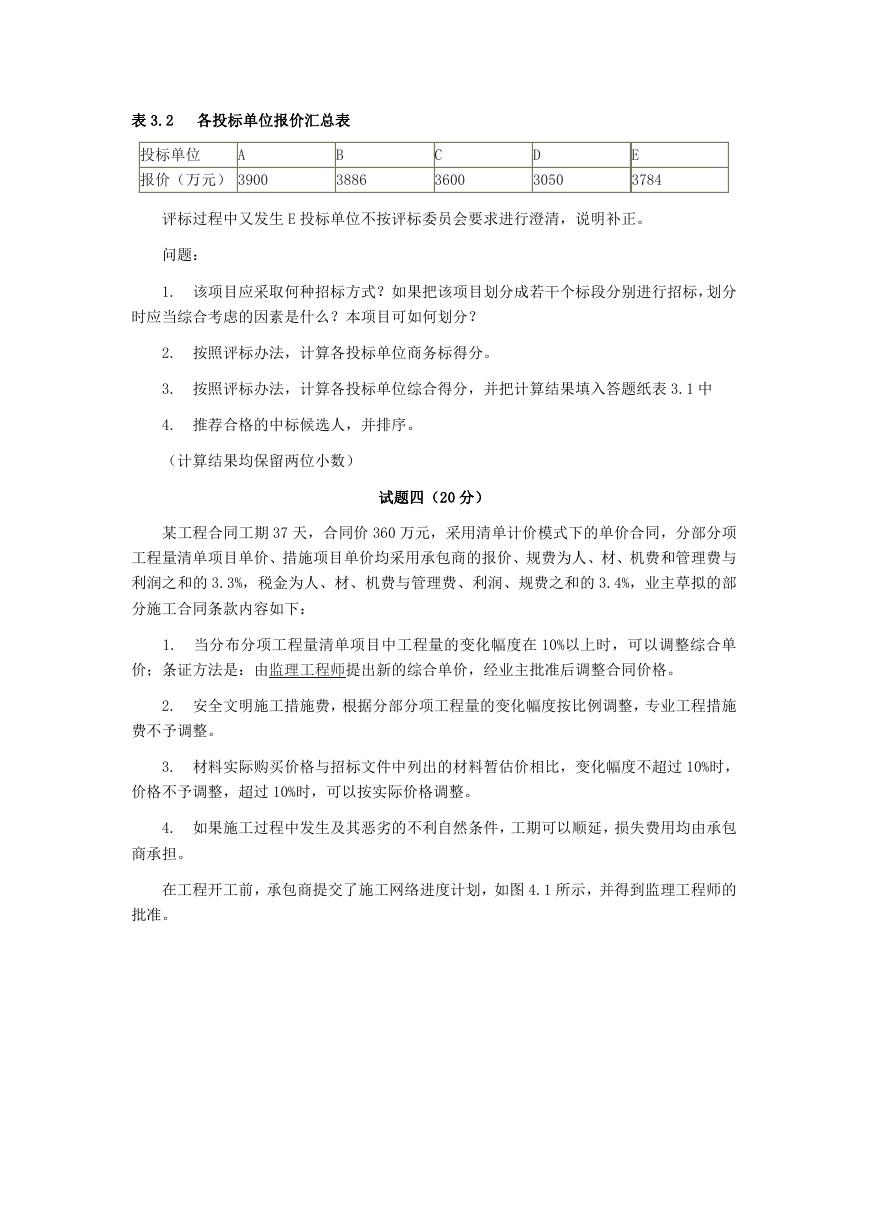

外形美观性(F4) 7 分 与环境协调性(F5) 8 分 估算总造价(万元) 6500 问题: 8 分 9 分 6600 9 分 8 分 6650 1.用 0-4 评分法计算各功能的权重,将计算结果填入答题纸表 2.1 中。 2.用价值指数法选择最佳设计方案,将计算结果填入答题纸表 2.2 和表 2.3 中。 3.若 A、B、C 三个方案的年度使用费用分别为 340 万元、300 万元、350 万元,设计使 用年限均为 50 年,基准折现率为 10%,用寿命周期年费用法选择最佳设计方案。 (表中数据保留 3 位小数、其余计算结果均保留两位小数) 试题三(20 分) 某市政府你投资建一大型垃圾焚烧发电站工程项目。该项目除厂房及有关设施的土建工 程外,还有圈套进口垃圾焚烧发电设备及垃圾处理专业设备的安装工程。厂房范围内地址勘 察资料反映地基调价复杂,地基处理采用钻孔灌注桩。招标单位委托某咨询公司进行全过程 投资管理。该项目厂房土建工程更有 A、B、C、D、E 共五家施工单位参加投标,资格预审结 果均合格。招标文件要求投标单位将技术标和商务标分别封装。评标原则及方法如下: 1. 采用综合评估法,按照得分高低排序,推荐三名合格的中标候选人。 2. 技术标共 40 分,其中施工方案 10 分,工程质量及保证措施 15 分,工期、业绩信 誉、安全文明施工措施分别为 5 分。 3. 商务标共 60 分。(1)若最低报价低于次低报价 15%以上(含 15%),最低报价的 商务标得分为 30 分,且不再参加商务标基准价计算;(2)若最高报价高于次高报价 15%以 上(含 15%),最高报价的投标按废标处理;(3)人工、刚才、商品混凝土价格参照当地 有关部门发布的工程造价信息,若低于该价格 10%以上时,评标委员会应要求该投标单位作 必要的澄清;(4)以符合要求的商务报价的算术平均数作为基准价(60 分),报价比基准 价每下降 1%扣 1 分,最多扣 10 分,报价比基准价每增加 1%扣 2 分,扣分不保底。 各投标单位的技术标得分和商务标报价见表 3.1、表 3.2 4. 表 3.1 各投标单位技术标得分汇总表 投标单位 施工方案 工期 质保措施 安全文明施工 业绩信誉 A B C D E 8.5 9.5 9.0 8.5 9.0 4 4.5 5 3.5 4 14.5 14 14.5 14 13.5 4.5 4 4.5 4 4 5 4 4 3.5 3.5

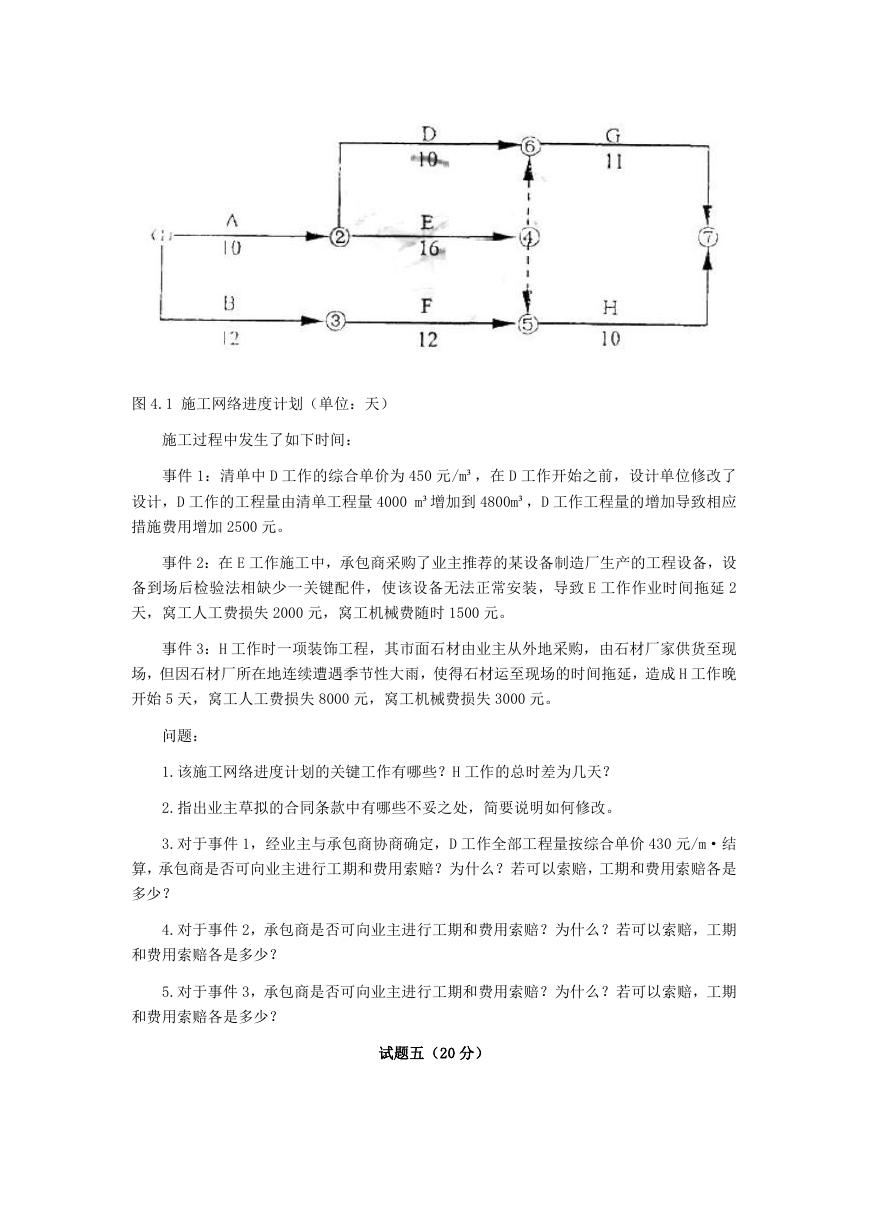

表 3.2 各投标单位报价汇总表 投标单位 A 报价(万元) 3900 B 3886 C 3600 D 3050 E 3784 评标过程中又发生 E 投标单位不按评标委员会要求进行澄清,说明补正。 问题: 1. 该项目应采取何种招标方式?如果把该项目划分成若干个标段分别进行招标,划分 时应当综合考虑的因素是什么?本项目可如何划分? 2. 按照评标办法,计算各投标单位商务标得分。 3. 按照评标办法,计算各投标单位综合得分,并把计算结果填入答题纸表 3.1 中 4. 推荐合格的中标候选人,并排序。 (计算结果均保留两位小数) 试题四(20 分) 某工程合同工期 37 天,合同价 360 万元,采用清单计价模式下的单价合同,分部分项 工程量清单项目单价、措施项目单价均采用承包商的报价、规费为人、材、机费和管理费与 利润之和的 3.3%,税金为人、材、机费与管理费、利润、规费之和的 3.4%,业主草拟的部 分施工合同条款内容如下: 1. 当分布分项工程量清单项目中工程量的变化幅度在 10%以上时,可以调整综合单 价;条证方法是:由监理工程师提出新的综合单价,经业主批准后调整合同价格。 2. 安全文明施工措施费,根据分部分项工程量的变化幅度按比例调整,专业工程措施 费不予调整。 3. 材料实际购买价格与招标文件中列出的材料暂估价相比,变化幅度不超过 10%时, 价格不予调整,超过 10%时,可以按实际价格调整。 4. 如果施工过程中发生及其恶劣的不利自然条件,工期可以顺延,损失费用均由承包 商承担。 在工程开工前,承包商提交了施工网络进度计划,如图 4.1 所示,并得到监理工程师的 批准。
图 4.1 施工网络进度计划(单位:天) 施工过程中发生了如下时间: 事件 1:清单中 D 工作的综合单价为 450 元/m³,在 D 工作开始之前,设计单位修改了 设计,D 工作的工程量由清单工程量 4000 m³增加到 4800m³,D 工作工程量的增加导致相应 措施费用增加 2500 元。 事件 2:在 E 工作施工中,承包商采购了业主推荐的某设备制造厂生产的工程设备,设 备到场后检验法相缺少一关键配件,使该设备无法正常安装,导致 E 工作作业时间拖延 2 天,窝工人工费损失 2000 元,窝工机械费随时 1500 元。 事件 3:H 工作时一项装饰工程,其市面石材由业主从外地采购,由石材厂家供货至现 场,但因石材厂所在地连续遭遇季节性大雨,使得石材运至现场的时间拖延,造成 H 工作晚 开始 5 天,窝工人工费损失 8000 元,窝工机械费损失 3000 元。 问题: 1.该施工网络进度计划的关键工作有哪些?H 工作的总时差为几天? 2.指出业主草拟的合同条款中有哪些不妥之处,简要说明如何修改。 3.对于事件 1,经业主与承包商协商确定,D 工作全部工程量按综合单价 430 元/m·结 算,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期和费用索赔各是 多少? 4.对于事件 2,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期 和费用索赔各是多少? 5.对于事件 3,承包商是否可向业主进行工期和费用索赔?为什么?若可以索赔,工期 和费用索赔各是多少? 试题五(20 分)

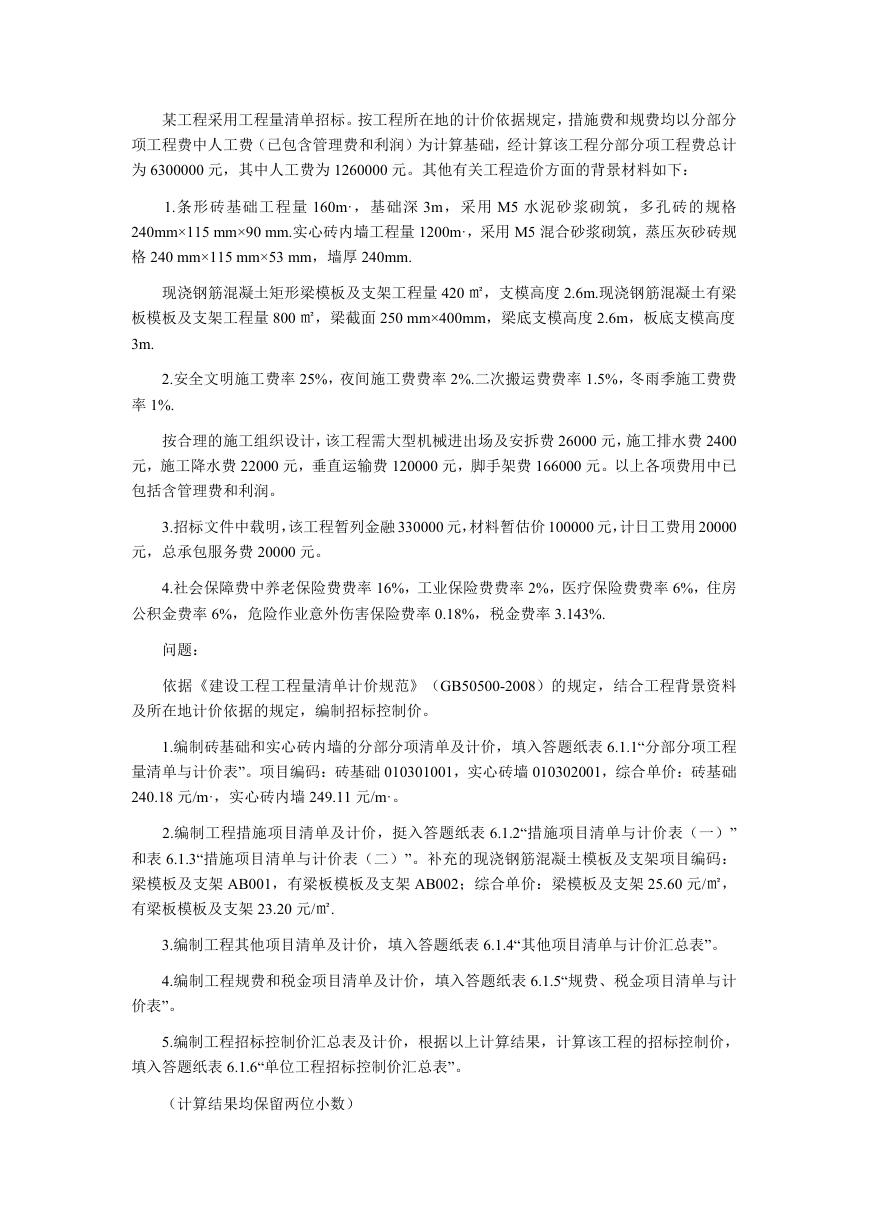

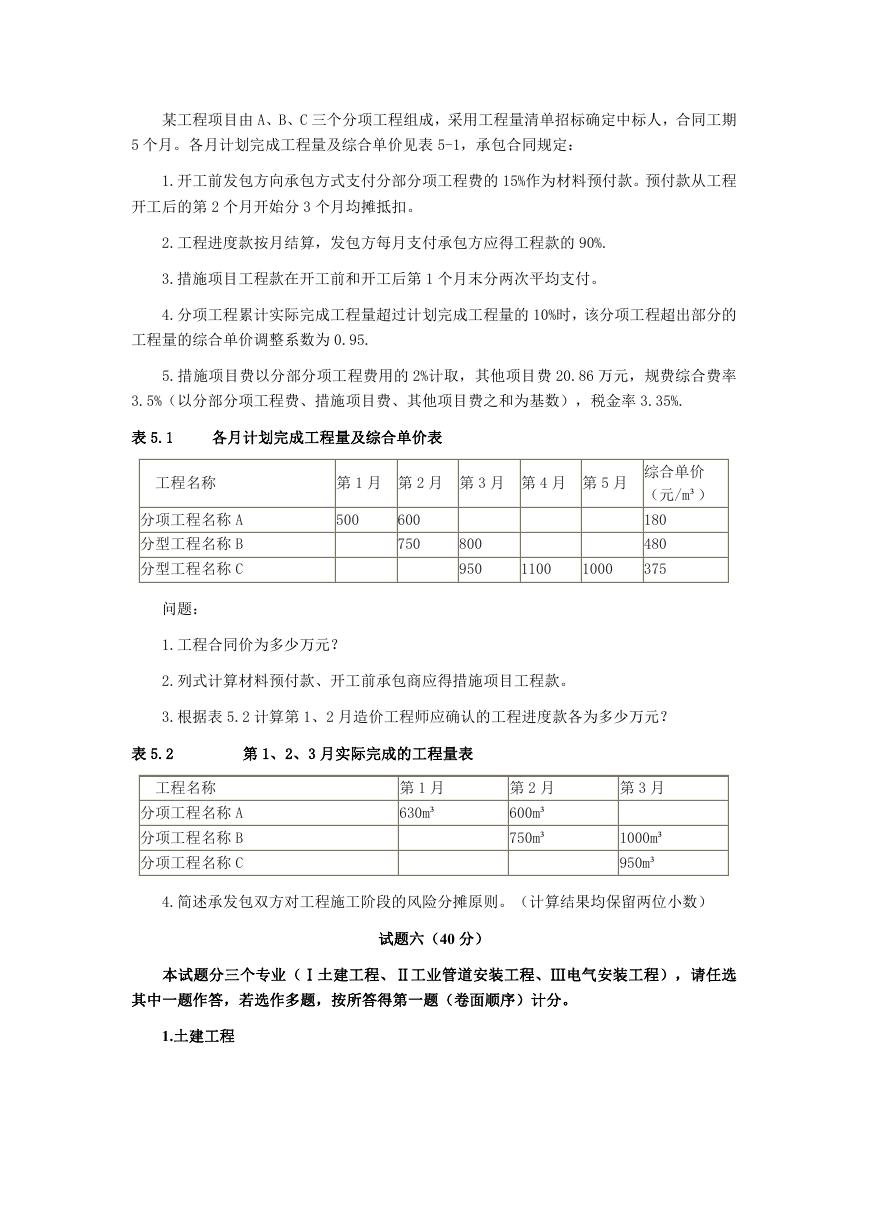

某工程项目由 A、B、C 三个分项工程组成,采用工程量清单招标确定中标人,合同工期 5 个月。各月计划完成工程量及综合单价见表 5-1,承包合同规定: 1.开工前发包方向承包方式支付分部分项工程费的 15%作为材料预付款。预付款从工程 开工后的第 2 个月开始分 3 个月均摊抵扣。 2.工程进度款按月结算,发包方每月支付承包方应得工程款的 90%. 3.措施项目工程款在开工前和开工后第 1 个月末分两次平均支付。 4.分项工程累计实际完成工程量超过计划完成工程量的 10%时,该分项工程超出部分的 工程量的综合单价调整系数为 0.95. 5.措施项目费以分部分项工程费用的 2%计取,其他项目费 20.86 万元,规费综合费率 3.5%(以分部分项工程费、措施项目费、其他项目费之和为基数),税金率 3.35%. 表 5.1 各月计划完成工程量及综合单价表 工程名称 第 1 月 第 2 月 第 3 月 第 4 月 第 5 月 分项工程名称 A 分型工程名称 B 分型工程名称 C 问题: 500 600 750 800 950 1100 1000 综合单价 (元/m³) 180 480 375 1.工程合同价为多少万元? 2.列式计算材料预付款、开工前承包商应得措施项目工程款。 3.根据表 5.2 计算第 1、2 月造价工程师应确认的工程进度款各为多少万元? 表 5.2 第 1、2、3 月实际完成的工程量表 工程名称 分项工程名称 A 分项工程名称 B 分项工程名称 C 第 1 月 630m³ 第 2 月 600m³ 750m³ 第 3 月 1000m³ 950m³ 4.简述承发包双方对工程施工阶段的风险分摊原则。(计算结果均保留两位小数) 试题六(40 分) 本试题分三个专业(Ⅰ土建工程、Ⅱ工业管道安装工程、Ⅲ电气安装工程),请任选 其中一题作答,若选作多题,按所答得第一题(卷面顺序)计分。 1.土建工程
某工程采用工程量清单招标。按工程所在地的计价依据规定,措施费和规费均以分部分 项工程费中人工费(已包含管理费和利润)为计算基础,经计算该工程分部分项工程费总计 为 6300000 元,其中人工费为 1260000 元。其他有关工程造价方面的背景材料如下: 1.条形砖基础工程量 160m·,基础深 3m,采用 M5 水泥砂浆砌筑,多孔砖的规格 240mm×115 mm×90 mm.实心砖内墙工程量 1200m·,采用 M5 混合砂浆砌筑,蒸压灰砂砖规 格 240 mm×115 mm×53 mm,墙厚 240mm. 现浇钢筋混凝土矩形梁模板及支架工程量 420 ㎡,支模高度 2.6m.现浇钢筋混凝土有梁 板模板及支架工程量 800 ㎡,梁截面 250 mm×400mm,梁底支模高度 2.6m,板底支模高度 3m. 2.安全文明施工费率 25%,夜间施工费费率 2%.二次搬运费费率 1.5%,冬雨季施工费费 率 1%. 按合理的施工组织设计,该工程需大型机械进出场及安拆费 26000 元,施工排水费 2400 元,施工降水费 22000 元,垂直运输费 120000 元,脚手架费 166000 元。以上各项费用中已 包括含管理费和利润。 3.招标文件中载明,该工程暂列金融 330000 元,材料暂估价 100000 元,计日工费用 20000 元,总承包服务费 20000 元。 4.社会保障费中养老保险费费率 16%,工业保险费费率 2%,医疗保险费费率 6%,住房 公积金费率 6%,危险作业意外伤害保险费率 0.18%,税金费率 3.143%. 问题: 依据《建设工程工程量清单计价规范》(GB50500-2008)的规定,结合工程背景资料 及所在地计价依据的规定,编制招标控制价。 1.编制砖基础和实心砖内墙的分部分项清单及计价,填入答题纸表 6.1.1“分部分项工程 量清单与计价表”。项目编码:砖基础 010301001,实心砖墙 010302001,综合单价:砖基础 240.18 元/m·,实心砖内墙 249.11 元/m·。 2.编制工程措施项目清单及计价,挺入答题纸表 6.1.2“措施项目清单与计价表(一)” 和表 6.1.3“措施项目清单与计价表(二)”。补充的现浇钢筋混凝土模板及支架项目编码: 梁模板及支架 AB001,有梁板模板及支架 AB002;综合单价:梁模板及支架 25.60 元/㎡, 有梁板模板及支架 23.20 元/㎡. 3.编制工程其他项目清单及计价,填入答题纸表 6.1.4“其他项目清单与计价汇总表”。 4.编制工程规费和税金项目清单及计价,填入答题纸表 6.1.5“规费、税金项目清单与计 价表”。 5.编制工程招标控制价汇总表及计价,根据以上计算结果,计算该工程的招标控制价, 填入答题纸表 6.1.6“单位工程招标控制价汇总表”。 (计算结果均保留两位小数)

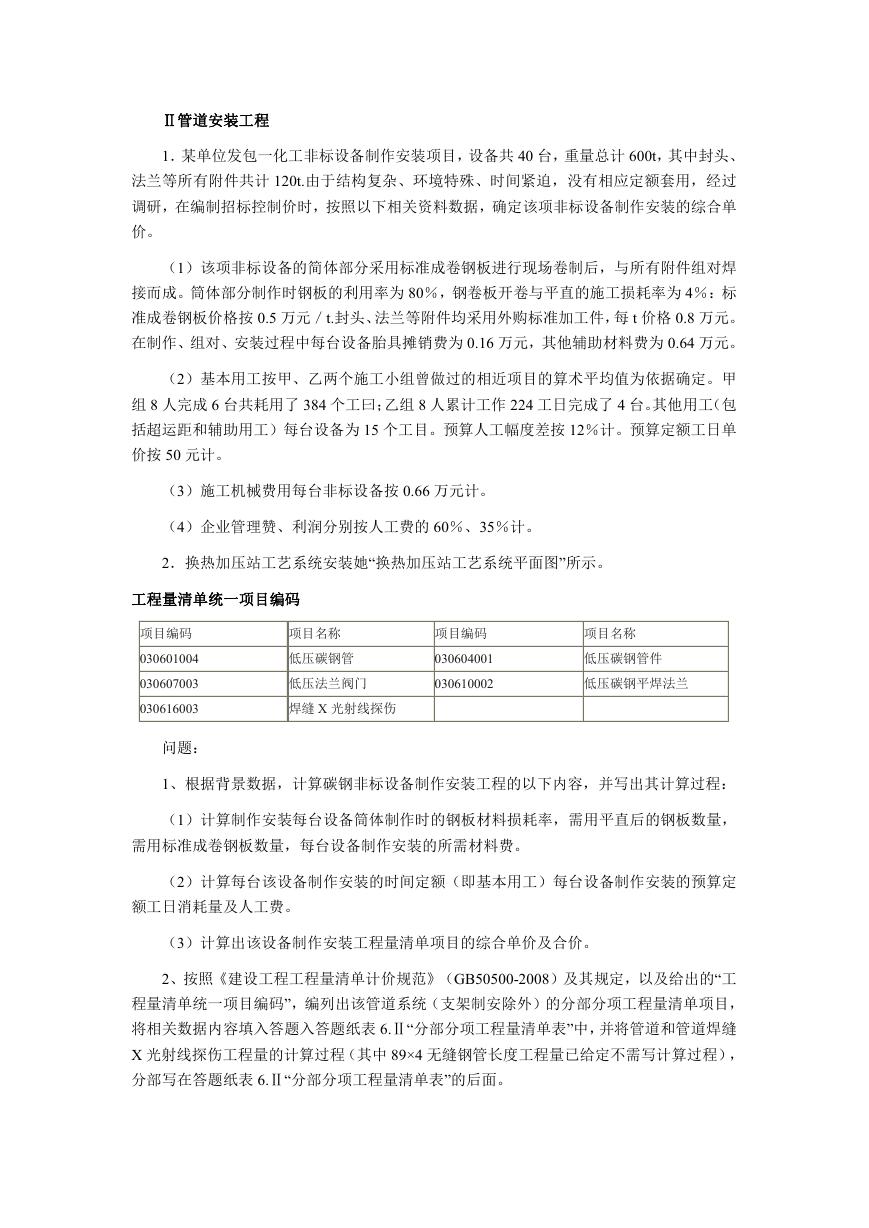

Ⅱ管道安装工程 1.某单位发包一化工非标设备制作安装项目,设备共 40 台,重量总计 600t,其中封头、 法兰等所有附件共计 120t.由于结构复杂、环境特殊、时间紧迫,没有相应定额套用,经过 调研,在编制招标控制价时,按照以下相关资料数据,确定该项非标设备制作安装的综合单 价。 (1)该项非标设备的简体部分采用标准成卷钢板进行现场卷制后,与所有附件组对焊 接而成。筒体部分制作时钢板的利用率为 80%,钢卷板开卷与平直的施工损耗率为 4%:标 准成卷钢板价格按 0.5 万元/t.封头、法兰等附件均采用外购标准加工件,每 t 价格 0.8 万元。 在制作、组对、安装过程中每台设备胎具摊销费为 0.16 万元,其他辅助材料费为 0.64 万元。 (2)基本用工按甲、乙两个施工小组曾做过的相近项目的算术平均值为依据确定。甲 组 8 人完成 6 台共耗用了 384 个工曰;乙组 8 人累计工作 224 工日完成了 4 台。其他用工(包 括超运距和辅助用工)每台设备为 15 个工目。预算人工幅度差按 12%计。预算定额工日单 价按 50 元计。 (3)施工机械费用每台非标设备按 0.66 万元计。 (4)企业管理赞、利润分别按人工费的 60%、35%计。 2.换热加压站工艺系统安装她“换热加压站工艺系统平面图”所示。 工程量清单统一项目编码 项目编码 030601004 030607003 030616003 问题: 项目名称 低压碳钢管 低压法兰阀门 焊缝 X 光射线探伤 项目编码 030604001 030610002 项目名称 低压碳钢管件 低压碳钢平焊法兰 1、根据背景数据,计算碳钢非标设备制作安装工程的以下内容,并写出其计算过程: (1)计算制作安装每台设备筒体制作时的钢板材料损耗率,需用平直后的钢板数量, 需用标准成卷钢板数量,每台设备制作安装的所需材料费。 (2)计算每台该设备制作安装的时间定额(即基本用工)每台设备制作安装的预算定 额工日消耗量及人工费。 (3)计算出该设备制作安装工程量清单项目的综合单价及合价。 2、按照《建设工程工程量清单计价规范》(GB50500-2008)及其规定,以及给出的“工 程量清单统一项目编码”,编列出该管道系统(支架制安除外)的分部分项工程量清单项目, 将相关数据内容填入答题入答题纸表 6.Ⅱ“分部分项工程量清单表”中,并将管道和管道焊缝 X 光射线探伤工程量的计算过程(其中 89×4 无缝钢管长度工程量已给定不需写计算过程), 分部写在答题纸表 6.Ⅱ“分部分项工程量清单表”的后面。

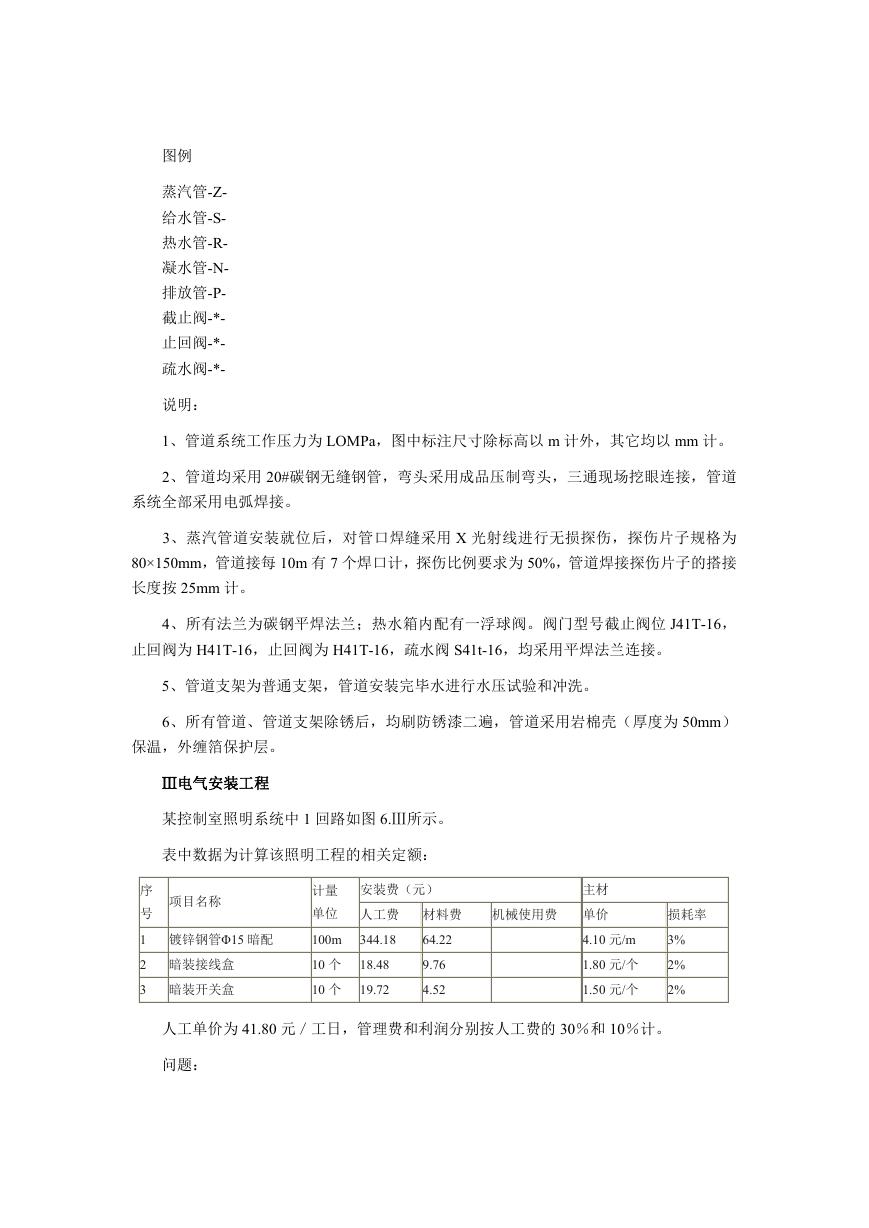

图例 蒸汽管-Z- 给水管-S- 热水管-R- 凝水管-N- 排放管-P- 截止阀-*- 止回阀-*- 疏水阀-*- 说明: 1、管道系统工作压力为 LOMPa,图中标注尺寸除标高以 m 计外,其它均以 mm 计。 2、管道均采用 20#碳钢无缝钢管,弯头采用成品压制弯头,三通现场挖眼连接,管道 系统全部采用电弧焊接。 3、蒸汽管道安装就位后,对管口焊缝采用 X 光射线进行无损探伤,探伤片子规格为 80×150mm,管道接每 10m 有 7 个焊口计,探伤比例要求为 50%,管道焊接探伤片子的搭接 长度按 25mm 计。 4、所有法兰为碳钢平焊法兰;热水箱内配有一浮球阀。阀门型号截止阀位 J41T-16, 止回阀为 H41T-16,止回阀为 H41T-16,疏水阀 S41t-16,均采用平焊法兰连接。 5、管道支架为普通支架,管道安装完毕水进行水压试验和冲洗。 6、所有管道、管道支架除锈后,均刷防锈漆二遍,管道采用岩棉壳(厚度为 50mm) 保温,外缠箔保护层。 Ⅲ电气安装工程 某控制室照明系统中 1 回路如图 6.Ⅲ所示。 表中数据为计算该照明工程的相关定额: 序 号 项目名称 计量 单位 安装费(元) 主材 人工费 材料费 机械使用费 单价 损耗率 1 镀锌钢管Φ15 暗配 2 暗装接线盒 3 暗装开关盒 100m 344.18 10 个 18.48 10 个 19.72 64.22 9.76 4.52 4.10 元/m 1.80 元/个 1.50 元/个 3% 2% 2% 人工单价为 41.80 元/工日,管理费和利润分别按人工费的 30%和 10%计。 问题:
